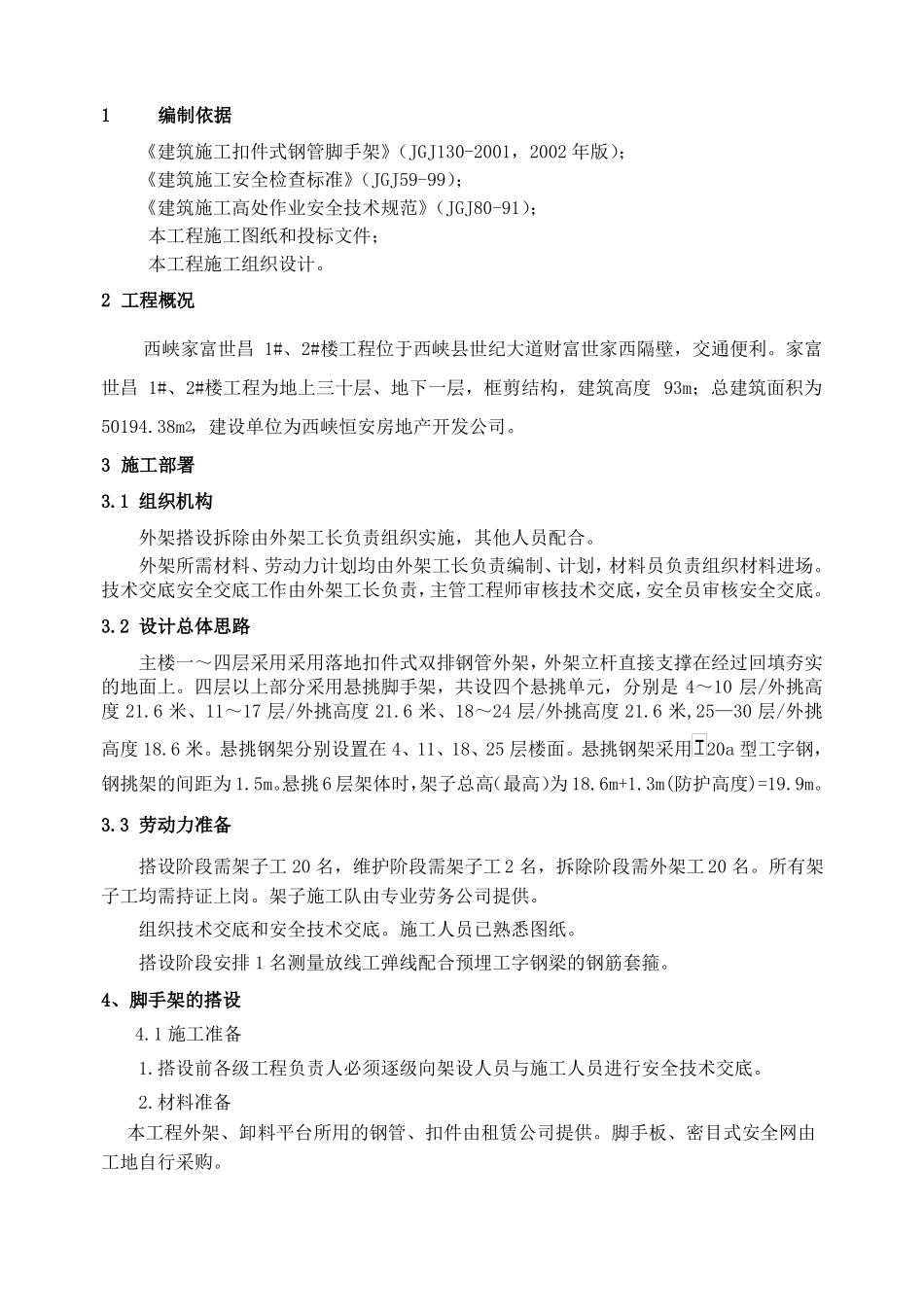

1编制依据《建筑施工扣件式钢管脚手架》(JGJ130-2001,2002 年版);《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术规范》(JGJ80-91);本工程施工图纸和投标文件;本工程施工组织设计
2 工程概况西峡家富世昌 1#、2#楼工程位于西峡县世纪大道财富世家西隔壁,交通便利
家富世昌 1#、2#楼工程为地上三十层、地下一层,框剪结构,建筑高度 93m;总建筑面积为50194
38m2,建设单位为西峡恒安房地产开发公司
3 施工部署3
1 组织机构外架搭设拆除由外架工长负责组织实施,其他人员配合
外架所需材料、劳动力计划均由外架工长负责编制、计划,材料员负责组织材料进场
技术交底安全交底工作由外架工长负责,主管工程师审核技术交底,安全员审核安全交底
2 设计总体思路主楼一~四层采用采用落地扣件式双排钢管外架,外架立杆直接支撑在经过回填夯实的地面上
四层以上部分采用悬挑脚手架,共设四个悬挑单元,分别是 4~10 层/外挑高度 21
6 米、11~17 层/外挑高度 21
6 米、18~24 层/外挑高度 21
6 米,25—30 层/外挑高度 18
悬挑钢架分别设置在 4、11、18、25 层楼面
悬挑钢架采用 20a 型工字钢,钢挑架的间距为 1
悬挑 6 层架体时,架子总高(最高)为 18
3m(防护高度)=19
3 劳动力准备搭设阶段需架子工 20 名,维护阶段需架子工 2 名,拆除阶段需外架工 20 名
所有架子工均需持证上岗
架子施工队由专业劳务公司提供
组织技术交底和安全技术交底
施工人员已熟悉图纸
搭设阶段安排 1 名测量放线工弹线配合预埋工字钢梁的钢筋套箍
4、脚手架的搭设4
1 施工准备1
搭设前各级工程负责人必须逐级向架设人员与施工人员进行安全技术交底

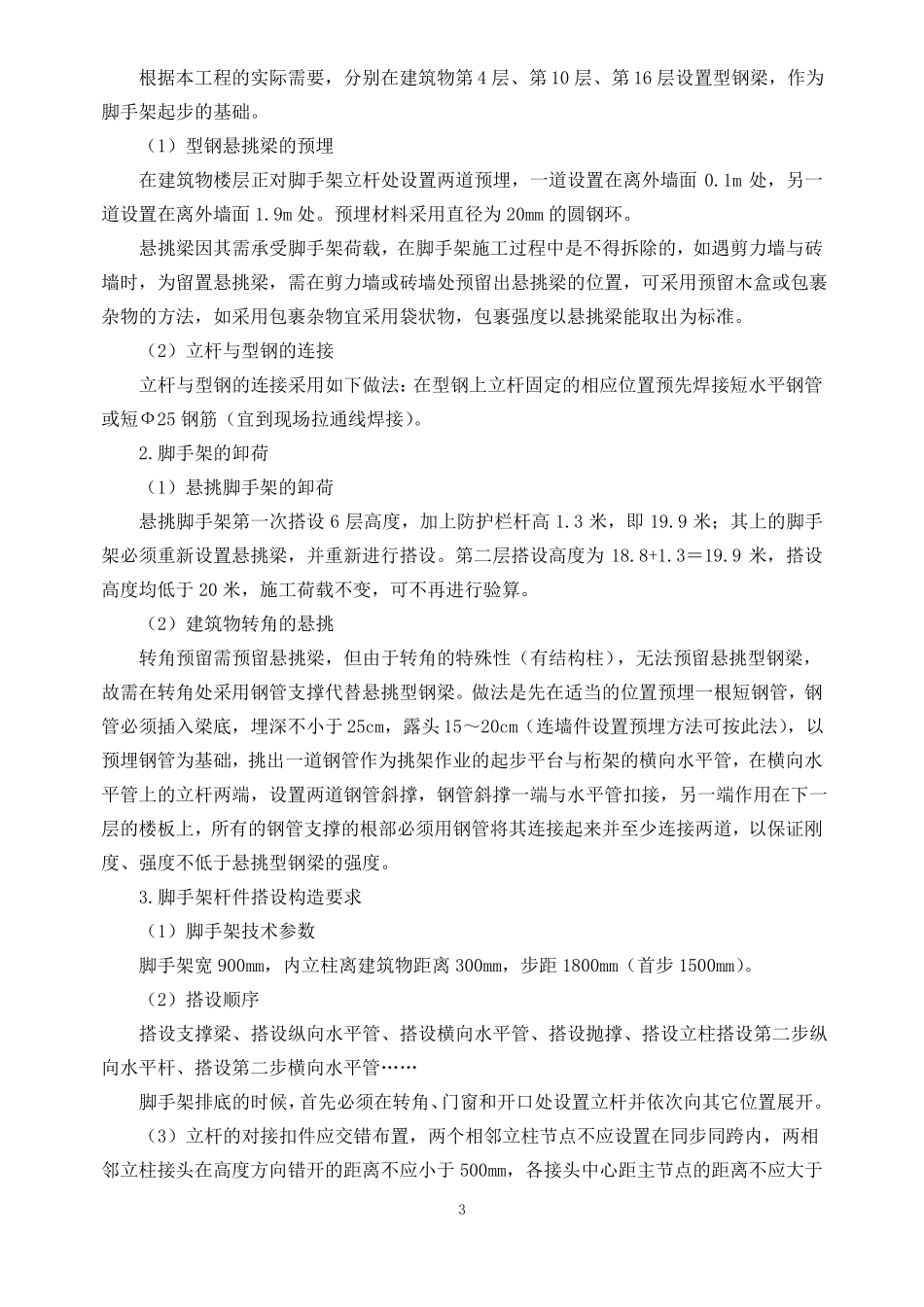

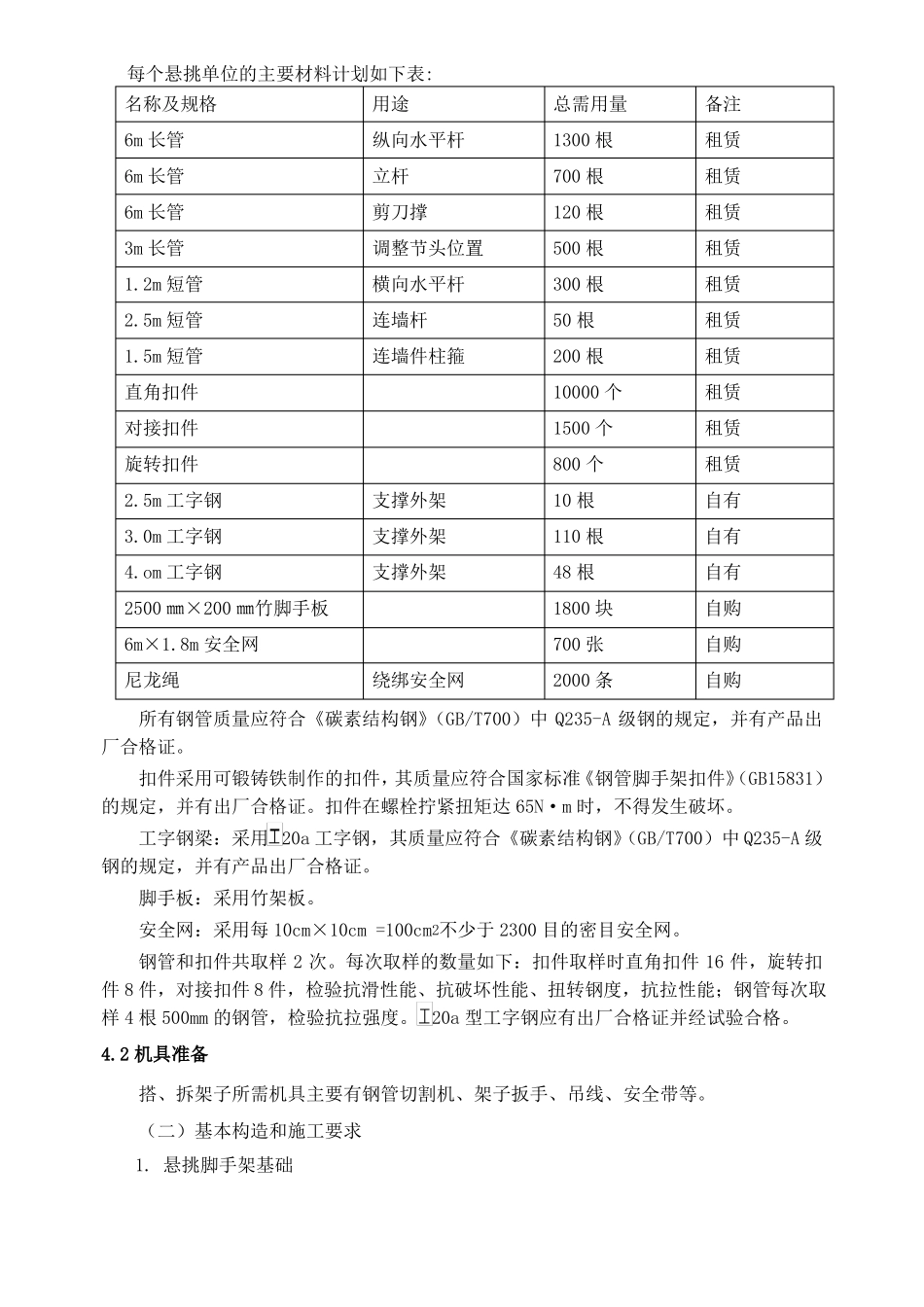

材料准备本工程外架、卸料平
