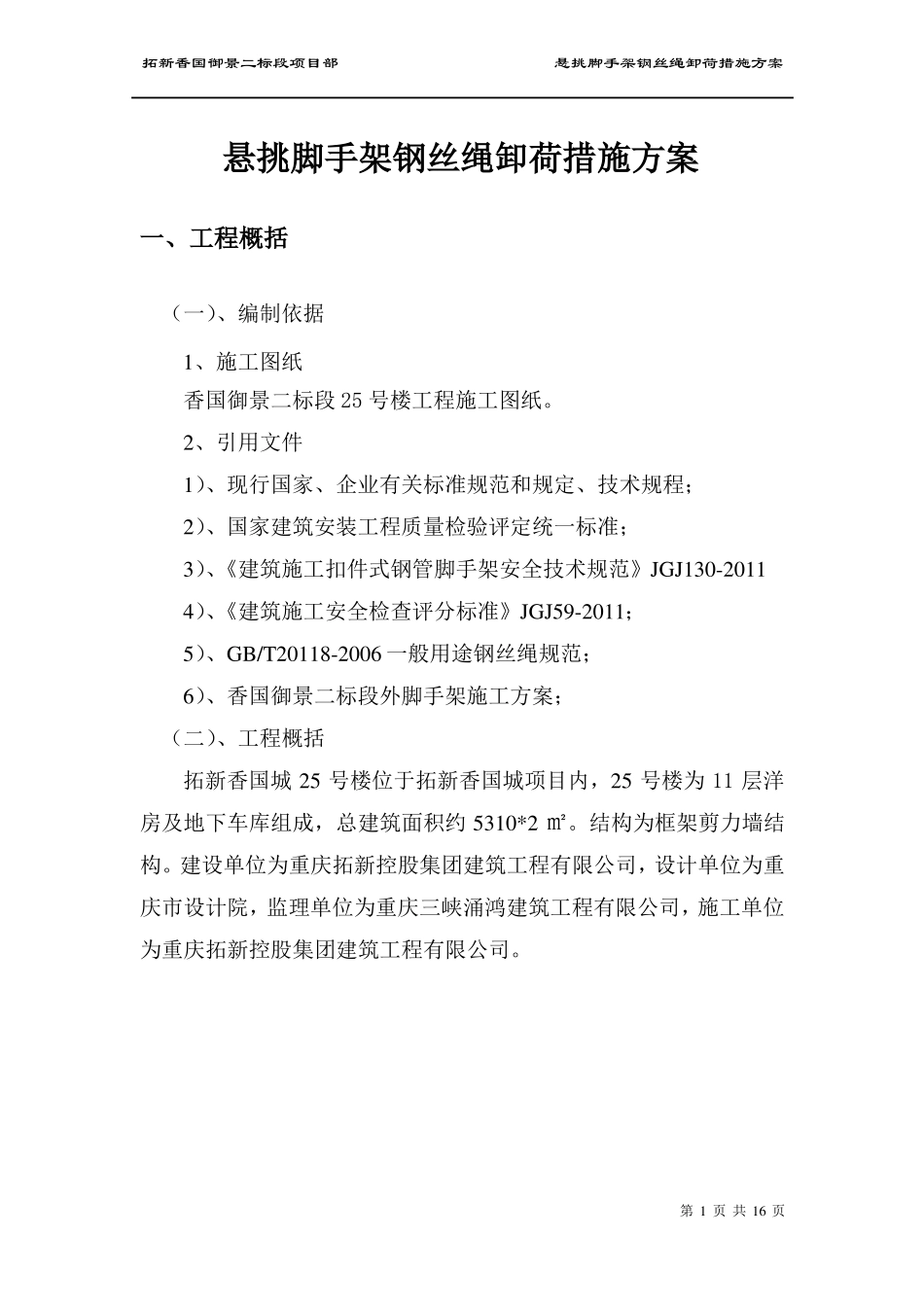

拓新香国御景二标段项目部悬挑脚手架钢丝绳卸荷措施方案悬挑脚手架钢丝绳卸荷措施方案一、工程概括(一)、编制依据1、施工图纸香国御景二标段 25 号楼工程施工图纸
2、引用文件1)、现行国家、企业有关标准规范和规定、技术规程;2)、国家建筑安装工程质量检验评定统一标准;3)、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114)、《建筑施工安全检查评分标准》JGJ59-2011;5)、GB/T20118-2006 一般用途钢丝绳规范;6)、香国御景二标段外脚手架施工方案;(二)、工程概括拓新香国城 25 号楼位于拓新香国城项目内,25 号楼为 11 层洋房及地下车库组成,总建筑面积约 5310*2 ㎡
结构为框架剪力墙结构
建设单位为重庆拓新控股集团建筑工程有限公司,设计单位为重庆市设计院,监理单位为重庆三峡涌鸿建筑工程有限公司,施工单位为重庆拓新控股集团建筑工程有限公司

第 1 页 共 16 页拓新香国御景二标段项目部悬挑脚手架钢丝绳卸荷措施方案二、脚手架设计1

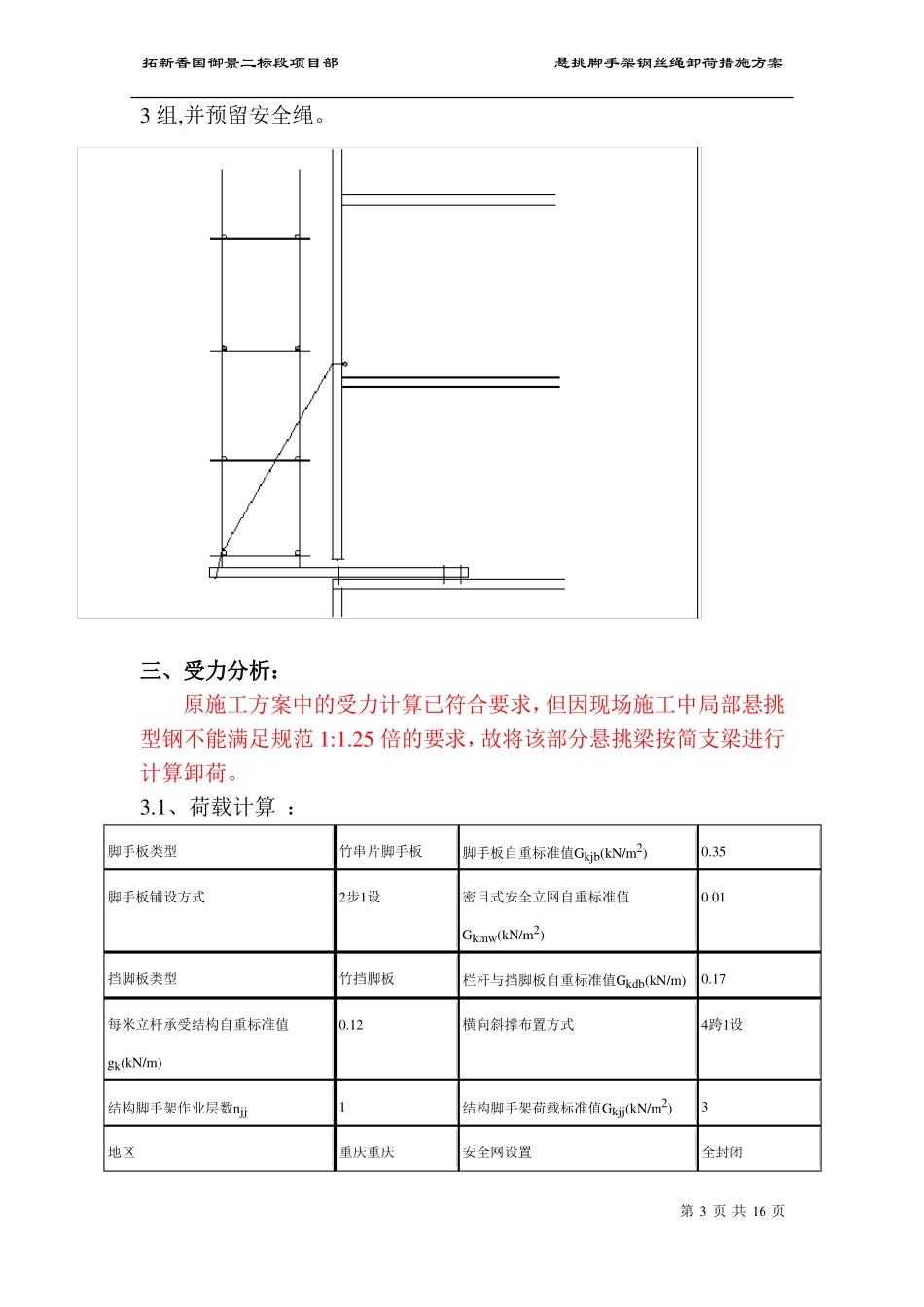

根据原专项施工方案对本楼层悬挑脚手架的搭设要求如下图:脚手架排数搭设高度(m)立杆纵距(m)立杆步距(m)横向斜撑连墙件连接方式基本风压(kN/m )悬挑方式压环钢筋直径d(mm)主梁外锚固点到建筑物边缘的距离a(mm)梁/楼板混凝土强度等级主梁合并根数nzC301主梁材料规格16号工字钢2悬挑脚手架19
85跨1设扣件连接0
25普通主梁悬挑16100纵、横向水平杆布置方式钢管类型立杆横距(m)双立杆计算方法脚手板连墙件布置方式安全网锚固点设置方式主梁建筑物外悬挑长度Lx(mm)主梁建筑物内锚固长度Lx(mm)横向水平杆在上Φ48×2
7不设置双立杆2步1设两步三跨全封闭压环钢筋120016002
香国御景 25 号楼采用落地脚手架和悬挑脚手架分段搭设的方式进行设置,现已完成-2 层-
