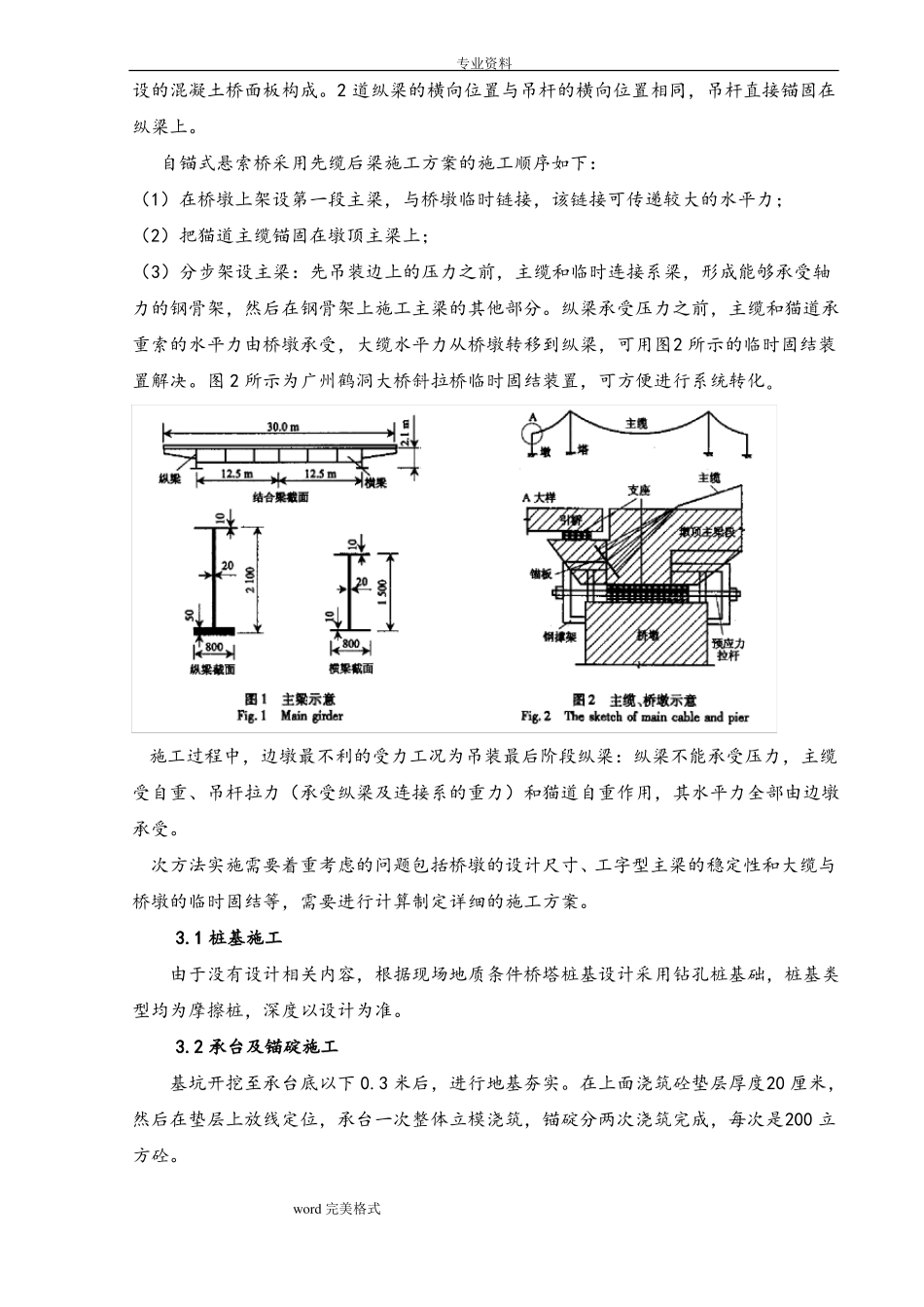

专业资料地锚式钢结构悬索桥施工技术总结1.工程概况悬索桥是以承受拉力的缆索或链索作为主要承重构件的桥梁,由悬索、索塔、锚碇、吊杆、桥面系等部分组成。悬索桥的主要承重构件是悬索,它主要承受拉力,一般用抗拉强度高的钢材(钢丝、钢缆等)制作。由于悬索桥可以充分利用材料的强度,并具有用料省、自重轻的特点,因此悬索桥在各种体系桥梁中的跨越能力最大,根据神华宁煤400 万吨/年间接液化项目澄清文件平面图等相关资料,两座悬索桥分别跨铁路悬索桥、过经四路悬索桥。跨度范围几十米到两百米左右,横跨铁路悬索桥主跨要在 100 米以上。悬索桥又分为自锚式与地锚式两大类,本工程的悬索桥主要用于管道的敷设,对于桥面的路面要求不高,但是对钢性有一定要求。地锚式钢结构悬索桥的施工工艺与自锚式混凝土悬索桥及重力式悬索桥有很大区别,其施工重点在于钢结构梁的曲线挠度控制,及各种预埋件、构件的精度控制,难点是悬索桥张拉过程中的索力调整及主缆、索鞍的防腐处理,地锚式钢结构悬索桥具有造价高,跨度小,但外型曲线优美结构线条透明,适用景观工程等特点,本方案为地锚式钢结构悬索桥安装。图 1 结构示意图2.编制依据1.《钢结构工程施工质量验收规范》GB50205-2001,2.《公路工程质量检验评定标准》JTGF80/1-2004,3.《公路桥涵施工技术规范》JTT041-20004.《简易架空缆索吊》北京3 施工要点:悬索桥的主梁由吊杆支撑,主梁弯矩与跨度关系不大。钢梁组成平面梁格和后期铺word 完美格式专业资料设的混凝土桥面板构成。2 道纵梁的横向位置与吊杆的横向位置相同,吊杆直接锚固在纵梁上。自锚式悬索桥采用先缆后梁施工方案的施工顺序如下:(1)在桥墩上架设第一段主梁,与桥墩临时链接,该链接可传递较大的水平力;(2)把猫道主缆锚固在墩顶主梁上;(3)分步架设主梁:先吊装边上的压力之前,主缆和临时连接系梁,形成能够承受轴力的钢骨架,然后在钢骨架上施工主梁的其他部分。纵梁承受压力之前,主缆和猫道承重索的水平力由桥墩承受,大缆水平力从桥墩转移到纵梁,可用图2 所示的临时固结装置解决。图 2 所示为广州鹤洞大桥斜拉桥临时固结装置,可方便进行系统转化。施工过程中,边墩最不利的受力工况为吊装最后阶段纵梁:纵梁不能承受压力,主缆受自重、吊杆拉力(承受纵梁及连接系的重力)和猫道自重作用,其水平力全部由边墩承受。次方法实施需要着重考虑的问题包括桥墩的设计尺寸、工字型主梁的稳定性和大缆与桥...
