贵州高速公路集团有限公司建设项目贵州省六盘水至威宁(黔滇界)公路AK0+390~AK0+770 右侧截水沟工程(首件)施工方案编制:复核:审核:六盘水至威宁高速公路 LWTJ-1 合同段项目经理部目录一、编制依据
1三、截水沟砌筑的施工工艺流程
1四、施工方法
1五、边沟砌筑质量控制
4六、职业健康安全保证措施
6七、文明施工及环保控制措施

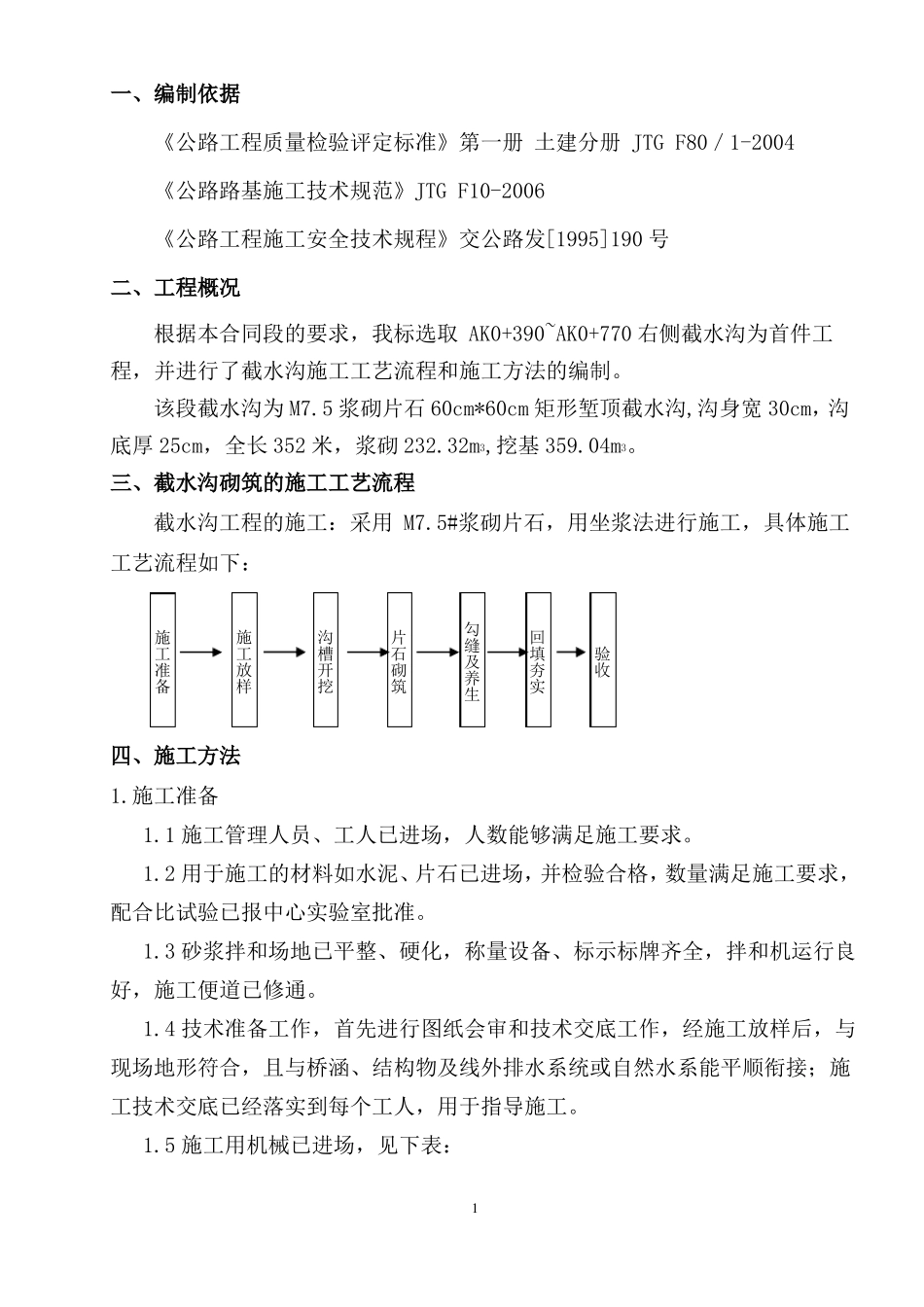

6一、编制依据《公路工程质量检验评定标准》第一册 土建分册 JTG F80/1-2004《公路路基施工技术规范》JTG F10-2006《公路工程施工安全技术规程》交公路发[1995]190 号二、工程概况根据本合同段的要求,我标选取 AK0+390~AK0+770 右侧截水沟为首件工程,并进行了截水沟施工工艺流程和施工方法的编制
该段截水沟为 M7
5 浆砌片石 60cm*60cm 矩形堑顶截水沟,沟身宽 30cm,沟底厚 25cm,全长 352 米,浆砌 232
32m3,挖基 359
三、截水沟砌筑的施工工艺流程截水沟工程的施工:采用 M7
5#浆砌片石,用坐浆法进行施工,具体施工工艺流程如下:四、施工方法1
施工准备 1
1 施工管理人员、工人已进场,人数能够满足施工要求
