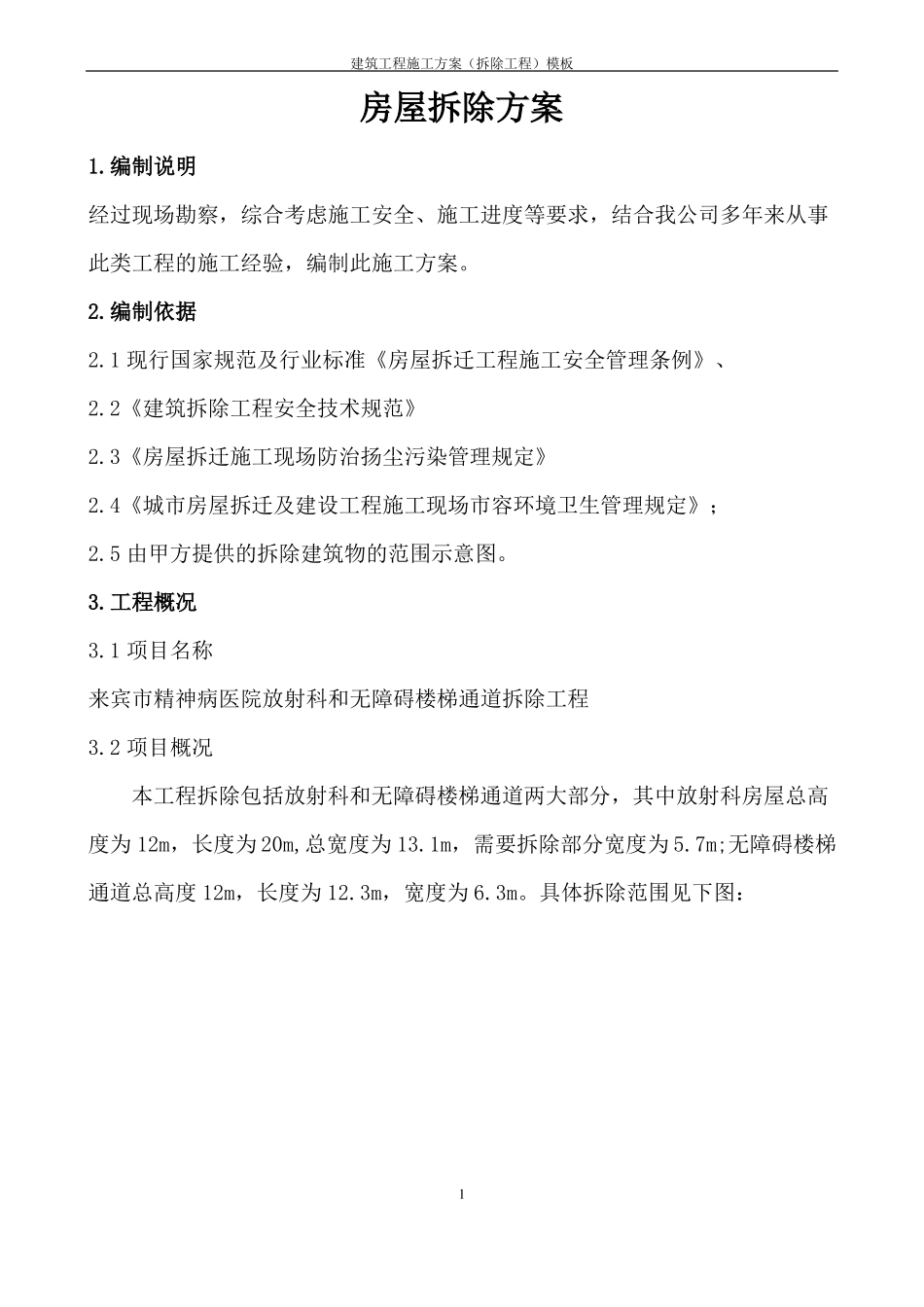

建筑工程施工方案(拆除工程)模板房屋拆除方案1
编制说明经过现场勘察,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工方案
1 现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、2
2《建筑拆除工程安全技术规范》2
3《房屋拆迁施工现场防治扬尘污染管理规定》2
4《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;2
5 由甲方提供的拆除建筑物的范围示意图
1 项目名称来宾市精神病医院放射科和无障碍楼梯通道拆除工程3
2 项目概况本工程拆除包括放射科和无障碍楼梯通道两大部分,其中放射科房屋总高度为 12m,长度为 20m,总宽度为 13
1m,需要拆除部分宽度为 5
7m;无障碍楼梯通道总高度 12m,长度为 12
3m,宽度为 6

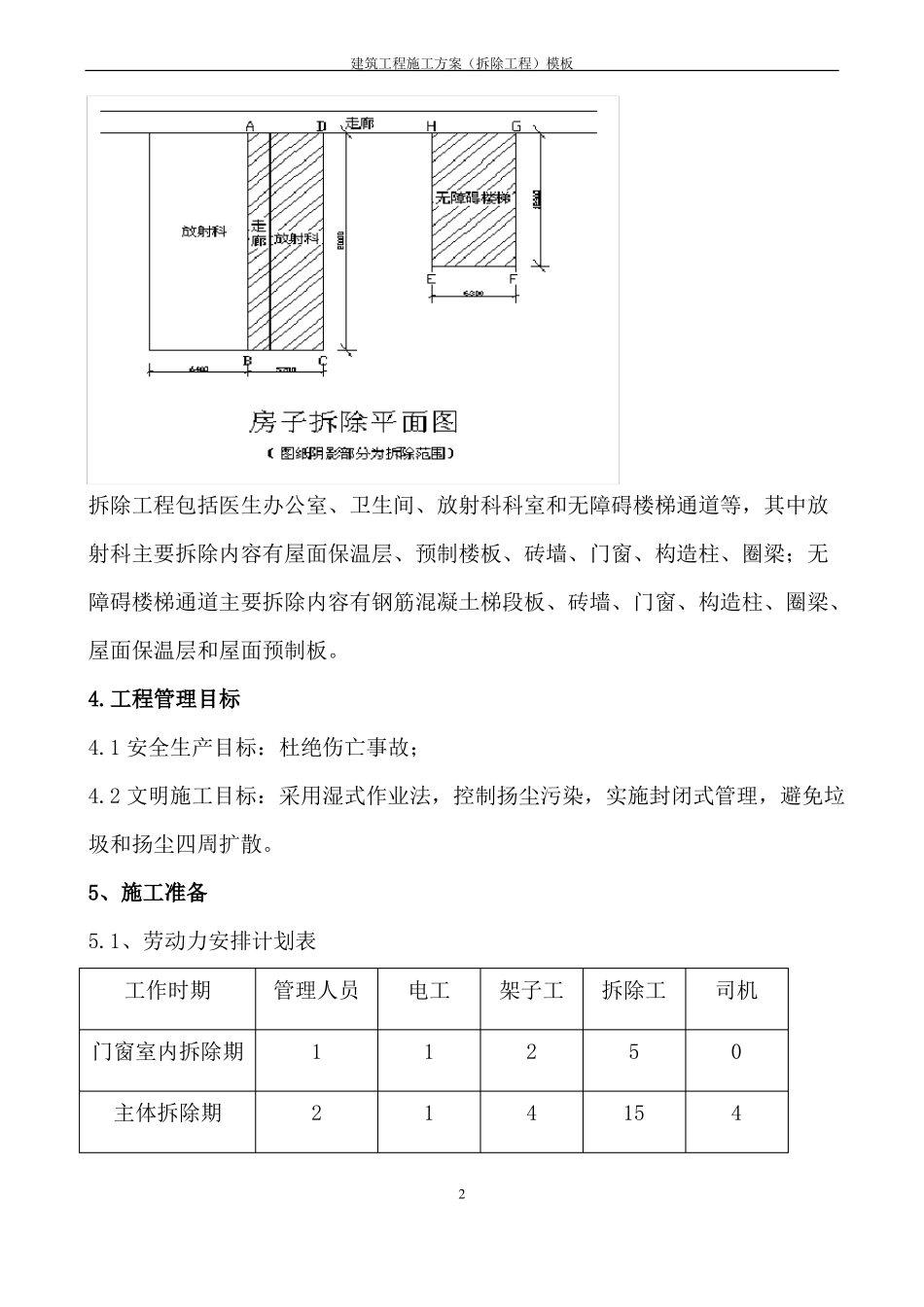

具体拆除范围见下图:1建筑工程施工方案(拆除工程)模板拆除工程包括医生办公室、卫生间、放射科科室和无障碍楼梯通道等,其中放射科主要拆除内容有屋面保温层、预制楼板、砖墙、门窗、构造柱、圈梁;无障碍楼梯通道主要拆除内容有钢筋混凝土梯段板、砖墙、门窗、构造柱、圈梁、屋面保温层和屋面预制板
工程管理目标4
1 安全生产目标:杜绝伤亡事故;4
2 文明施工目标:采用湿式作业法,控制扬尘污染,实施封闭式管理,避免垃圾和扬尘四周扩散
5、施工准备5
1、劳动力安排计划表工作时期门窗室内拆除期主体拆除期管理人员12电工11架子工24拆除工515司机042建筑工程施工方案(拆除工程)模板垃圾清运期21—1545

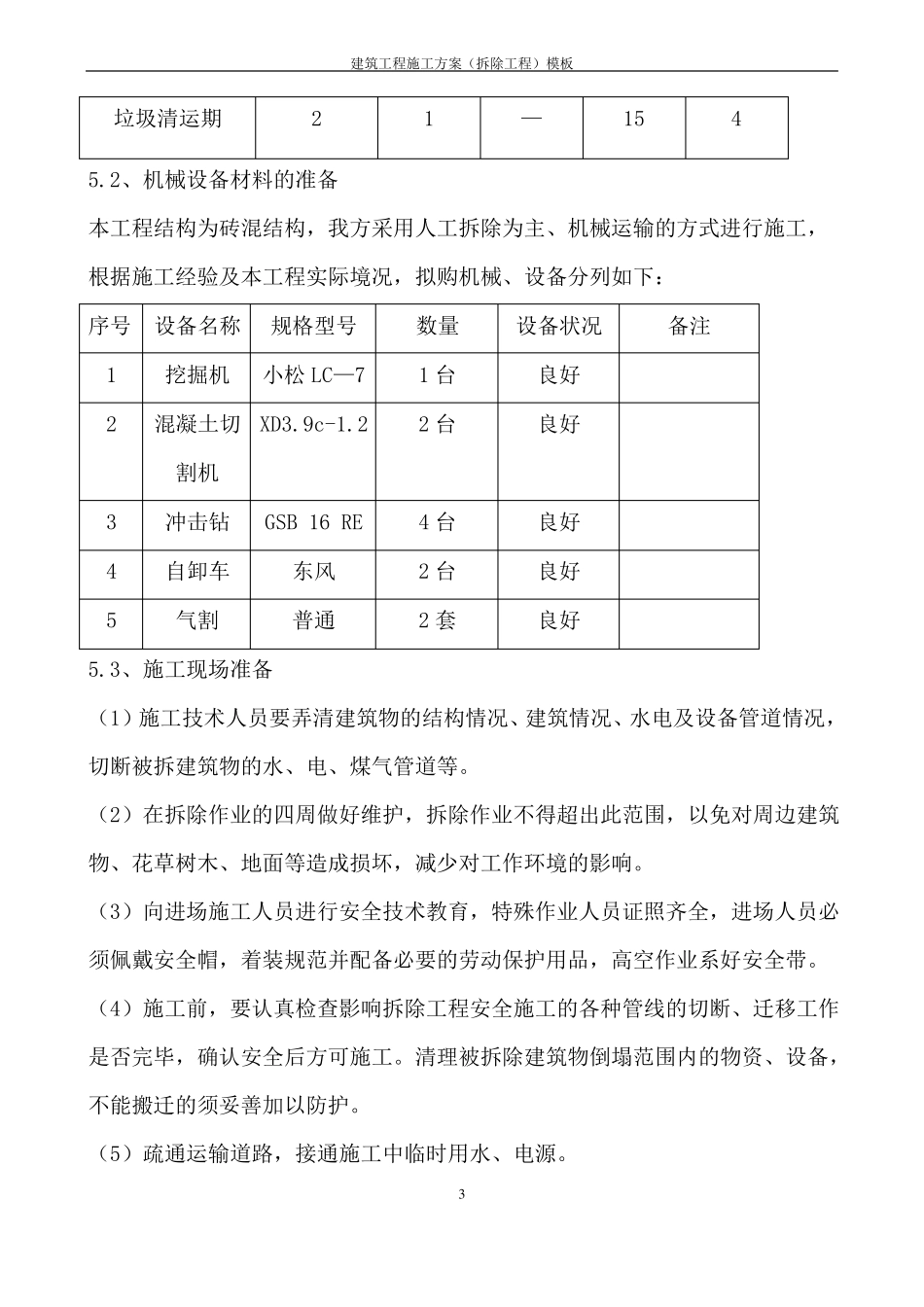

2、机械设备材料的准备本工程结构为砖混结构,我方采用人工拆除为主、机械运输的方式进行施工,根据施工经验及本工程实际境况,拟购机械、设备分列如下:序号设备名称规格型号12挖掘机小松 LC—7混凝土切XD3
2割机345冲击钻自卸车气割GSB 16 RE东风普通
