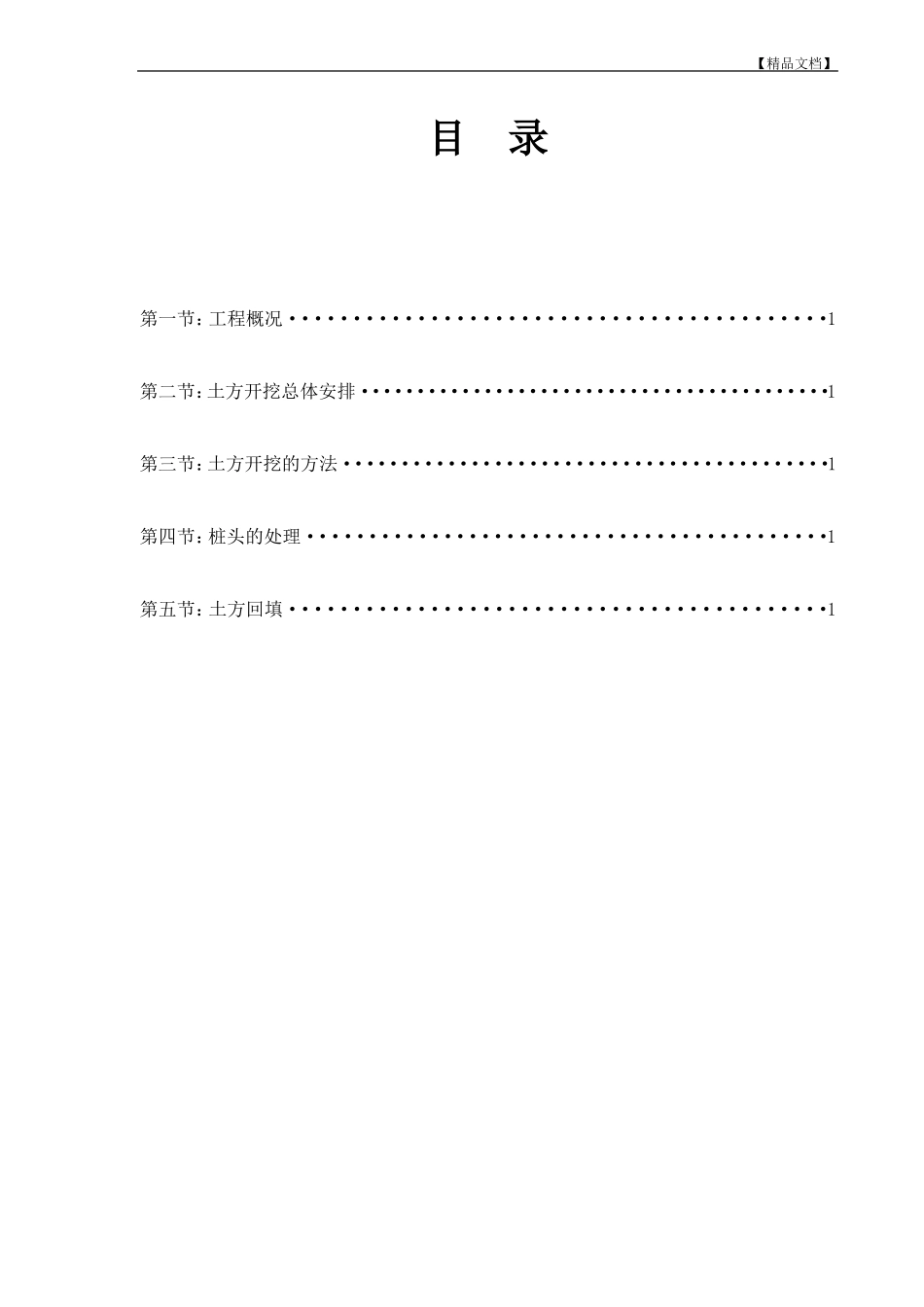

)(文件备案编号:)施工组织设计工程名称:编制单位:编 制 人:审 核 人:批 准 人:编制日期:年月日【精品文档】目录第一节:工程概况··········································1第二节:土方开挖总体安排··········································1第三节:土方开挖的方法··········································1第四节:桩头的处理··········································1第五节:土方回填··········································1【精品文档】第一节:工程概况本工程现场场地标高平均约为 -0
35,其中 14(II)为天然基础、14(I)为预应力管桩基础
根据设计要求,14(II) 1-11/A-B轴和 1-11/F-G 轴承台标高为-2
6M,承台紧密采用大面积基槽土方开挖,1-11/B-F 轴承台相对独立,采用单独基坑土方开挖
第二节:土方开挖总体安排本工程土方施工拟采用人工开挖和机械开挖相结合的方法进行施工
1)、机械投入:拟投入 3 台 PZ200 型挖土机,自卸车 6 台,一台 ZL-30 型装载机
2)、开挖范围:承台开挖时,考虑到承台支模,承台底部每边尺寸加大 350 ㎜开挖
先 1-11/A-B 轴和 1-11/F-G 轴大面积开挖,后开挖 1-11/B-F 轴深地坑
根据本工程地质情况,承台开挖时边坡按 1:0
33 进行放坡
由于 1-11/A-B 轴和 1-11/F-G 轴承台土方开挖基槽较深,1-11/A-B 轴和 1-11/F-G 轴大面积开挖,先采用机械大面开挖至承台垫层标高以上 200
