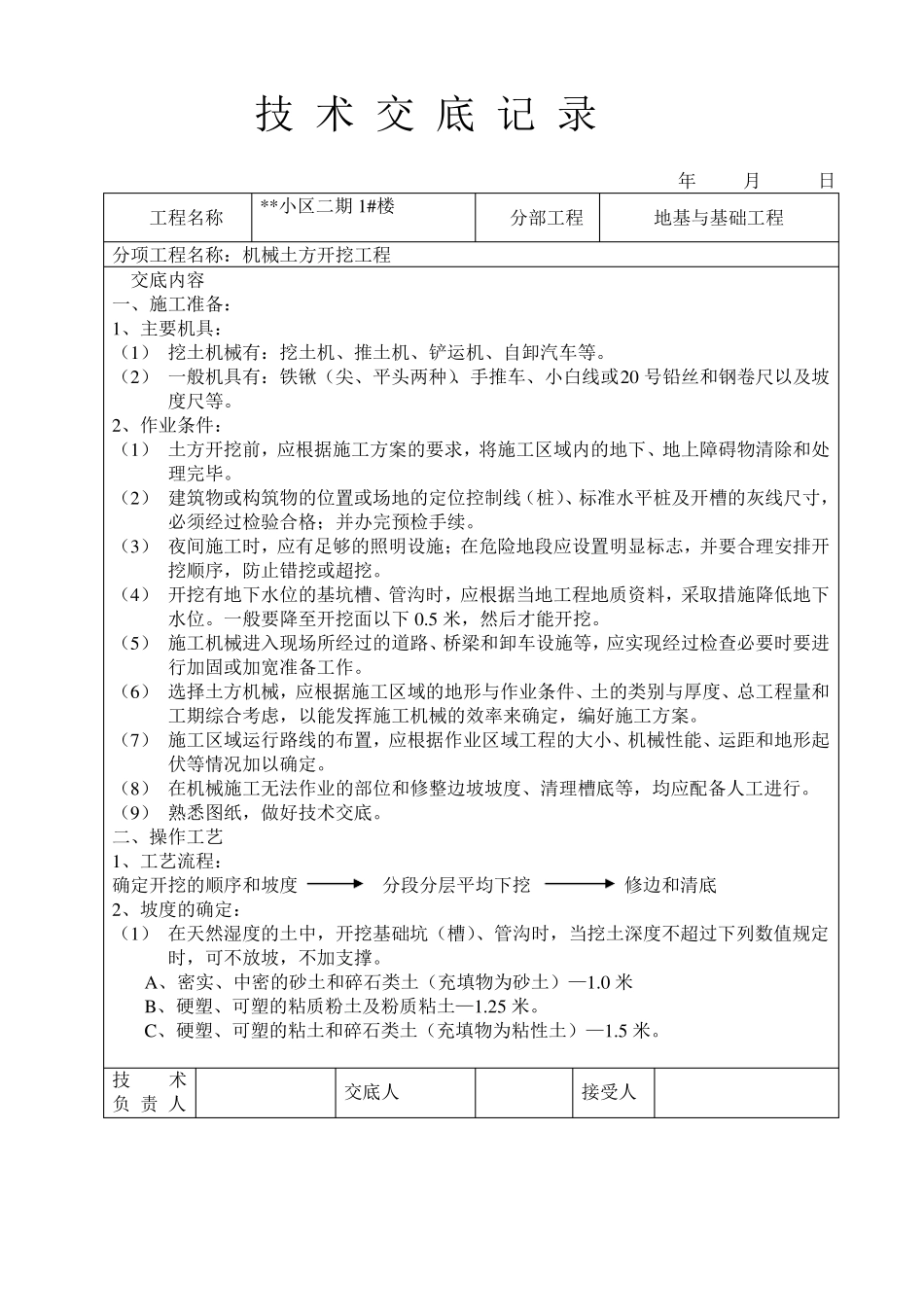

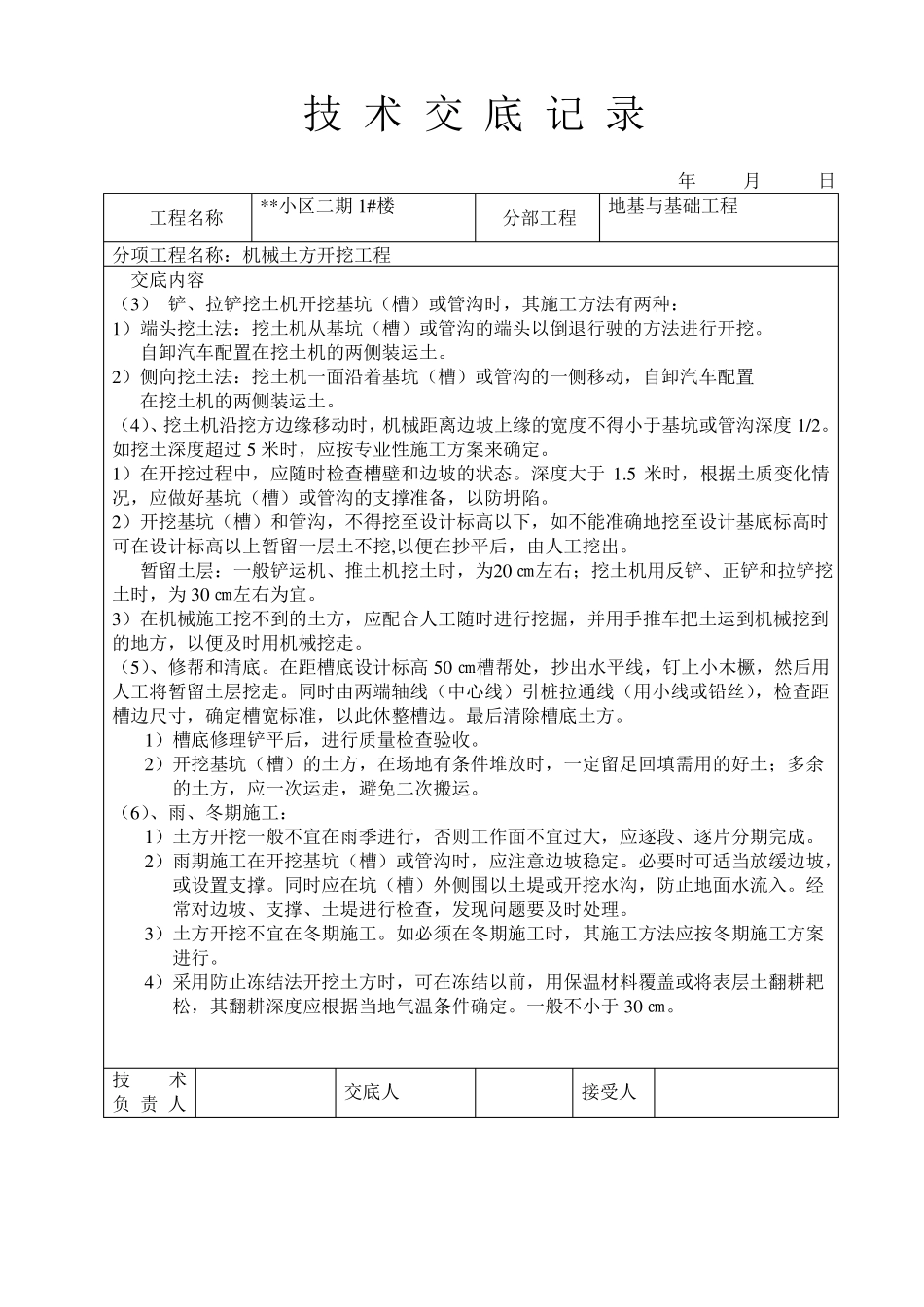

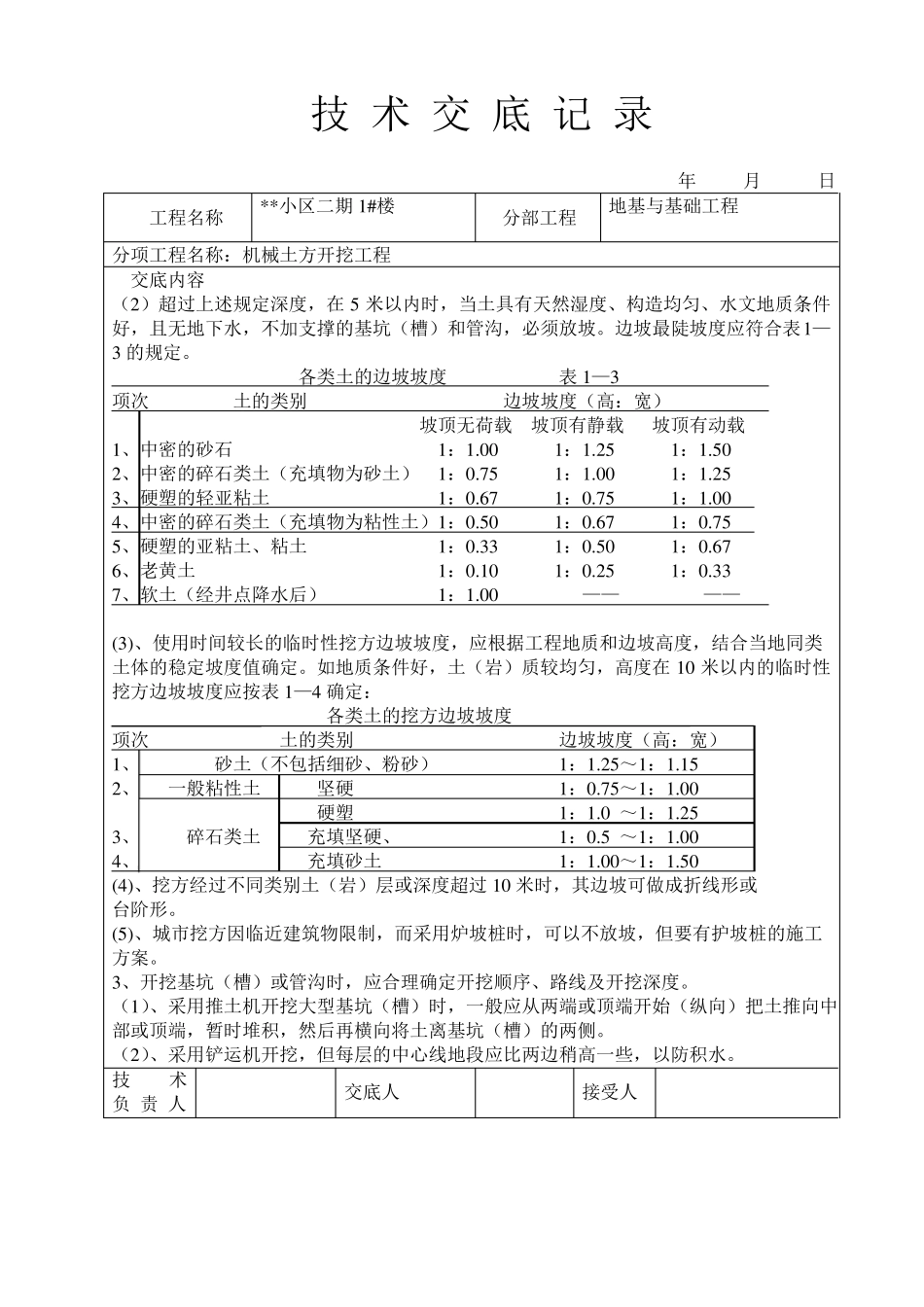

技 术 交 底 记 录工程名称年月日**小区二期 1#楼分部工程地基与基础工程分项工程名称:机械土方开挖工程交底内容一、施工准备:1、主要机具:(1) 挖土机械有:挖土机、推土机、铲运机、自卸汽车等。(2) 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20 号铅丝和钢卷尺以及坡度尺等。2、作业条件:(1) 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。(2) 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。(3) 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。(4) 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下 0.5 米,然后才能开挖。(5) 施工机械进入现场所经过的道路、桥梁和卸车设施等,应实现经过检查必要时要进行加固或加宽准备工作。(6) 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。(7) 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。(8) 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。(9) 熟悉图纸,做好技术交底。二、操作工艺1、工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底2、坡度的确定:(1) 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。A、密实、中密的砂土和碎石类土(充填物为砂土)—1.0 米B、硬塑、可塑的粘质粉土及粉质粘土—1.25 米。C、硬塑、可塑的粘土和碎石类土(充填物为粘性土)—1.5 米。技术交底人接受人负 责 人技 术 交 底 记 录工程名称年月日**小区二期 1#楼地基与基础工程分部工程分项工程名称:机械土方开挖工程交底内容(2)超过上述规定深度,在 5 米以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1—3 的规定。各类土的边坡坡度表 1—3项次土的类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有动载1、中密的砂石1:1.001:1.251:1.502、中密的碎石类土(充填物为砂土)1:0.751:1.001:1.2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

房建工程技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
