施工月报(2014 年 5 月)致:宜宾中润房地产开发有限公司现呈报我项目部编写的 2014 年 5 月施工月报,请公司审阅
随本施工月报一同上报以下附表:1
主要施工机械设备情况月报表
现场施工人员情况月报
施工质量检验月汇总
完成工程量月汇总

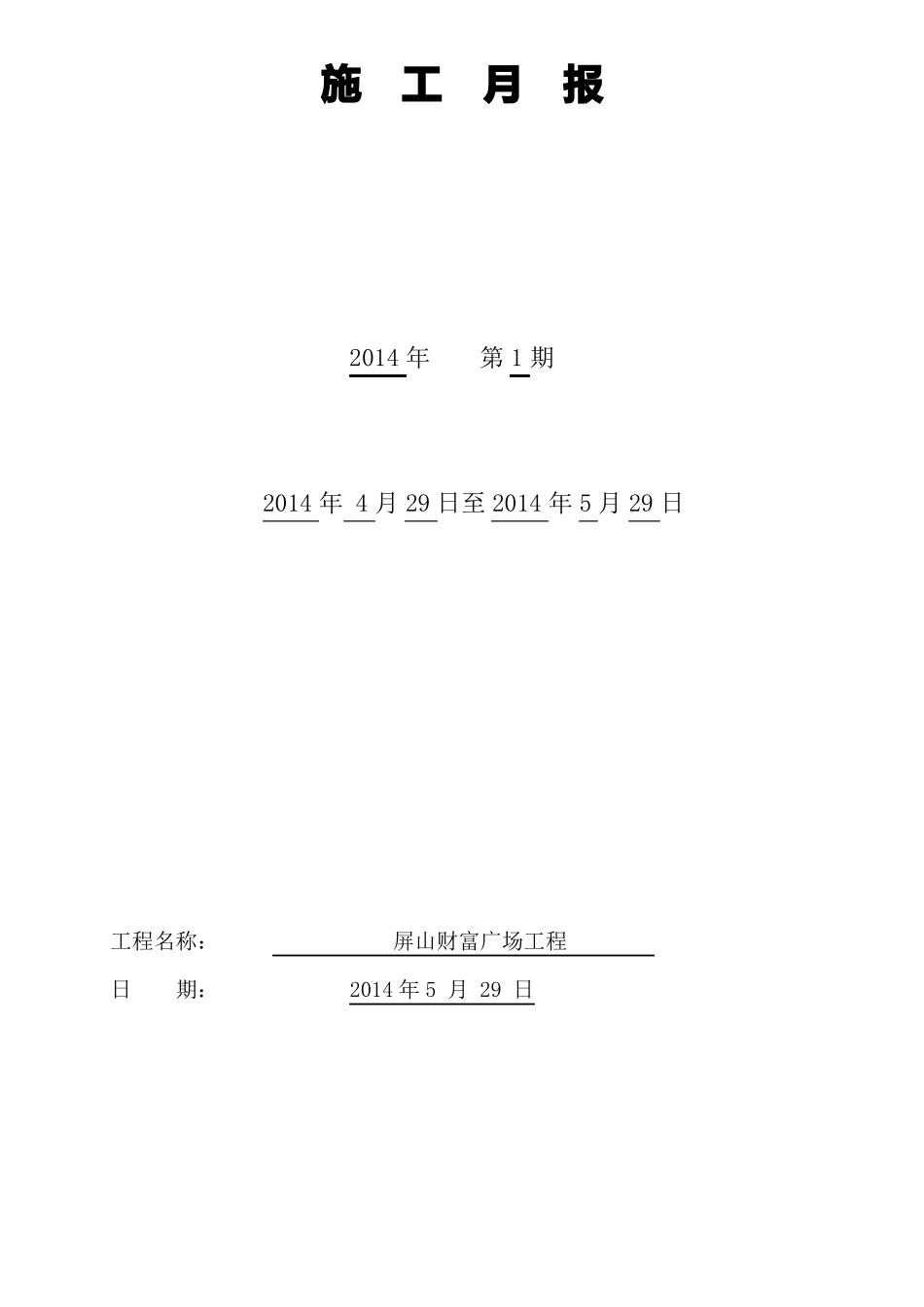

施工实际进度月报

工程项目部:湖南华兴工程建设有限公司屏山项目部日期:2014 年 5 月 29 日施工月报工程名称:日期:2014 年第 1 期2014 年 4 月 29 日至 2014 年 5 月 29 日屏山财富广场工程年 5 月 29 日 2014施 工 月 报一、工程概况:屏山财富广场工程位于屏山新县城 17-4 地块,本工程设计为全现浇型式,结构体系框架,1#楼设计四层,地下二层,主体高度 22
2m 建筑基底面积:1040
45 ㎡,建筑面积 3607
7 ㎡,2#楼局部七层,地下一层,主体高度 26
建筑基底面积:2646
建筑面积:12618
38 ㎡,地下建筑面积:14443
建筑物合理使用年限 50 年,建筑物抗震设防烈度:七度
二、本月工程进度1、本月工程实际完成情况土建劳务进度情况:(1)B-C 至 1/B-L 交 2-27 地梁、承台砼浇筑全部完成;(2)B-C 至 1/B-L 交 2-23 轴独立基础砼浇筑全部完成;(3)B-C 至 1/B-L 交 2-23 土方回填夯实全部完成;(4)B-C 至 1/B-L 交 2-23 垫层分两次浇筑全完成;(5)B-C 至 1/B-L 交 2-25(内架)模板支撑钢管脚手架已进行搭设完成 4/5;桩基础:(1)本月完成桩基础施工 68 根原因分析及采取的措施:本月因用电部门停电 3 次造成 2 天工期延迟,主要原因基础施工中出现 41#,61#,48#出现开钻深度 8m 处钻到涵管无法施工
且出现 1#楼多处孔桩坍塌无法
