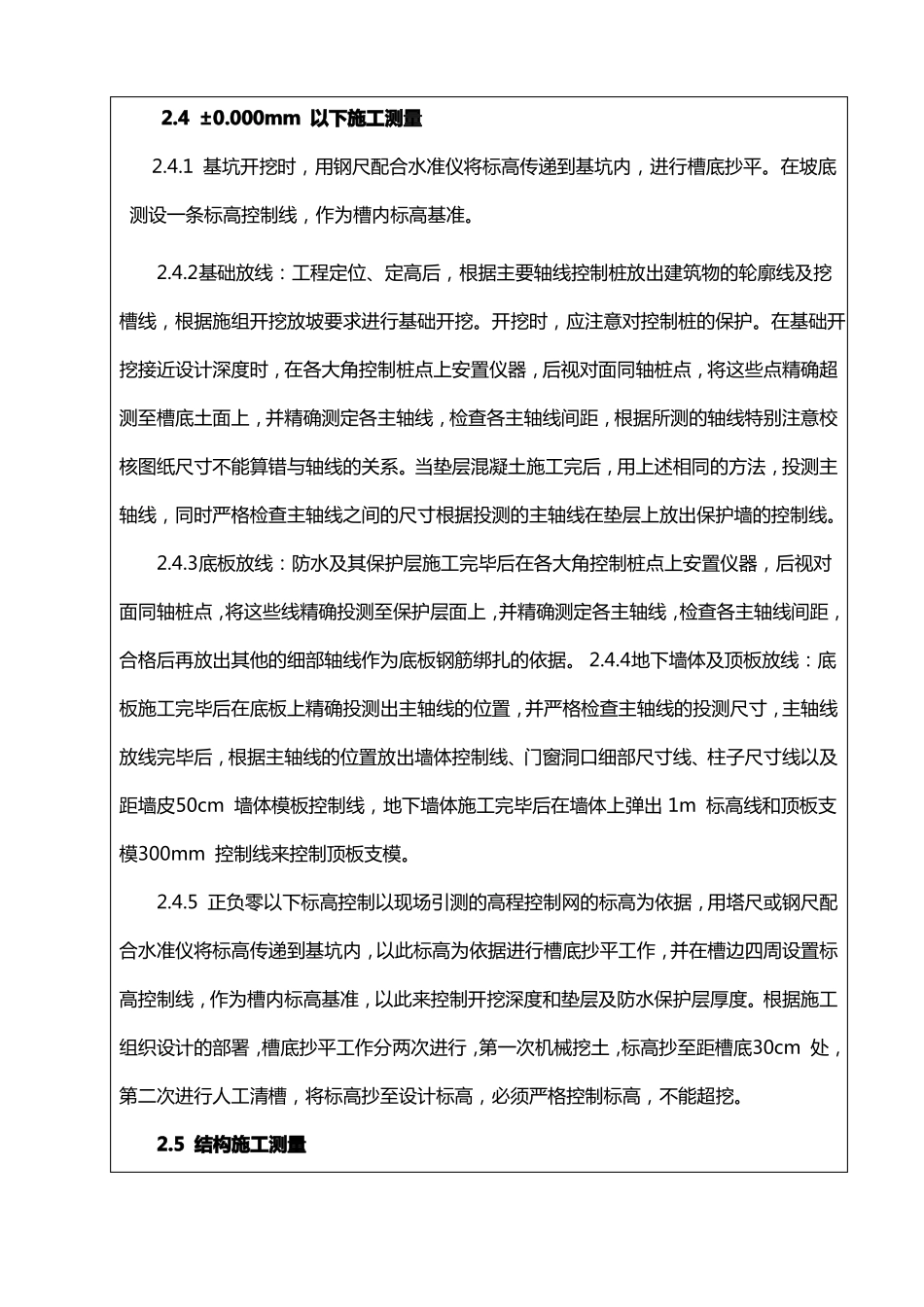

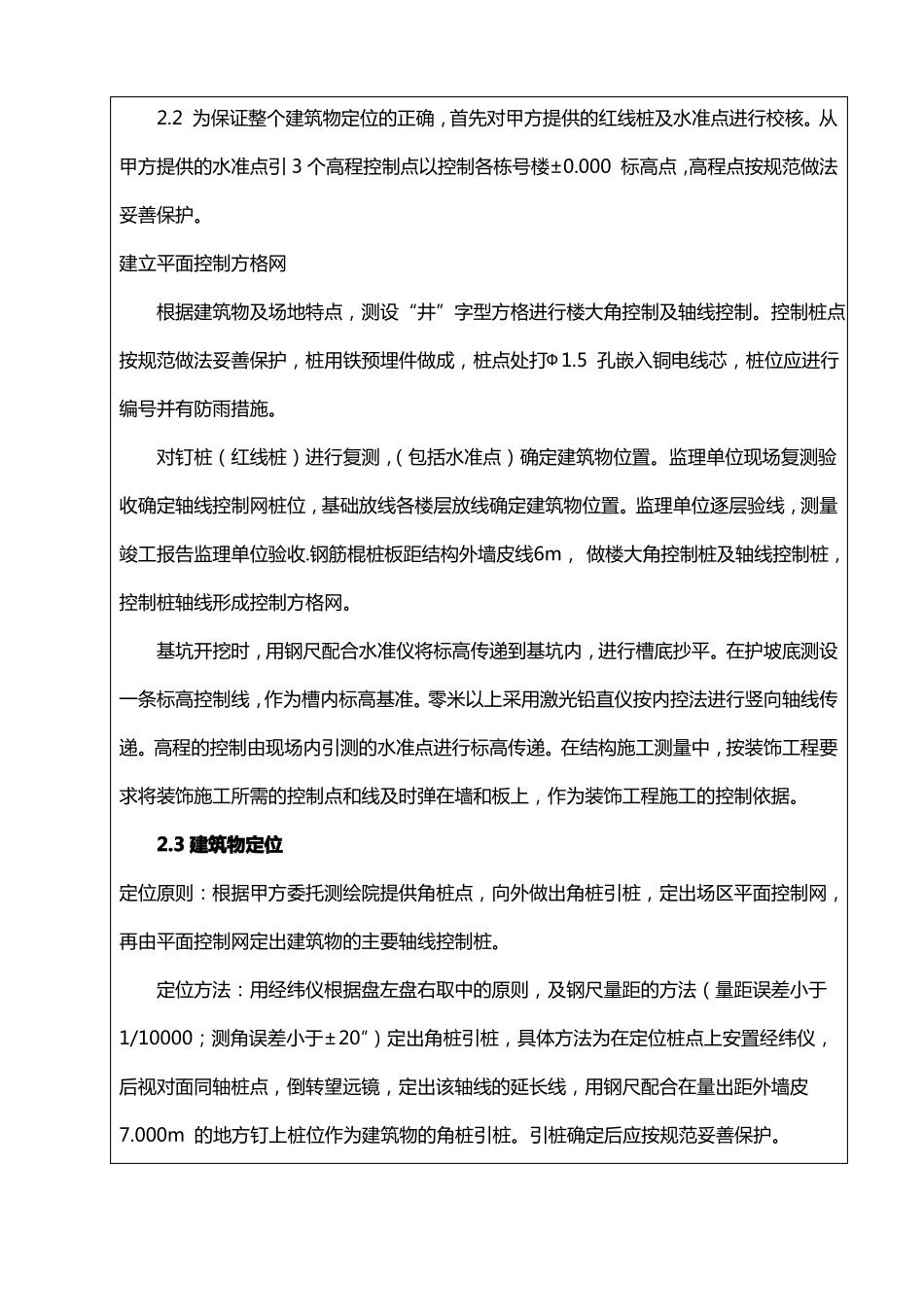

测量技术安全交底记录单位(子单位)工程名称分部(子分部)工程名称10#楼中铁十一局集团施工单位有限公司交底人接受交底人数作业班组测量组项目经理马朝辉运城恒大绿洲二期 10#楼分项工程名称10#楼一、准备工作1.1 测量放线前要认真阅读施工图纸,了解设计意图及施工要求,对图纸的设计尺寸及标高,要认真核对,检查总尺寸和分尺寸是否一致,总平面图和大样图尺寸是否一致,不符之处及时提出,进行核对修正,不得擅自处理,否则后果自负。1.2 测量放线所使用的仪器,工具必须是经检验过的合格品,每次测量前应先检验校正,否则不得使用。二、建筑测量放线2.1 施工流程2.2 为保证整个建筑物定位的正确,首先对甲方提供的红线桩及水准点进行校核。从甲方提供的水准点引 3 个高程控制点以控制各栋号楼±0.000 标高点,高程点按规范做法妥善保护。建立平面控制方格网根据建筑物及场地特点,测设“井”字型方格进行楼大角控制及轴线控制。控制桩点按规范做法妥善保护,桩用铁预埋件做成,桩点处打Ф 1.5 孔嵌入铜电线芯,桩位应进行编号并有防雨措施。对钉桩(红线桩)进行复测,(包括水准点)确定建筑物位置。监理单位现场复测验收确定轴线控制网桩位,基础放线各楼层放线确定建筑物位置。监理单位逐层验线,测量竣工报告监理单位验收.钢筋棍桩板距结构外墙皮线6m, 做楼大角控制桩及轴线控制桩,控制桩轴线形成控制方格网。基坑开挖时,用钢尺配合水准仪将标高传递到基坑内,进行槽底抄平。在护坡底测设一条标高控制线,作为槽内标高基准。零米以上采用激光铅直仪按内控法进行竖向轴线传递。高程的控制由现场内引测的水准点进行标高传递。在结构施工测量中,按装饰工程要求将装饰施工所需的控制点和线及时弹在墙和板上,作为装饰工程施工的控制依据。2.3 建筑物定位定位原则:根据甲方委托测绘院提供角桩点,向外做出角桩引桩,定出场区平面控制网,再由平面控制网定出建筑物的主要轴线控制桩。定位方法:用经纬仪根据盘左盘右取中的原则,及钢尺量距的方法(量距误差小于1/10000;测角误差小于±20″)定出角桩引桩,具体方法为在定位桩点上安置经纬仪,后视对面同轴桩点,倒转望远镜,定出该轴线的延长线,用钢尺配合在量出距外墙皮7.000m 的地方钉上桩位作为建筑物的角桩引桩。引桩确定后应按规范妥善保护。2.4 ±0.000mm 以下施工测量2.4.1 基坑开挖时,用钢尺配合水准仪将标高传递到基坑内,进行槽底抄平。在坡底测设一条标高...
