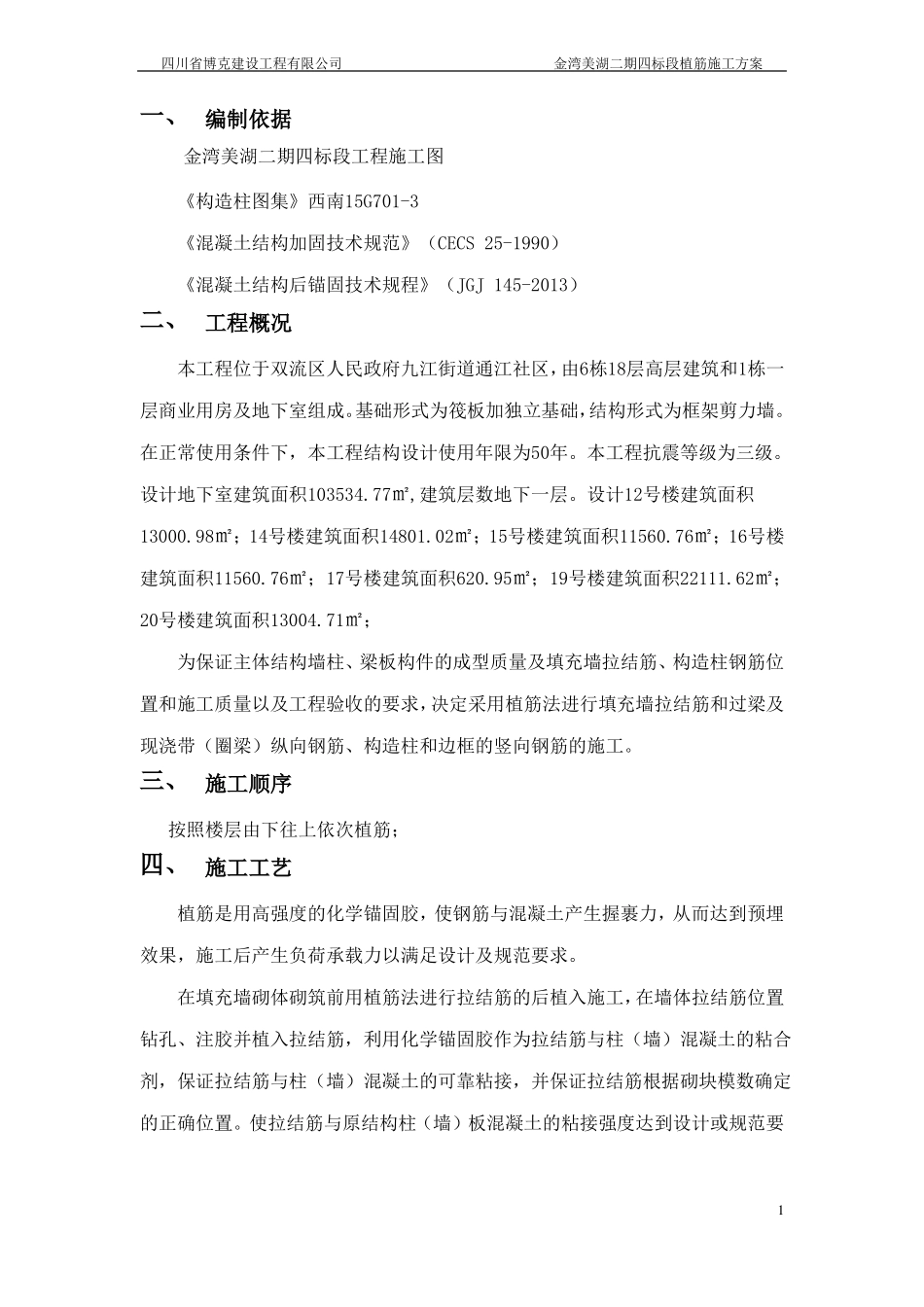

四川省博克建设工程有限公司金湾美湖二期四标段植筋施工方案金湾美湖二期四标段项目植筋施工方案审批人:审核人:编制人:四川省博克建设工程有限公司四川省博克建设工程有限公司金湾美湖二期四标段植筋施工方案目 录一、编制依据………………………………………………………………………1二、工程概况………………………………………………………………………1三、施工顺序………………………………………………………………………1四、施工工艺………………………………………………………………………1五、植筋胶的技术指标……………………………………………………………2六、工艺流程及施工操作要点……………………………………………………2七、材料要求………………………………………………………………………4八、机具设备………………………………………………………………………4九、劳动力安排……………………………………………………………………4十、注意事项………………………………………………………………………4十一、质量要求……………………………………………………………………5十二、抗拔实验……………………………………………………………………6十三、安全环保和文明施工………………………………………………………6十四、成品保护……………………………………………………………………7四川省博克建设工程有限公司金湾美湖二期四标段植筋施工方案一、 编制依据金湾美湖二期四标段工程施工图《构造柱图集》西南15G701-3《混凝土结构加固技术规范》(CECS 25-1990)《混凝土结构后锚固技术规程》(JGJ 145-2013)二、 工程概况本工程位于双流区人民政府九江街道通江社区,由6栋18层高层建筑和1栋一层商业用房及地下室组成
基础形式为筏板加独立基础,结构形式为框架剪力墙
在正常使用条件下,本工程结构设计使用年限为50年
