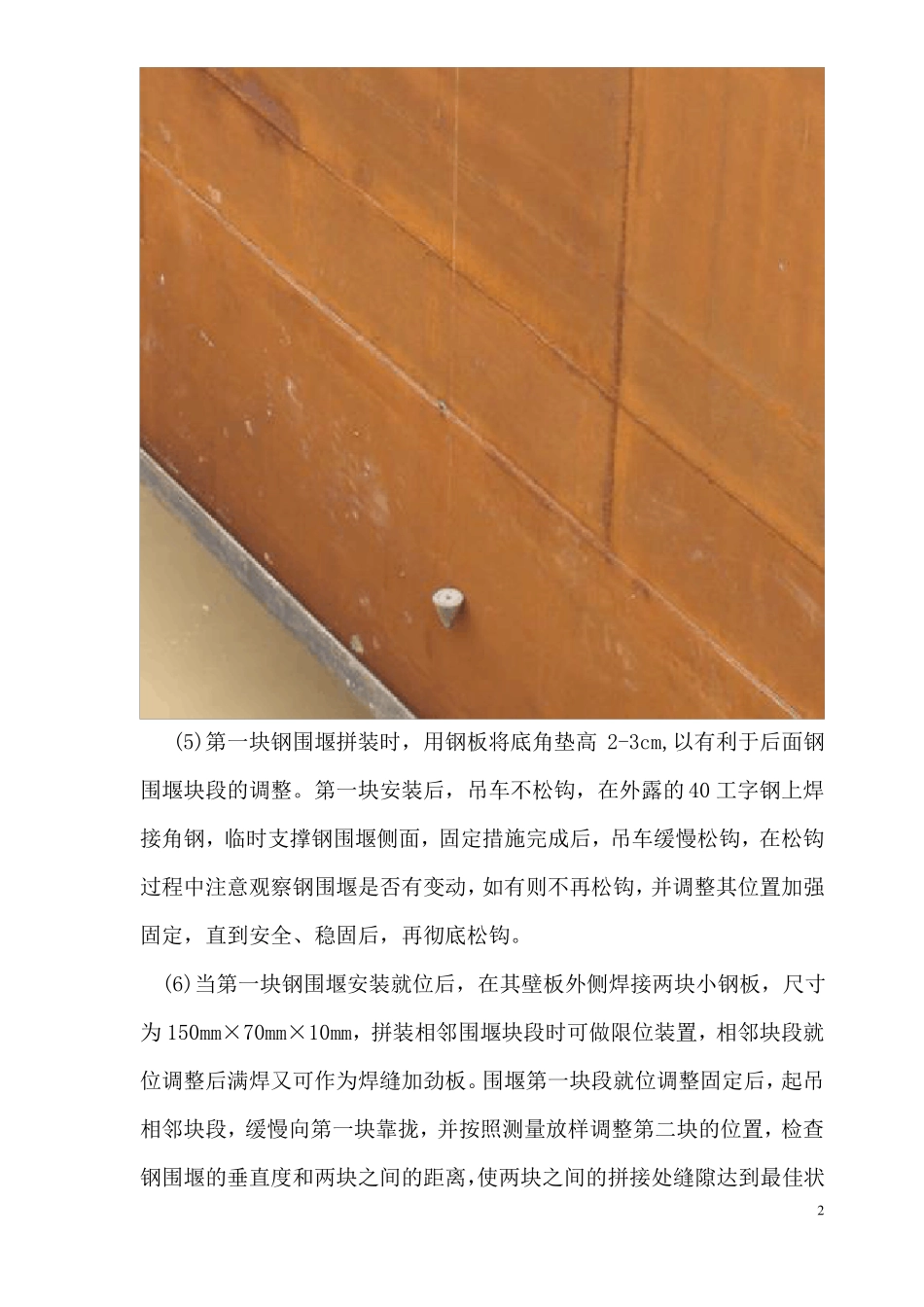

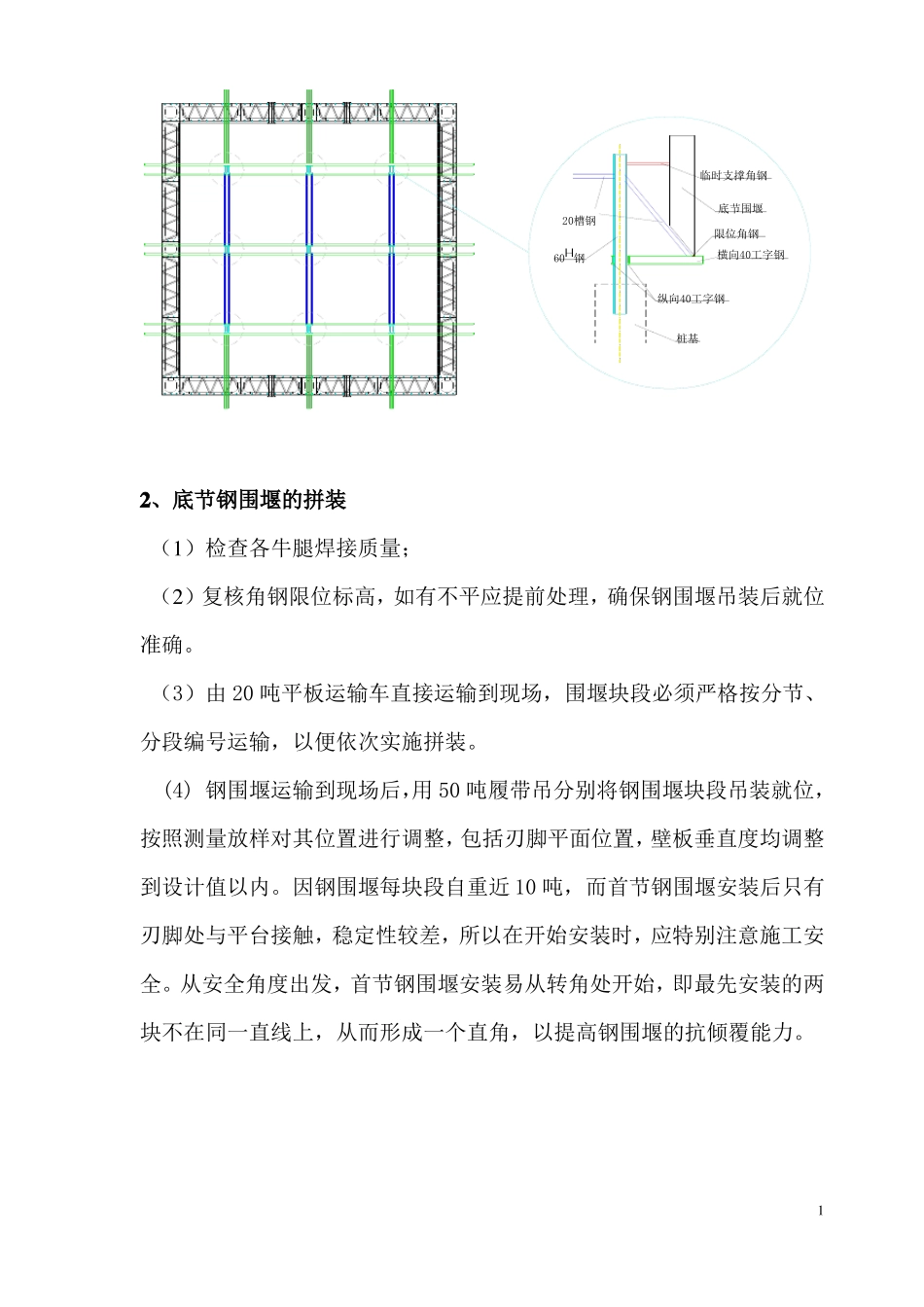

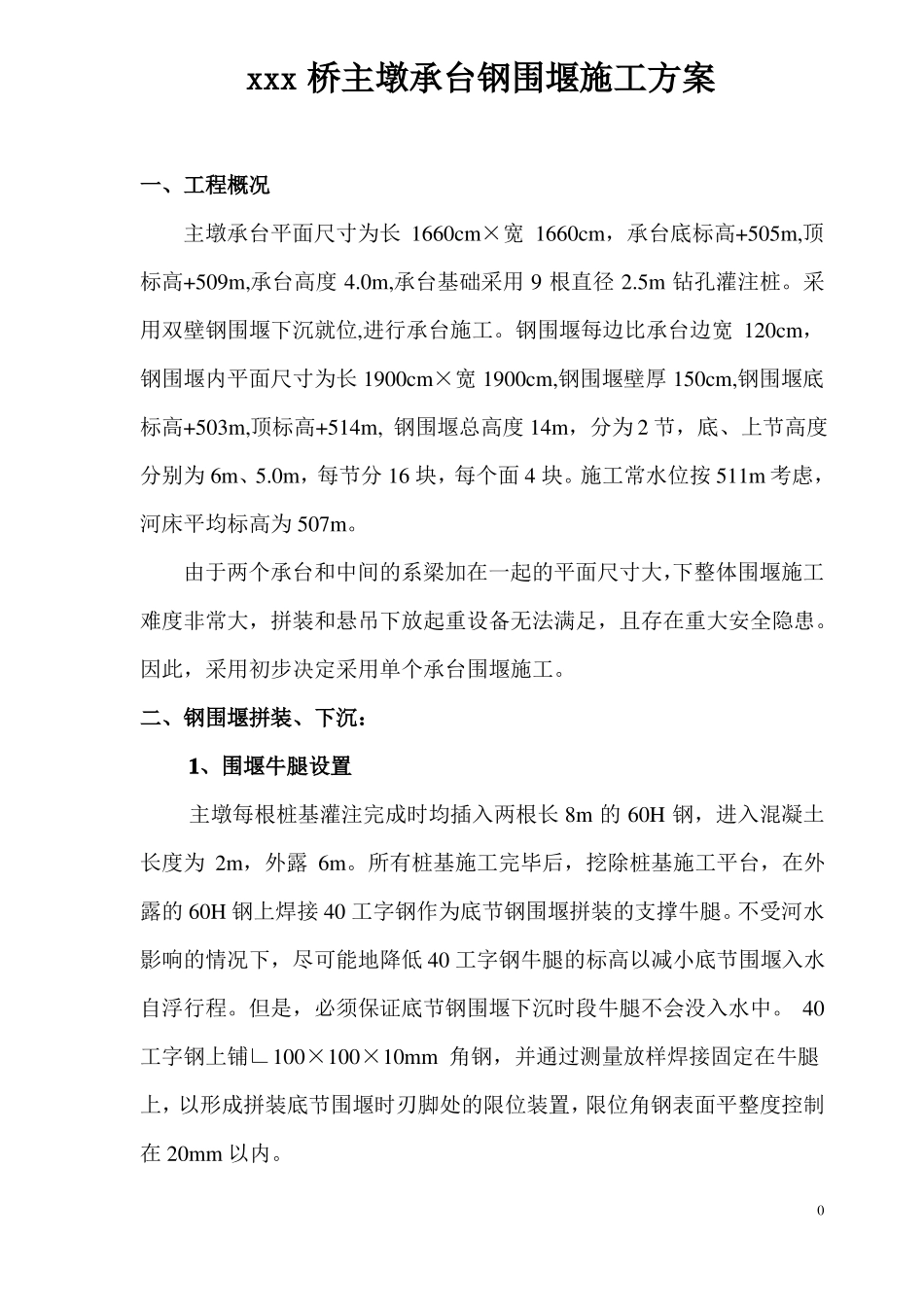

xxx 桥主墩承台钢围堰施工方案一、工程概况主墩承台平面尺寸为长 1660cm×宽 1660cm,承台底标高+505m,顶标高+509m,承台高度 4.0m,承台基础采用 9 根直径 2.5m 钻孔灌注桩。采用双壁钢围堰下沉就位,进行承台施工。钢围堰每边比承台边宽 120cm,钢围堰内平面尺寸为长 1900cm×宽 1900cm,钢围堰壁厚 150cm,钢围堰底标高+503m,顶标高+514m, 钢围堰总高度 14m,分为 2 节,底、上节高度分别为 6m、5.0m,每节分 16 块,每个面 4 块。施工常水位按 511m 考虑,河床平均标高为 507m。由于两个承台和中间的系梁加在一起的平面尺寸大,下整体围堰施工难度非常大,拼装和悬吊下放起重设备无法满足,且存在重大安全隐患。因此,采用初步决定采用单个承台围堰施工。二、钢围堰拼装、下沉:1、围堰牛腿设置主墩每根桩基灌注完成时均插入两根长 8m 的 60H 钢,进入混凝土长度为 2m,外露 6m。所有桩基施工完毕后,挖除桩基施工平台,在外露的 60H 钢上焊接 40 工字钢作为底节钢围堰拼装的支撑牛腿。不受河水影响的情况下,尽可能地降低 40 工字钢牛腿的标高以减小底节围堰入水自浮行程。但是,必须保证底节钢围堰下沉时段牛腿不会没入水中。 40工字钢上铺∟100×100×10mm 角钢,并通过测量放样焊接固定在牛腿上,以形成拼装底节围堰时刃脚处的限位装置,限位角钢表面平整度控制在 20mm 以内。0临时支撑角钢底节围堰20槽钢限位角钢60 钢横向40工字钢纵向40工字钢桩基2、底节钢围堰的拼装(1)检查各牛腿焊接质量;(2)复核角钢限位标高,如有不平应提前处理,确保钢围堰吊装后就位准确。(3)由 20 吨平板运输车直接运输到现场,围堰块段必须严格按分节、分段编号运输,以便依次实施拼装。 (4) 钢围堰运输到现场后,用 50 吨履带吊分别将钢围堰块段吊装就位,按照测量放样对其位置进行调整,包括刃脚平面位置,壁板垂直度均调整到设计值以内。因钢围堰每块段自重近 10 吨,而首节钢围堰安装后只有刃脚处与平台接触,稳定性较差,所以在开始安装时,应特别注意施工安全。从安全角度出发,首节钢围堰安装易从转角处开始,即最先安装的两块不在同一直线上,从而形成一个直角,以提高钢围堰的抗倾覆能力。1(5)第一块钢围堰拼装时,用钢板将底角垫高 2-3cm,以有利于后面钢围堰块段的调整。第一块安装后,吊车不松钩,在外露的 40 工字钢上焊接角钢,临时支撑钢围堰侧面,固定措施完成后,吊车缓慢松钩,在松钩...
