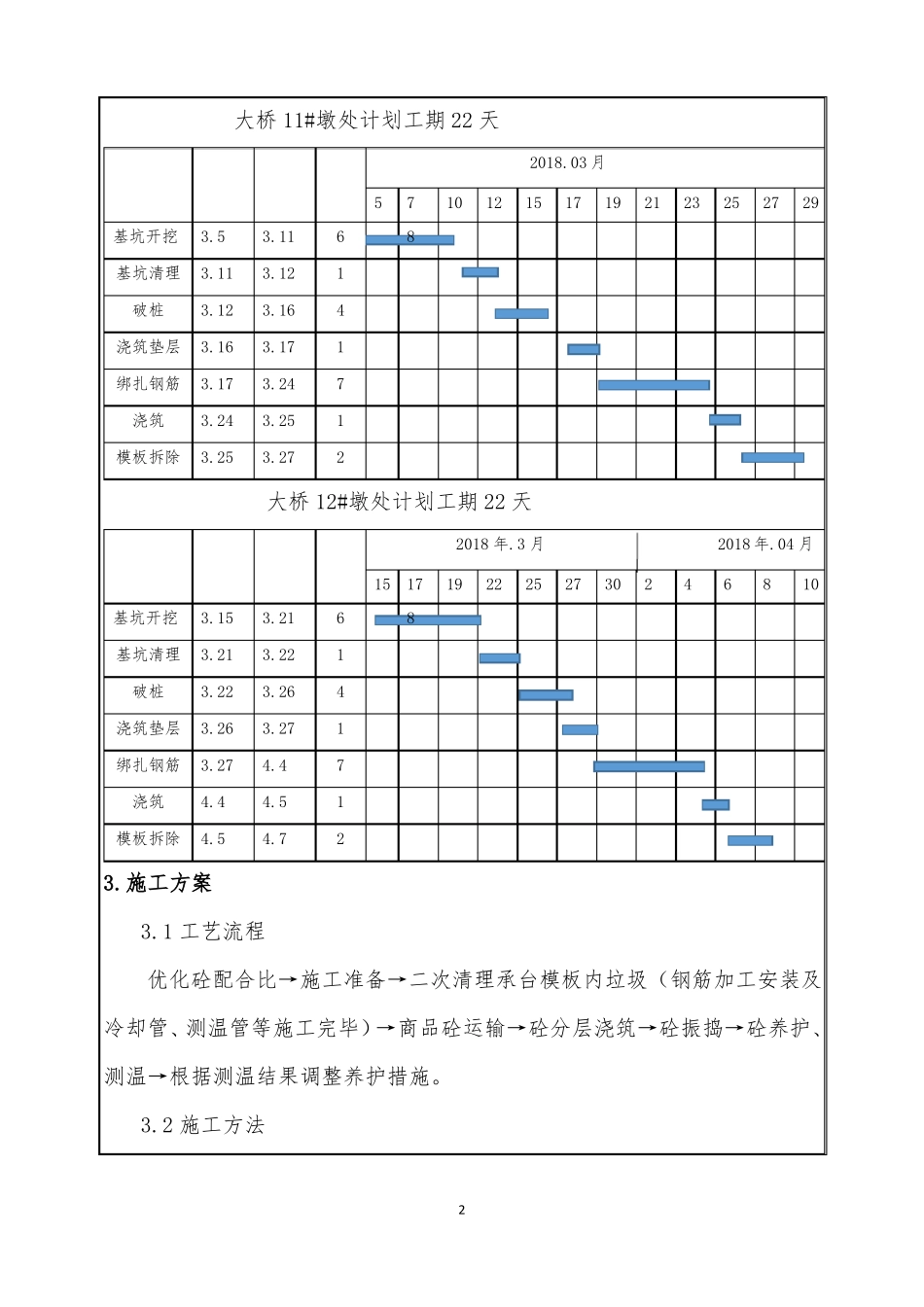

中国建筑项目管理表格技术交底卡分项工程名称承台施工施工部位负责人表格编号项目名称及编码单位工程名称分包单位共页工程量承台大体积混凝土施工技术交底1.工程概况(1) 大桥位于线路 K2 处桥梁全长米,桥面宽度 32 米,全桥共 5联 1-2、4-5 联采用预应力混凝土先简支后连续小箱梁,第 3 联为跨越沱河水系的中心部位,采用悬浇连续箱梁(47+80+47)米,下部结构采用圆墩柱,桩基基础;悬臂连续箱梁部分采用薄壁墩,群桩基础。桥台采用肋式台,桩基础。桥台采用肋式台,桩基础,其中 12#墩处基坑开挖深度分别为 5.7米、 。承台长 25.1 米、宽 10.6 米、高 3.5 米。(承台机构尺寸详见 4.1 图纸设计参数)(2)周围环境沱河大桥,整个施工作业面处于野外施工,承台施工场地势平坦,整体地势呈南高北低,地面坡度为2.5%。地下水位 2.5 米,河道水位 7 月份监测高出承台点面高出 1.8 米,目前(2018.1.7 按照)高出承台顶面高出0.9 米承台外边缘距离河道最近处 4.4 米。空中无高压及通信线路,地下无管道、光缆设施,距离最近的村庄七里店村约 430 米。2.施工进度计划1大桥 11#墩处计划工期 22 天施工部位开 始时间结 束时间3.113.123.163.173.243.253.27工期天数6141712 2018.03 月57810121517192123252729基坑开挖3.5基坑清理3.11破桩3.12浇筑垫层3.16绑扎钢筋3.17浇筑3.24模板拆除3.25大桥 12#墩处计划工期 22 天施工部位开 始时间结 束时间3.213.223.263.274.44.54.7工期天数6141712 2018 年.3 月 2018 年.04 月151781922252730246810基坑开挖3.15基坑清理3.21破桩3.22浇筑垫层3.26绑扎钢筋3.27浇筑4.4模板拆除4.53.施工方案3.1 工艺流程优化砼配合比→施工准备→二次清理承台模板内垃圾(钢筋加工安装及冷却管、测温管等施工完毕)→商品砼运输→砼分层浇筑→砼振捣→砼养护、测温→根据测温结果调整养护措施。3.2 施工方法23.2.1 优化配比大体积砼由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易产生由温度引起的裂缝。因此对温度进行控制,是大体积砼施工最突出的问题。必须处理或解决由于水泥产生的水化热所引起的砼体积变化,以便最大限度地减少砼裂缝,本工程处于豫东地区永城市境内,设计混凝土强度为:C30(1)对于原材料的要求:1)商品混凝土必须满足预防混凝土工程碱集料反应的规定。2)水泥:选用水化热较低,凝结时间长的水泥(低热矿渣硅酸盐水泥,中热硅...
