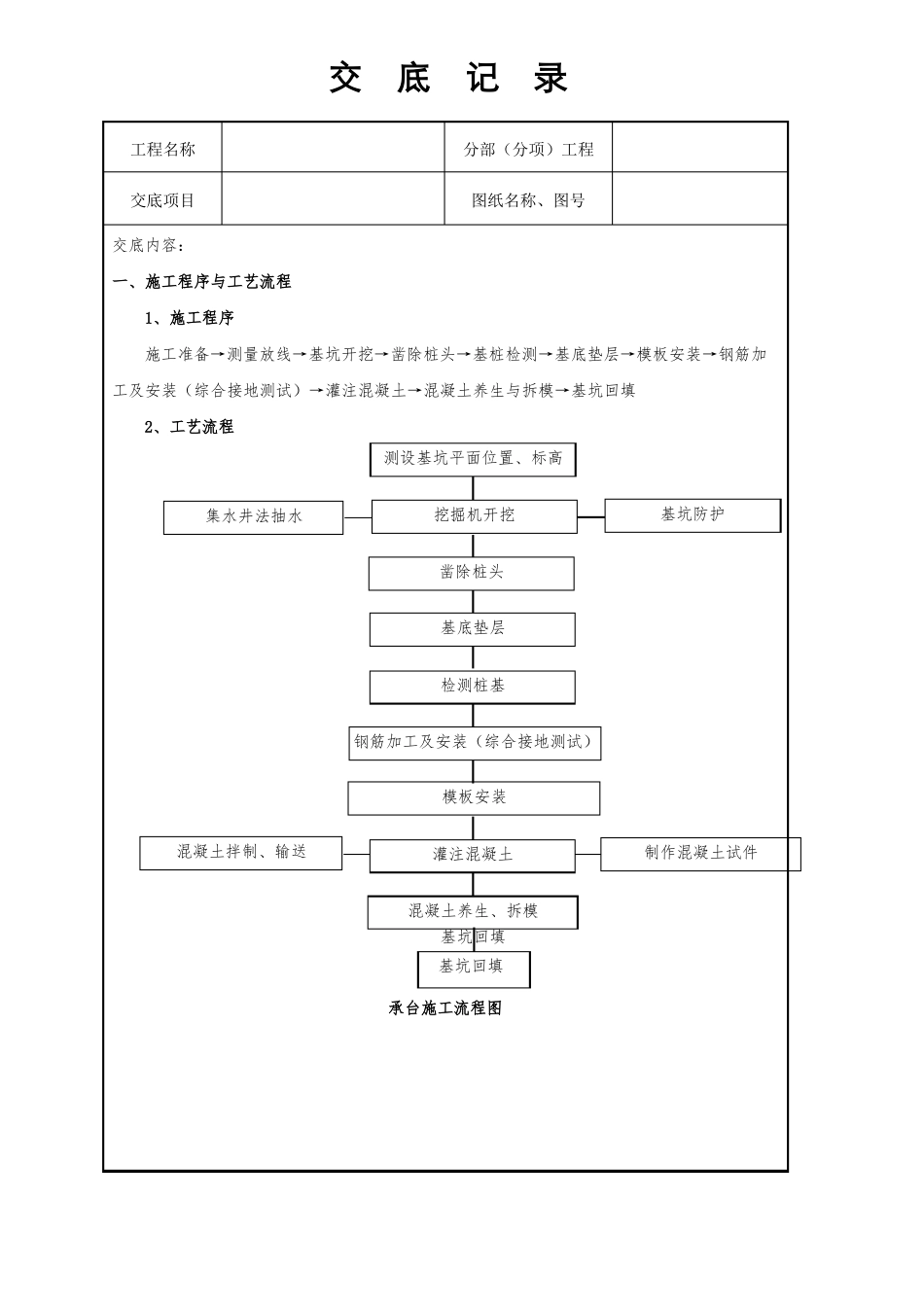

交底记录工程名称交底项目交底内容:一、施工程序与工艺流程1、施工程序施工准备→测量放线→基坑开挖→凿除桩头→基桩检测→基底垫层→模板安装→钢筋加工及安装(综合接地测试)→灌注混凝土→混凝土养生与拆模→基坑回填2、工艺流程测设基坑平面位置、标高集水井法抽水挖掘机开挖凿除桩头基底垫层检测桩基钢筋加工及安装(综合接地测试)模板安装混凝土拌制、输送灌注混凝土混凝土养生、拆模基坑回填基坑回填承台施工流程图分部(分项)工程图纸名称、图号基坑防护制作混凝土试件二、施工要求1、施工准备(1)施工前首先对承台进行施工测量放样工作,确定基础开挖的开挖线、开挖深度等指标
(2)基础开挖前,做好排水设施
在基础四周挖设排水沟,防止地表水流入基坑;开挖区保持排水系统通畅,临时排水设施与永久性排水设施相结合,并与原有排水系统相适应
(3)检修各种机械配备
2、基础开挖①承台最后一根桩灌注完 5~7 天后进行基坑开挖
在基坑开挖线以外5m 处设置纵横向截水沟将地表水排入天然水沟
基坑排水采取在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑
②采用挖掘机放坡开挖,坑底预留 50cm 人工清底
并根据地质情况,设置木桩或钢板桩等临时支护措施,防止边坡坍塌

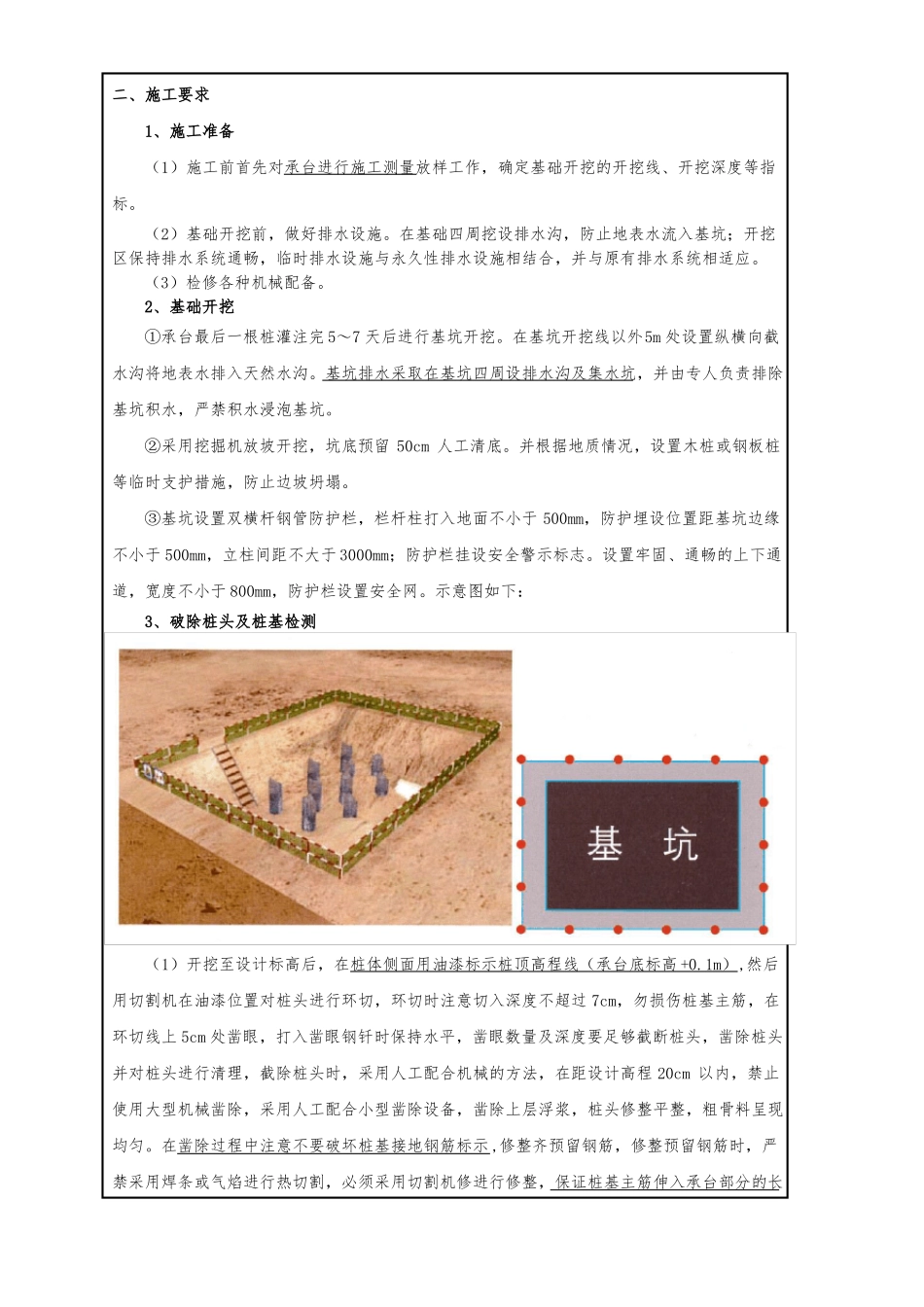

③基坑设置双横杆钢管防护栏,栏杆柱打入地面不小于 500mm,防护埋设位置距基坑边缘不小于 500mm,立柱间距不大于 3000mm;防护栏挂设安全警示标志
设置牢固、通畅的上下通道,宽度不小于 800mm,防护栏设置安全网

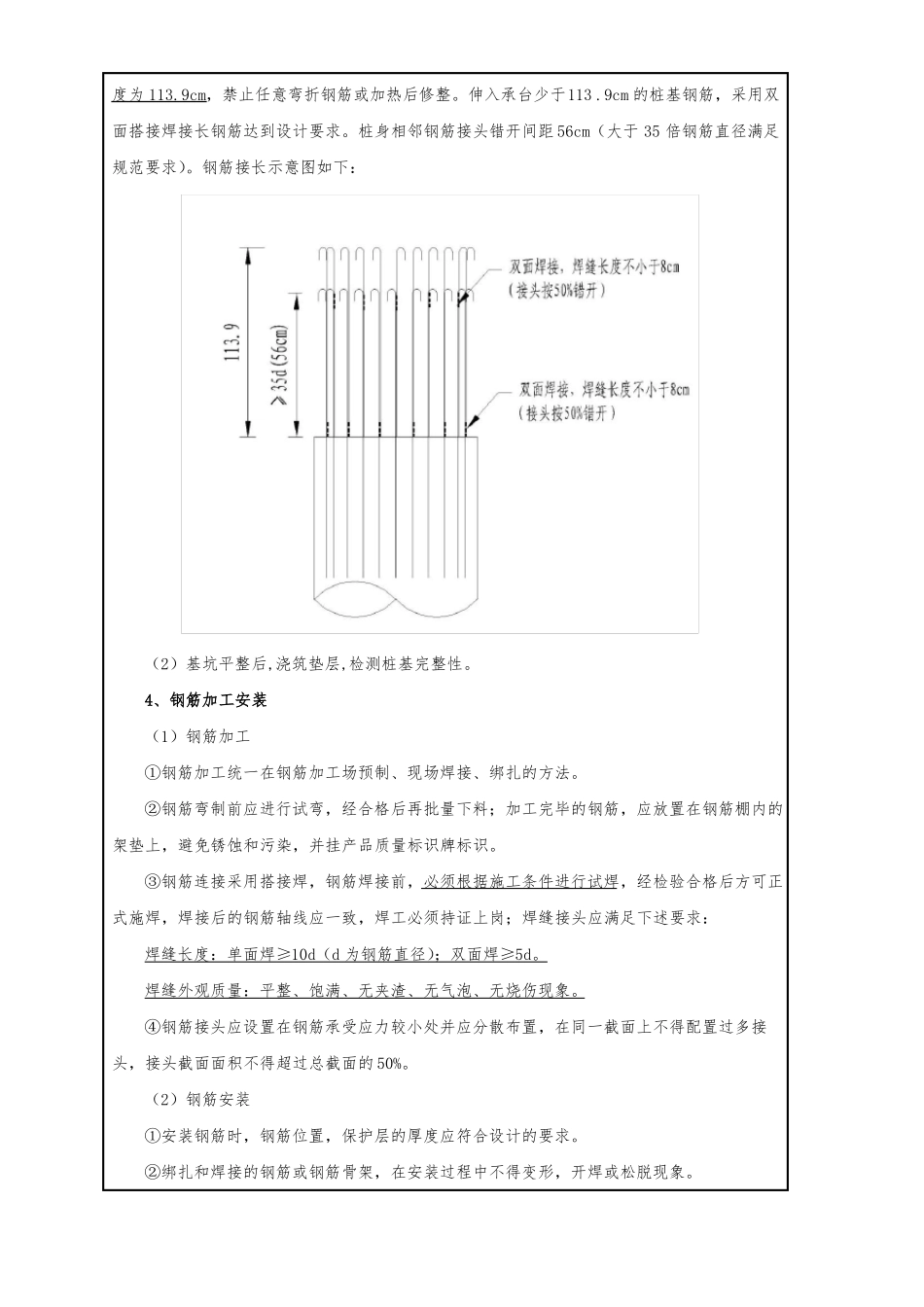

示意图如下:3、破除桩头及桩基检测(1)开挖至设计标高后,在桩体侧面用油漆标示桩顶高程线(承台底标高 +0
1m),然后用切割机在油漆位置对桩头进行环切,环切时注意切入深度不超过 7cm,勿损伤桩基主筋,在环切线上 5cm 处凿眼,打入凿眼钢钎时保持水平,凿眼数量及深度要足够截断桩头,凿除桩头并对桩头进行清理,截
