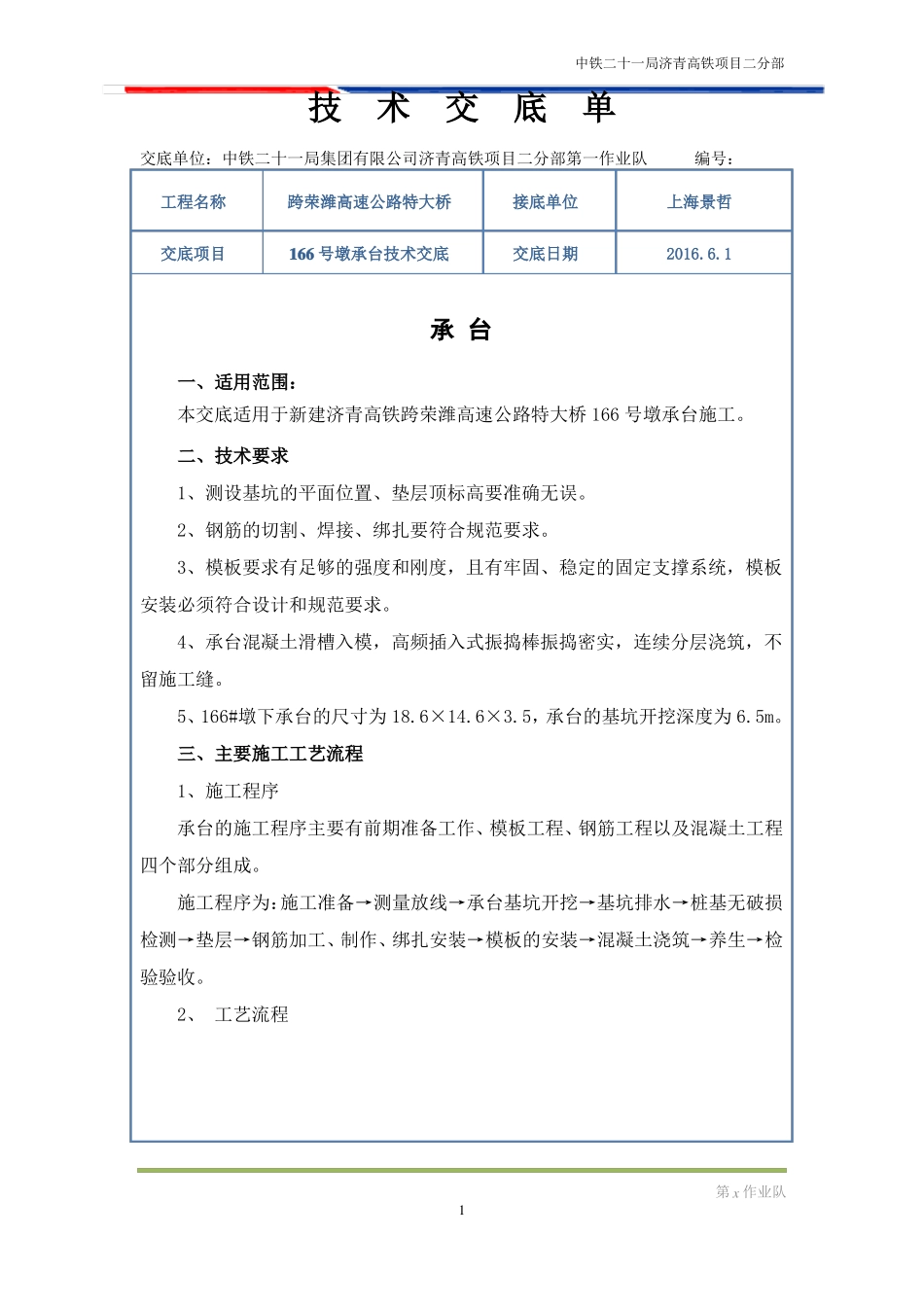

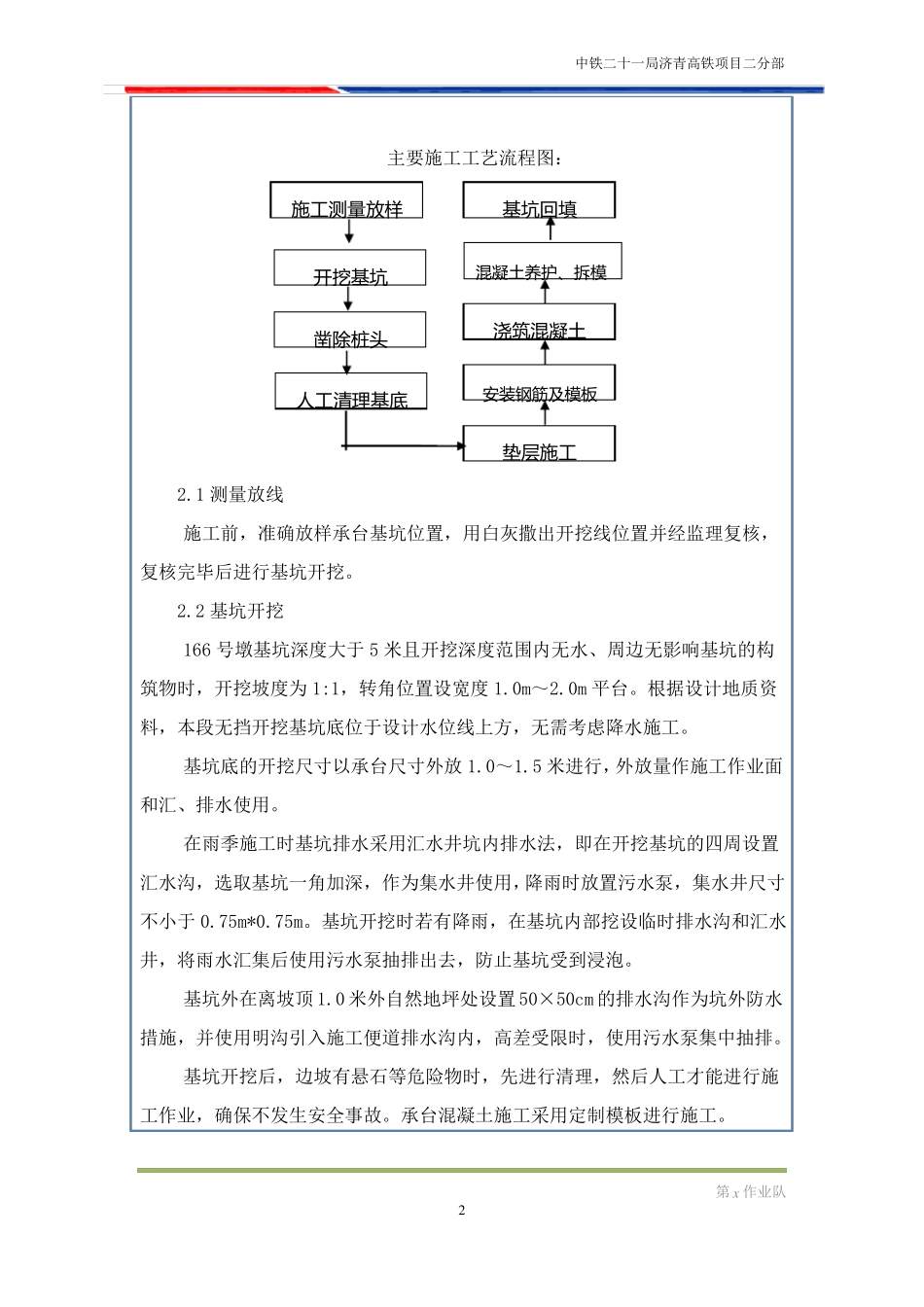

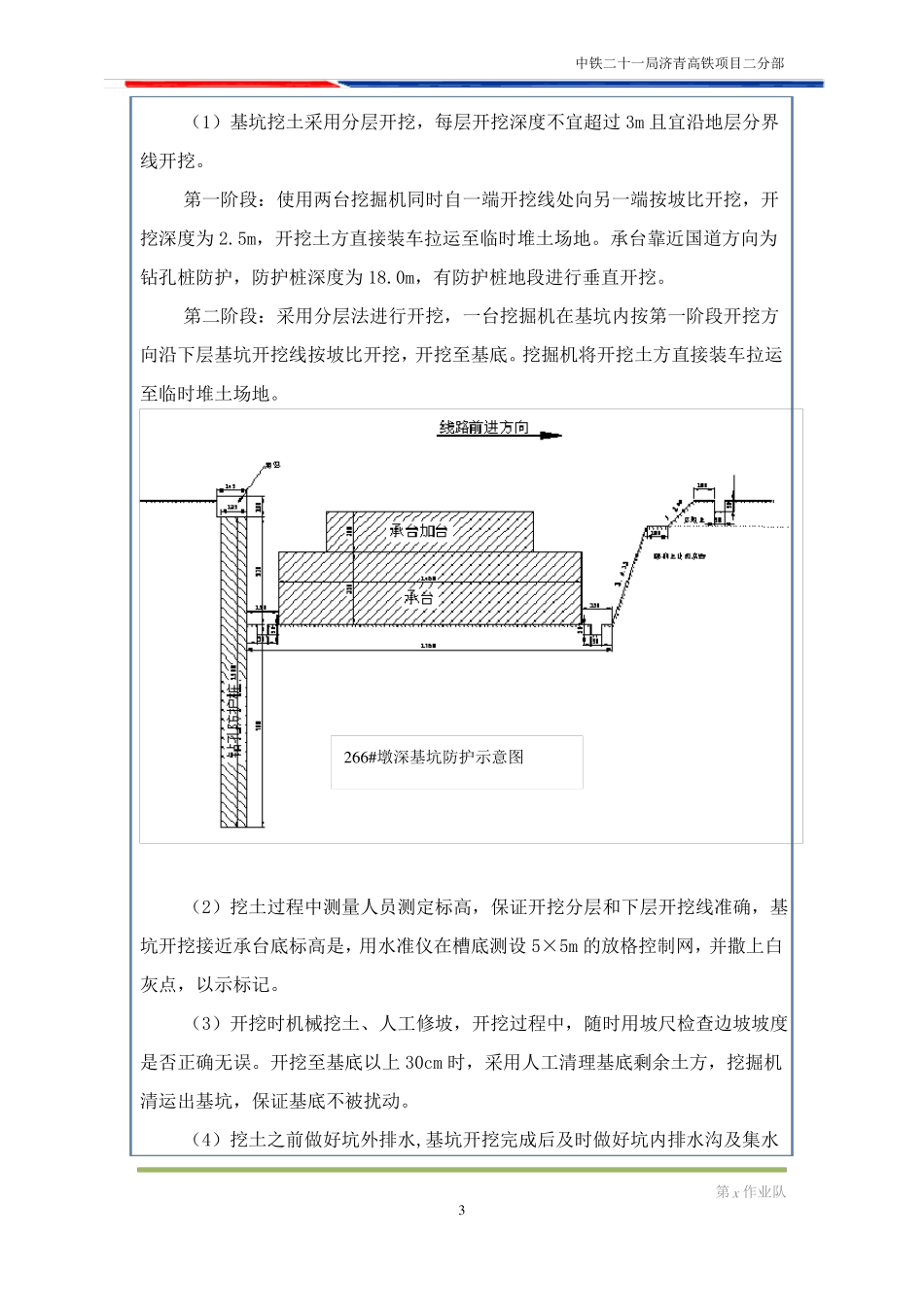

中铁二十一局济青高铁项目二分部技术交底单交底单位:中铁二十一局集团有限公司济青高铁项目二分部第一作业队编号:工程名称交底项目跨荣潍高速公路特大桥166 号墩承台技术交底接底单位交底日期上海景哲2016.6.1承 台一、适用范围:本交底适用于新建济青高铁跨荣潍高速公路特大桥 166 号墩承台施工。二、技术要求1、测设基坑的平面位置、垫层顶标高要准确无误。2、钢筋的切割、焊接、绑扎要符合规范要求。3、模板要求有足够的强度和刚度,且有牢固、稳定的固定支撑系统,模板安装必须符合设计和规范要求。4、承台混凝土滑槽入模,高频插入式振捣棒振捣密实,连续分层浇筑,不留施工缝。5、166#墩下承台的尺寸为 18.6×14.6×3.5,承台的基坑开挖深度为 6.5m。三、主要施工工艺流程1、施工程序承台的施工程序主要有前期准备工作、模板工程、钢筋工程以及混凝土工程四个部分组成。施工程序为:施工准备→测量放线→承台基坑开挖→基坑排水→桩基无破损检测→垫层→钢筋加工、制作、绑扎安装→模板的安装→混凝土浇筑→养生→检验验收。2、 工艺流程第 x 作业队1中铁二十一局济青高铁项目二分部主要施工工艺流程图: 2.1 测量放线施工前,准确放样承台基坑位置,用白灰撒出开挖线位置并经监理复核,复核完毕后进行基坑开挖。 2.2 基坑开挖166 号墩基坑深度大于 5 米且开挖深度范围内无水、周边无影响基坑的构筑物时,开挖坡度为 1:1,转角位置设宽度 1.0m~2.0m 平台。根据设计地质资料,本段无挡开挖基坑底位于设计水位线上方,无需考虑降水施工。基坑底的开挖尺寸以承台尺寸外放 1.0~1.5 米进行,外放量作施工作业面和汇、排水使用。在雨季施工时基坑排水采用汇水井坑内排水法,即在开挖基坑的四周设置汇水沟,选取基坑一角加深,作为集水井使用,降雨时放置污水泵,集水井尺寸不小于 0.75m*0.75m。基坑开挖时若有降雨,在基坑内部挖设临时排水沟和汇水井,将雨水汇集后使用污水泵抽排出去,防止基坑受到浸泡。基坑外在离坡顶 1.0 米外自然地坪处设置 50×50cm 的排水沟作为坑外防水措施,并使用明沟引入施工便道排水沟内,高差受限时,使用污水泵集中抽排。基坑开挖后,边坡有悬石等危险物时,先进行清理,然后人工才能进行施工作业,确保不发生安全事故。承台混凝土施工采用定制模板进行施工。人工清理基底凿除桩头浇筑混凝土安装钢筋及模板施工测量放样开挖基坑基坑回填混凝土养护、拆模垫层施工第 x 作业队2中铁二...
