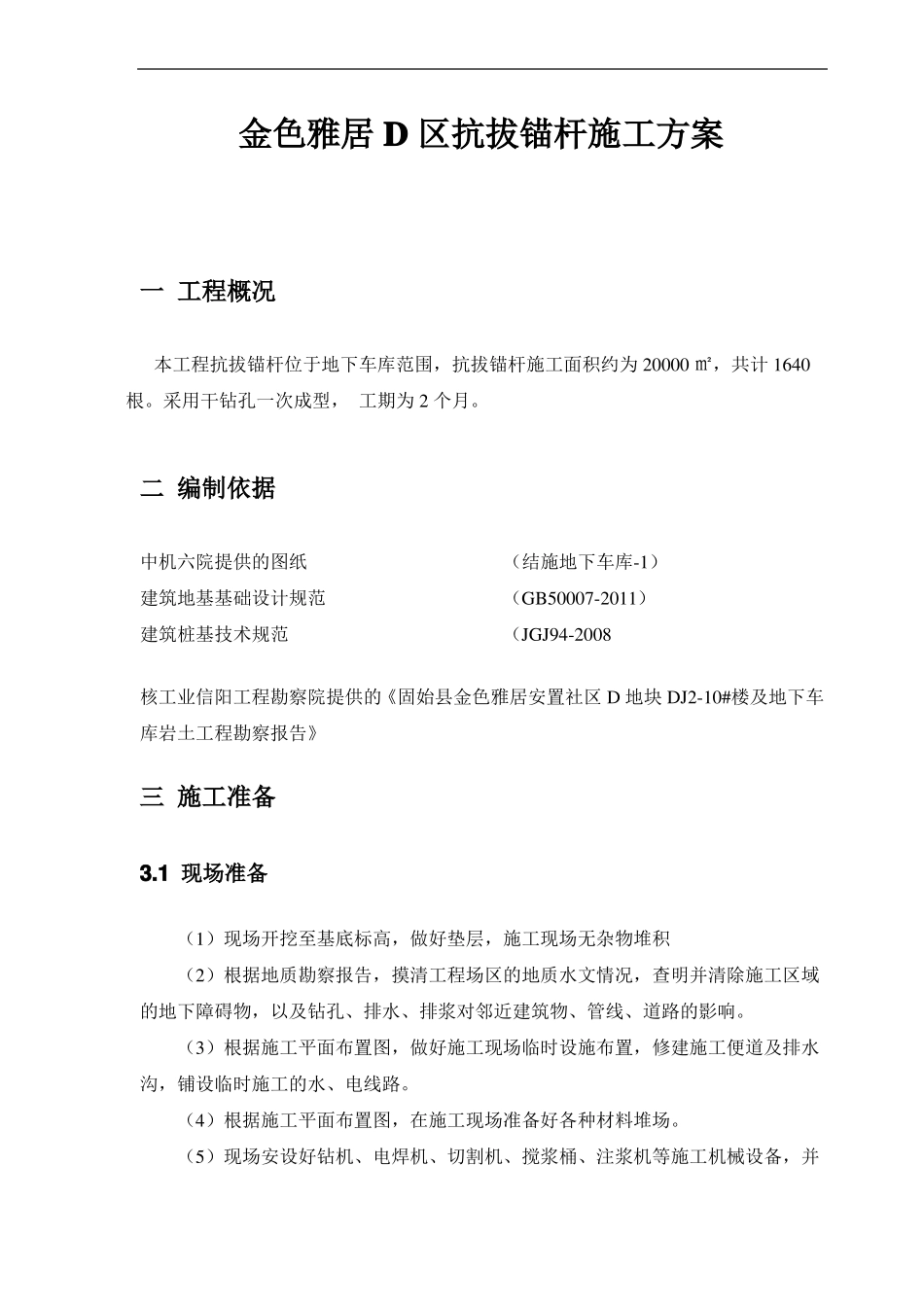

金色雅居 D 区抗拔锚杆施工方案一 工程概况本工程抗拔锚杆位于地下车库范围,抗拔锚杆施工面积约为 20000 ㎡,共计 1640根
采用干钻孔一次成型, 工期为 2 个月
二 编制依据中机六院提供的图纸(结施地下车库-1)建筑地基基础设计规范(GB50007-2011)建筑桩基技术规范(JGJ94-2008核工业信阳工程勘察院提供的《固始县金色雅居安置社区 D 地块 DJ2-10#楼及地下车库岩土工程勘察报告》三 施工准备3
1 现场准备(1)现场开挖至基底标高,做好垫层,施工现场无杂物堆积(2)根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔、排水、排浆对邻近建筑物、管线、道路的影响
(3)根据施工平面布置图,做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路
(4)根据施工平面布置图,在施工现场准备好各种材料堆场
(5)现场安设好钻机、电焊机、切割机、搅浆桶、注浆机等施工机械设备,并调试正常
(6)做好场地内排水措施
2 技术准备(1)与甲方、监理、设计等单位联系,办理开工手续
(2)根据现场甲方提供的坐标、标高进行基线复核
(3)项目部人员会同甲方、监理、设计等各方有关人员做好图纸会审工作
(4)对各班组施工人员进行详细的技术、安全交底

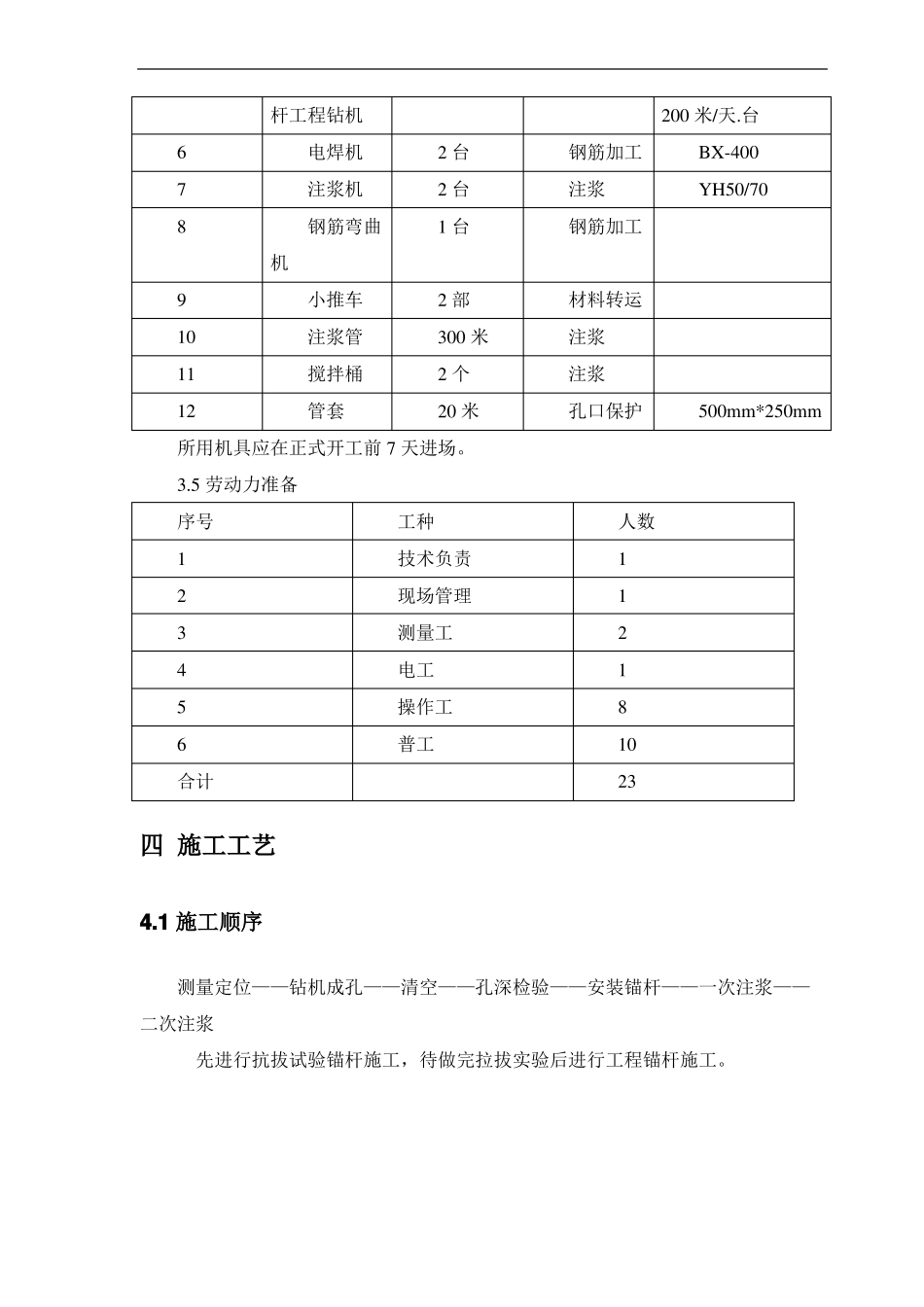

3 材料准备名称水泥钢筋钢筋(1)所用材料必须具备出场合格证并经试验复检合格方可投入使用
(2)材料进场后堆放到指定堆放区,做好现场材料的防水,防潮措施
(3)钢筋焊接必须进行先检验后使用
型号Po42
5三级钢 18一级钢 10数量(吨)8893
