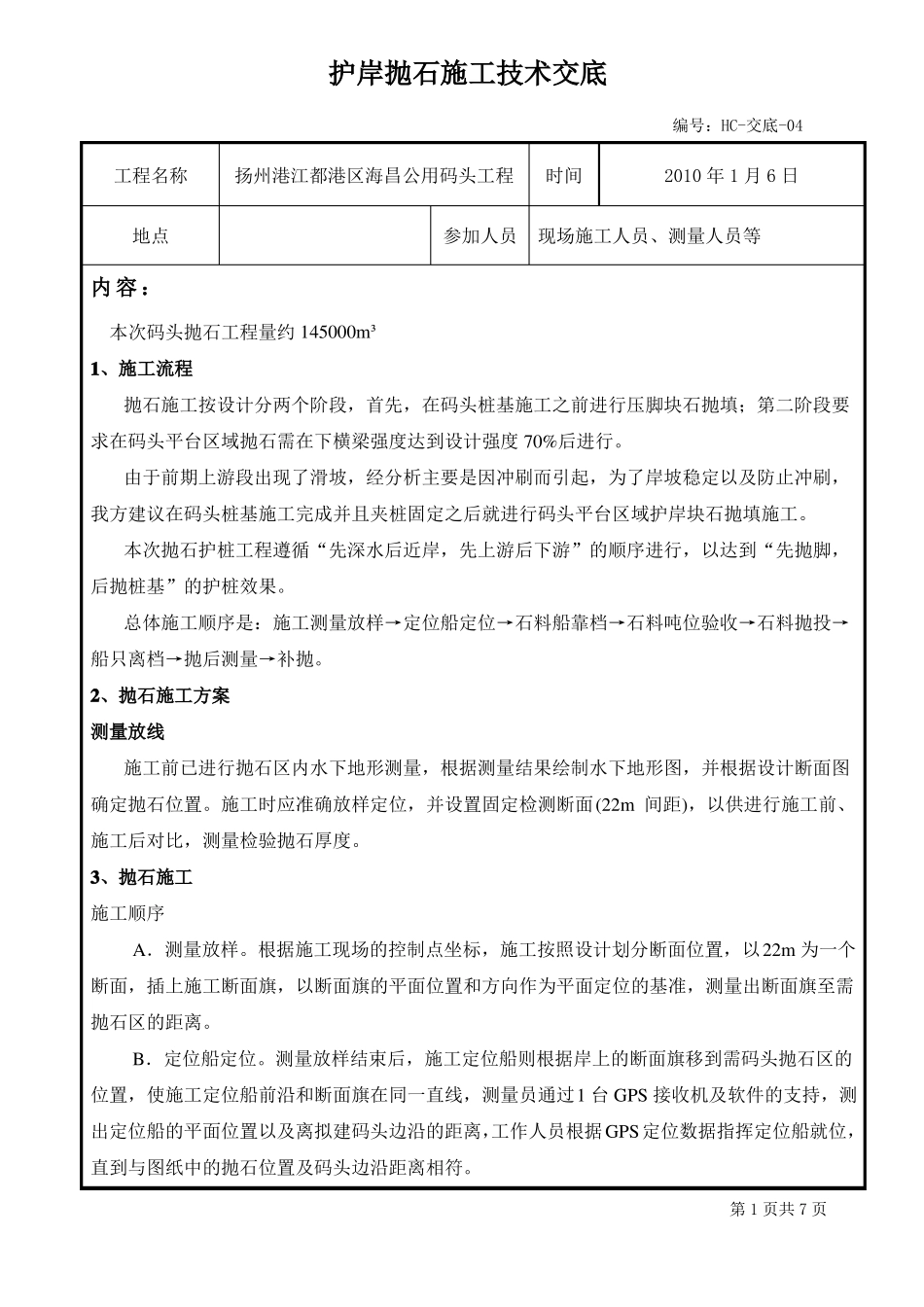

护岸抛石施工技术交底编号:HC-交底-04工程名称地点扬州港江都港区海昌公用码头工程时间2010 年 1 月 6 日参加人员现场施工人员、测量人员等内容:本次码头抛石工程量约 145000m³1、施工流程抛石施工按设计分两个阶段,首先,在码头桩基施工之前进行压脚块石抛填;第二阶段要求在码头平台区域抛石需在下横梁强度达到设计强度 70%后进行
由于前期上游段出现了滑坡,经分析主要是因冲刷而引起,为了岸坡稳定以及防止冲刷,我方建议在码头桩基施工完成并且夹桩固定之后就进行码头平台区域护岸块石抛填施工
本次抛石护桩工程遵循“先深水后近岸,先上游后下游”的顺序进行,以达到“先抛脚,后抛桩基”的护桩效果
总体施工顺序是:施工测量放样→定位船定位→石料船靠档→石料吨位验收→石料抛投→船只离档→抛后测量→补抛
2、抛石施工方案测量放线施工前已进行抛石区内水下地形测量,根据测量结果绘制水下地形图,并根据设计断面图确定抛石位置
施工时应准确放样定位,并设置固定检测断面(22m 间距),以供进行施工前、施工后对比,测量检验抛石厚度
3、抛石施工施工顺序A.测量放样
根据施工现场的控制点坐标,施工按照设计划分断面位置,以22m 为一个断面,插上施工断面旗,以断面旗的平面位置和方向作为平面定位的基准,测量出断面旗至需抛石区的距离
B.定位船定位
测量放样结束后,施工定位船则根据岸上的断面旗移到需码头抛石区的位置,使施工定位船前沿和断面旗在同一直线,测量员通过1 台 GPS 接收机及软件的支持,测出定位船的平面位置以及离拟建码头边沿的距离,工作人员根据GPS定位数据指挥定位船就位,直到与图纸中的抛石位置及码头边沿距离相符

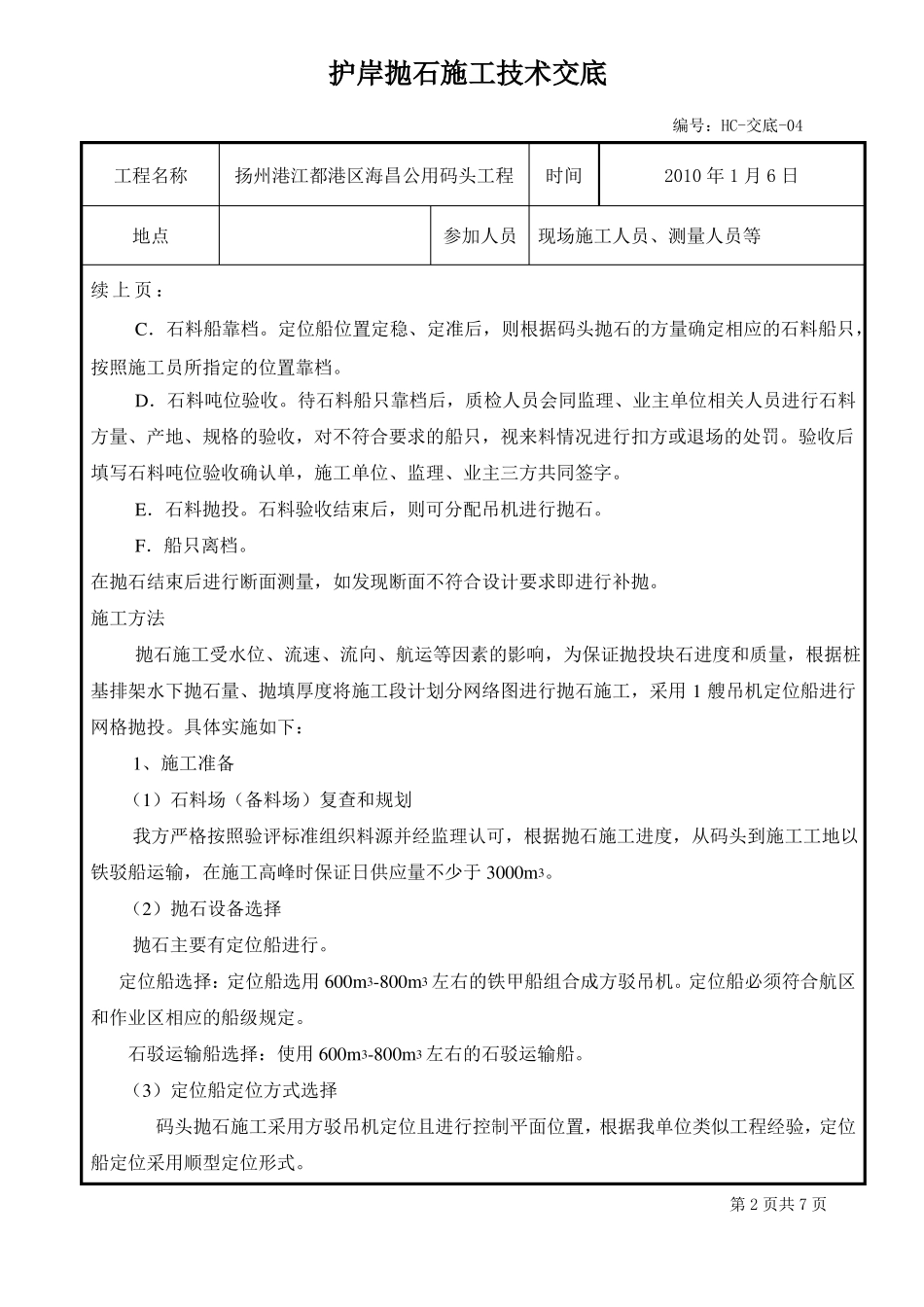

第 1 页共 7 页护岸抛石施工技术交底编号:HC-交底-04工程名称地点续 上 页 :扬州港江都港区海昌公用码头工程时间2010 年 1 月 6 日参加人员现场施工人员、测量人员等
