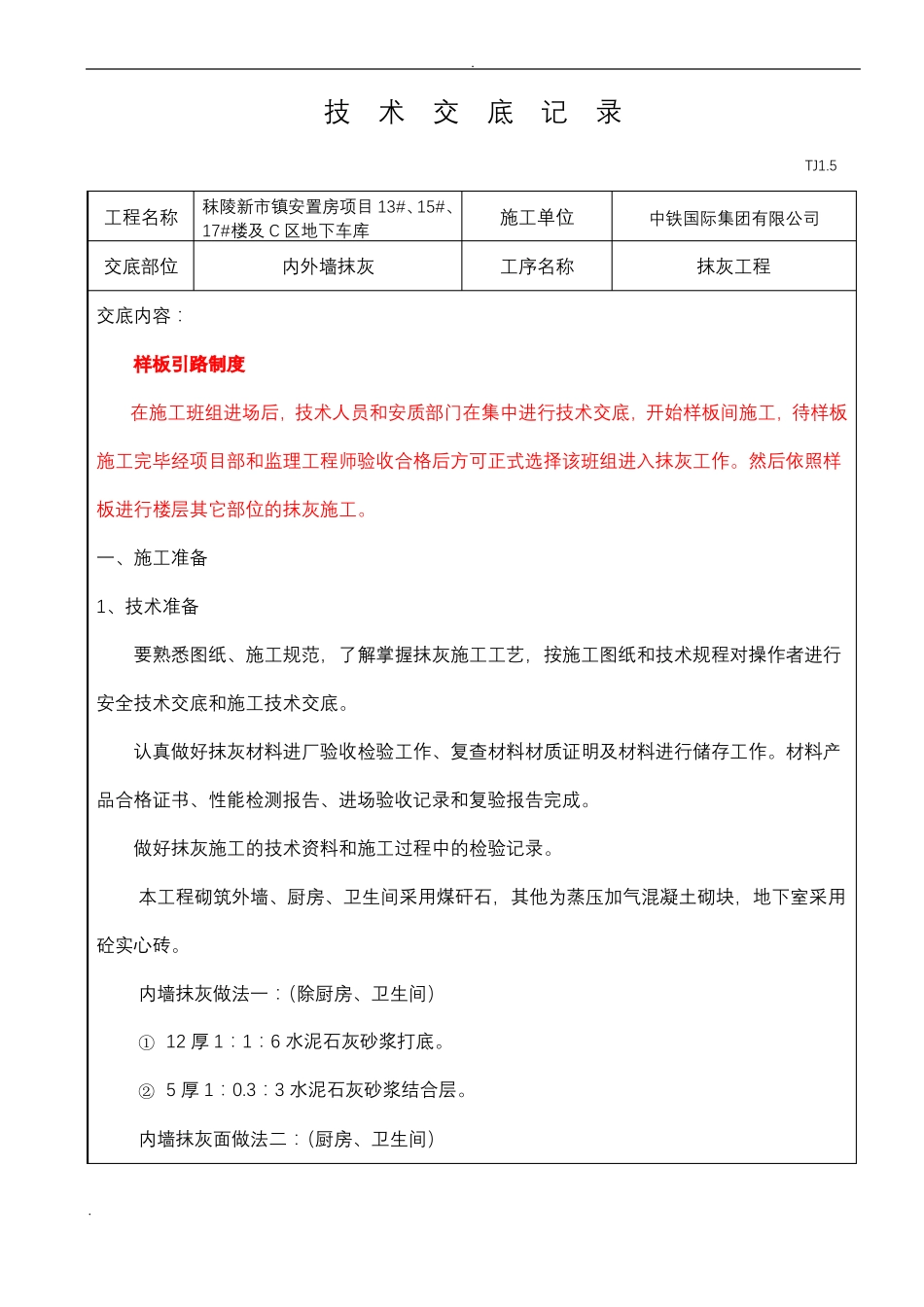

技术交底记录TJ1
5工程名称交底部位交底内容:样板引路制度在施工班组进场后,技术人员和安质部门在集中进行技术交底,开始样板间施工,待样板施工完毕经项目部和监理工程师验收合格后方可正式选择该班组进入抹灰工作
然后依照样板进行楼层其它部位的抹灰施工
一、施工准备1、技术准备要熟悉图纸、施工规范,了解掌握抹灰施工工艺,按施工图纸和技术规程对操作者进行安全技术交底和施工技术交底
认真做好抹灰材料进厂验收检验工作、复查材料材质证明及材料进行储存工作
材料产品合格证书、性能检测报告、进场验收记录和复验报告完成
做好抹灰施工的技术资料和施工过程中的检验记录
本工程砌筑外墙、厨房、卫生间采用煤矸石,其他为蒸压加气混凝土砌块,地下室采用砼实心砖

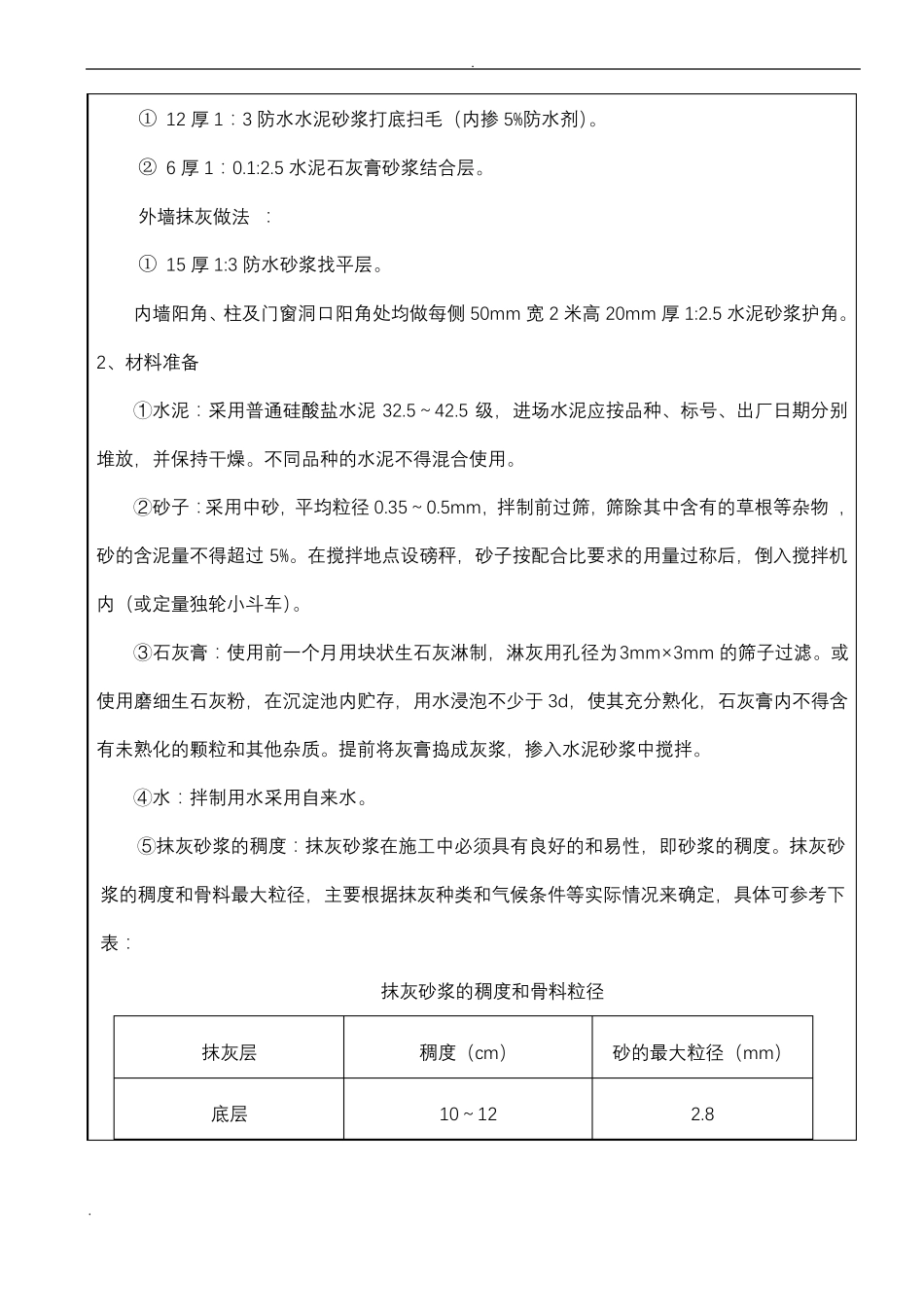

内墙抹灰做法一:(除厨房、卫生间)① 12 厚 1:1:6 水泥石灰砂浆打底
② 5 厚 1:0
3:3 水泥石灰砂浆结合层
秣陵新市镇安置房项目 13#、15#、17#楼及 C 区地下车库施工单位工序名称中铁国际集团有限公司内外墙抹灰抹灰工程内墙抹灰面做法二:(厨房、卫生间)
① 12 厚 1:3 防水水泥砂浆打底扫毛(内掺 5%防水剂)
② 6 厚 1:0
5 水泥石灰膏砂浆结合层
外墙抹灰做法 :① 15 厚 1:3 防水砂浆找平层
内墙阳角、柱及门窗洞口阳角处均做每侧 50mm 宽 2 米高 20mm 厚 1:2
5 水泥砂浆护角
2、材料准备①水泥:采用普通硅酸盐水泥 32
5 级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥
不同品种的水泥不得混合使用
②砂子:采用中砂,平均粒径 0
5mm,拌制前过筛,筛除其中含有的草根等杂物 ,砂的含泥量不得超过 5%
在搅拌地点设磅秤,砂子按配合比要求的用量过称后,倒入搅拌机内(或定量独轮小斗车)

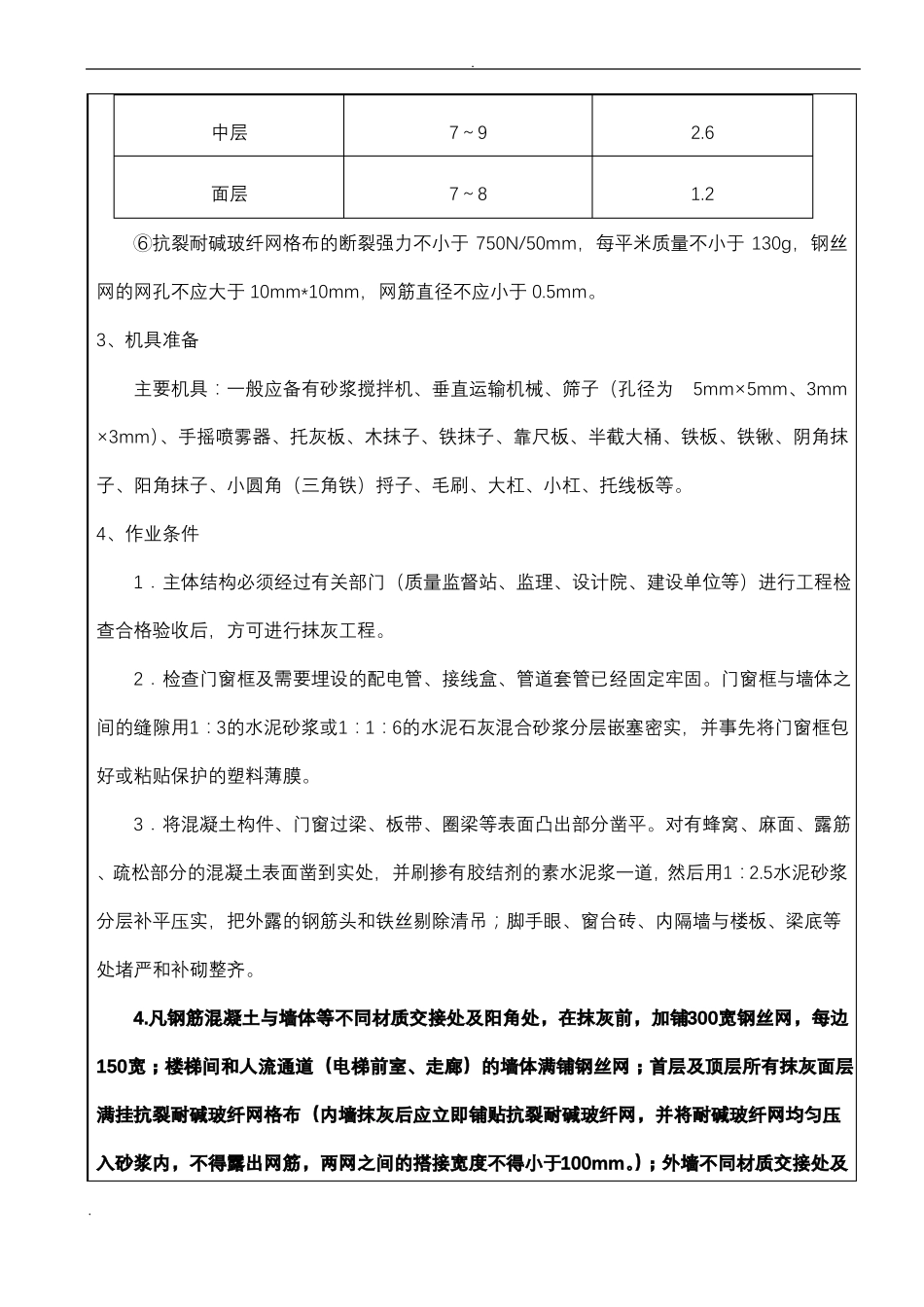

③石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×
