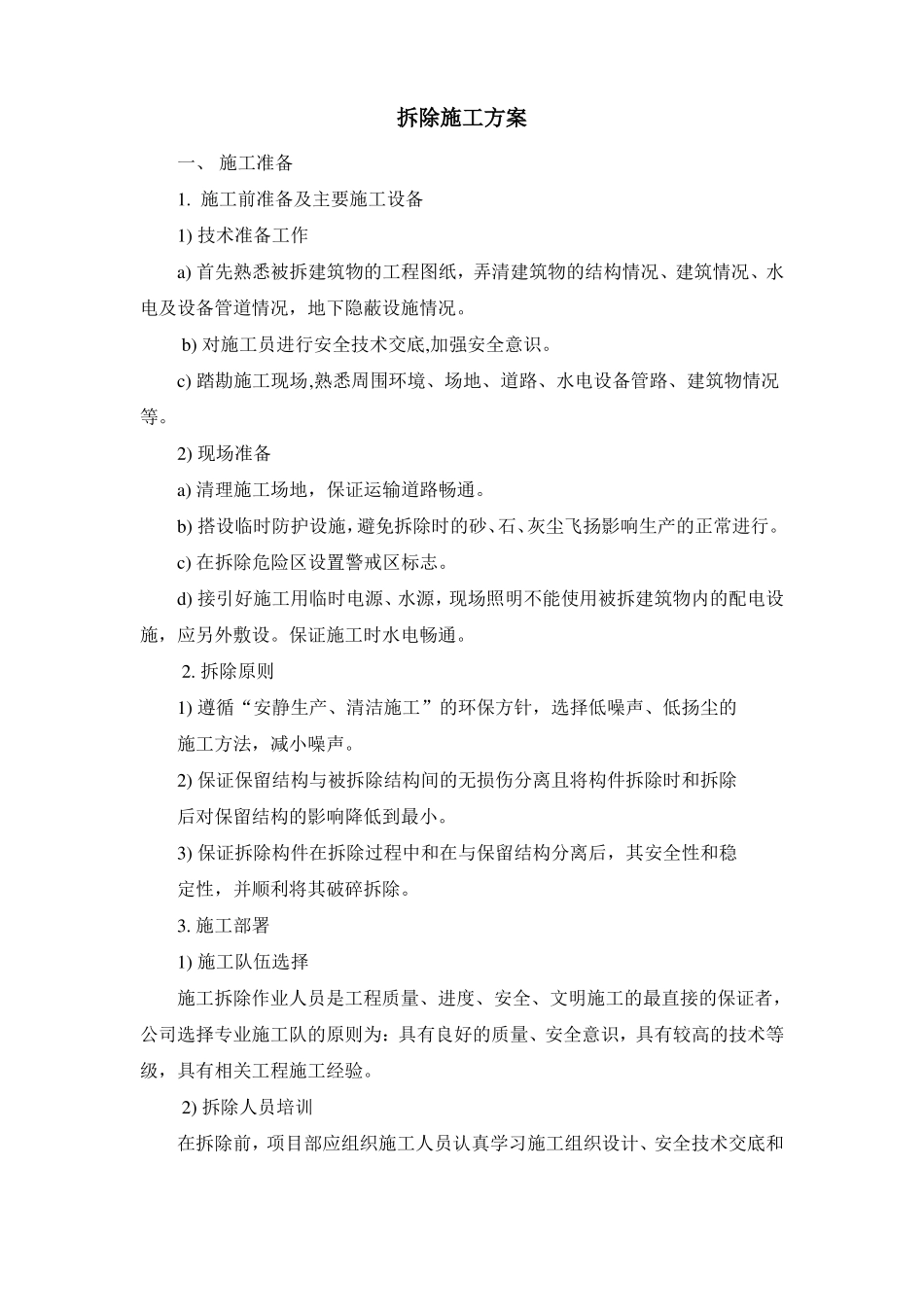

拆除施工方案一、 施工准备1
施工前准备及主要施工设备1) 技术准备工作a) 首先熟悉被拆建筑物的工程图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
b) 对施工员进行安全技术交底,加强安全意识
c) 踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2) 现场准备a) 清理施工场地,保证运输道路畅通
b) 搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
c) 在拆除危险区设置警戒区标志
d) 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
拆除原则1) 遵循“安静生产、清洁施工”的环保方针,选择低噪声、低扬尘的施工方法,减小噪声
2) 保证保留结构与被拆除结构间的无损伤分离且将构件拆除时和拆除后对保留结构的影响降低到最小
3) 保证拆除构件在拆除过程中和在与保留结构分离后,其安全性和稳定性,并顺利将其破碎拆除
施工部署1) 施工队伍选择施工拆除作业人员是工程质量、进度、安全、文明施工的最直接的保证者,公司选择专业施工队的原则为:具有良好的质量、安全意识,具有较高的技术等级,具有相关工程施工经验

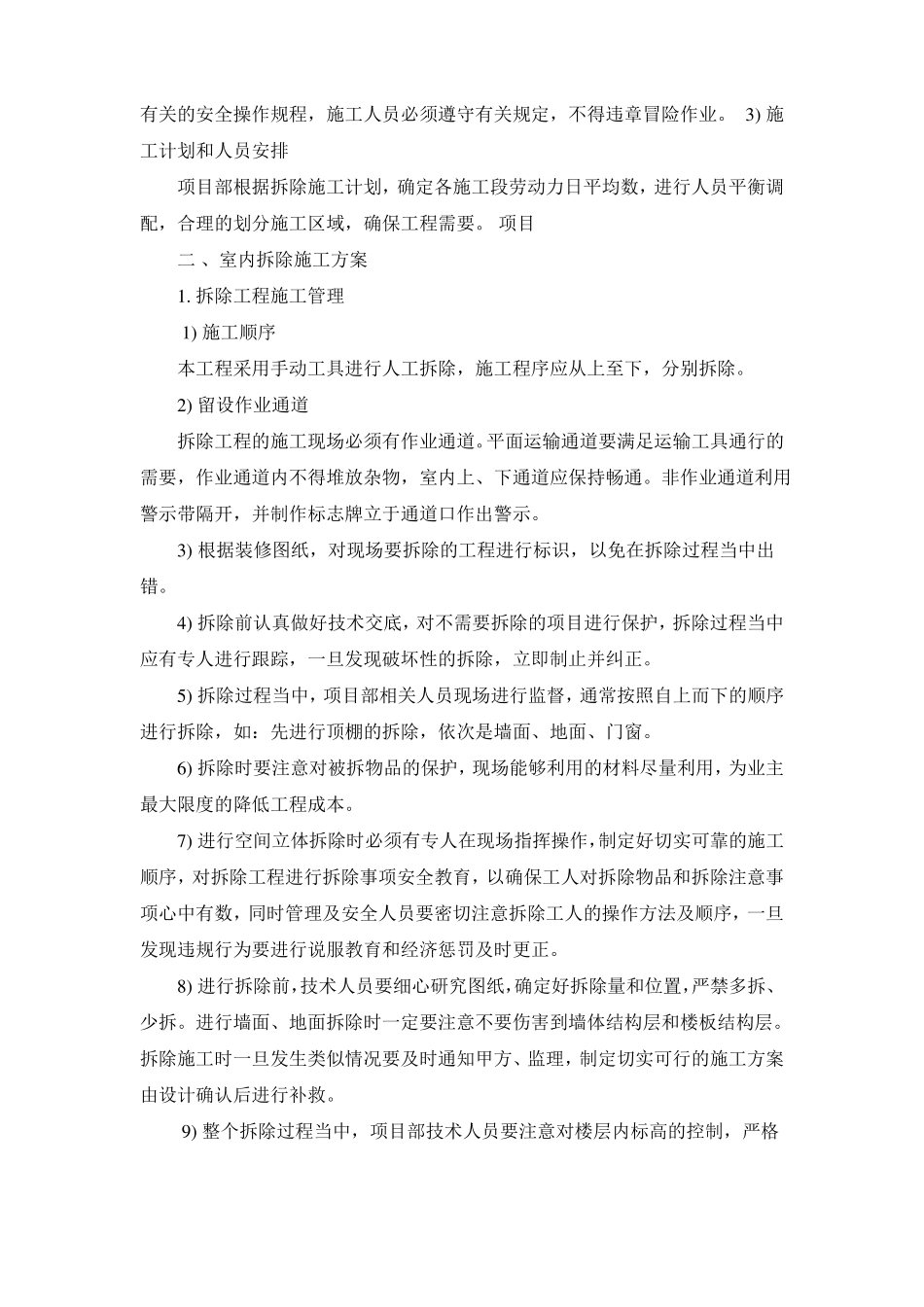

2) 拆除人员培训在拆除前,项目部应组织施工人员认真学习施工组织设计、安全技术交底和有关的安全操作规程,施工人员必须遵守有关规定,不得违章冒险作业
3) 施工计划和人员安排项目部根据拆除施工计划,确定各施工段劳动力日平均数,进行人员平衡调配,合理的划分施工区域,确保工程需要
项目二 、室内拆除施工方案1

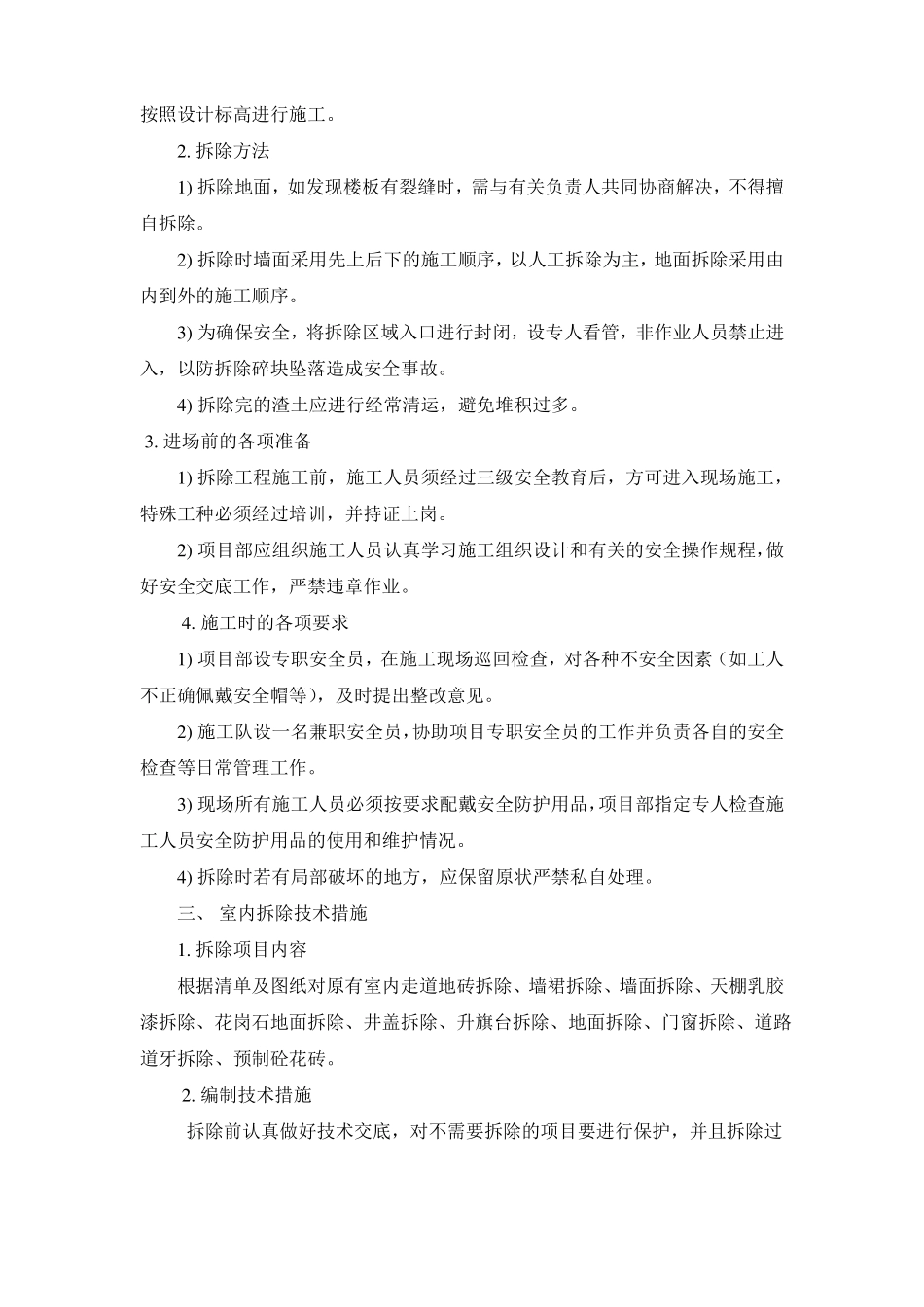

拆除工程施工管理 1) 施工顺序本工程采用手动工具进行人工拆除,施工程序应从上至下,分别拆除
2) 留设作业通道拆除工程的施工现场必须有作业通道
平面运输通道要满足运输工具通行的需要,作业通道内不得堆放杂物,室内上、下通道应保持畅通
