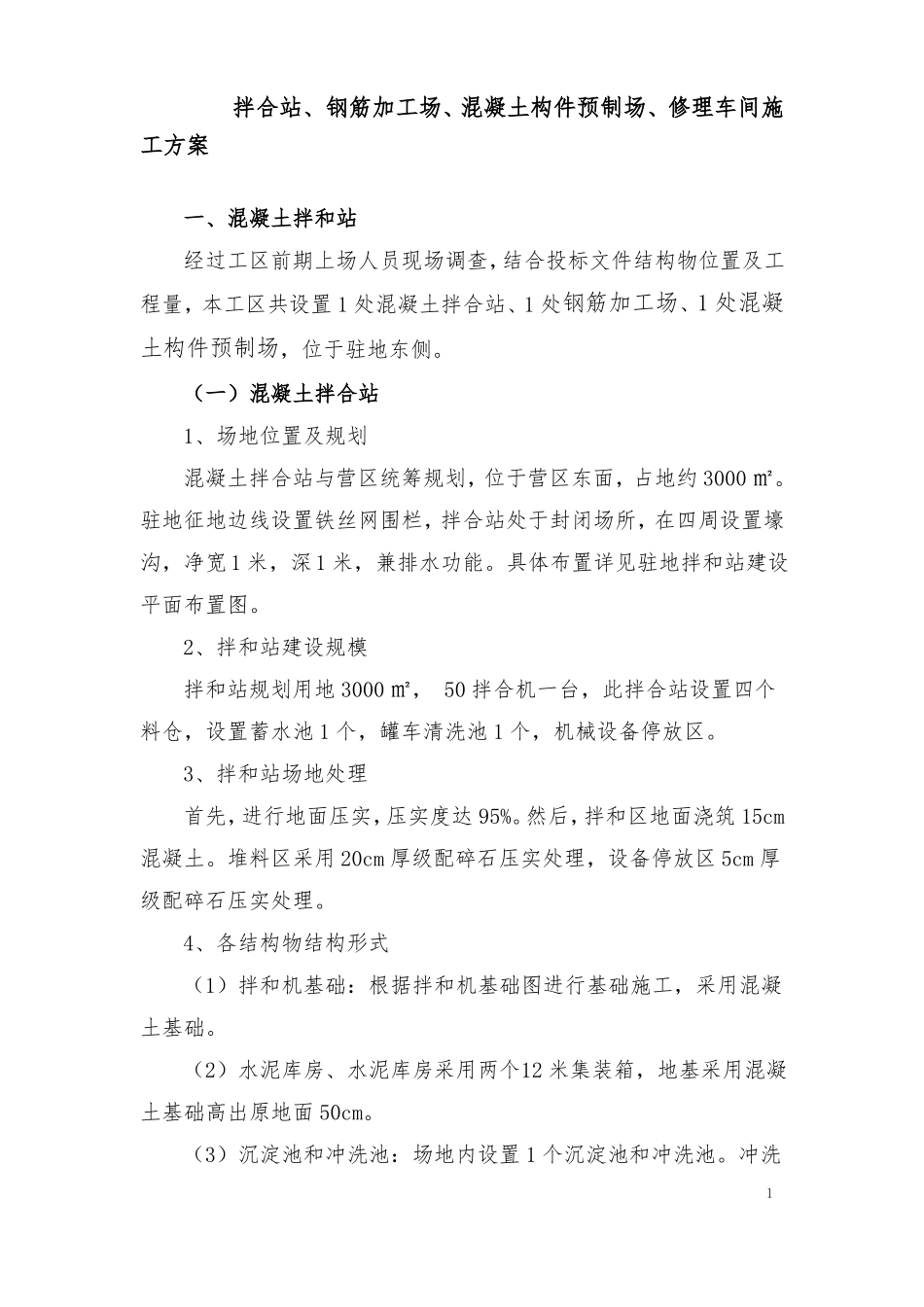

拌合站、钢筋加工场、混凝土构件预制场、修理车间施工方案一、混凝土拌和站经过工区前期上场人员现场调查,结合投标文件结构物位置及工程量,本工区共设置 1 处混凝土拌合站、1 处钢筋加工场、1 处混凝土构件预制场,位于驻地东侧
(一)混凝土拌合站1、场地位置及规划混凝土拌合站与营区统筹规划,位于营区东面,占地约 3000 ㎡
驻地征地边线设置铁丝网围栏,拌合站处于封闭场所,在四周设置壕沟,净宽 1 米,深 1 米,兼排水功能
具体布置详见驻地拌和站建设平面布置图

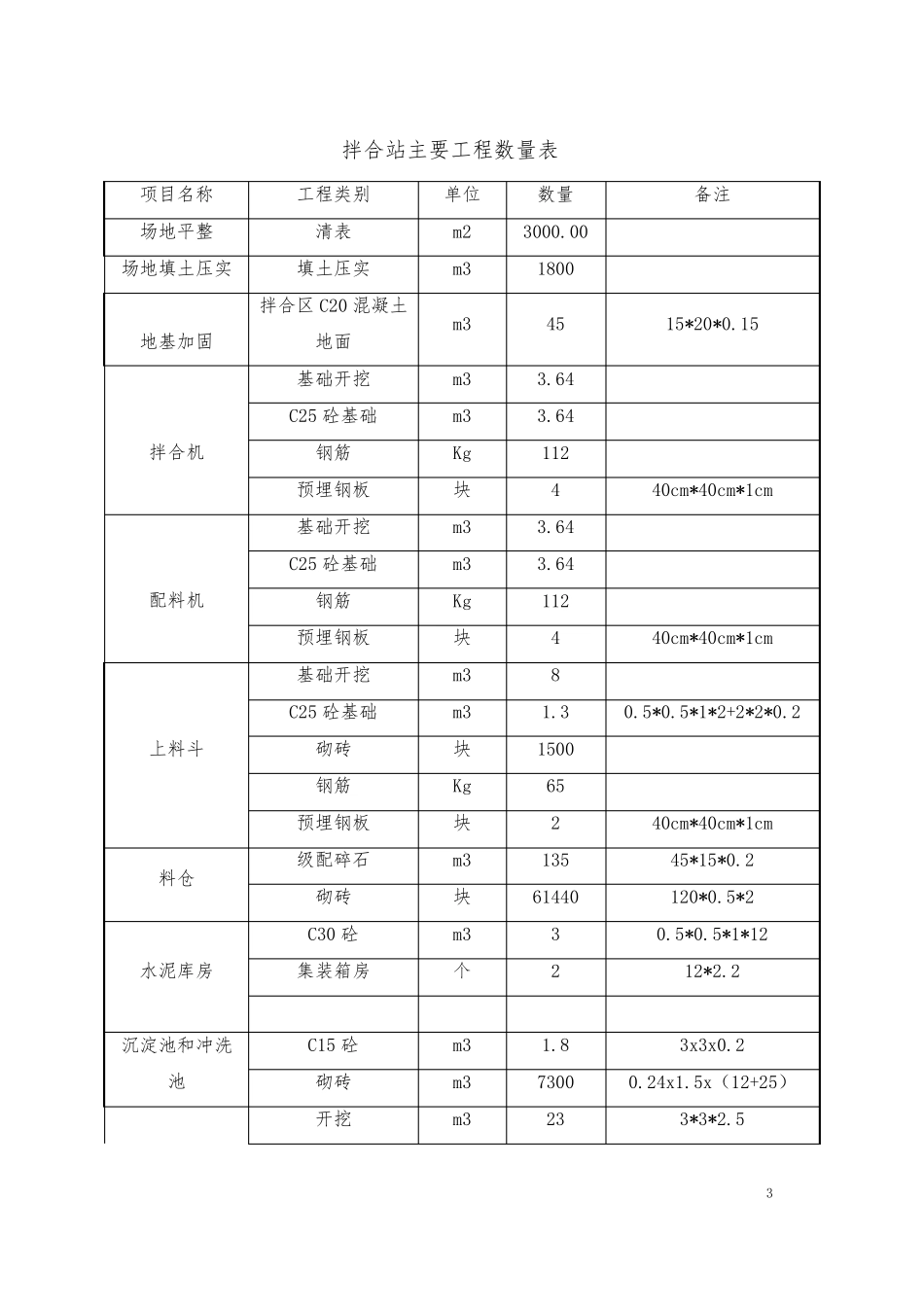

2、拌和站建设规模拌和站规划用地 3000 ㎡, 50 拌合机一台,此拌合站设置四个料仓,设置蓄水池 1 个,罐车清洗池 1 个,机械设备停放区
3、拌和站场地处理首先,进行地面压实,压实度达 95%
然后,拌和区地面浇筑 15cm混凝土
堆料区采用 20cm 厚级配碎石压实处理,设备停放区 5cm 厚级配碎石压实处理
4、各结构物结构形式(1)拌和机基础:根据拌和机基础图进行基础施工,采用混凝土基础
(2)水泥库房、水泥库房采用两个12 米集装箱,地基采用混凝土基础高出原地面 50cm
(3)沉淀池和冲洗池:场地内设置 1 个沉淀池和冲洗池

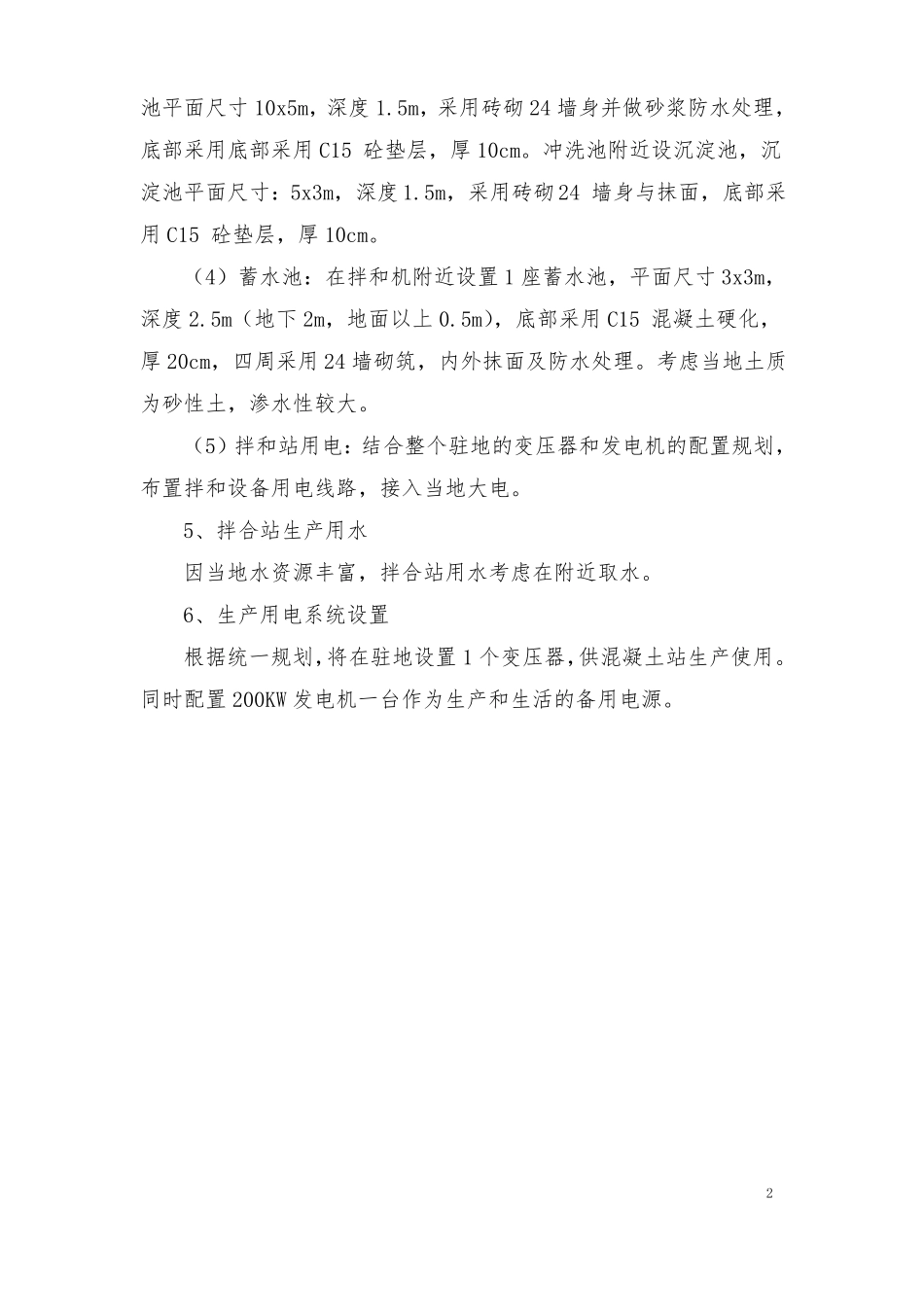

冲洗 1池平面尺寸 10x5m,深度 1
5m,采用砖砌 24 墙身并做砂浆防水处理,底部采用底部采用 C15 砼垫层,厚 10cm
冲洗池附近设沉淀池,沉淀池平面尺寸:5x3m,深度 1
5m,采用砖砌 24 墙身与抹面,底部采用 C15 砼垫层,厚 10cm
(4)蓄水池:在拌和机附近设置 1 座蓄水池,平面尺寸 3x3m,深度 2
5m(地下 2m,地面以上 0
5m),底部采用 C15 混凝土硬化,厚 20cm,四周采用 24 墙砌筑,内外抹面及防水处理
考虑当地土质为砂性土,渗水性较大
(5)拌和站用电:结合整个驻地的变压器和发电机的配置规划,布置拌和设备用电线路,接入当
