沈海复线高速公路漳州段施工组织设计(方案)报审表A04承包单位:中铁十七局合同段:A6监理单位:厦门市路桥咨询监理有限公司编号:致:沈海复线高速公路漳州段 J2 总监办(监理机构)现呈报A5、A6 标“三集中”场地临时用电施工组织设计/施工技术方案,请予审批

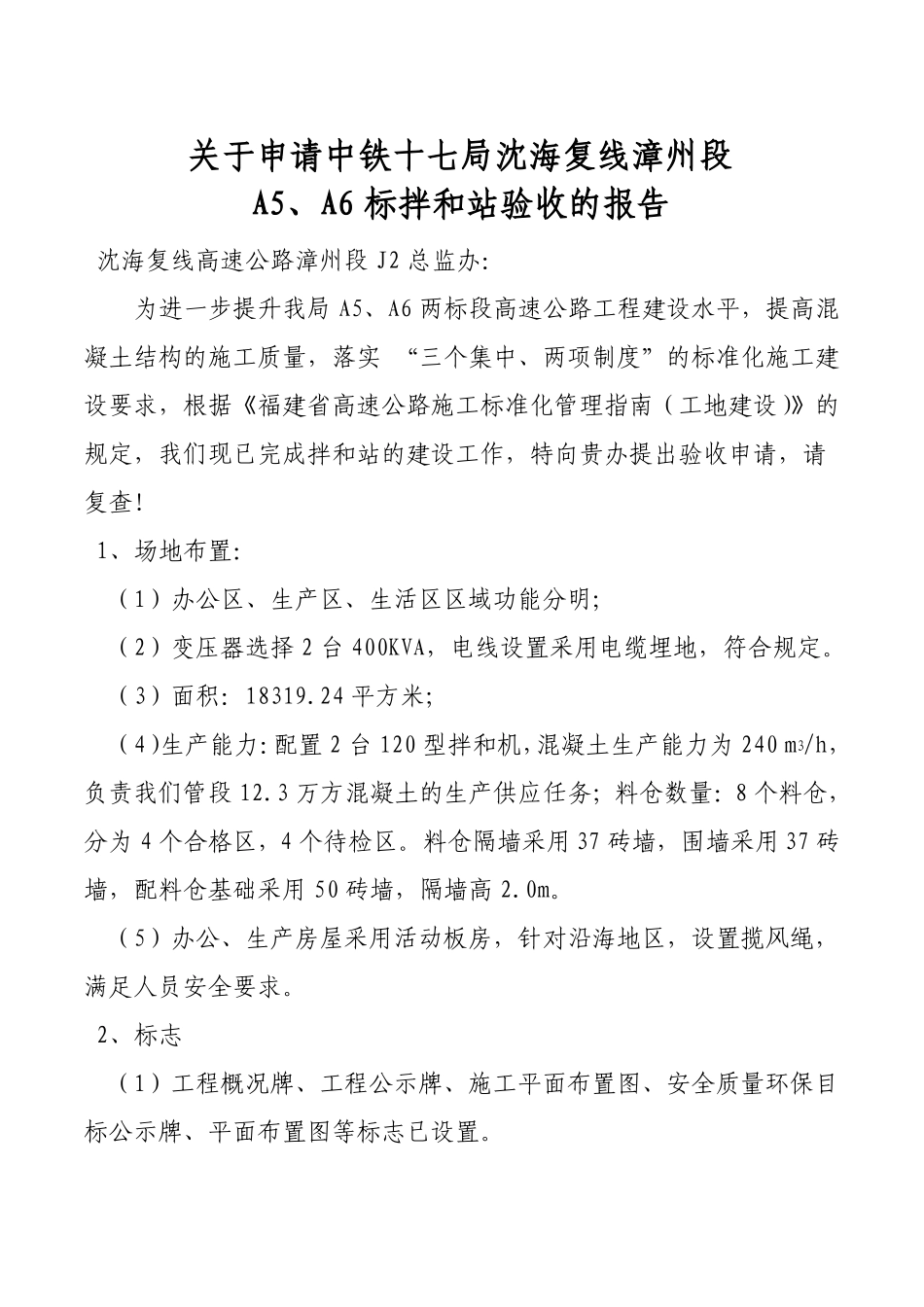

承包单位:中铁十七局承包人:日期:2011 年 3 月 11 日附件:施工组织设计施工技术方案相关文件及编号:驻地办专业监理工程师意见:签 字:日 期:总监办专业监理工程师意见:签 字:日 期:签 字:日 期:驻地监理工程师意见:签 字:日 期:总监理工程师意见:关于申请中铁十七局沈海复线漳州段A5、A6 标拌和站验收的报告沈海复线高速公路漳州段 J2 总监办:为进一步提升我局 A5、A6 两标段高速公路工程建设水平,提高混凝土结构的施工质量,落实 “三个集中、两项制度”的标准化施工建设要求,根据《福建省高速公路施工标准化管理指南(工地建设)》的规定,我们现已完成拌和站的建设工作,特向贵办提出验收申请,请复查

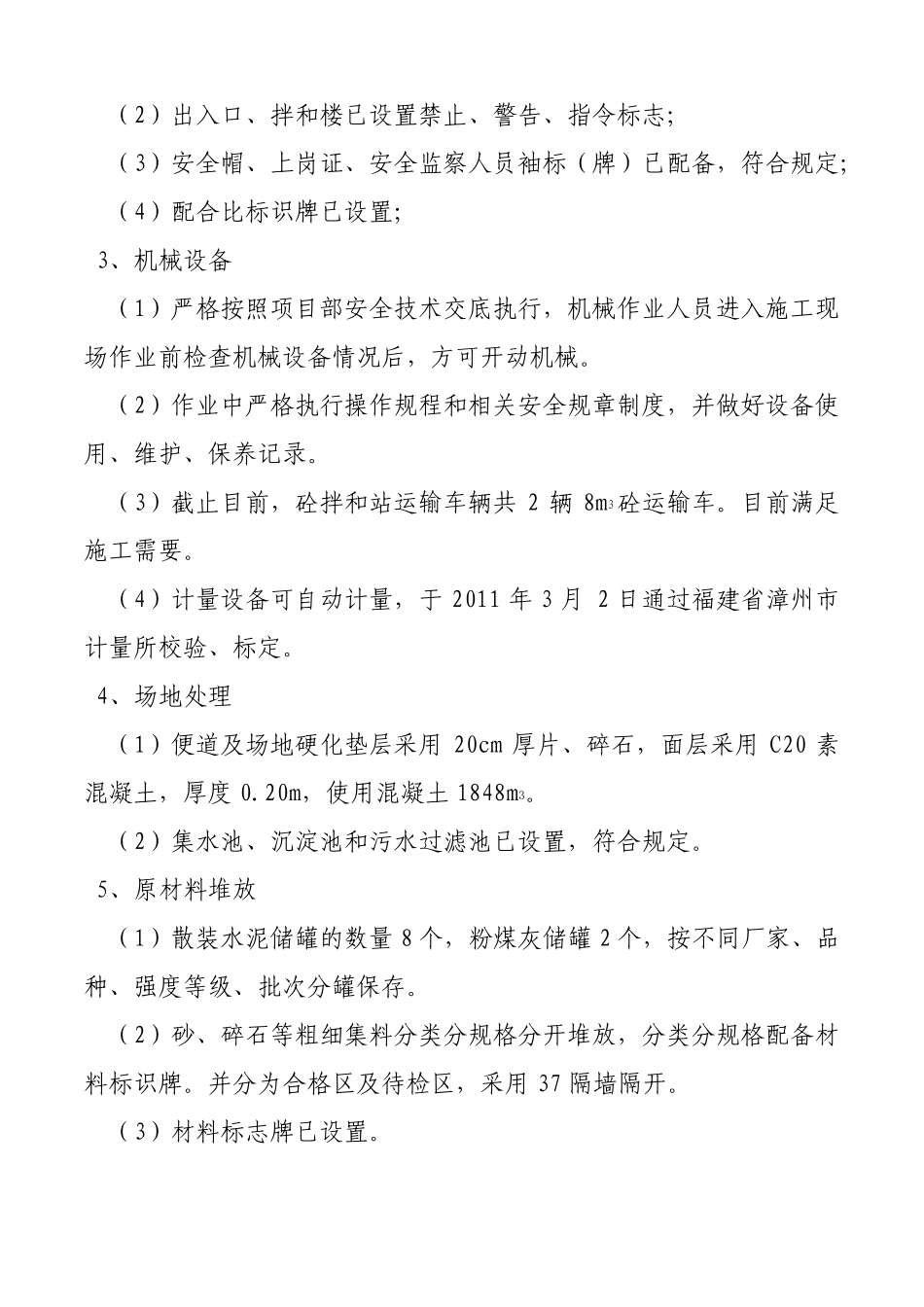

1、场地布置:(1)办公区、生产区、生活区区域功能分明;(2)变压器选择 2 台 400KVA,电线设置采用电缆埋地,符合规定
(3)面积:18319
24 平方米;(4)生产能力:配置 2 台 120 型拌和机,混凝土生产能力为 240 m /h,负责我们管段 12
3 万方混凝土的生产供应任务;料仓数量:8 个料仓,分为 4 个合格区,4 个待检区
料仓隔墙采用 37 砖墙,围墙采用 37 砖墙,配料仓基础采用 50 砖墙,隔墙高 2
(5)办公、生产房屋采用活动板房,针对沿海地区,设置揽风绳,满足人员安全要求
2、标志(1)工程概况牌、工程公示牌、施工平面布置图、安全质量环保目标公示牌、平面布置图等标志已设置
3(2)出入口、拌和楼已设置禁止、警告、指令标志;(3)安全帽、上岗证、安全监察人员袖标(牌
