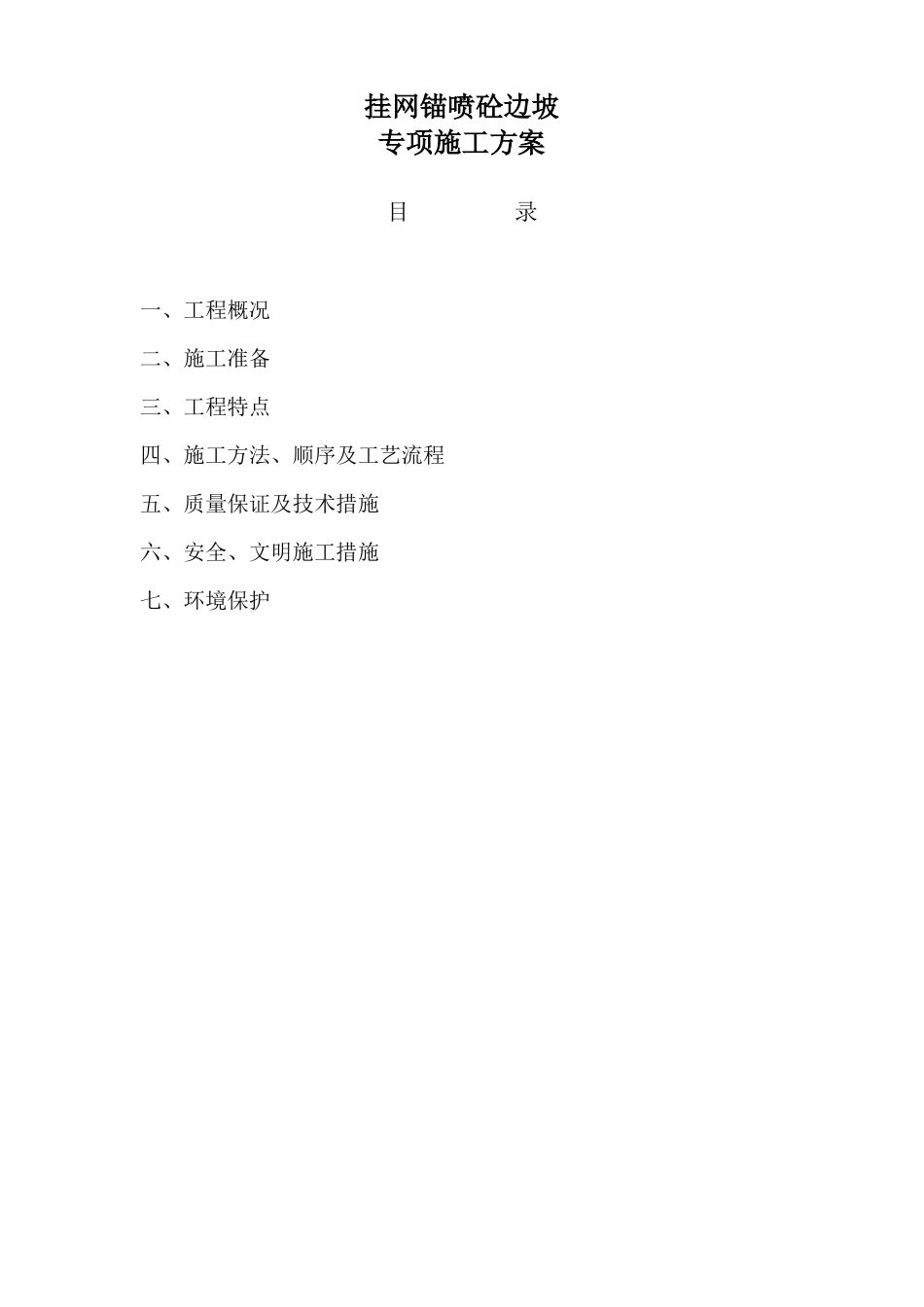

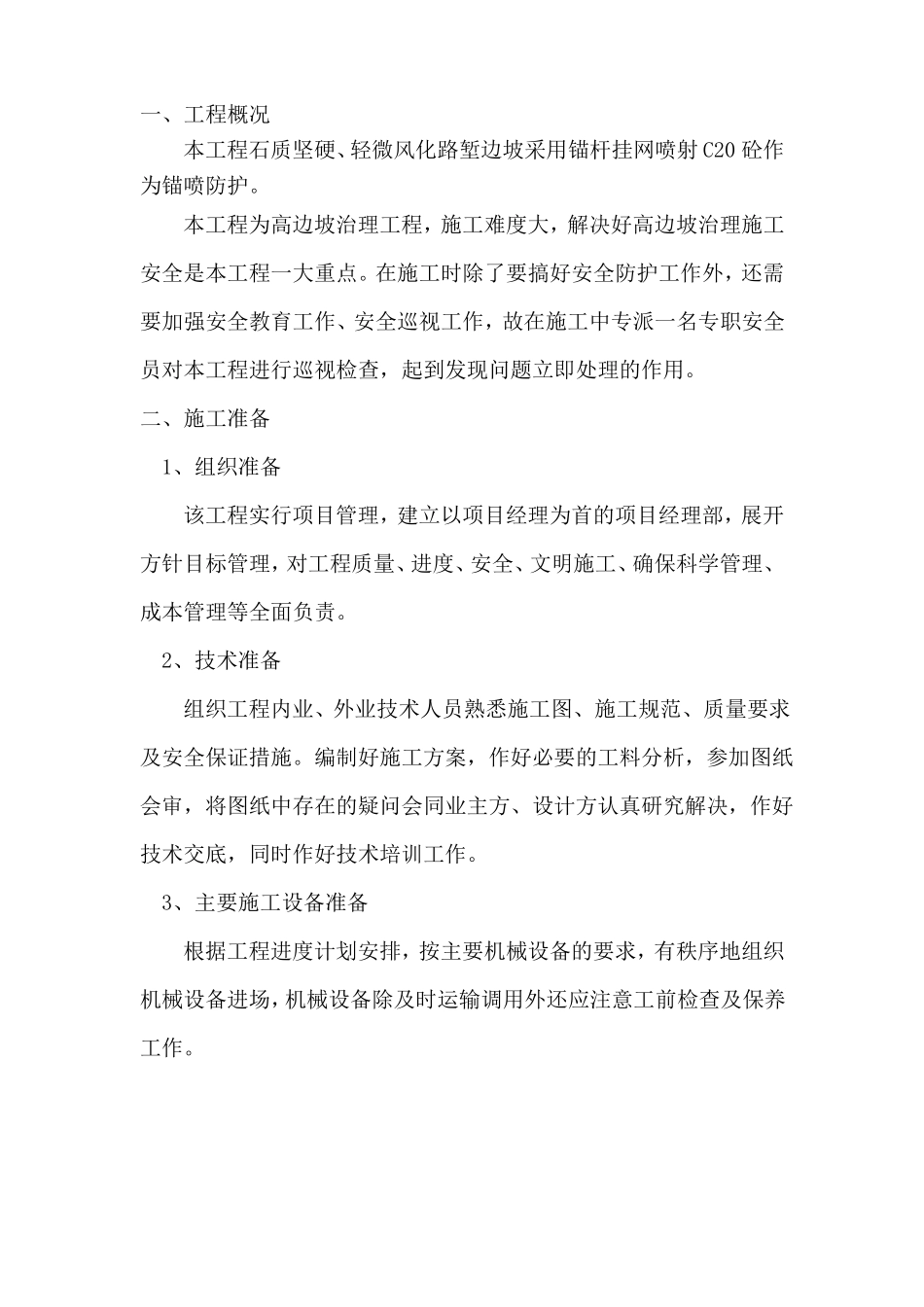

挂网锚喷砼边坡专项施工方案目录一、工程概况二、施工准备三、工程特点四、施工方法、顺序及工艺流程五、质量保证及技术措施六、安全、文明施工措施七、环境保护一、工程概况本工程石质坚硬、轻微风化路堑边坡采用锚杆挂网喷射 C20 砼作为锚喷防护
本工程为高边坡治理工程,施工难度大,解决好高边坡治理施工安全是本工程一大重点
在施工时除了要搞好安全防护工作外,还需要加强安全教育工作、安全巡视工作,故在施工中专派一名专职安全员对本工程进行巡视检查,起到发现问题立即处理的作用
二、施工准备 1、组织准备该工程实行项目管理,建立以项目经理为首的项目经理部,展开方针目标管理,对工程质量、进度、安全、文明施工、确保科学管理、成本管理等全面负责
2、技术准备组织工程内业、外业技术人员熟悉施工图、施工规范、质量要求及安全保证措施
编制好施工方案,作好必要的工料分析,参加图纸会审,将图纸中存在的疑问会同业主方、设计方认真研究解决,作好技术交底,同时作好技术培训工作
3、主要施工设备准备根据工程进度计划安排,按主要机械设备的要求,有秩序地组织机械设备进场,机械设备除及时运输调用外还应注意工前检查及保养工作

拟投入的主要施工机械设备表序号设备名称型号规格数量产地制造年份额定功率(KW/h)12全站仪砂浆搅拌机345注浆泵BW-150砼喷射机 PZ-5电焊机13X1-5006钢筋切割机7钢筋弯曲机8空压机VY-12/7-2910清水泵搅拌D50JDY-350A1112风镐电钻44224GW6-42402242L-20012三、工程特点本工程段石质坚硬、轻微风化路堑边坡治理工程,边坡高度为5m-25m,锚喷采用 C20 喷射砼,厚度 10cm;锚杆采用φ16 钢筋,长度 3m;网筋间距 25×25cm;锚孔注浆为 M30 水泥砂浆;喷层与岩层之间上、下、左、右交错设置 5cmPVC 管泄水孔,间距 3 米;锚
