辽阳石化俄罗斯原油加工优化增效改造DX3520-0104厂区雨水排放土建工程(冬季施工)施工方案编制:审核:批准:大庆油田建设集团有限责任公司辽阳石化俄油改造工程项目部2017 年 11 月一、编制依据《混凝土结构工程施工质量验收规范》GB50204-2015《建筑工程冬期施工规程》JGJ104-2016二、冬季施工当施工现场日平均气温连续 5 天降到 5℃以下时,即进入冬季施工
由于冬季施工的环境和条件不利,是工程质量事故易出现的多发性季节
而且质量事故的出现具有隐蔽性和滞后性
所以要求施工人员加强计划,早作安排,充分做好冬季施工的技术和物资准备
编制施工技术措施的细则,加强技术交底,使施工人员懂得冬季施工的有关技术要求
冬季施工应根据工程类别、气象资料、材料来源和工期等要求,通过热工计算及经济分析,选择下列两类施工方法:1 在养护期间不需要对混凝土加热的蓄热法、掺外加剂法、负温早强混凝土法和综合法
2 在养护期间需利用外部热源对混凝土加热的暖棚法、蒸气加热法、电热法和热热综合法

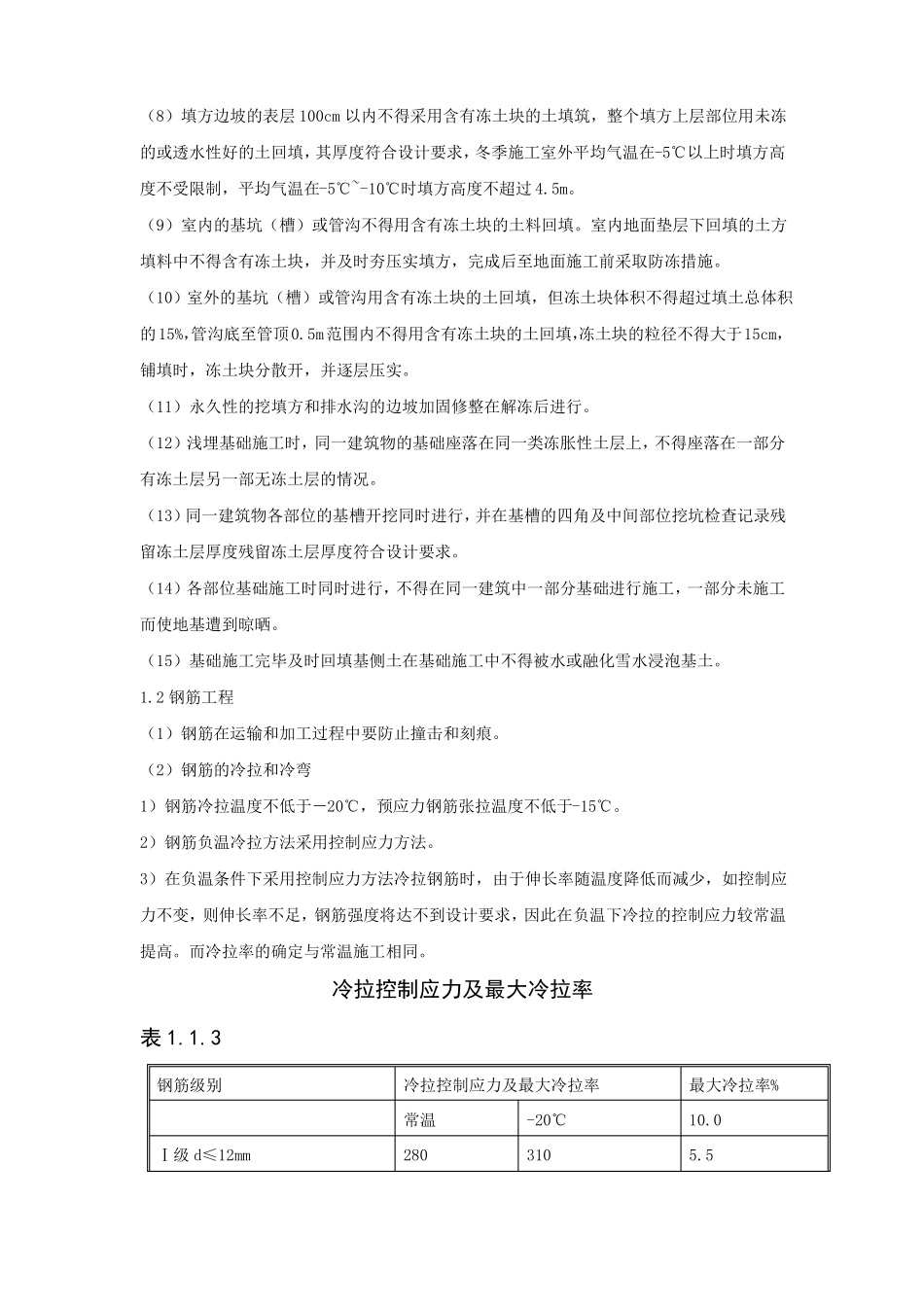

暖棚采用钢管搭设,暖棚宽出建筑物 0
5m,高出建筑物 1m,暖篷布封闭
暖棚内接蒸汽加热,且做好用电安全措施
三、土建专业工程1
1 土方工程(1)土在冬季,由于遭受冻结,变为坚硬,挖掘困难,进行冬期开挖的土方,要因地制宜地确定经济合理的施工方案和制定切实可行的技术措施,做到挖土快,基础施工快,回填土快
(2)地基土以覆盖草垫保温为主,对大面积土方开挖采取翻松表土、耙平法进行防冻,松土深度 30-40cm
(3)冬期施工期间,若基槽开挖后不能马上进行基础施工,按设计槽底标高预留300mm 余土,边清槽边进基础施工
一般气温在 0•℃至-10℃覆盖二层草垫
(4)准备用于冬期回填的土方大堆堆放,上覆盖二层草垫,以防冻结
(5)土方回填前,清除基底上的冰雪和保温材料
(6)土方回填每层铺土厚度比常
