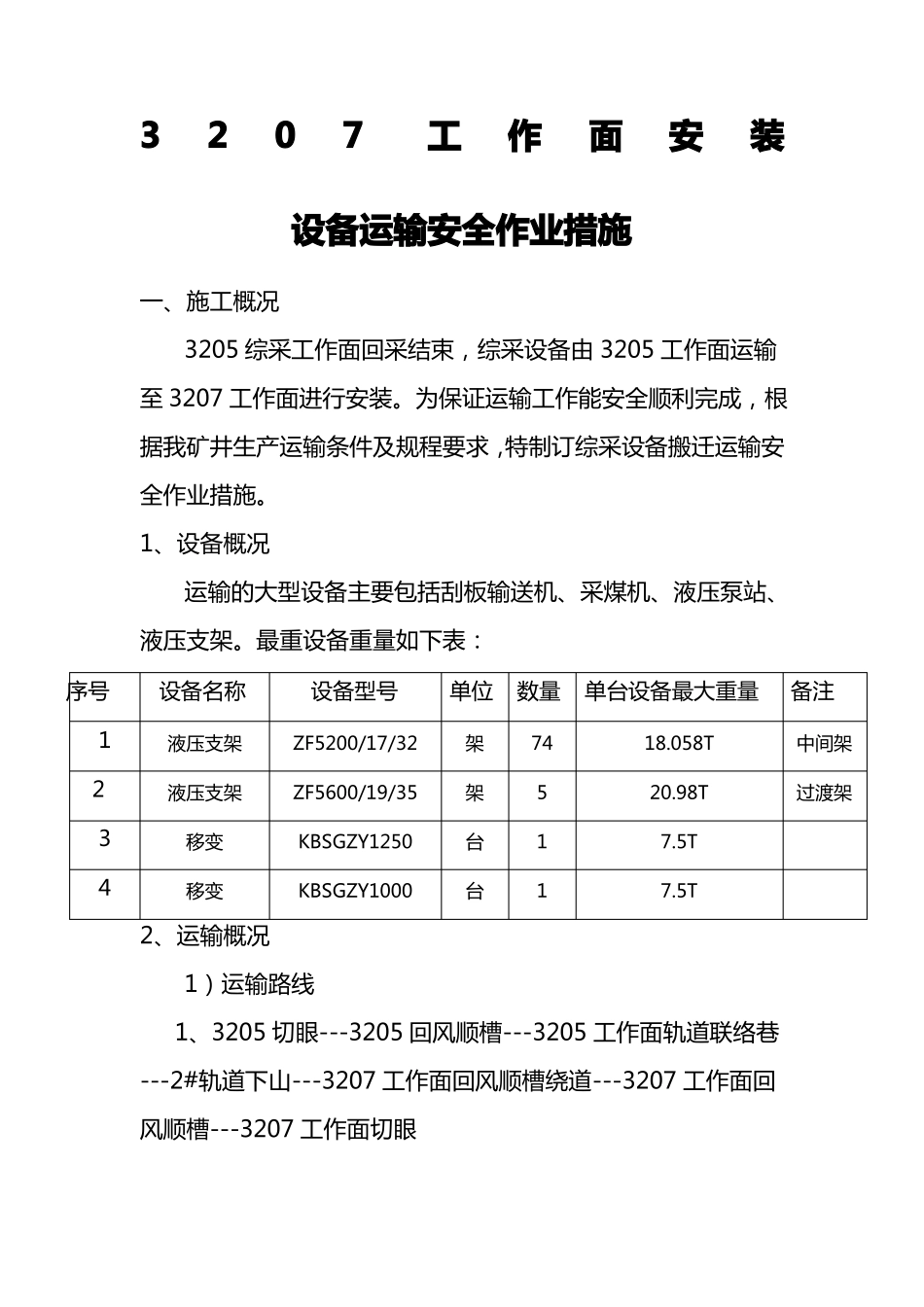

3207工作面安装设备运输安全作业措施一、施工概况3205 综采工作面回采结束,综采设备由 3205 工作面运输至 3207 工作面进行安装
为保证运输工作能安全顺利完成,根据我矿井生产运输条件及规程要求,特制订综采设备搬迁运输安全作业措施
1、设备概况运输的大型设备主要包括刮板输送机、采煤机、液压泵站、液压支架
最重设备重量如下表:序号1234设备名称液压支架液压支架移变移变设备型号ZF5200/17/32ZF5600/19/35KBSGZY1250KBSGZY1000单位数量单台设备最大重量架架台台7451118
058T20
5T备注中间架过渡架2、运输概况1)运输路线1、3205 切眼---3205 回风顺槽---3205 工作面轨道联络巷---2#轨道下山---3207 工作面回风顺槽绕道---3207 工作面回风顺槽---3207 工作面切眼2、3205 运输顺槽---3205 工作面轨道联络巷---2#轨道下山---3207 工作面运输顺槽绕道---3207 工作面运输顺槽2)运输设备情况运输设备明细表序号名称型号JDSB-15JDSB-13JDSB-13JDSB-15JDSB-13JDSB-13绳径 ( mm )绳长 (m)安装地点(KW)30222230222228282826282823015080350803205 回风顺槽3205 切眼3205 回风顺槽2#轨道下山3207 回风绕道3207 运输绕道3207 回风顺槽3207 回风顺槽3207 回风顺槽3207 回风顺槽3207 运输顺槽功率1#双速绞车2#双速绞车3#双速绞车4#双速绞车5#双速绞车6#双速绞车7#调度绞车8#调度绞车9#双速绞车10#双速绞车11#双速绞车80JD-2
5300JD-2
5402218

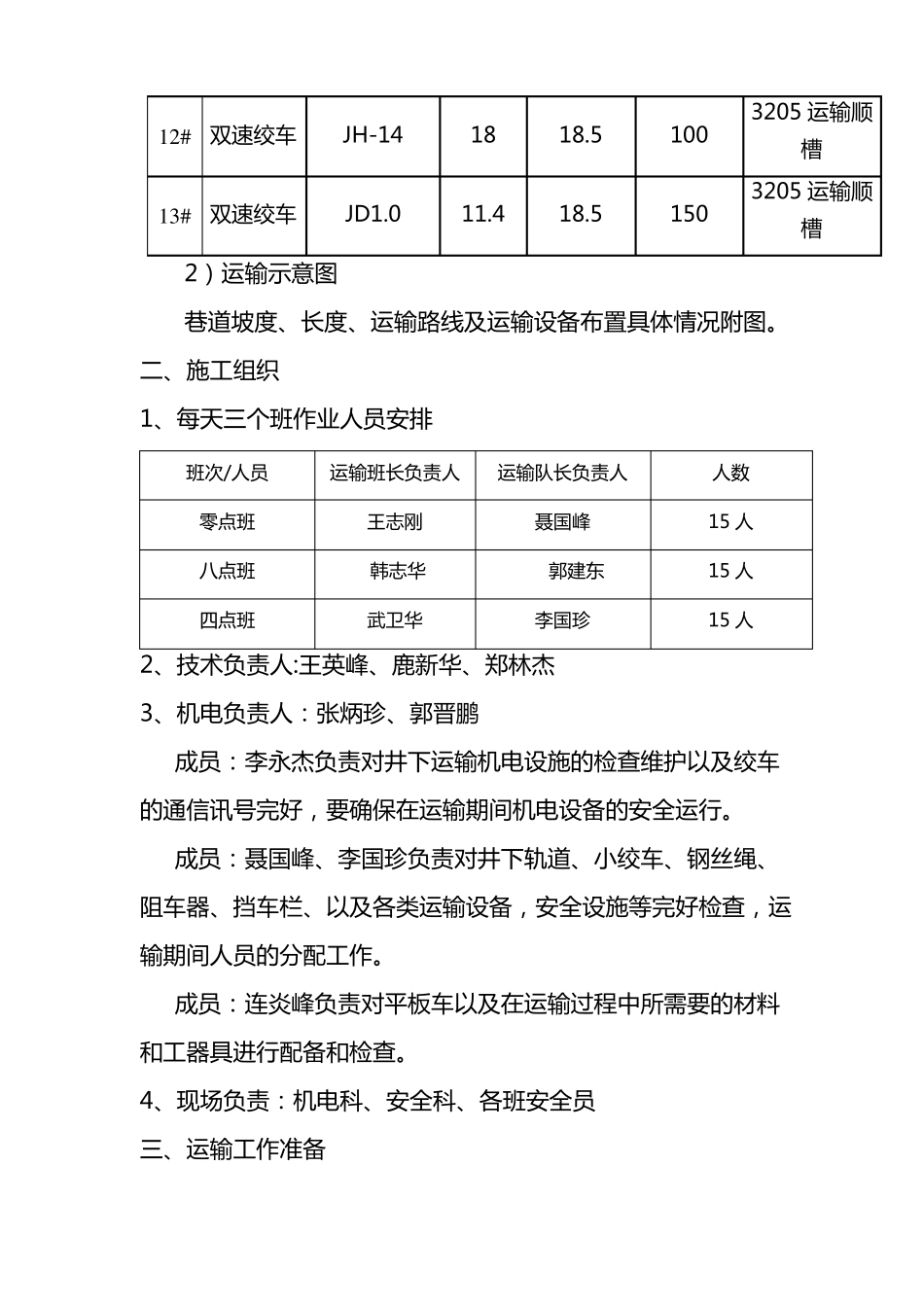

528300JDSB-13150JDSB-132
