解放西街改造工程施工用电施工方案项目经理:项目技术负责人:企业技术负责人:**建设集团建设有限公司一、概况1、****工业用地 2 号地块市政配套工程位于****工业区内
本工程由边坡工程和场平工程、管线综合、雨水工程组成
本工程由于各工序交接较紧,线路分布广
现场场地三通一平已完成,道路畅通

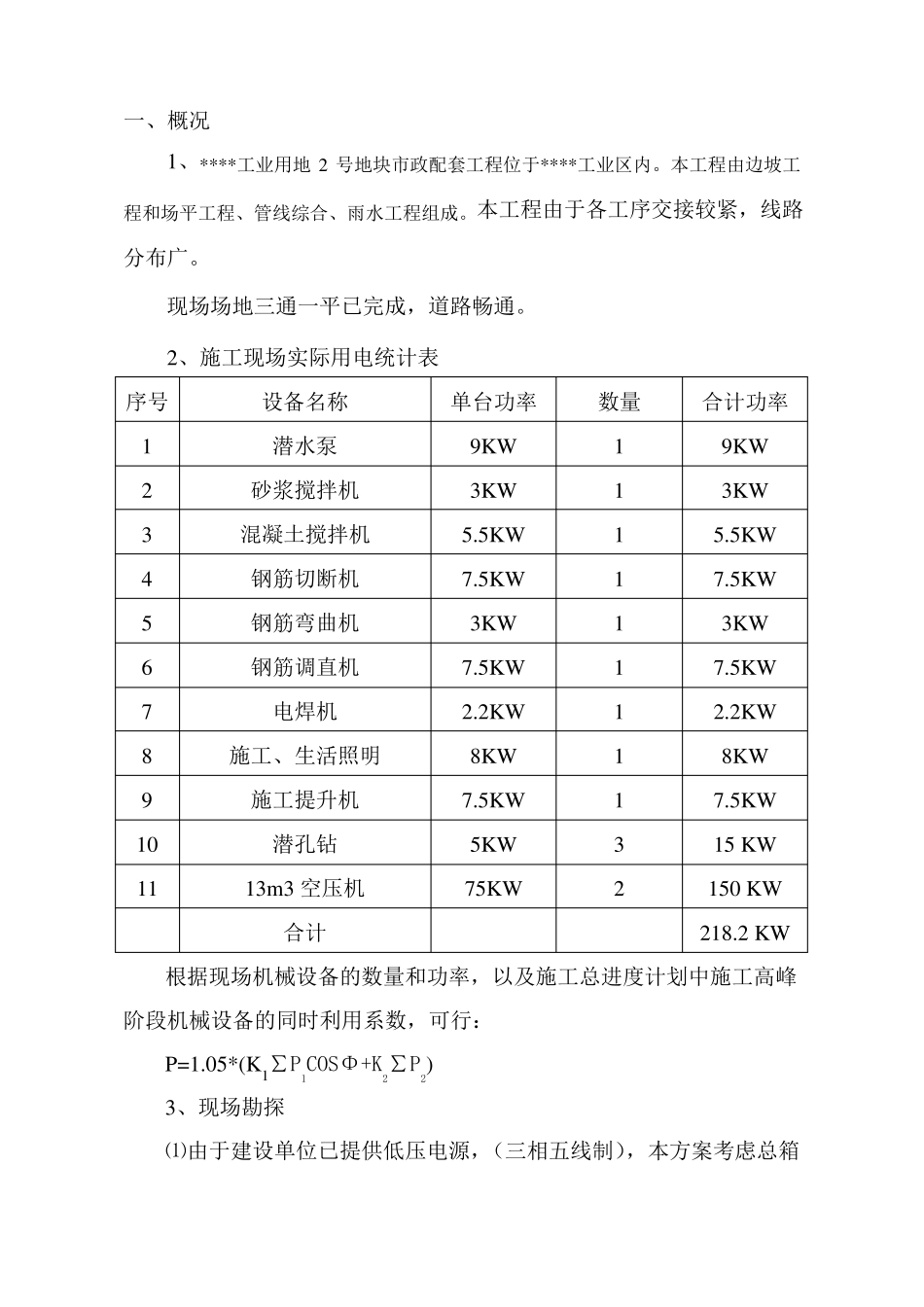

2、施工现场实际用电统计表序号1234567891011设备名称潜水泵砂浆搅拌机混凝土搅拌机钢筋切断机钢筋弯曲机钢筋调直机电焊机施工、生活照明施工提升机潜孔钻13m3 空压机合计单台功率9KW3KW5
5KW3KW7
2KW8KW7
5KW5KW75KW数量111111111合计功率9KW3KW5
5KW3KW7
2KW8KW7
5KW315 KW2150 KW218
2 KW根据现场机械设备的数量和功率,以及施工总进度计划中施工高峰阶段机械设备的同时利用系数,可行:P=1

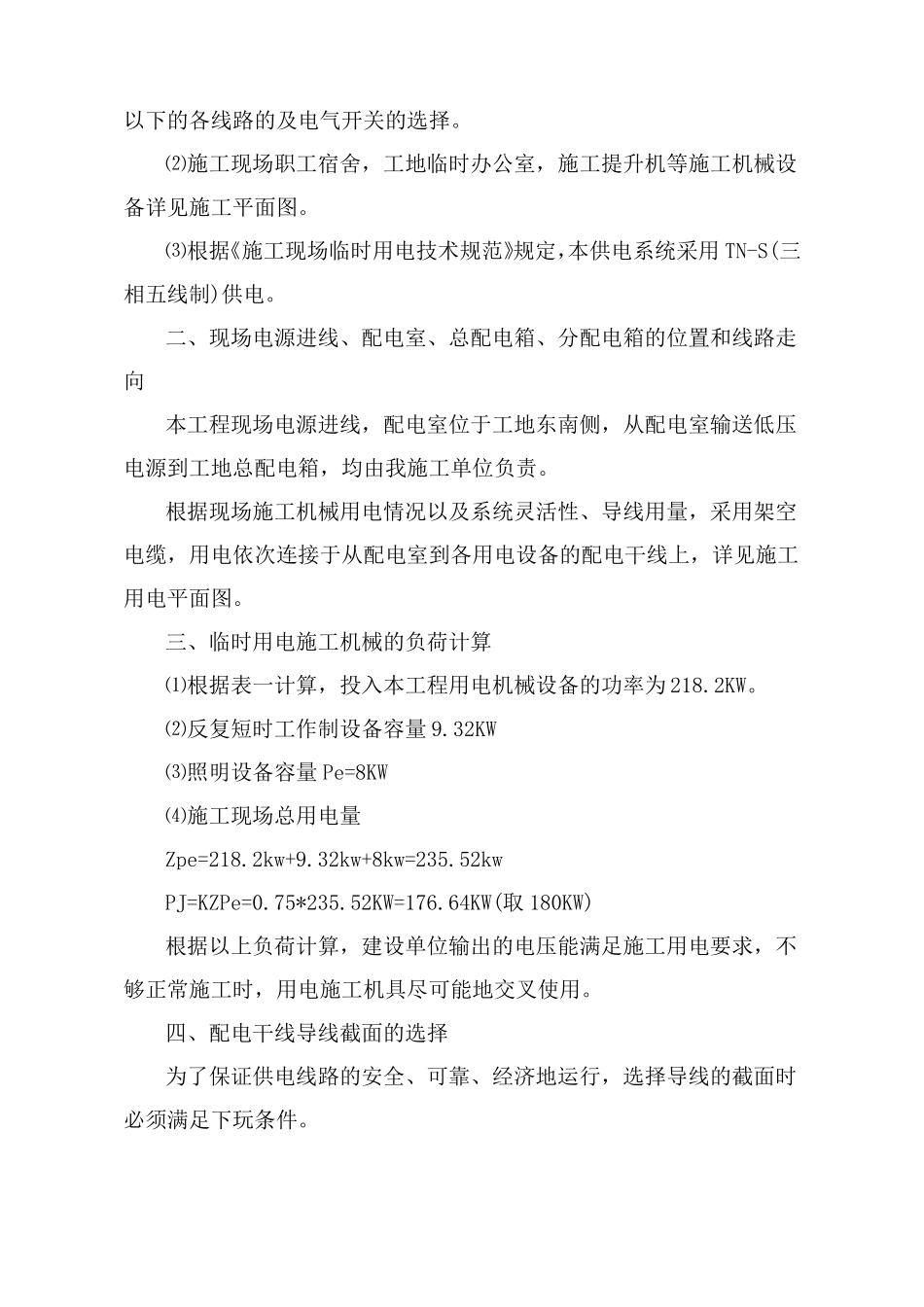

05*(K1∑P1COSΦ+K2∑P2)3、现场勘探⑴由于建设单位已提供低压电源,(三相五线制),本方案考虑总箱以下的各线路的及电气开关的选择
⑵施工现场职工宿舍,工地临时办公室,施工提升机等施工机械设备详见施工平面图
⑶根据《施工现场临时用电技术规范》规定,本供电系统采用 TN-S(三相五线制)供电
二、现场电源进线、配电室、总配电箱、分配电箱的位置和线路走向本工程现场电源进线,配电室位于工地东南侧,从配电室输送低压电源到工地总配电箱,均由我施工单位负责
根据现场施工机械用电情况以及系统灵活性、导线用量,采用架空电缆,用电依次连接于从配电室到各用电设备的配电干线上,详见施工用电平面图
三、临时用电施工机械的负荷计算⑴根据表一计算,投入本工程用电机械设备的功率为 218
⑵反复短时工作制设备容量 9
32KW⑶照明设备容量 Pe=8KW⑷施工现场总用电量Zpe=21
