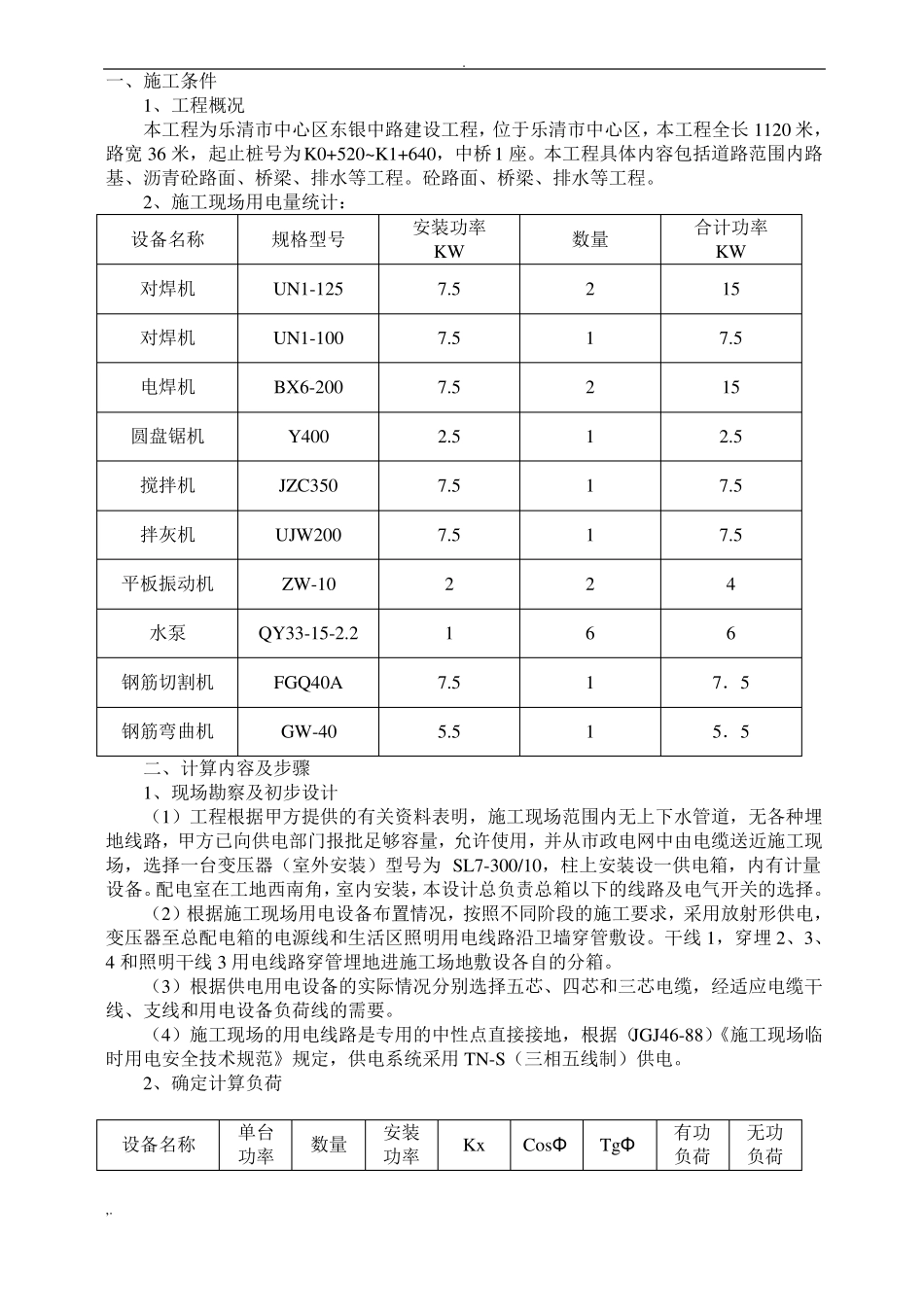

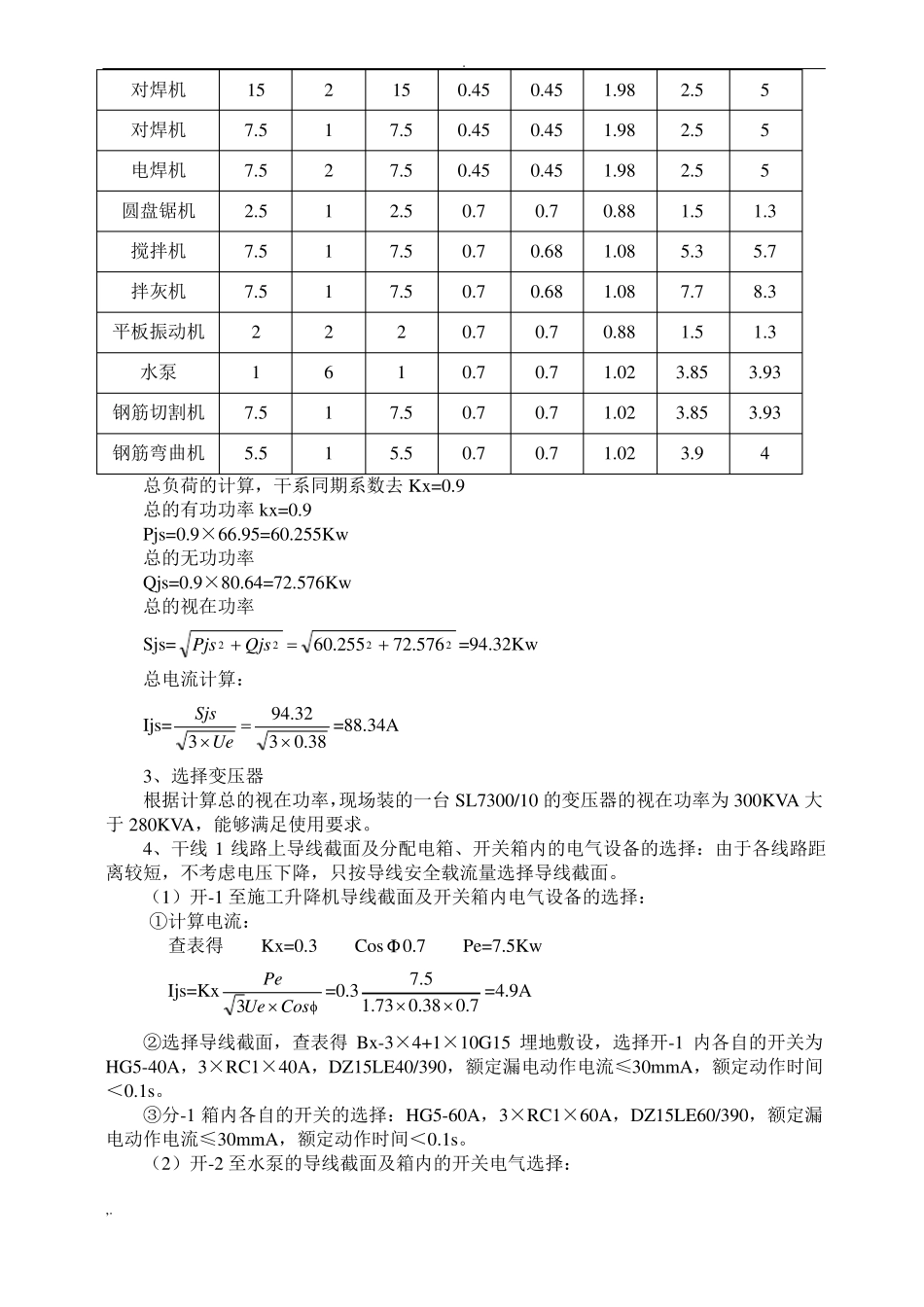

.乐清市中心区东银中路建设工程专项用电施工方案编制人:____________________职务(称)____________________审核人:____________________职务(称)____________________批准人:____________________职务(称)____________________批准部门(章)____________________________________________批准日期__________________________________________________,..一、施工条件1、工程概况本工程为乐清市中心区东银中路建设工程,位于乐清市中心区,本工程全长 1120 米,路宽 36 米,起止桩号为K0+520~K1+640,中桥1 座。本工程具体内容包括道路范围内路基、沥青砼路面、桥梁、排水等工程。砼路面、桥梁、排水等工程。2、施工现场用电量统计:安装功率合计功率设备名称规格型号数量KWKW对焊机对焊机电焊机圆盘锯机搅拌机拌灰机平板振动机水泵钢筋切割机钢筋弯曲机UN1-125UN1-100BX6-200Y400JZC350UJW200ZW-10QY33-15-2.2FGQ40AGW-407.57.57.52.57.57.5217.55.52121112611157.5152.57.57.5467.55.5二、计算内容及步骤1、现场勘察及初步设计(1)工程根据甲方提供的有关资料表明,施工现场范围内无上下水管道,无各种埋地线路,甲方已向供电部门报批足够容量,允许使用,并从市政电网中由电缆送近施工现场,选择一台变压器(室外安装)型号为 SL7-300/10,柱上安装设一供电箱,内有计量设备。配电室在工地西南角,室内安装,本设计总负责总箱以下的线路及电气开关的选择。(2)根据施工现场用电设备布置情况,按照不同阶段的施工要求,采用放射形供电,变压器至总配电箱的电源线和生活区照明用电线路沿卫墙穿管敷设。干线 1,穿埋 2、3、4 和照明干线 3 用电线路穿管埋地进施工场地敷设各自的分箱。(3)根据供电用电设备的实际情况分别选择五芯、四芯和三芯电缆,经适应电缆干线、支线和用电设备负荷线的需要。(4)施工现场的用电线路是专用的中性点直接接地,根据(JGJ46-88)《施工现场临时用电安全技术规范》规定,供电系统采用 TN-S(三相五线制)供电。2、确定计算负荷单台安装有功无功设备名称数量KxCosΦTgΦ功率功率负荷负荷,..对焊机对焊机电焊机圆盘锯机搅拌机拌灰机平板振动机水泵钢筋切割机钢筋弯曲机157.57.52.57.57.5217.55.52121112611157.57.52.57.57.5217.55.50.450.450.450.70.70.70.70.70.70.70.450.450.450.70.680.680.70.70.70.71.981.981.980.881.081.080.881.021.021.022.52.52.51.55.37.71.53.853.853.95551...
