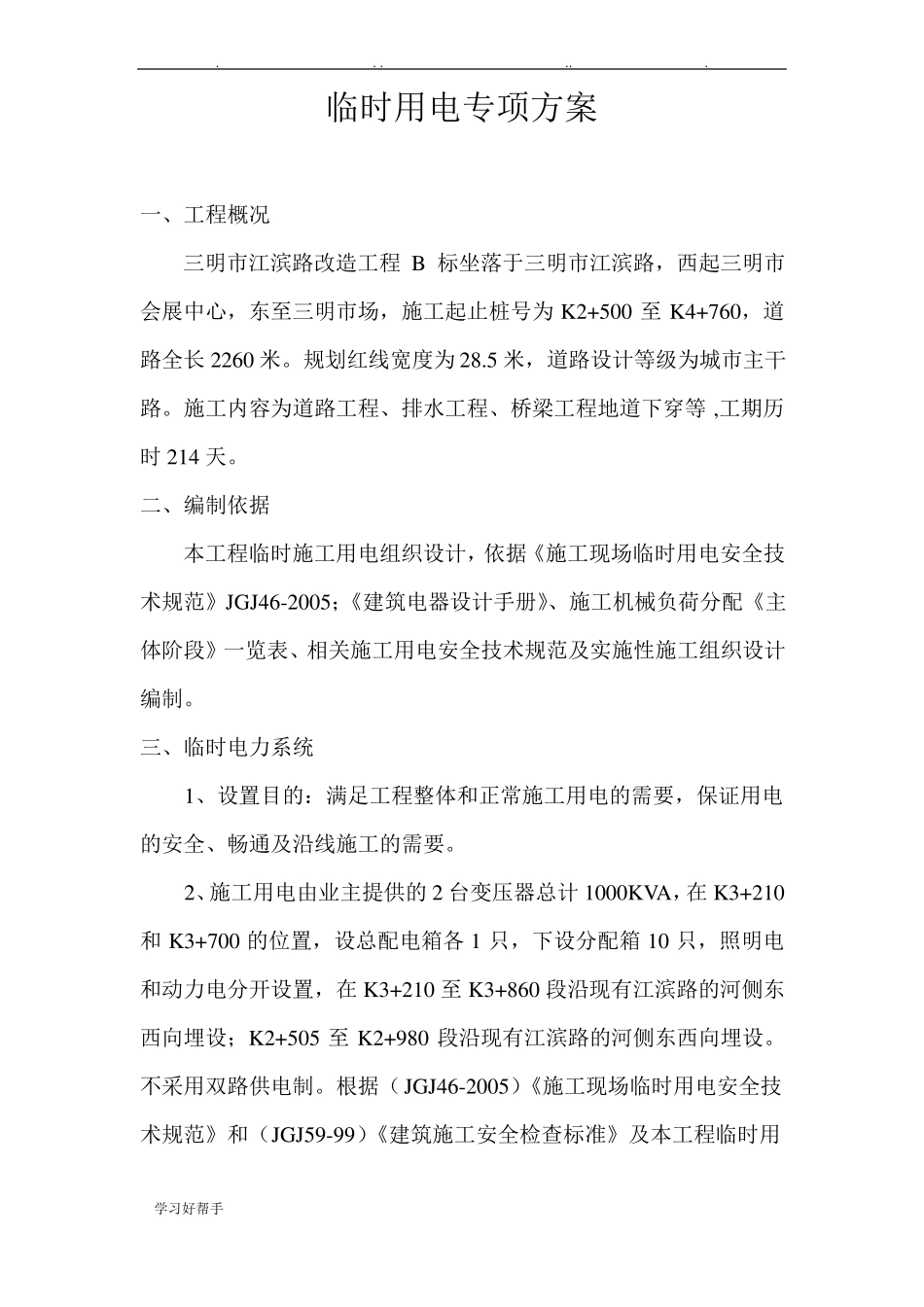

临时用电专项方案一、工程概况三明市江滨路改造工程 B 标坐落于三明市江滨路,西起三明市会展中心,东至三明市场,施工起止桩号为 K2+500 至 K4+760,道路全长 2260 米
规划红线宽度为 28
5 米,道路设计等级为城市主干路
施工内容为道路工程、排水工程、桥梁工程地道下穿等 ,工期历时 214 天
二、编制依据本工程临时施工用电组织设计,依据《施工现场临时用电安全技术规范》JGJ46-2005;《建筑电器设计手册》、施工机械负荷分配《主体阶段》一览表、相关施工用电安全技术规范及实施性施工组织设计编制
三、临时电力系统1、设置目的:满足工程整体和正常施工用电的需要,保证用电的安全、畅通及沿线施工的需要
2、施工用电由业主提供的 2 台变压器总计 1000KVA,在 K3+210和 K3+700 的位置,设总配电箱各 1 只,下设分配箱 10 只,照明电和动力电分开设置,在 K3+210 至 K3+860 段沿现有江滨路的河侧东西向埋设;K2+505 至 K2+980 段沿现有江滨路的河侧东西向埋设
不采用双路供电制
根据(JGJ46-2005)《施工现场临时用电安全技术规范》和(JGJ59-99)《建筑施工安全检查标准》及本工程临时用学习好帮手
电情况,本工程采用 TN-S 供电系统,从变压器计量至总配电箱采用3*3+2 电缆线埋设,其中 PE 线在总配电箱处用重复接地,接地电阻不大于 4 欧姆,保护零线从总配电箱内的零线端引出
线路采用三相五线制架空敷设
本工程施工用电平面图(附后)3、本工程主要机具有 39 台,功率为 414

7KW,主要机具表如下:拟投入的用电设备计划表序号12345678910设备名称型号规格数量产地额定功率生产能力良好良好良好良好良好良好良好良好良好良好用于施工部位备注混凝土搅拌桥梁工程路基加固工程整个工程整个
