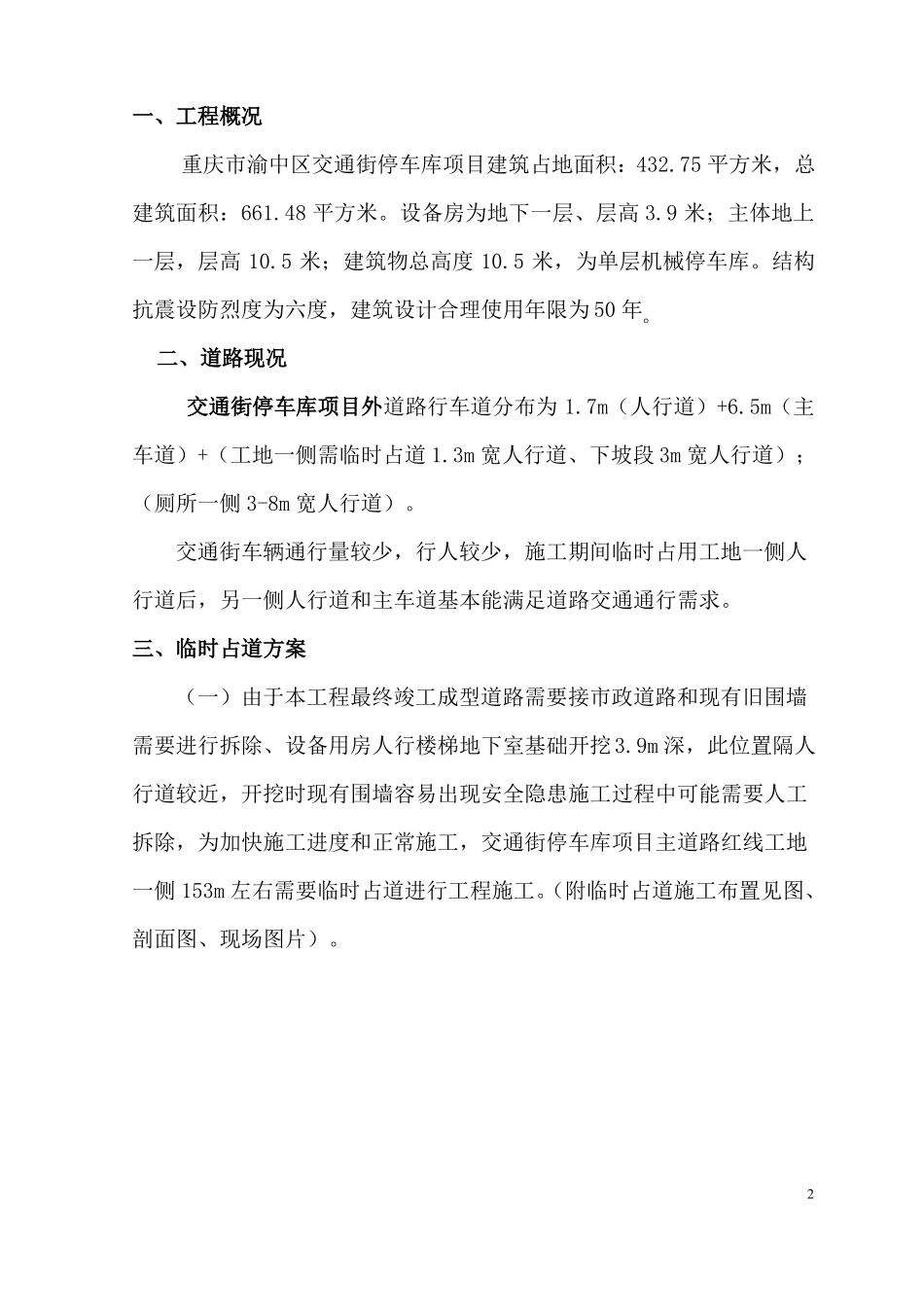

交通街停车库项目施工临时占道方案编制:审核:重庆宏鑫建设集团有限公司二 0 一七年九月二十六日0目录一、 工程概况………………………………………………………2二、 道路现况………………………………………………………2三、 占道方案………………………………………………………2四、 占道时间………………………………………………………10五、 占道范围………………………………………………………11六、 占道方案设施…………………………………………………11七、 交通导行措施…………………………………………………111一、工程概况重庆市渝中区交通街停车库项目建筑占地面积:432.75 平方米,总建筑面积:661.48 平方米。设备房为地下一层、层高 3.9 米;主体地上一层,层高 10.5 米;建筑物总高度 10.5 米,为单层机械停车库。结构抗震设防烈度为六度,建筑设计合理使用年限为 50 年。二、道路现况交通街停车库项目外道路行车道分布为 1.7m(人行道)+6.5m(主车道)+(工地一侧需临时占道 1.3m 宽人行道、下坡段 3m 宽人行道);(厕所一侧 3-8m 宽人行道)。交通街车辆通行量较少,行人较少,施工期间临时占用工地一侧人行道后,另一侧人行道和主车道基本能满足道路交通通行需求。三、临时占道方案(一)由于本工程最终竣工成型道路需要接市政道路和现有旧围墙需要进行拆除、设备用房人行楼梯地下室基础开挖3.9m 深,此位置隔人行道较近,开挖时现有围墙容易出现安全隐患施工过程中可能需要人工拆除,为加快施工进度和正常施工,交通街停车库项目主道路红线工地一侧 153m 左右需要临时占道进行工程施工。(附临时占道施工布置见图、剖面图、现场图片)。234567891、左侧占道采用围挡全封闭(人行道全部占用),围挡位置设置在公路上占用公路 30cm(用于围挡搭设),且围挡符合渝中区规范要求。市政道路占用边线位置围挡搭设符合要求后,对市政路接口位置进行测量放线。然后拆除人行道步砖。按照甲方提供的交通街停车库项目工程 1:500 地形管线测量技术说明采用人工对两边进行开挖,保证管线完整且不被损坏,出具专项保护措施由监理单位、建设单位、市政等有关部门审批后进行保护措施施工。完成验收后再进行路面接口混凝土、沥青施工。2、公厕及治安岗亭、大物件堆放出、电线杆、垃圾站采用满堂钢管架,外部设置挡板全封闭预留出口,顶部和后侧采用挡板全封闭。挡板外侧有明显反光标志和安全标示标...
