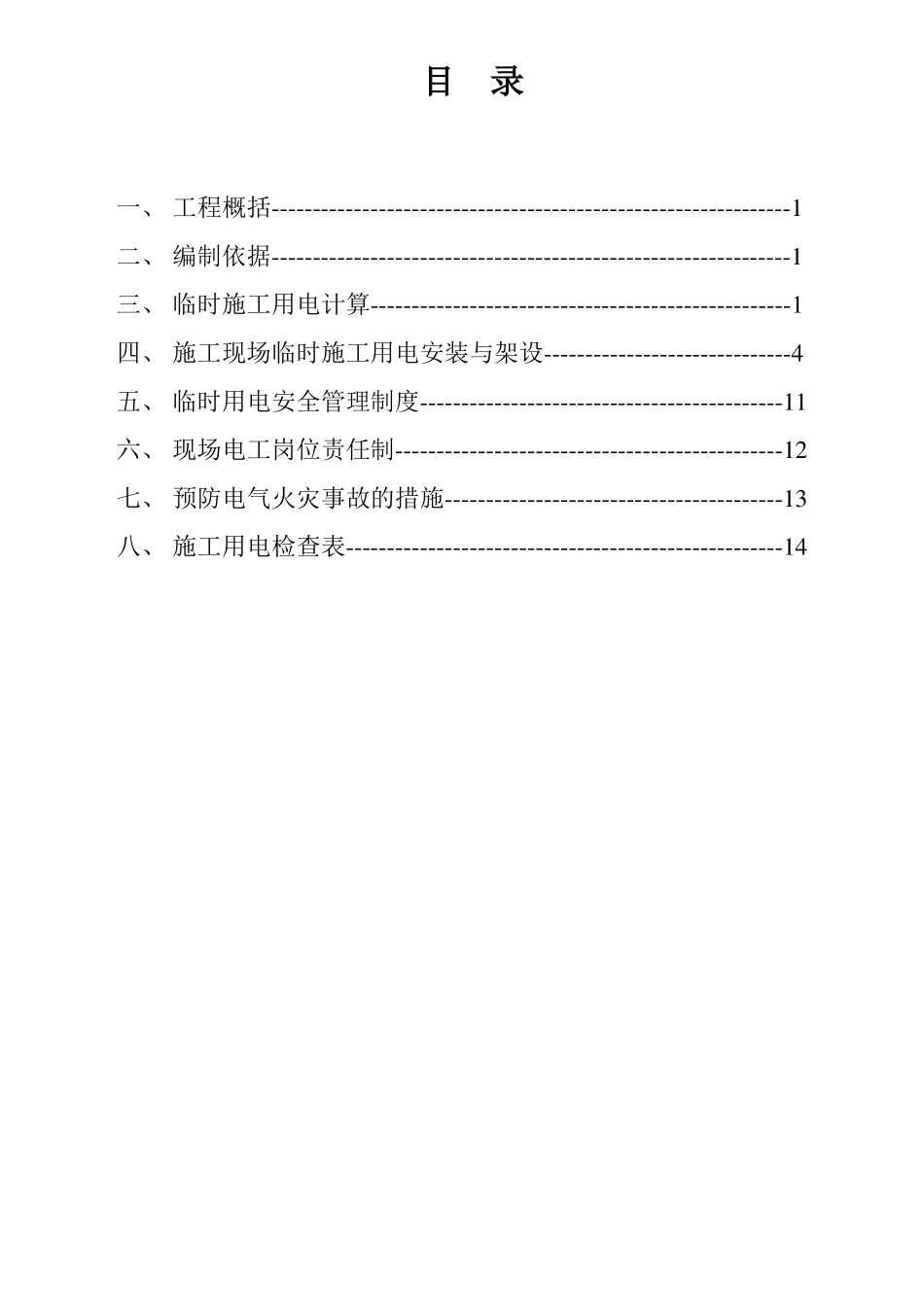

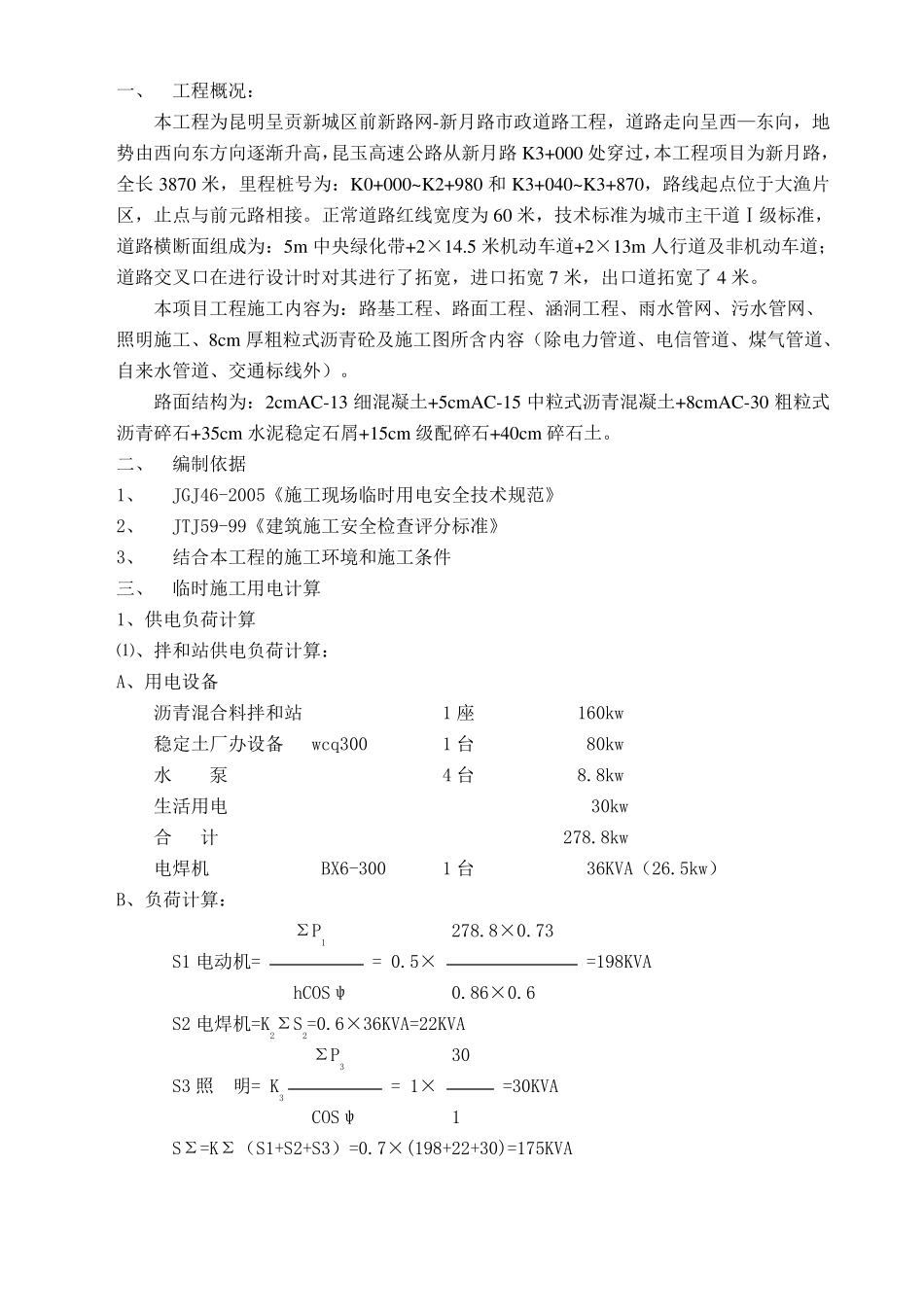

xxxxxxxxx 市政道路工程临时施工用电专项方案编制:日期审核:日期批准:日期xxxxxxxxx 市政道路工程项目部目录一、 工程概括---------------------------------------------------------------1二、 编制依据---------------------------------------------------------------1三、 临时施工用电计算---------------------------------------------------1四、 施工现场临时施工用电安装与架设------------------------------4五、 临时用电安全管理制度--------------------------------------------11六、 现场电工岗位责任制-----------------------------------------------12七、 预防电气火灾事故的措施-----------------------------------------13八、 施工用电检查表-----------------------------------------------------14一、工程概况:本工程为昆明呈贡新城区前新路网-新月路市政道路工程,道路走向呈西—东向,地势由西向东方向逐渐升高,昆玉高速公路从新月路 K3+000 处穿过,本工程项目为新月路,全长 3870 米,里程桩号为:K0+000~K2+980 和 K3+040~K3+870,路线起点位于大渔片区,止点与前元路相接
正常道路红线宽度为 60 米,技术标准为城市主干道Ⅰ级标准,道路横断面组成为:5m 中央绿化带+2×14
5 米机动车道+2×13m 人行道及非机动车道;道路交叉口在进行设计时
