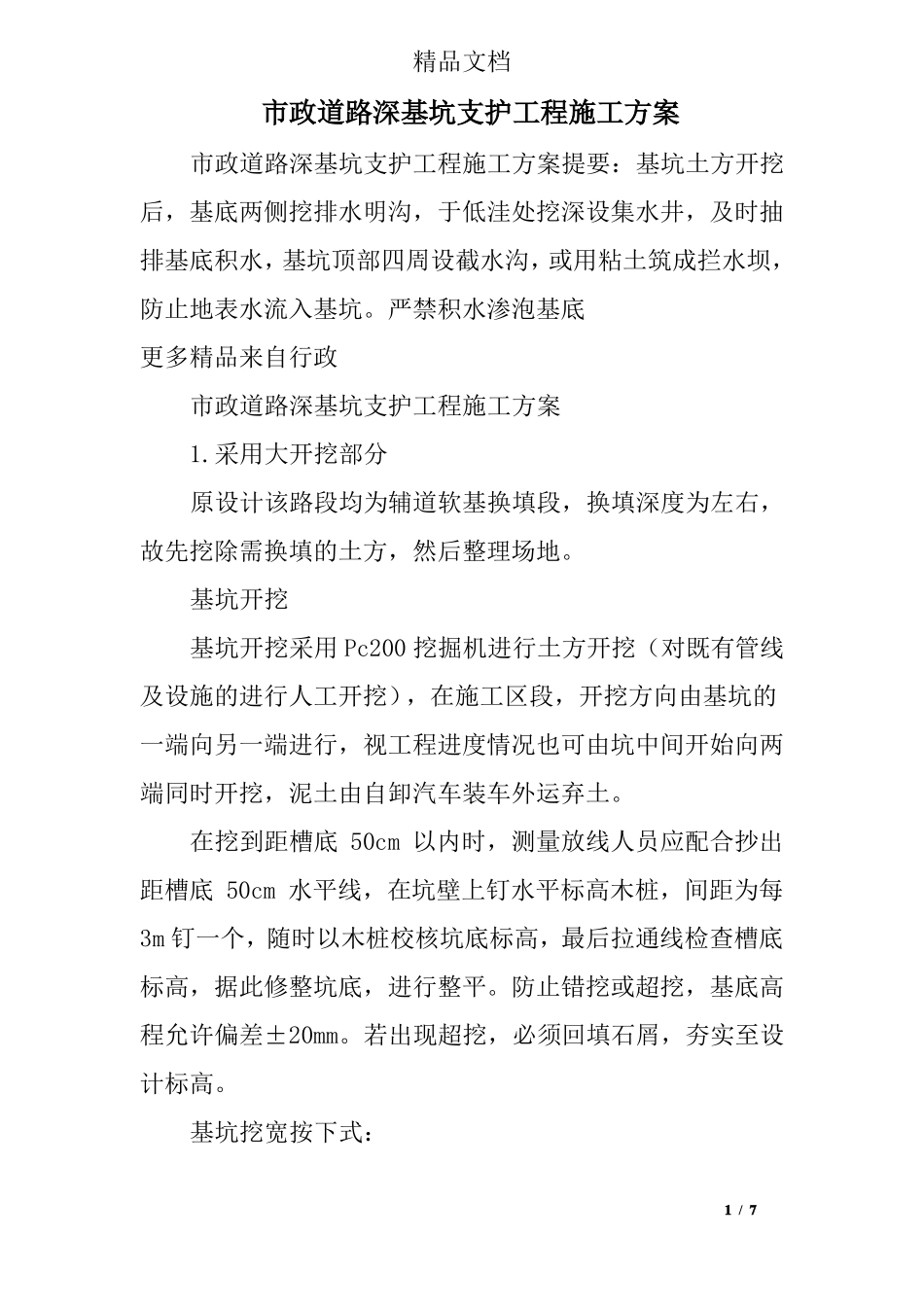

精品文档市政道路深基坑支护工程施工方案市政道路深基坑支护工程施工方案提要:基坑土方开挖后,基底两侧挖排水明沟,于低洼处挖深设集水井,及时抽排基底积水,基坑顶部四周设截水沟,或用粘土筑成拦水坝,防止地表水流入基坑
严禁积水渗泡基底更多精品来自行政市政道路深基坑支护工程施工方案 1
采用大开挖部分原设计该路段均为辅道软基换填段,换填深度为左右,故先挖除需换填的土方,然后整理场地
基坑开挖基坑开挖采用 Pc200 挖掘机进行土方开挖(对既有管线及设施的进行人工开挖),在施工区段,开挖方向由基坑的一端向另一端进行,视工程进度情况也可由坑中间开始向两端同时开挖,泥土由自卸汽车装车外运弃土
在挖到距槽底 50cm 以内时,测量放线人员应配合抄出距槽底 50cm 水平线,在坑壁上钉水平标高木桩,间距为每3m 钉一个,随时以木桩校核坑底标高,最后拉通线检查槽底标高,据此修整坑底,进行整平
防止错挖或超挖,基底高程允许偏差±20mm
若出现超挖,必须回填石屑,夯实至设计标高

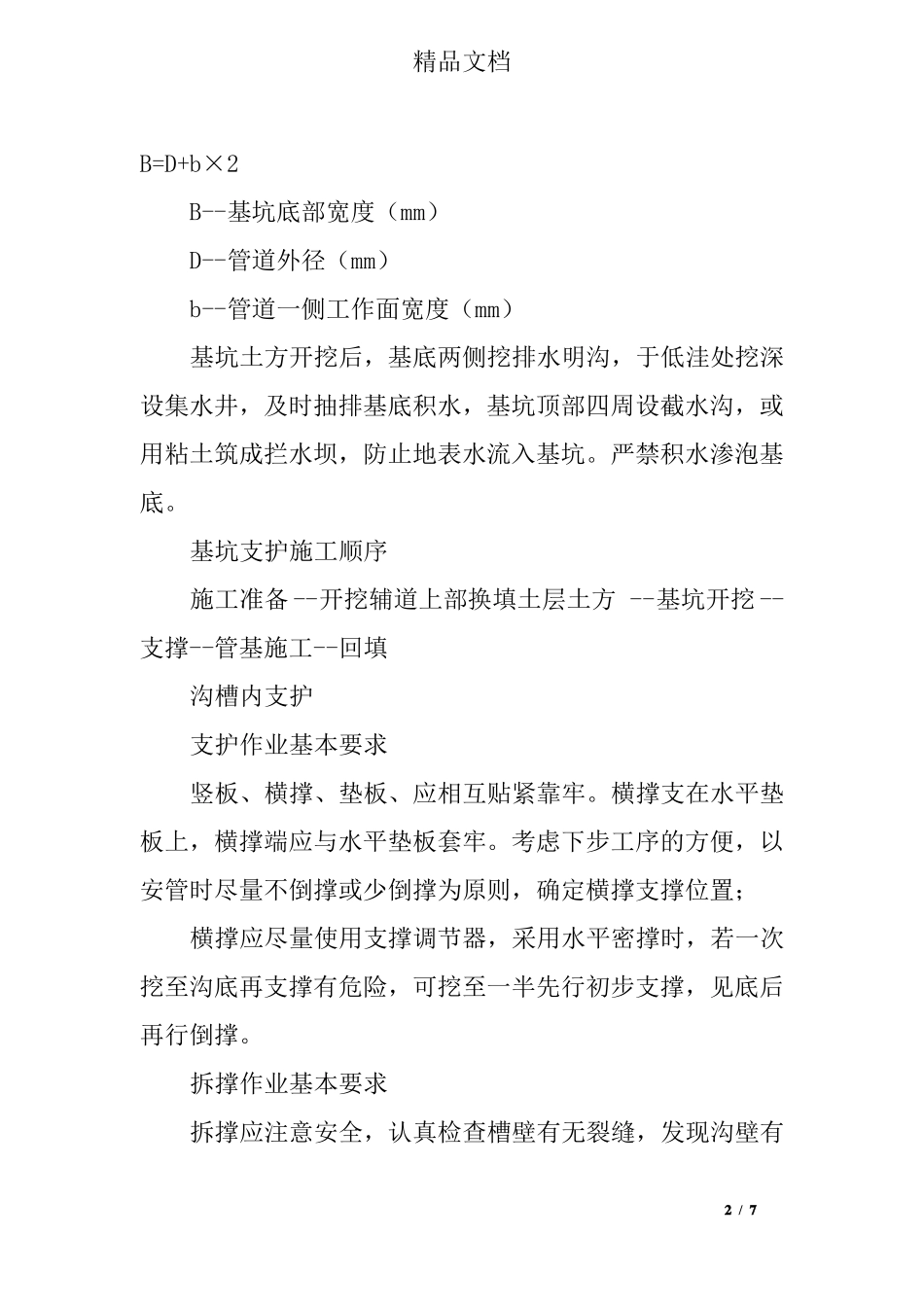

基坑挖宽按下式:20161 / 7精品文档B=D+b×2 B--基坑底部宽度(mm) D--管道外径(mm) b--管道一侧工作面宽度(mm)基坑土方开挖后,基底两侧挖排水明沟,于低洼处挖深设集水井,及时抽排基底积水,基坑顶部四周设截水沟,或用粘土筑成拦水坝,防止地表水流入基坑
严禁积水渗泡基底
基坑支护施工顺序施工准备 --开挖辅道上部换填土层土方 --基坑开挖 --支撑--管基施工--回填沟槽内支护支护作业基本要求竖板、横撑、垫板、应相互贴紧靠牢
横撑支在水平垫板上,横撑端应与水平垫板套牢
考虑下步工序的方便,以安管时尽量不倒撑或少倒撑为原则,确定横撑支撑位置;横撑应尽量使用支撑调节器,采用水平密撑时,若一次挖至沟底再支撑有危险,可挖至一半先行初步支撑,见底后再行倒撑

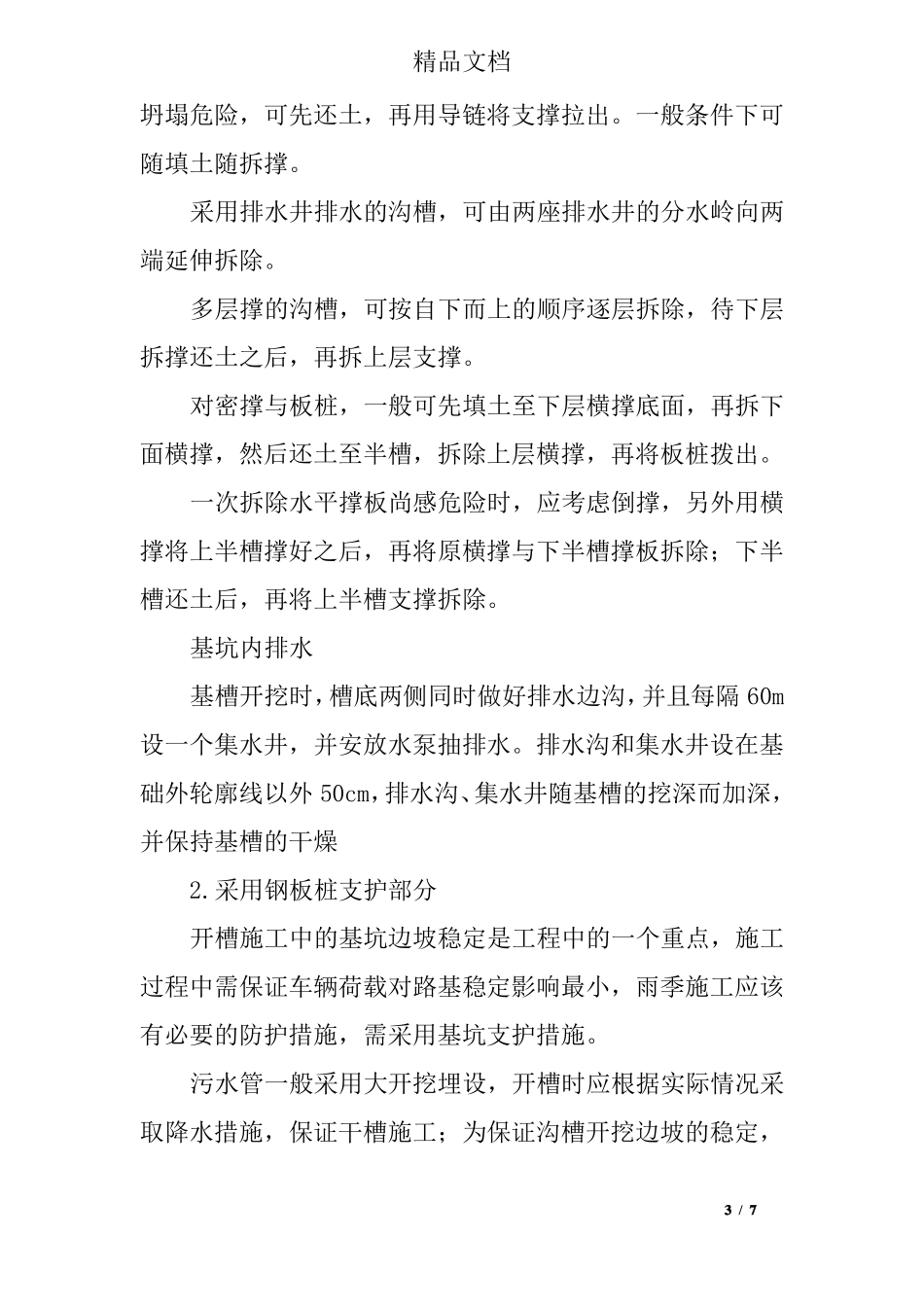

拆撑作业基本要求拆撑应注意安全,认真检查槽壁有无
