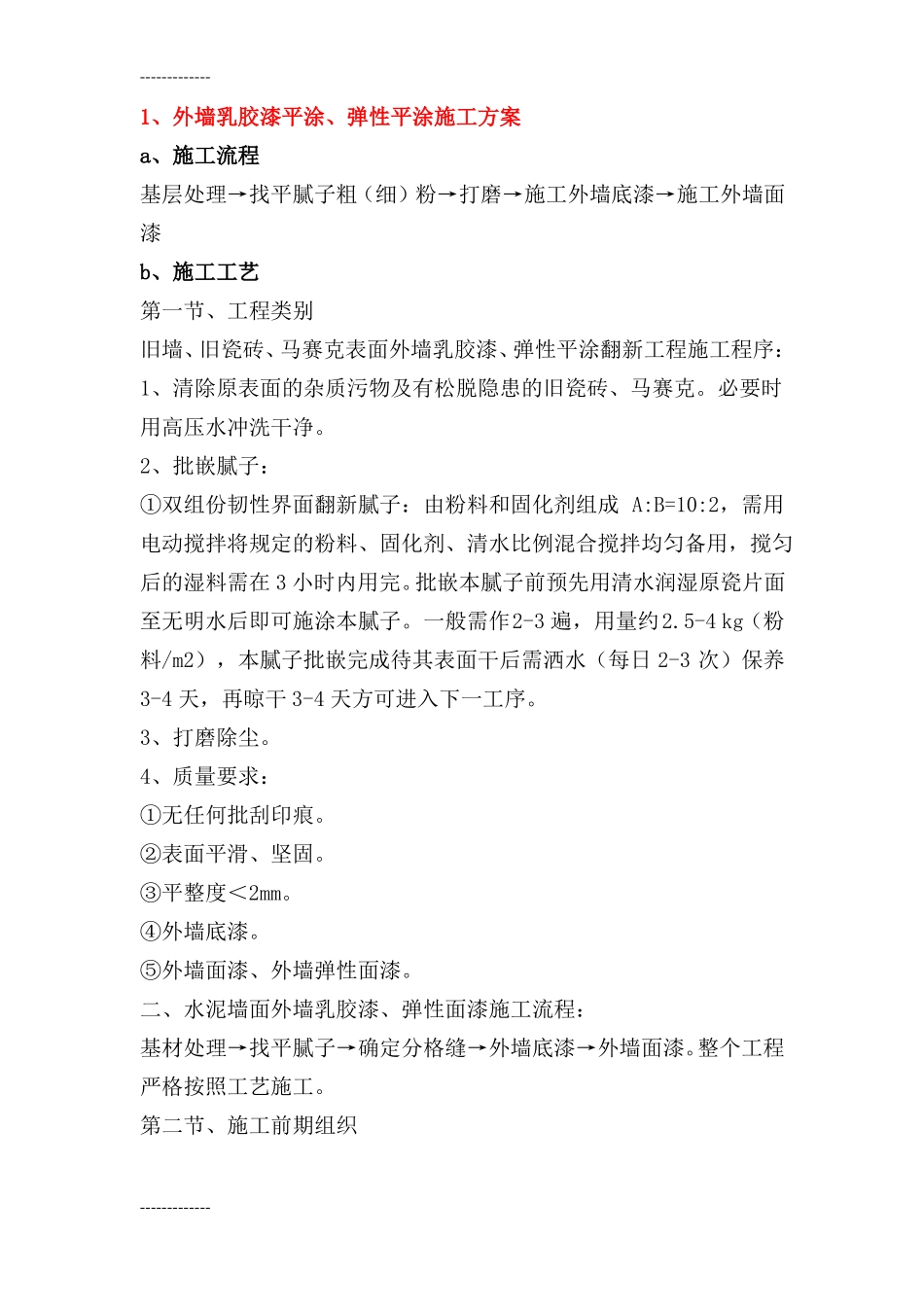

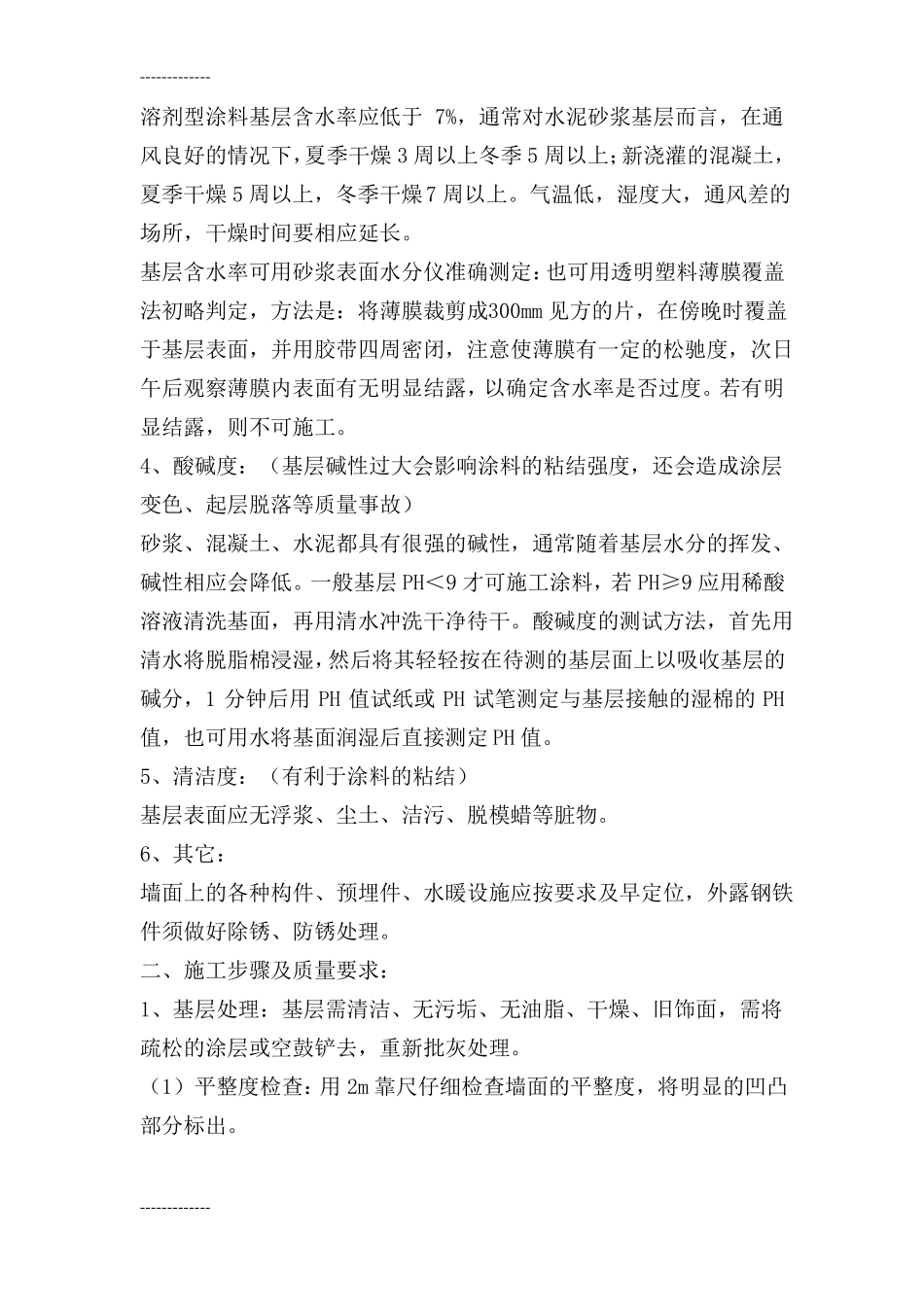

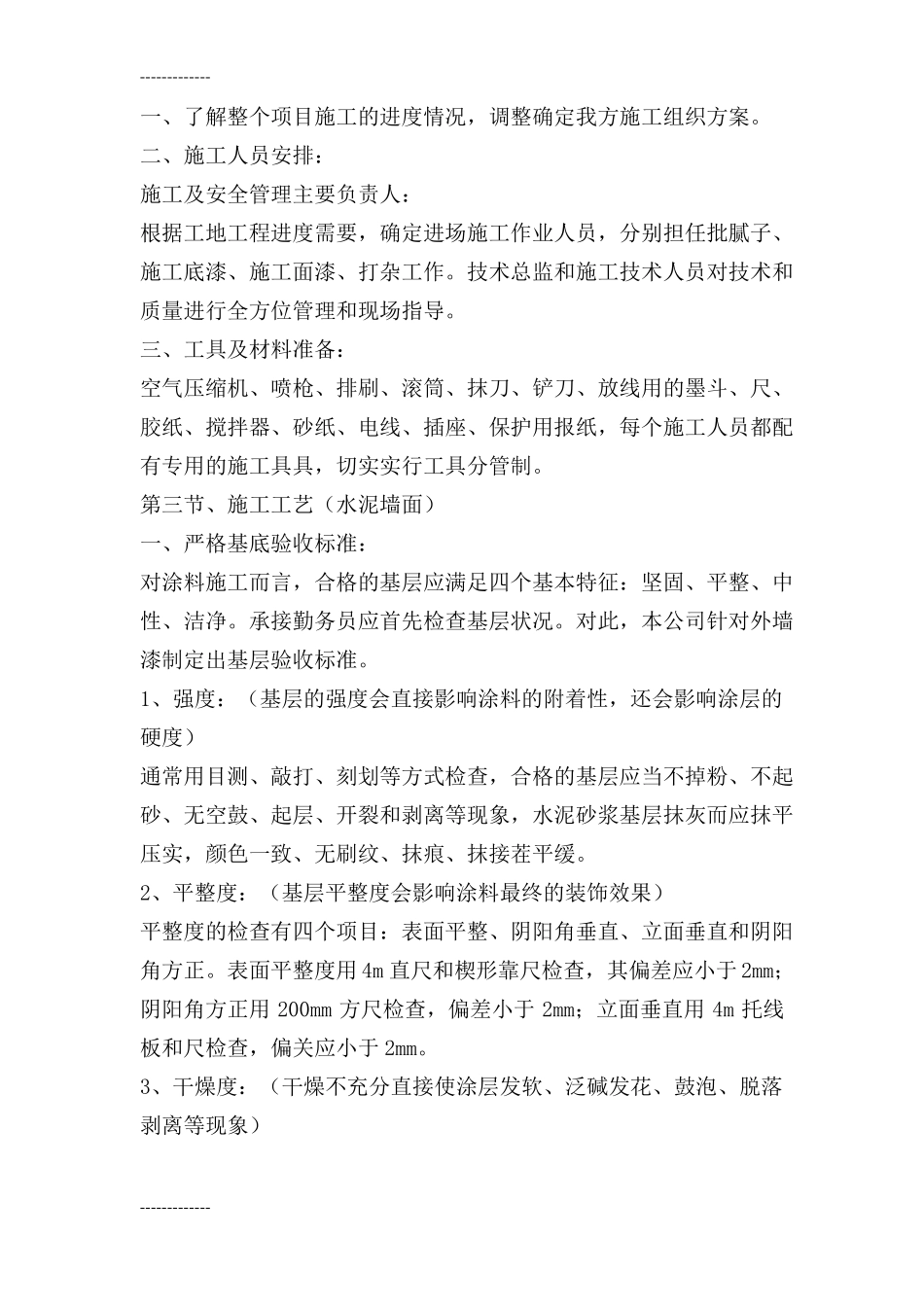

-------------1、外墙乳胶漆平涂、弹性平涂施工方案a、施工流程基层处理→找平腻子粗(细)粉→打磨→施工外墙底漆→施工外墙面漆b、施工工艺第一节、工程类别旧墙、旧瓷砖、马赛克表面外墙乳胶漆、弹性平涂翻新工程施工程序:1、清除原表面的杂质污物及有松脱隐患的旧瓷砖、马赛克。必要时用高压水冲洗干净。2、批嵌腻子:①双组份韧性界面翻新腻子:由粉料和固化剂组成 A:B=10:2,需用电动搅拌将规定的粉料、固化剂、清水比例混合搅拌均匀备用,搅匀后的湿料需在 3 小时内用完。批嵌本腻子前预先用清水润湿原瓷片面至无明水后即可施涂本腻子。一般需作2-3 遍,用量约2.5-4 kg(粉料/m2),本腻子批嵌完成待其表面干后需洒水(每日 2-3 次)保养3-4 天,再晾干 3-4 天方可进入下一工序。3、打磨除尘。4、质量要求:①无任何批刮印痕。②表面平滑、坚固。③平整度<2mm。④外墙底漆。⑤外墙面漆、外墙弹性面漆。二、水泥墙面外墙乳胶漆、弹性面漆施工流程:基材处理→找平腻子→确定分格缝→外墙底漆→外墙面漆。整个工程严格按照工艺施工。第二节、施工前期组织--------------------------一、了解整个项目施工的进度情况,调整确定我方施工组织方案。二、施工人员安排:施工及安全管理主要负责人:根据工地工程进度需要,确定进场施工作业人员,分别担任批腻子、施工底漆、施工面漆、打杂工作。技术总监和施工技术人员对技术和质量进行全方位管理和现场指导。三、工具及材料准备:空气压缩机、喷枪、排刷、滚筒、抹刀、铲刀、放线用的墨斗、尺、胶纸、搅拌器、砂纸、电线、插座、保护用报纸,每个施工人员都配有专用的施工具具,切实实行工具分管制。第三节、施工工艺(水泥墙面)一、严格基底验收标准:对涂料施工而言,合格的基层应满足四个基本特征:坚固、平整、中性、洁净。承接勤务员应首先检查基层状况。对此,本公司针对外墙漆制定出基层验收标准。1、强度:(基层的强度会直接影响涂料的附着性,还会影响涂层的硬度)通常用目测、敲打、刻划等方式检查,合格的基层应当不掉粉、不起砂、无空鼓、起层、开裂和剥离等现象,水泥砂浆基层抹灰而应抹平压实,颜色一致、无刷纹、抹痕、抹接茬平缓。2、平整度:(基层平整度会影响涂料最终的装饰效果)平整度的检查有四个项目:表面平整、阴阳角垂直、立面垂直和阴阳角方正。表面平整度用 4m 直尺和楔形靠尺检查,其偏差应小于 2mm;阴阳角方正用 200mm 方尺检查,偏差小于 2mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

整理外墙平涂施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
