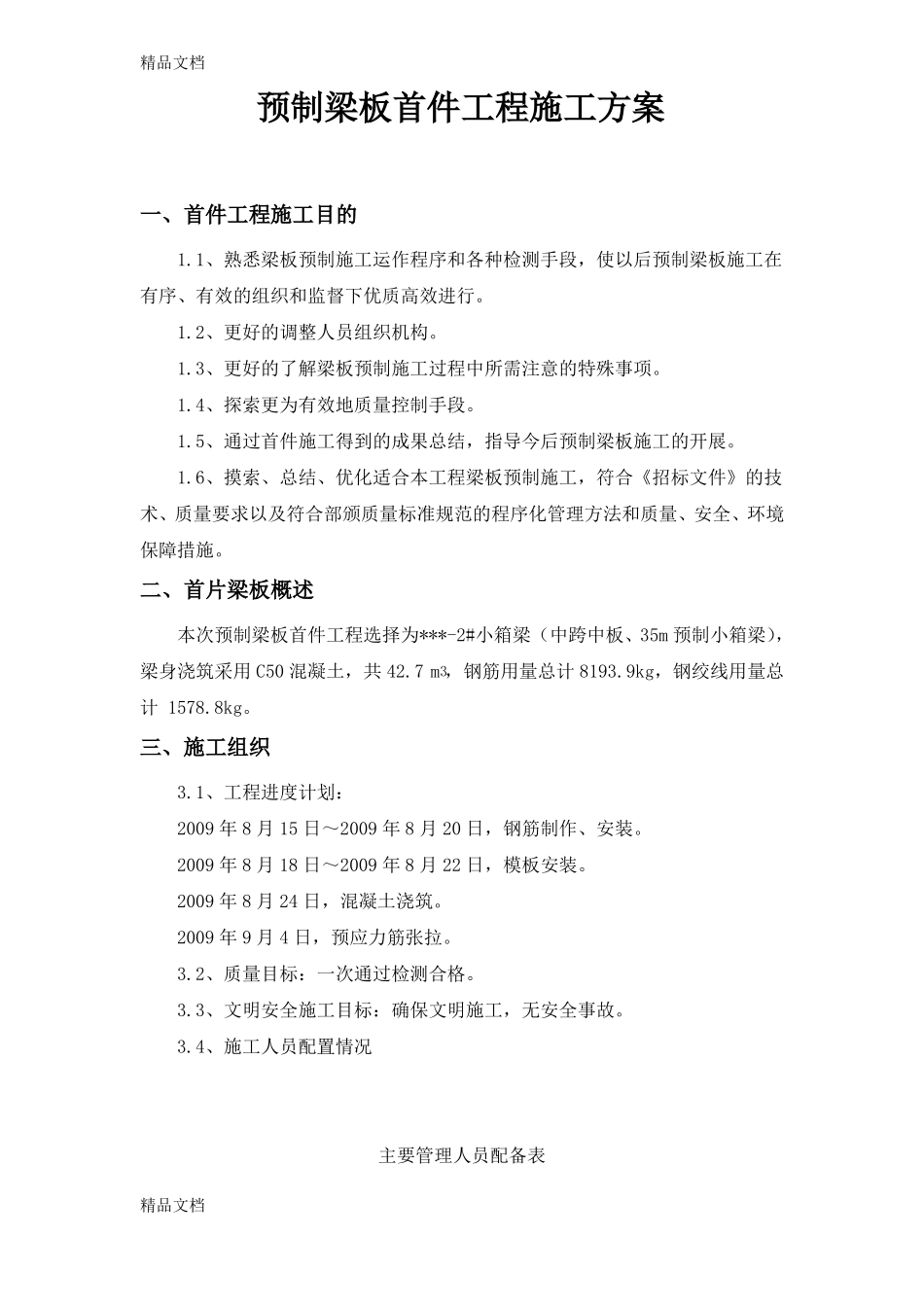

精品文档预制梁板首件工程施工方案一、首件工程施工目的1
1、熟悉梁板预制施工运作程序和各种检测手段,使以后预制梁板施工在有序、有效的组织和监督下优质高效进行
2、更好的调整人员组织机构
3、更好的了解梁板预制施工过程中所需注意的特殊事项
4、探索更为有效地质量控制手段
5、通过首件施工得到的成果总结,指导今后预制梁板施工的开展
6、摸索、总结、优化适合本工程梁板预制施工,符合《招标文件》的技术、质量要求以及符合部颁质量标准规范的程序化管理方法和质量、安全、环境保障措施
二、首片梁板概述本次预制梁板首件工程选择为***-2#小箱梁(中跨中板、35m 预制小箱梁),梁身浇筑采用 C50 混凝土,共 42
7 m ,钢筋用量总计 8193
9kg,钢绞线用量总计 1578
3三、施工组织3
1、工程进度计划:2009 年 8 月 15 日~2009 年 8 月 20 日,钢筋制作、安装
2009 年 8 月 18 日~2009 年 8 月 22 日,模板安装
2009 年 8 月 24 日,混凝土浇筑
2009 年 9 月 4 日,预应力筋张拉
2、质量目标:一次通过检测合格
3、文明安全施工目标:确保文明施工,无安全事故

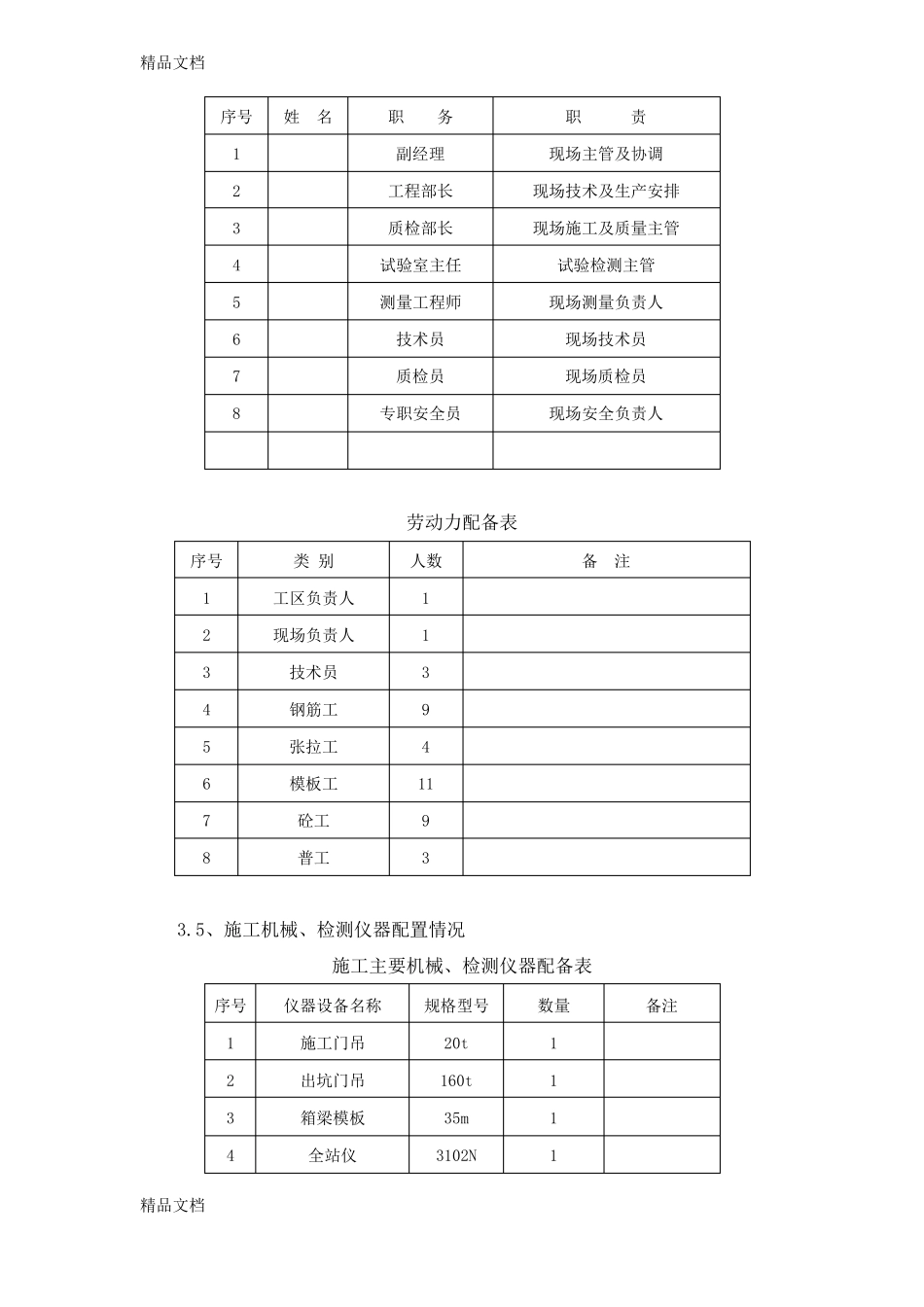

4、施工人员配置情况主要管理人员配备表精品文档精品文档序号12345678姓名职务副经理工程部长质检部长试验室主任测量工程师技术员质检员专职安全员职责现场主管及协调现场技术及生产安排现场施工及质量主管试验检测主管现场测量负责人现场技术员现场质检员现场安全负责人劳动力配备表序号12345678类 别工区负责人现场负责人技术员钢筋工张拉工模板工砼工普工人数113941193备注3

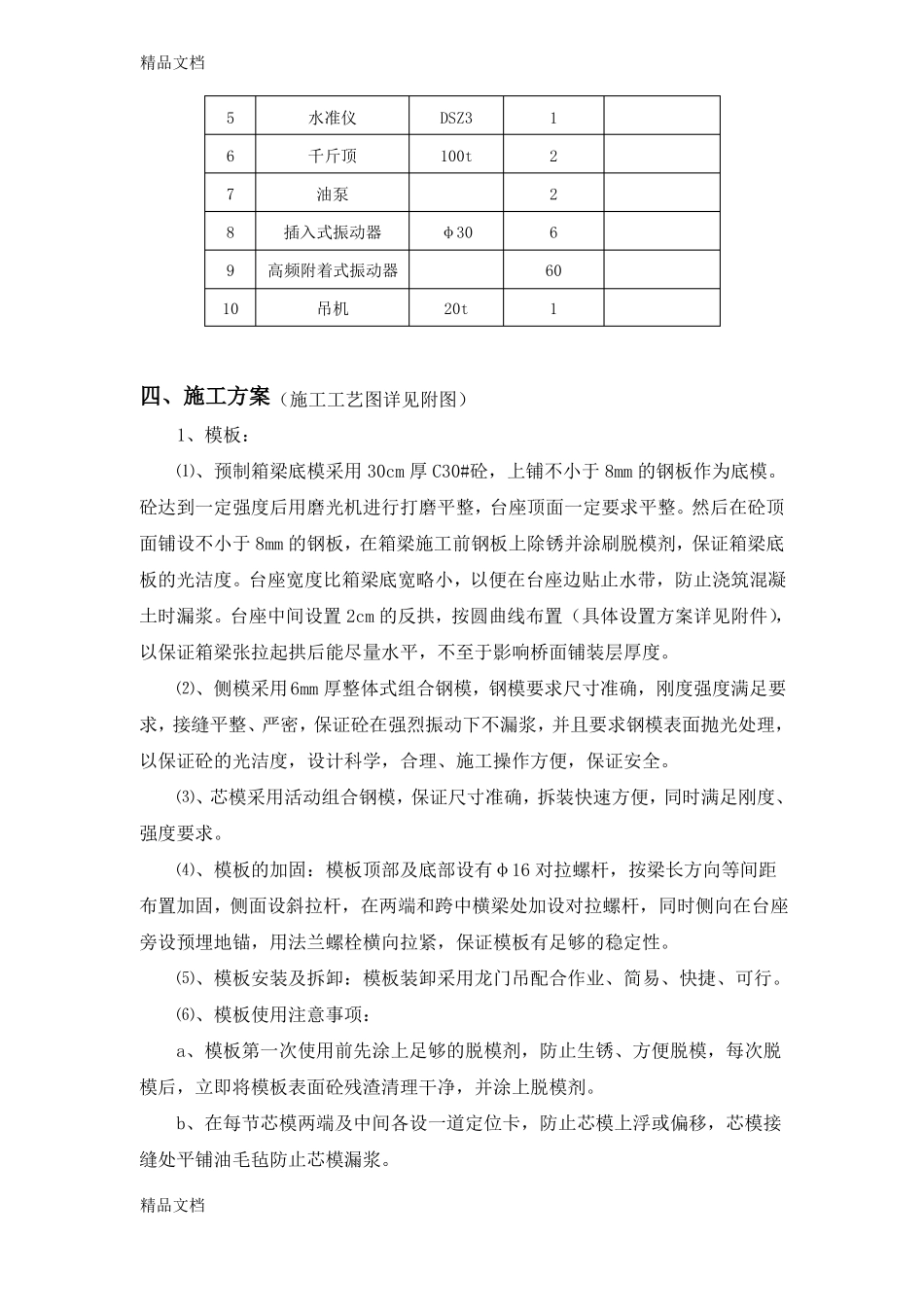

5、施工机械、检测仪器配置情况施工主要机械、检测仪器配备表序号1234精品文档仪器设备名称施工门吊出坑门吊箱梁模板全站仪规格型号20t160t35
