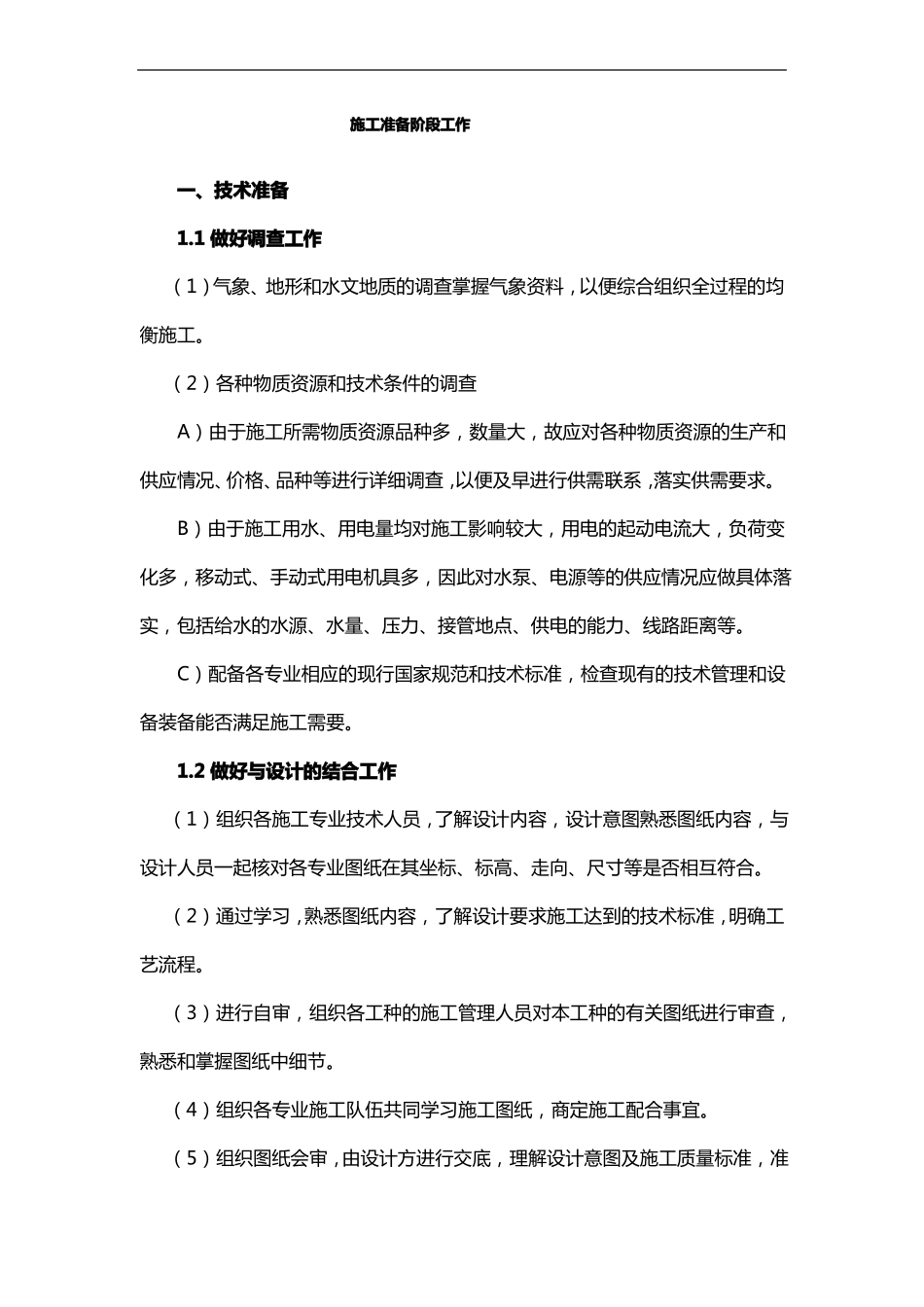

施工准备阶段工作一、技术准备1.1 做好调查工作(1)气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工。(2)各种物质资源和技术条件的调查A)由于施工所需物质资源品种多,数量大,故应对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。B)由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式、手动式用电机具多,因此对水泵、电源等的供应情况应做具体落实,包括给水的水源、水量、压力、接管地点、供电的能力、线路距离等。C)配备各专业相应的现行国家规范和技术标准,检查现有的技术管理和设备装备能否满足施工需要。1.2 做好与设计的结合工作(1)组织各施工专业技术人员,了解设计内容,设计意图熟悉图纸内容,与设计人员一起核对各专业图纸在其坐标、标高、走向、尺寸等是否相互符合。(2)通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。(3)进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。(4)组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。(5)组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节及关键和特殊工序的施工要求。1.3 认真编制施工组织设计及项目质量计划(1)由技术工程部负责组织编制该工程的施工组织设计及作业设计,作为工程施工生产的指导性文件。(2)编制本工程项目质量计划,以确保施工每道工序、工程的各个质量要素均能得到有效控制。(3)编制单位工程施工组织设计和项目质量计划,编制关键工序和特殊工序的作业设计,并报批。1.4 编制施工图预算和施工预算由预算部门根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。二、物资条件准备2.1 建筑材料的准备(1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做好备料、供料工作,并为确定仓库、堆场面积及组织运输的依据。根据施工进度计划,提前 15 天向物资部门提供材料需用量计划,及时组织材料进场,并做好各类原材料的质量检验工作,严把质量关。(2)根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。(3)组织材料按计划进场,并做好保管工作。9.2.2 构配件...
