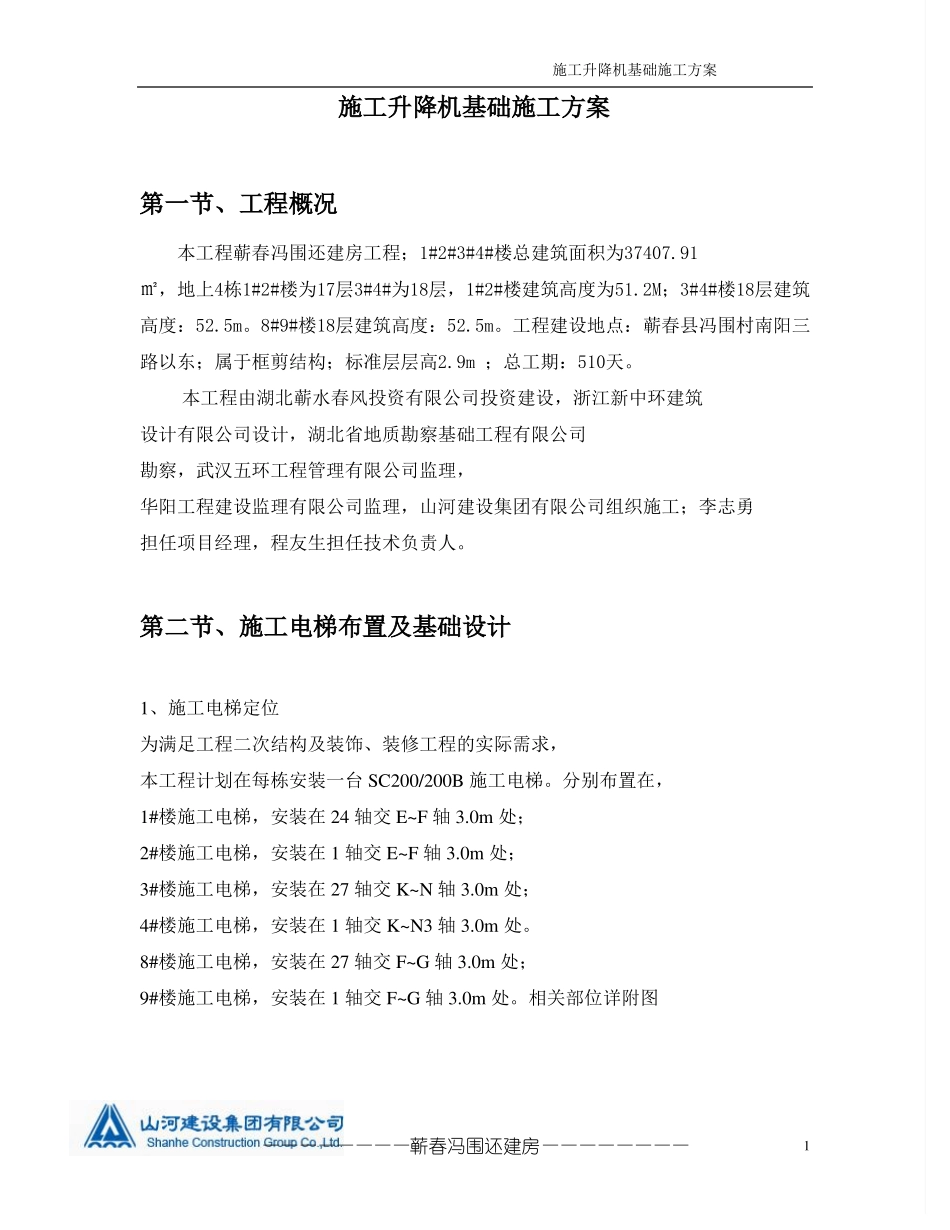

施工升降机基础施工方案施工升降机基础施工方案第一节、工程概况本工程蕲春冯围还建房工程;1#2#3#4#楼总建筑面积为37407
91㎡,地上4栋1#2#楼为17层3#4#为18层,1#2#楼建筑高度为51
2M;3#4#楼18层建筑高度:52
8#9#楼18层建筑高度:52
工程建设地点:蕲春县冯围村南阳三路以东;属于框剪结构;标准层层高2
9m ;总工期:510天
本工程由湖北蕲水春风投资有限公司投资建设,浙江新中环建筑设计有限公司设计,湖北省地质勘察基础工程有限公司勘察,武汉五环工程管理有限公司监理,华阳工程建设监理有限公司监理,山河建设集团有限公司组织施工;李志勇担任项目经理,程友生担任技术负责人
第二节、施工电梯布置及基础设计1、施工电梯定位为满足工程二次结构及装饰、装修工程的实际需求,本工程计划在每栋安装一台 SC200/200B 施工电梯
分别布置在,1#楼施工电梯,安装在 24 轴交 E~F 轴 3
0m 处;2#楼施工电梯,安装在 1 轴交 E~F 轴 3
0m 处;3#楼施工电梯,安装在 27 轴交 K~N 轴 3
0m 处;4#楼施工电梯,安装在 1 轴交 K~N3 轴 3
8#楼施工电梯,安装在 27 轴交 F~G 轴 3
0m 处;9#楼施工电梯,安装在 1 轴交 F~G 轴 3

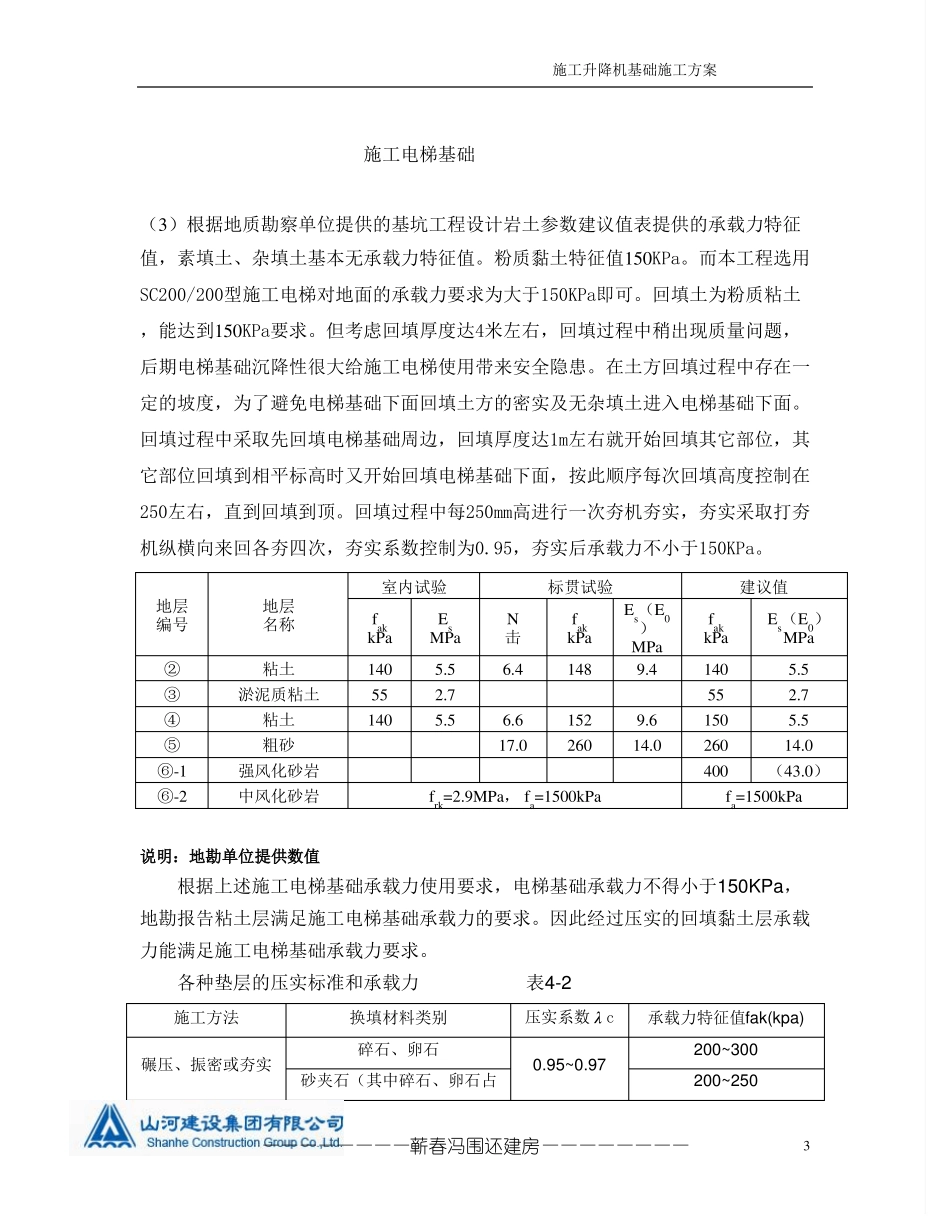

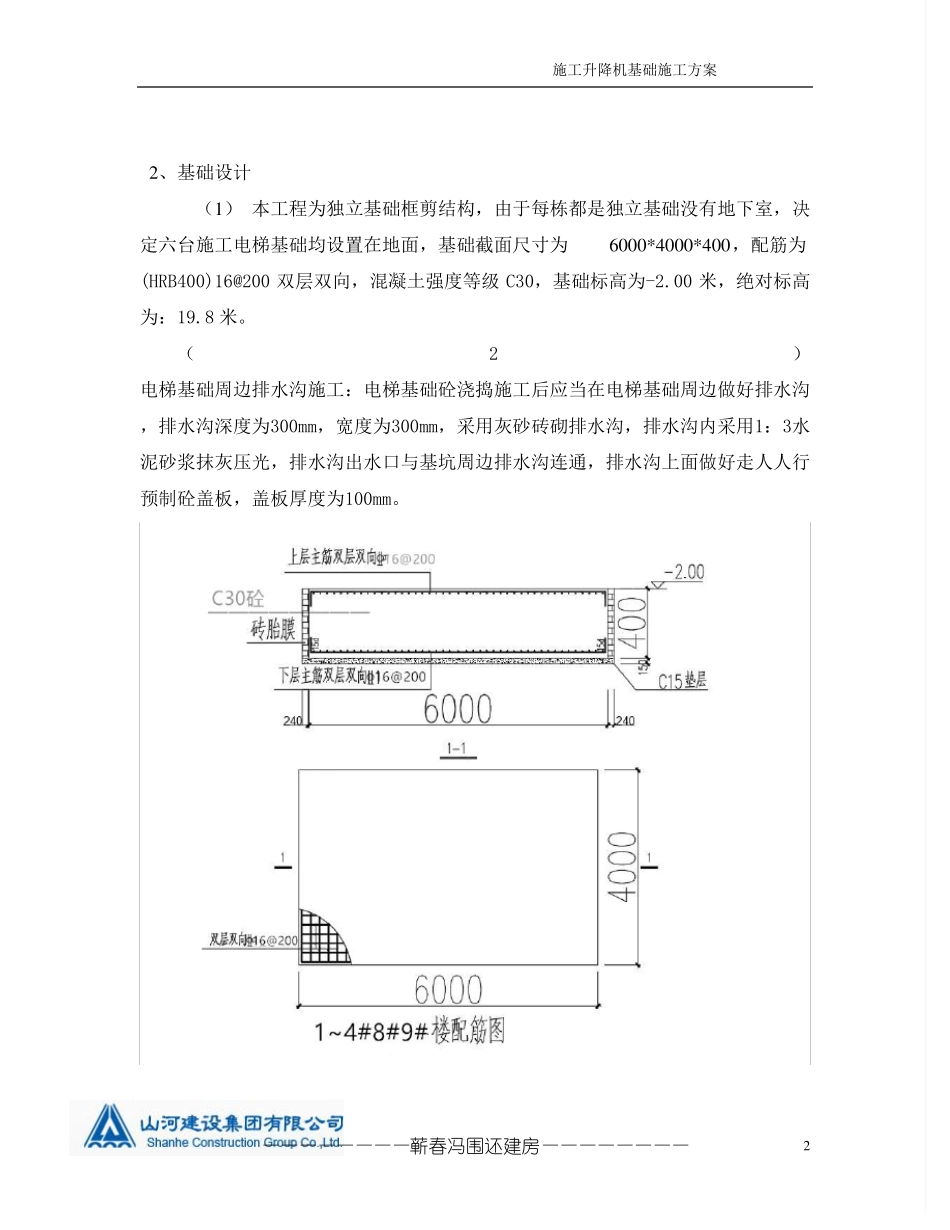

相关部位详附图————————蕲春冯围还建房————————1施工升降机基础施工方案2、基础设计(1) 本工程为独立基础框剪结构,由于每栋都是独立基础没有地下室,决定六台施工电梯基础均设置在地面,基础截面尺寸为6000*4000*400,配筋为(HRB400)16@200 双层双向,混凝土强度等级 C30,基础标高为-2
00 米,绝对标高为:19
(2)电梯基础周边排水沟施工:电梯基础砼浇捣施工后应当在电梯基础周边做好排水沟,排水沟
