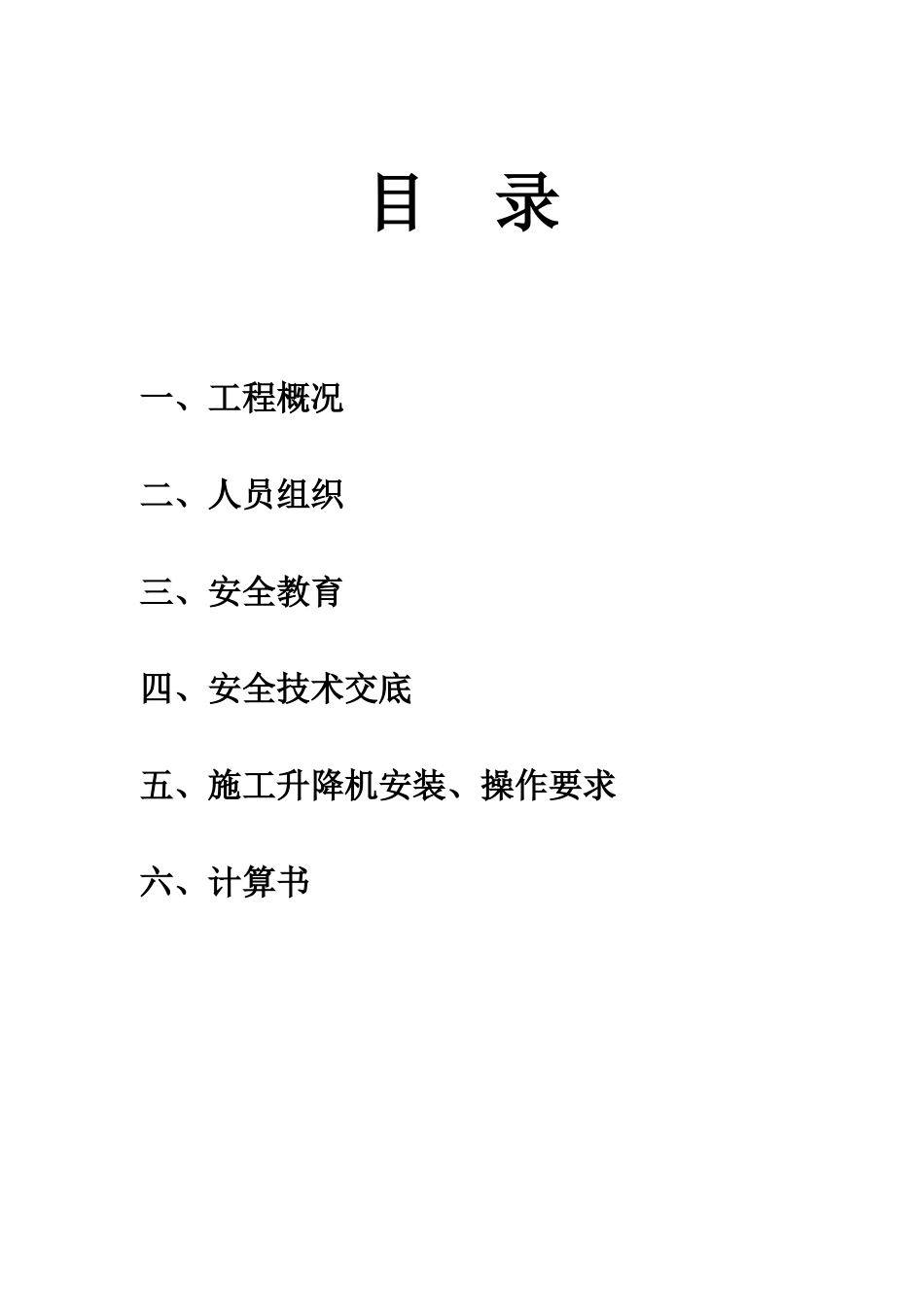

目录一、工程概况二、人员组织三、安全教育四、安全技术交底五、施工升降机安装、操作要求六、计算书施工升降机安装、拆除施工方案编制依据:1、河东还迁工程地块三(二期)工程施工设计图纸2、河东还迁工程地块三(二期)工程施工组织设计3、《建筑施工手册》第四版中国建筑工业出版社4、《建筑施工安全检查标准》JGJ59-2011中国建筑工业出版社5、《建筑施工高处作业安全技术规范》JGJ80-916、《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社7、《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社8、《建筑机械使用安全技术规程》JGJ33-20129、《施工升降机安全规则》GB10055-2007一、工程概况工程名称:河东还迁住宅小区大桥道南侧地块三(二期)工程建设单位:天津京城投资开发有限公司设计单位:北京市住宅建筑设计研究院有限公司监理单位:建研凯勃建设工程咨询有限公司施工单位:天津武清建总五建公司建设位置:天津武清区杨村南至雍阳东道西至胜利路北至机场路结构类型:剪力墙结构开工日期:2012 年 10 月 26 日竣工日期:2013 年 10 月 20 日建筑面积:建筑总面积 51928

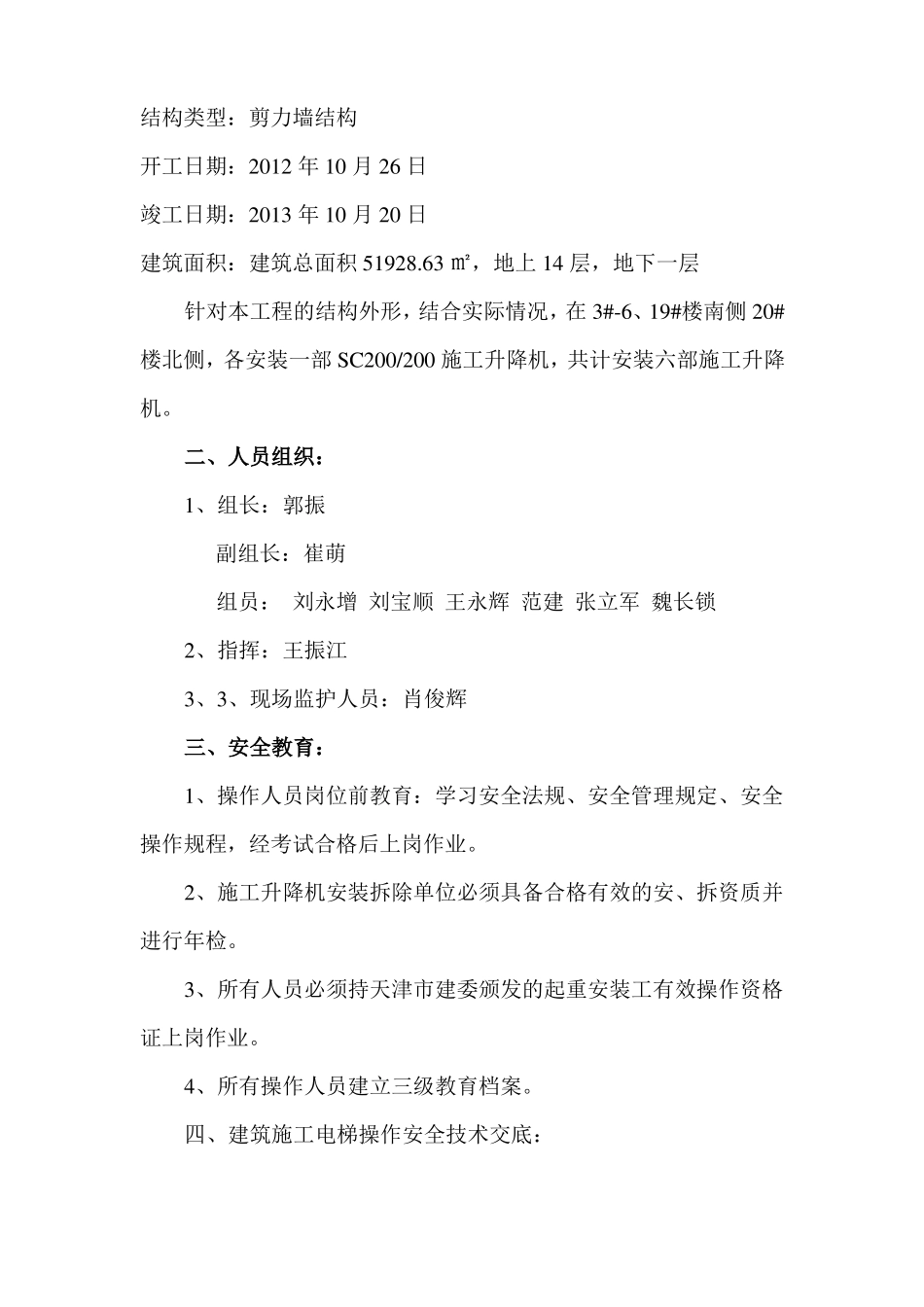

63 ㎡,地上 14 层,地下一层针对本工程的结构外形,结合实际情况,在 3#-6、19#楼南侧 20#楼北侧,各安装一部 SC200/200 施工升降机,共计安装六部施工升降机
二、人员组织:1、组长:郭振副组长:崔萌组员: 刘永增 刘宝顺 王永辉 范建 张立军 魏长锁2、指挥:王振江3、3、现场监护人员:肖俊辉三、安全教育:1、操作人员岗位前教育:学习安全法规、安全管理规定、安全操作规程,经考试合格后上岗作业
2、施工升降机安装拆除单位必须具备合格有效的安、拆资质并进行年检
3、所有人员必须持天津市建委颁发的起重安装工有效操作资格证上岗作业
4、所有操作人员建立
