cheche有限公司有机热载体锅炉安装施工方案编制:审核:批准:安装工程有限公司20年 月 日che1、工程概况1

1工程基本情况工程名称建设单位施工单位科技有限公司在原 2#炉布袋除尘器位置安装两台 YY(Q)W-4600Y(Q)有机载体锅炉,燃料为天然气,为保证锅炉安装时的安全和质量要求特编制此方案
2、编制依据2
1 《有机热载体炉》 GBT174102
2 《工业锅炉安装工程施工及验收规范》 GB50231-20093、主要工程量序号1234 先决条件4
1 施工前准备4
1人员和工机具条件参加施工的人员应先熟悉相关图纸及技术要求并经过安全教育培训,特殊工种应具备有效上岗证;使用的检测仪器、工机具、吊装用具应具备有效的检验证书,且在有效标定期内
2 设备设备已到场并验收合格
3 现场条件che名称锅炉本体烟风道空气预热器重量(Kg)497907910数量1 台一套一套che现场具备锅炉运输及就位的通道

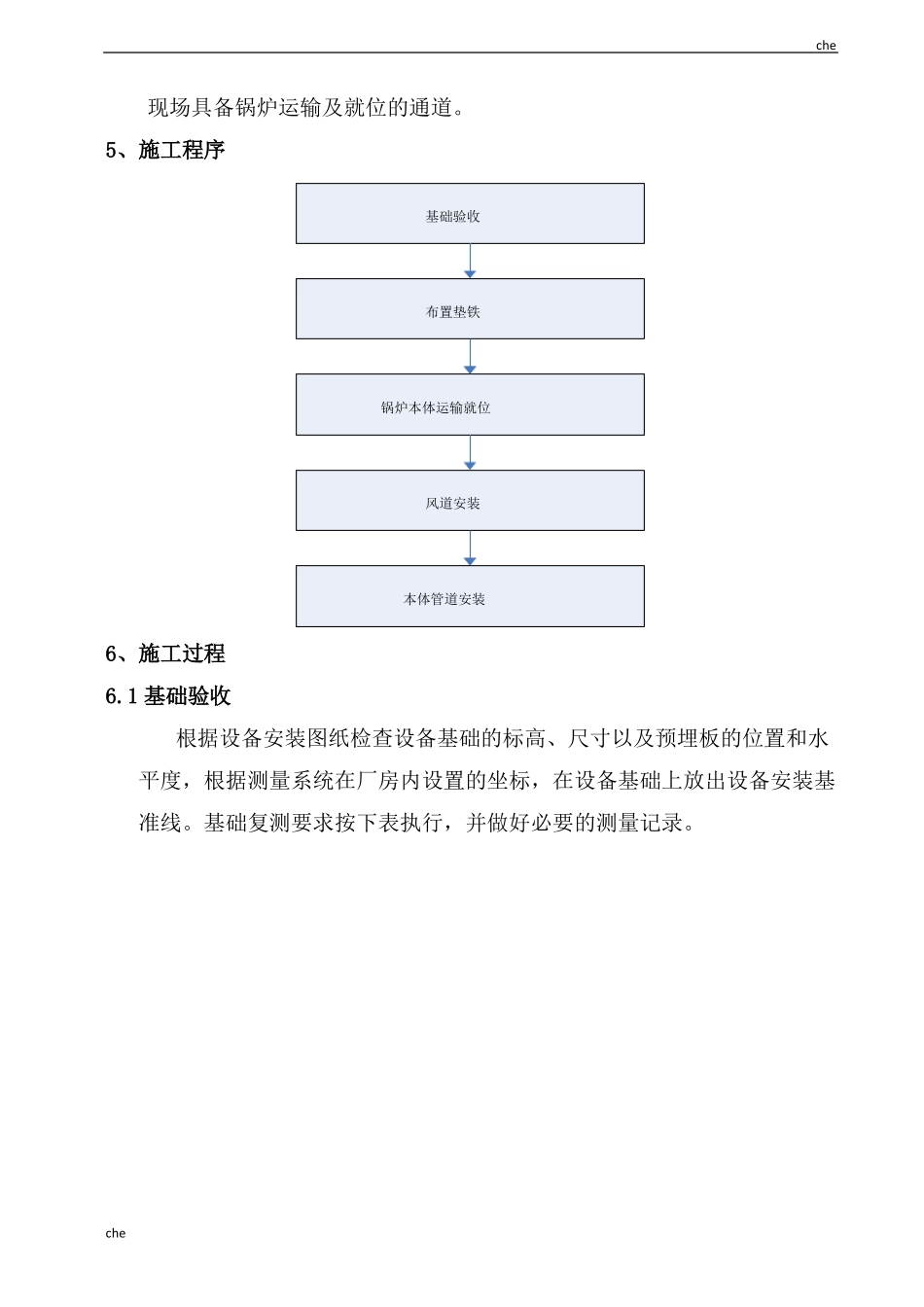

5、施工程序基础验收布置垫铁锅炉本体运输就位风道安装本体管道安装6、施工过程6
1 基础验收根据设备安装图纸检查设备基础的标高、尺寸以及预埋板的位置和水平度,根据测量系统在厂房内设置的坐标,在设备基础上放出设备安装基准线
基础复测要求按下表执行,并做好必要的测量记录
cheche6
2 布置垫铁6
1 尽量减少每一组的垫铁数,每组垫铁都不应超过5 块,垫铁最小厚度不小于 15mm;6
2 垫铁组中,最厚的平垫铁应放在下面,最薄的平垫铁应放在斜垫铁组和最下面平垫铁之间;6
3 垫铁表面应平整,无氧化皮、毛边等,表面油污应清除干净6
3 锅炉本体运输就位6
1 锅炉本体重 50 吨,用 70 吨汽车吊进行吊装6
2 吊车支好位置后先进行起吊,锅炉本体离开地面后检查吊索及卡环情况,确定安全无误后再进行,吊装时由专人进行指挥
