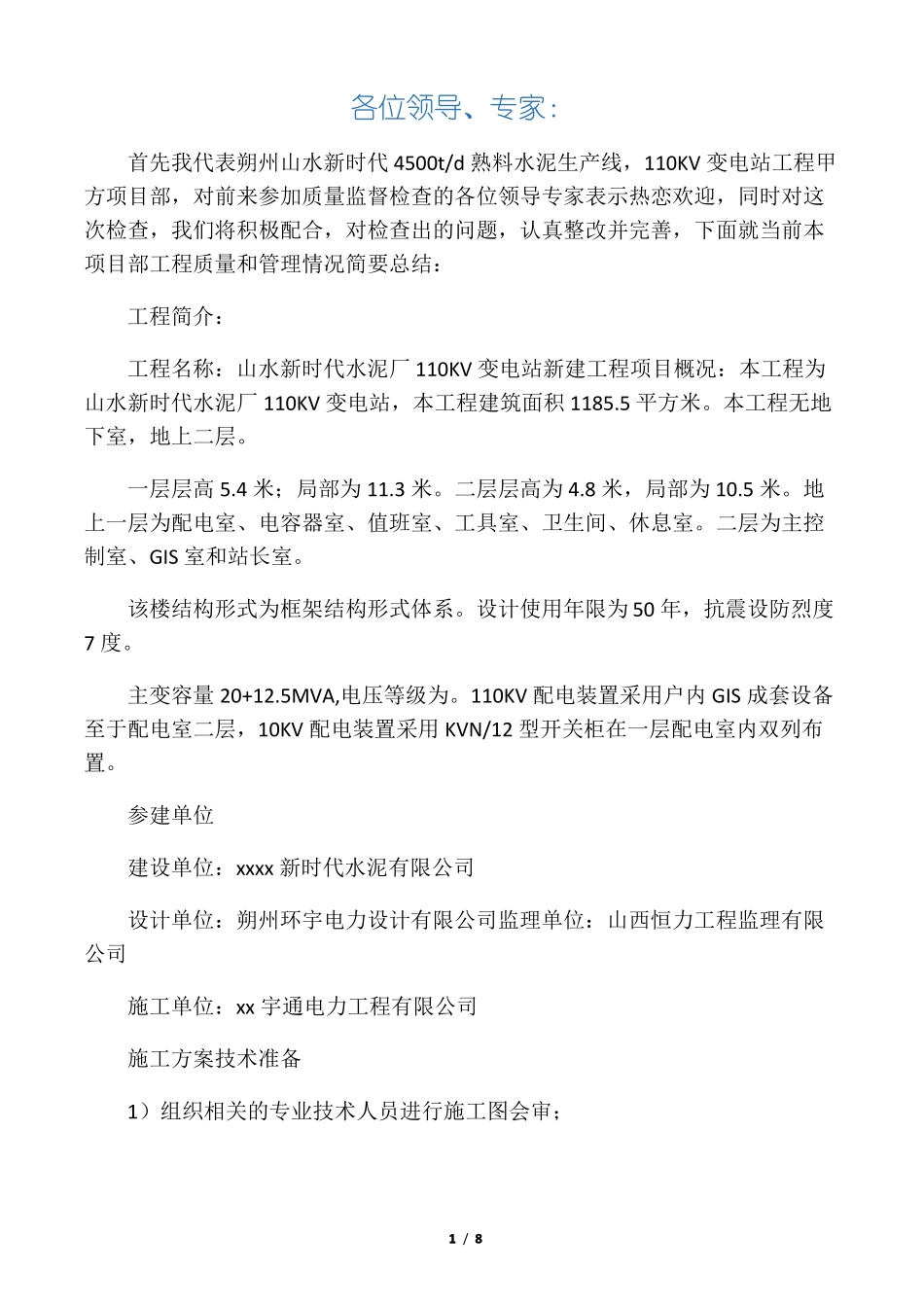

各位领导、专家:首先我代表朔州山水新时代 4500t/d 熟料水泥生产线,110KV 变电站工程甲方项目部,对前来参加质量监督检查的各位领导专家表示热恋欢迎,同时对这次检查,我们将积极配合,对检查出的问题,认真整改并完善,下面就当前本项目部工程质量和管理情况简要总结:工程简介:工程名称:山水新时代水泥厂 110KV 变电站新建工程项目概况:本工程为山水新时代水泥厂 110KV 变电站,本工程建筑面积 1185
本工程无地下室,地上二层
一层层高 5
4 米;局部为 11
二层层高为 4
8 米,局部为 10
地上一层为配电室、电容器室、值班室、工具室、卫生间、休息室
二层为主控制室、GIS 室和站长室
该楼结构形式为框架结构形式体系
设计使用年限为 50 年,抗震设防烈度7 度
主变容量 20+12
5MVA,电压等级为
110KV 配电装置采用户内 GIS 成套设备至于配电室二层,10KV 配电装置采用 KVN/12 型开关柜在一层配电室内双列布置

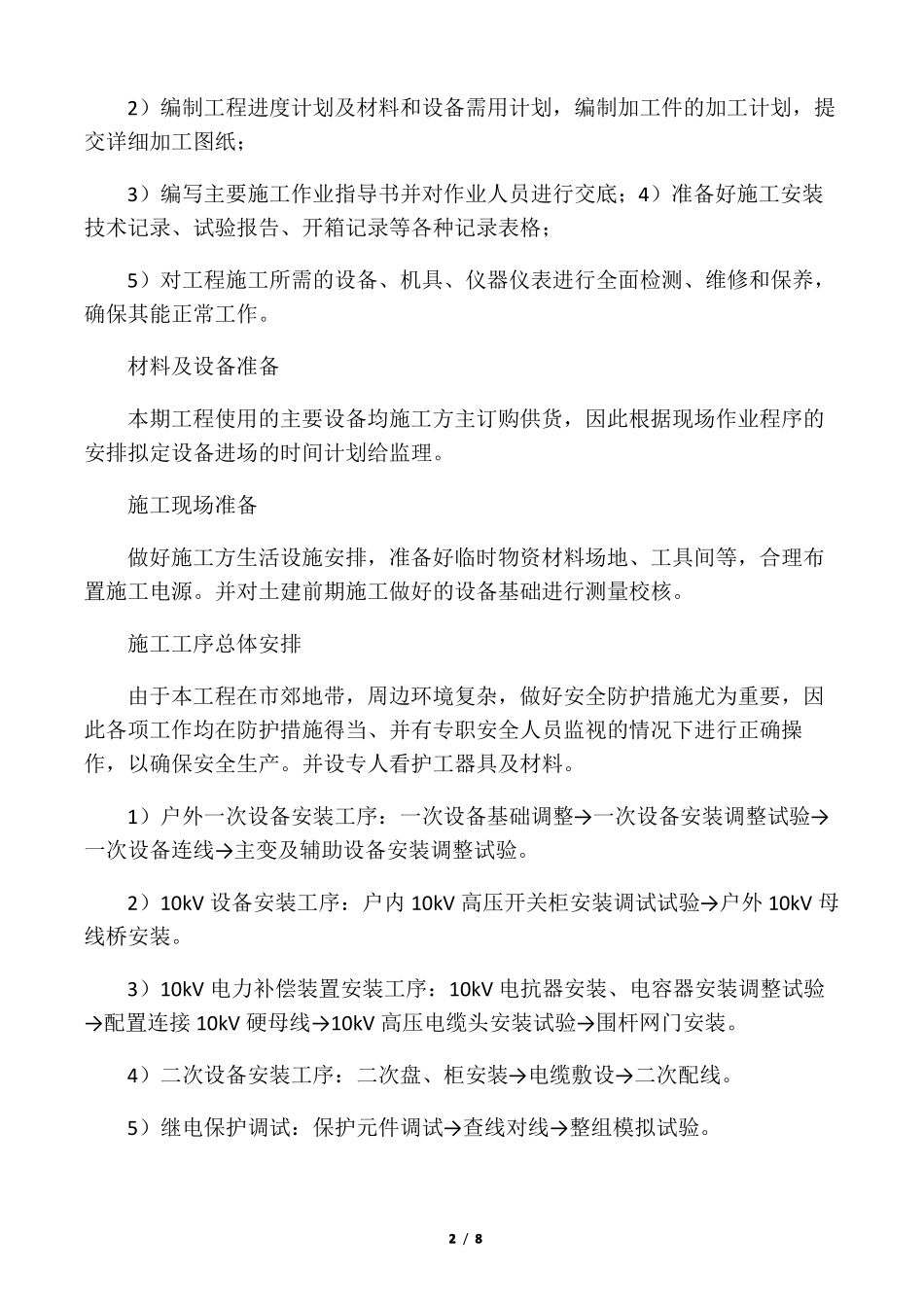

参建单位建设单位:xxxx 新时代水泥有限公司设计单位:朔州环宇电力设计有限公司监理单位:山西恒力工程监理有限公司施工单位:xx 宇通电力工程有限公司施工方案技术准备1)组织相关的专业技术人员进行施工图会审;1 / 82)编制工程进度计划及材料和设备需用计划,编制加工件的加工计划,提交详细加工图纸;3)编写主要施工作业指导书并对作业人员进行交底;4)准备好施工安装技术记录、试验报告、开箱记录等各种记录表格;5)对工程施工所需的设备、机具、仪器仪表进行全面检测、维修和保养,确保其能正常工作
材料及设备准备本期工程使用的主要设备均施工方主订购供货,因此根据现场作业程序的安排拟定设备进场的时间计划给监理
施工现场准备做好施工方生活设施安排,准备好临时物资材料场地、工具间等,合理布置施工电源

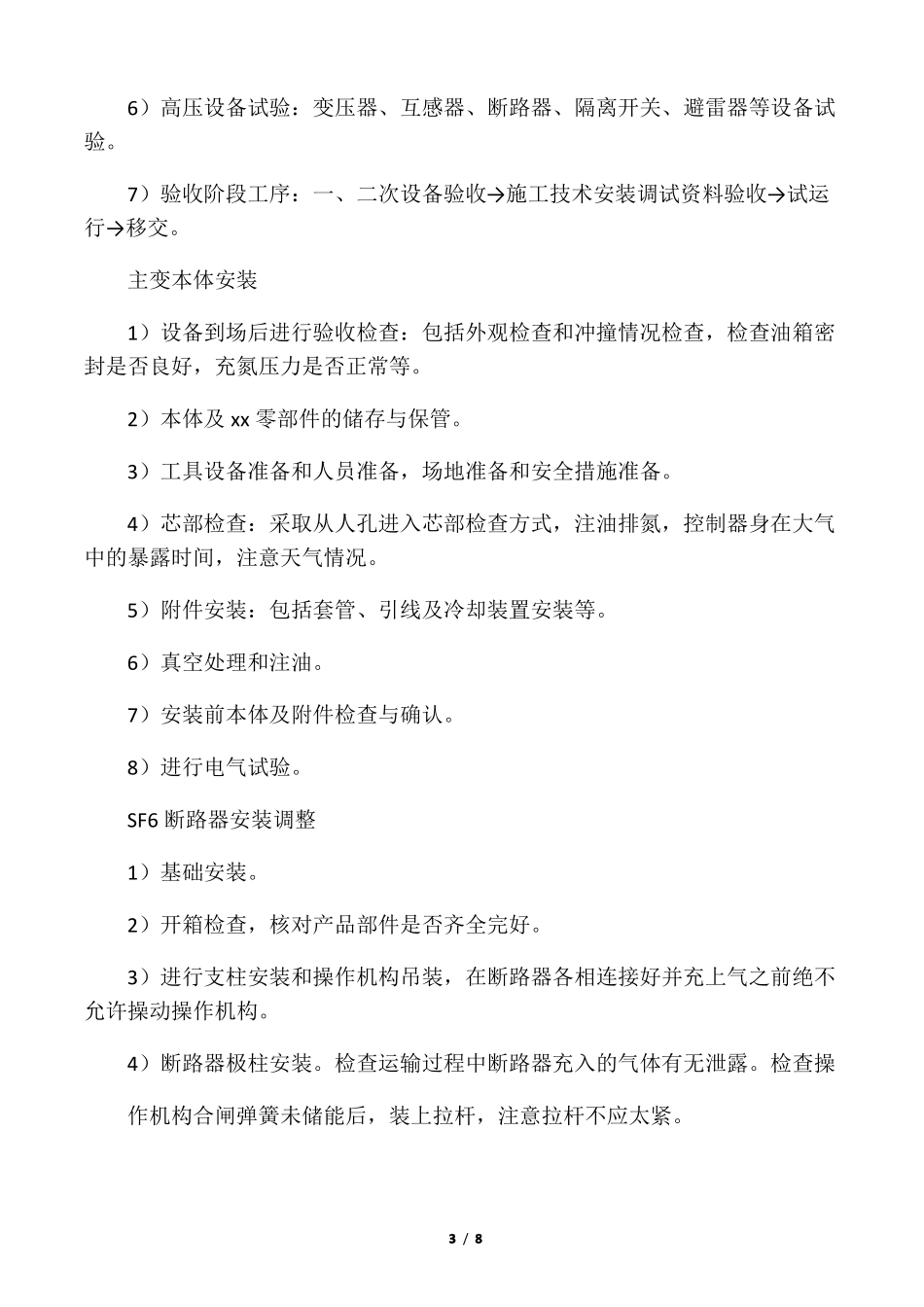

并对土建前期施
