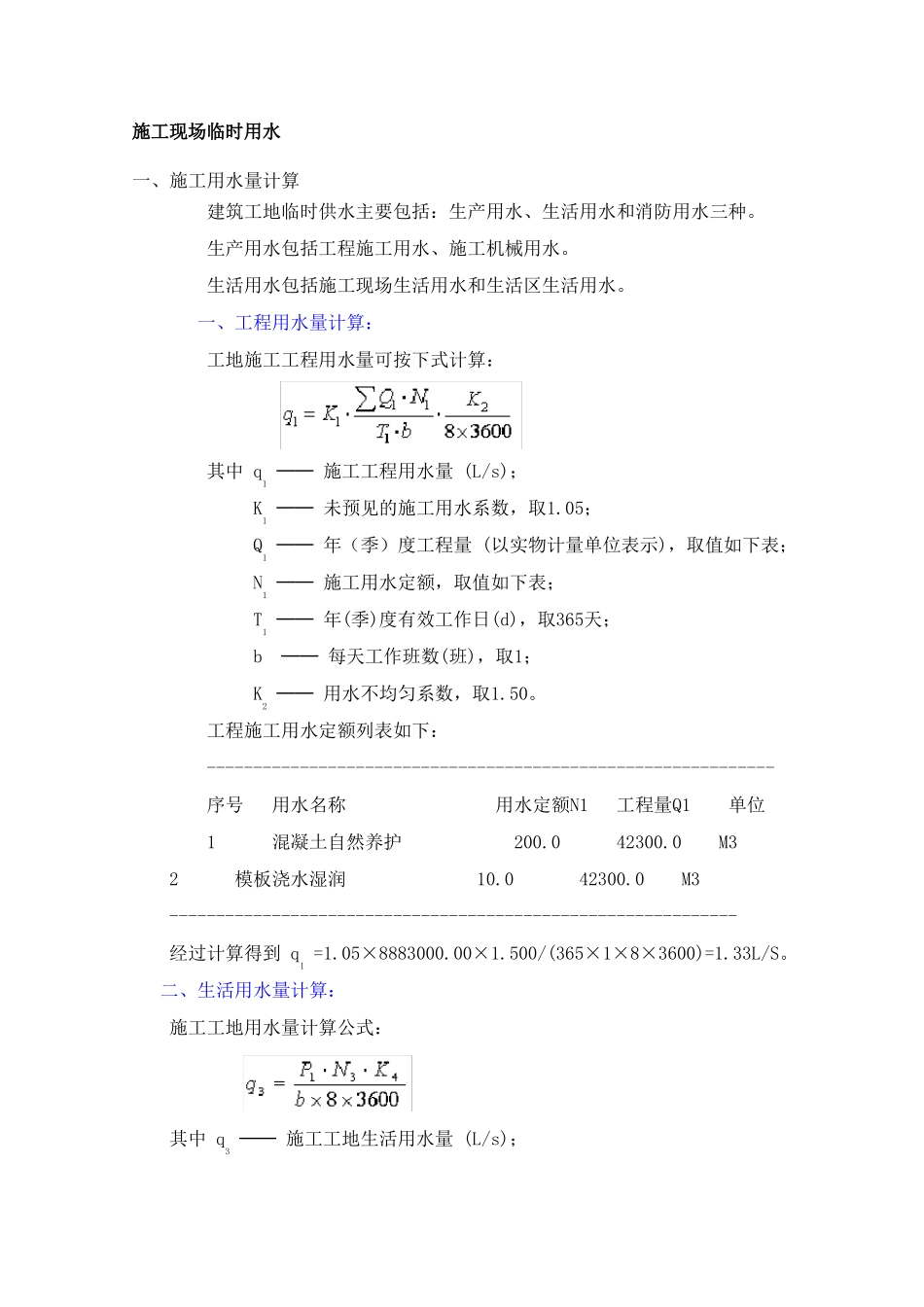

施工现场临时用水一、施工用水量计算建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。生产用水包括工程施工用水、施工机械用水。生活用水包括施工现场生活用水和生活区生活用水。一、工程用水量计算:工地施工工程用水量可按下式计算:其中 q1 ── 施工工程用水量 (L/s); K1 ── 未预见的施工用水系数,取1.05; Q1 ── 年(季)度工程量 (以实物计量单位表示),取值如下表; N1 ── 施工用水定额,取值如下表; T1 ── 年(季)度有效工作日(d),取365天; b── 每天工作班数(班),取1; K2 ── 用水不均匀系数,取1.50。工程施工用水定额列表如下: -------------------------------------------------------------序号用水名称用水定额N1工程量Q1单位 1混凝土自然养护 200.0 42300.0 M3 2模板浇水湿润 10.0 42300.0 M3 -------------------------------------------------------------经过计算得到 q1 =1.05×8883000.00×1.500/(365×1×8×3600)=1.33L/S。二、生活用水量计算:施工工地用水量计算公式:其中 q3 ── 施工工地生活用水量 (L/s); P1 ── 施工现场高峰期生活人数,取300人; N3 ── 施工工地生活用水定额,取值如下表; K4 ── 施工工地生活用水不均匀系数,取1.30; b── 每天工作班数(班),取1。施工工地用水定额列表如下: ----------------------------------------------------序号用水名称单位耗水量N1(L) 1施工现场生活用水 L/人 20.0 2生活区全部生活用水 L/人 80.0 ----------------------------------------------------经过计算得到 q3 = 300.00×100.00×1.30/(1×8×3600)=1.35L/S。三、消防用水量计算:根据消防范围确定消防用水量 q5 =10.00L/S。四、施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算:在此计算中得:Q =q5+(q1+q2+q3+q4)/2=10.00+(1.33+0.00+1.35+0.00)/2=11.34L/S;最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。最后Q还应增加10%,得出 Q =11.34+1.13=12.48L/S;五、供水管径计算:工地临时网路需用管径,可按下式计算:其中: d ──配水管直径(m); Q ──施工工地用水量(L/S); V ──管网中水流速度(m/s),取V=1.00(m/s);供水管径由计算公式:d=[4×12.48/(3.14×1.00×1000)]0.5=0.120m=120mm得临时网路需用内径为120mm的供水管。二、现场给排水设...
