施工电梯安装方案

施工电梯安装方案_第1页
1/7
施工电梯安装方案_第2页
2/7
施工电梯安装方案_第3页
3/7

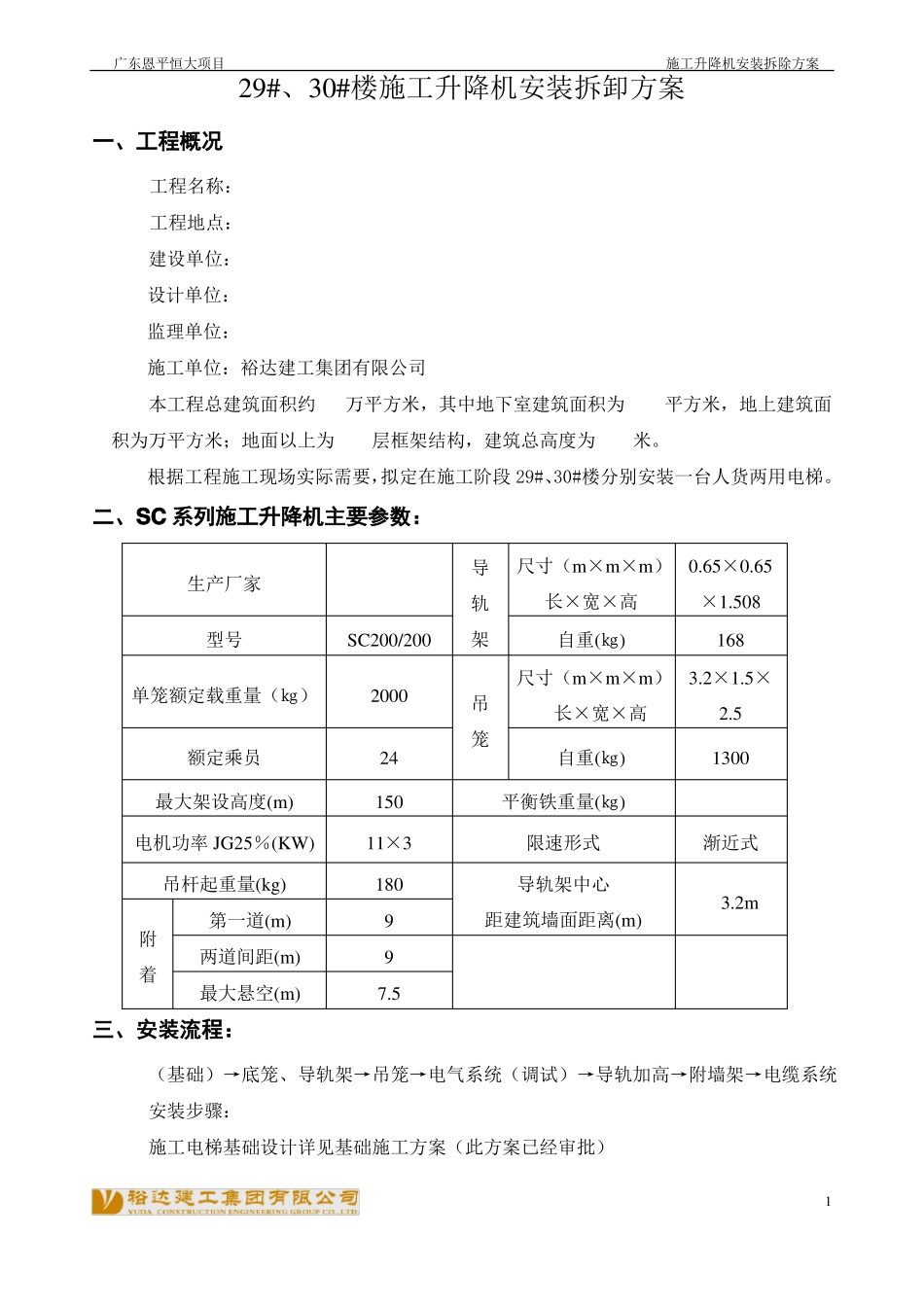

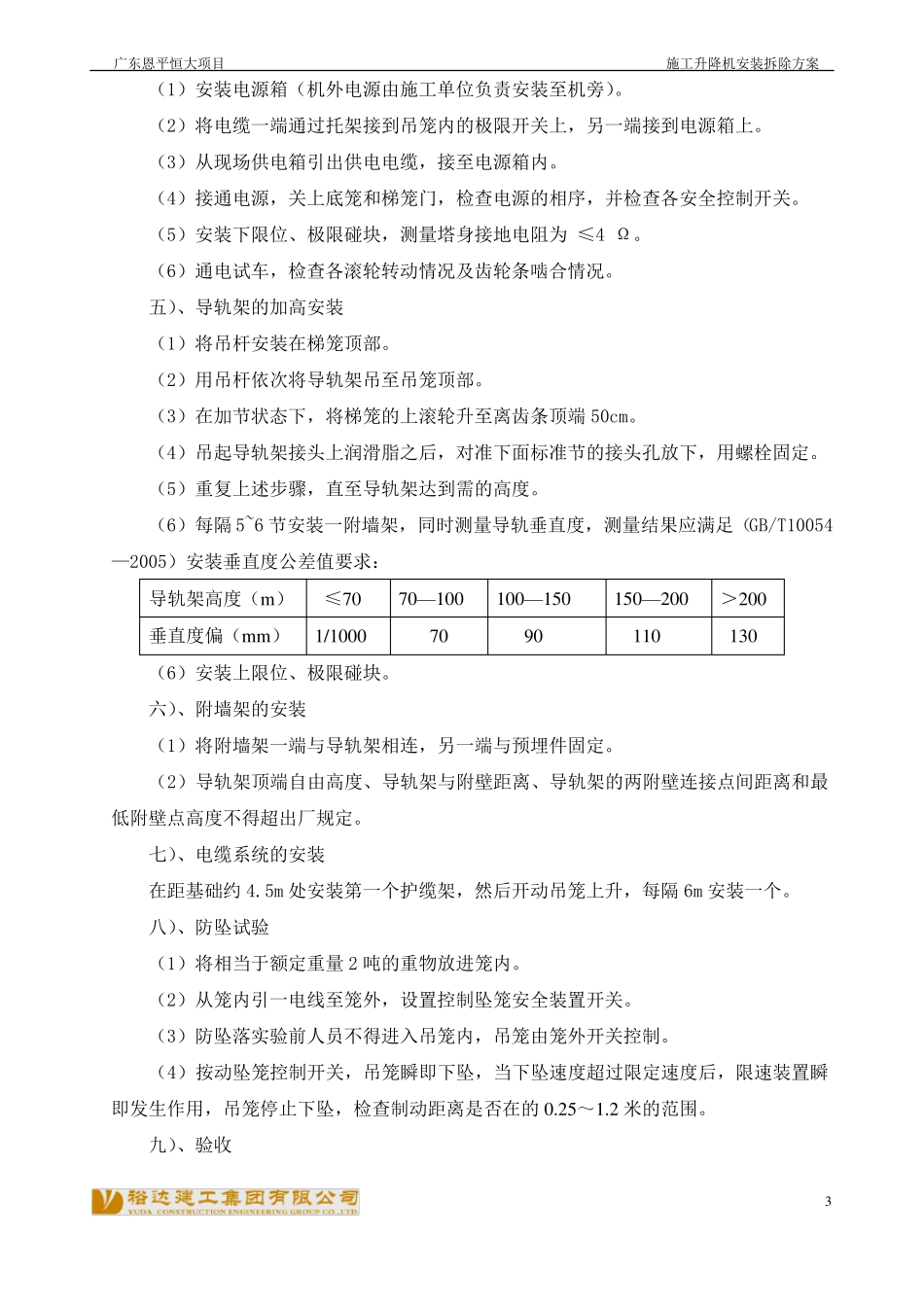

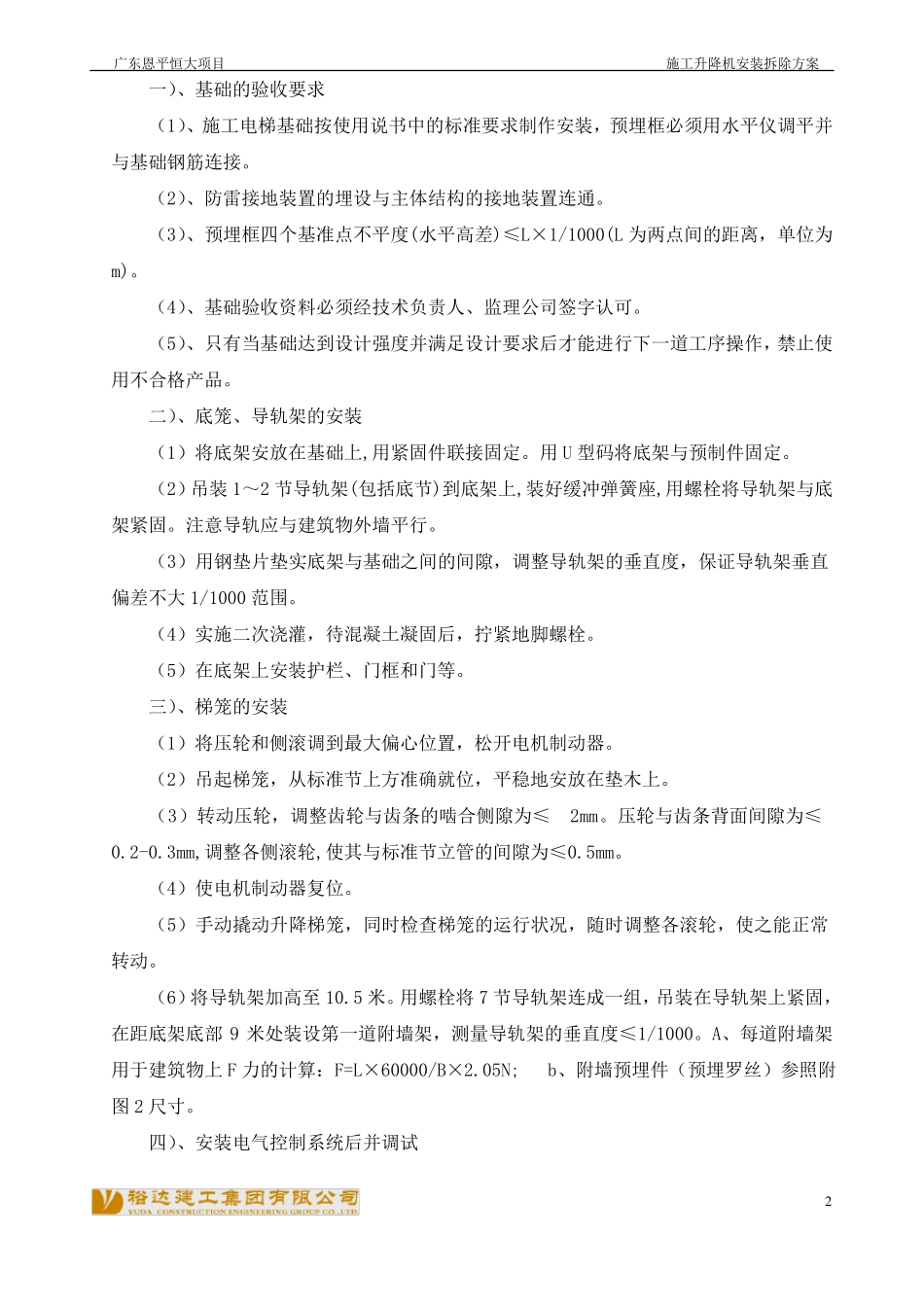

广东恩平恒大项目施工升降机安装拆除方案29#、30#楼施工升降机安装拆卸方案一、工程概况工程名称:工程地点:建设单位:设计单位:监理单位:施工单位:裕达建工集团有限公司本工程总建筑面积约万平方米,其中地下室建筑面积为平方米,地上建筑面积为万平方米;地面以上为层框架结构,建筑总高度为米。根据工程施工现场实际需要,拟定在施工阶段 29#、30#楼分别安装一台人货两用电梯。二、SC 系列施工升降机主要参数:生产厂家型号单笼额定载重量(㎏)额定乘员最大架设高度(m)电机功率 JG25%(KW)吊杆起重量(kg)附着第一道(m)两道间距(m)最大悬空(m)导尺寸(m×m×m)0.65×0.65长×宽×高自重(㎏)×1.508168轨SC200/20020002415011×3180997.5架吊笼尺寸(m×m×m)3.2×1.5×长×宽×高自重(㎏)平衡铁重量(㎏)限速形式导轨架中心距建筑墙面距离(m)2.51300渐近式3.2m三、安装流程:(基础)→底笼、导轨架→吊笼→电气系统(调试)→导轨加高→附墙架→电缆系统安装步骤:施工电梯基础设计详见基础施工方案(此方案已经审批)1广东恩平恒大项目施工升降机安装拆除方案一)、基础的验收要求(1)、施工电梯基础按使用说书中的标准要求制作安装,预埋框必须用水平仪调平并与基础钢筋连接。(2)、防雷接地装置的埋设与主体结构的接地装置连通。(3)、预埋框四个基准点不平度(水平高差)≤L×1/1000(L 为两点间的距离,单位为m)。(4)、基础验收资料必须经技术负责人、监理公司签字认可。(5)、只有当基础达到设计强度并满足设计要求后才能进行下一道工序操作,禁止使用不合格产品。二)、底笼、导轨架的安装(1)将底架安放在基础上,用紧固件联接固定。用 U 型码将底架与预制件固定。(2)吊装 1~2 节导轨架(包括底节)到底架上,装好缓冲弹簧座,用螺栓将导轨架与底架紧固。注意导轨应与建筑物外墙平行。(3)用钢垫片垫实底架与基础之间的间隙,调整导轨架的垂直度,保证导轨架垂直偏差不大 1/1000 范围。(4)实施二次浇灌,待混凝土凝固后,拧紧地脚螺栓。(5)在底架上安装护栏、门框和门等。三)、梯笼的安装(1)将压轮和侧滚调到最大偏心位置,松开电机制动器。(2)吊起梯笼,从标准节上方准确就位,平稳地安放在垫木上。(3)转动压轮,调整齿轮与齿条的啮合侧隙为≤2mm。压轮与齿条背面间隙为≤0.2-0.3mm,调整各侧滚轮,使其与标准节立管的间隙为≤0.5mm。(4)使电机制动器复位。(5)手动撬动升降梯笼,同时检查梯笼的运行状...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工电梯安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
