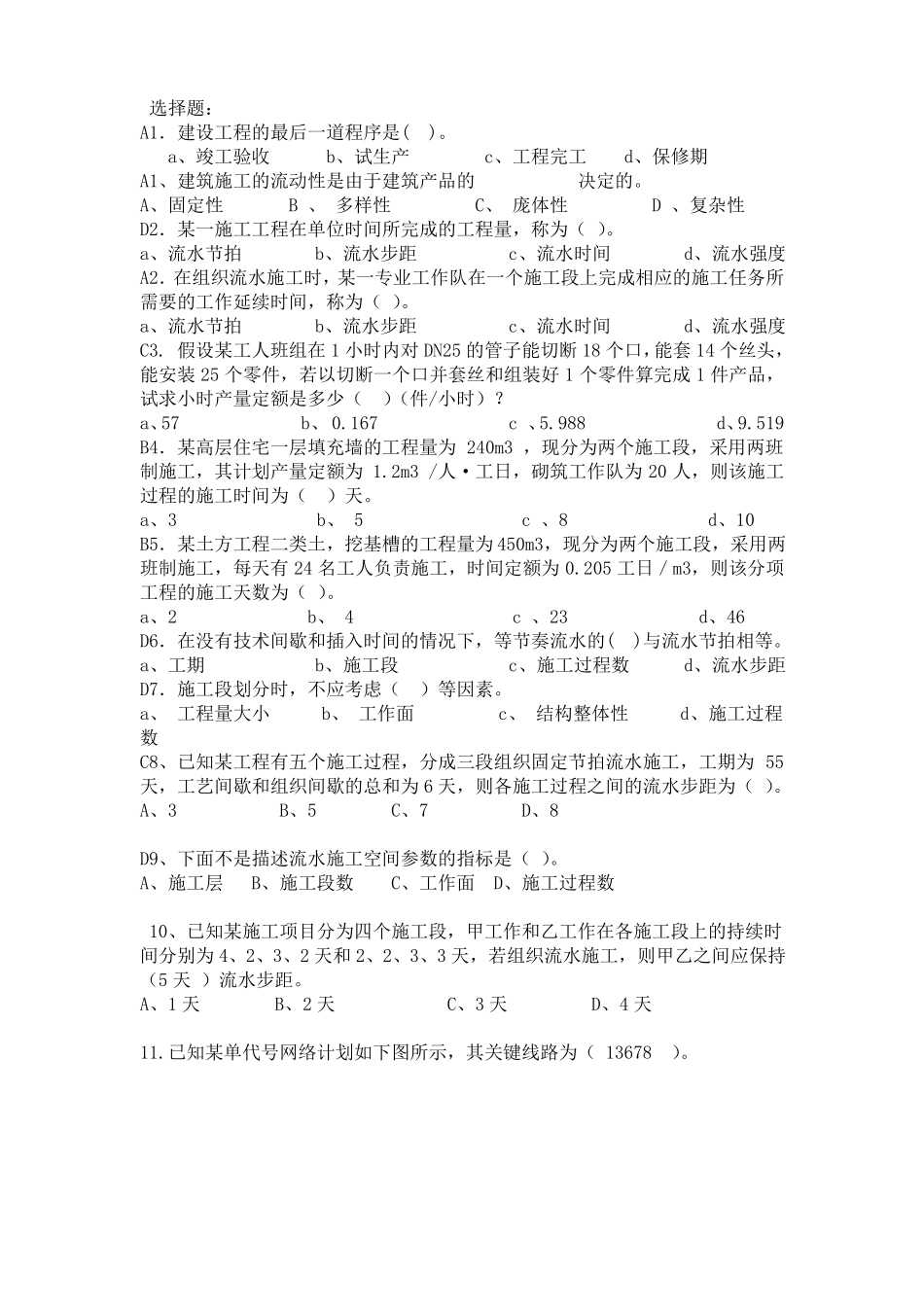

选择题:A1.建设工程的最后一道程序是( )
a、竣工验收 b、试生产 c、工程完工 d、保修期A1、建筑施工的流动性是由于建筑产品的决定的
A、固定性 B 、 多样性 C、 庞体性 D 、复杂性D2.某一施工工程在单位时间所完成的工程量,称为( )
a、流水节拍 b、流水步距 c、流水时间 d、流水强度A2.在组织流水施工时,某一专业工作队在一个施工段上完成相应的施工任务所需要的工作延续时间,称为( )
a、流水节拍 b、流水步距 c、流水时间 d、流水强度C3
假设某工人班组在 1 小时内对 DN25 的管子能切断 18 个口,能套 14 个丝头,能安装 25 个零件,若以切断一个口并套丝和组装好 1 个零件算完成 1 件产品,试求小时产量定额是多少()(件/小时)
a、57 b、 0
167 c 、5
988 d、9
519B4.某高层住宅一层填充墙的工程量为 240m3 ,现分为两个施工段,采用两班制施工,其计划产量定额为 1
2m3 /人·工日,砌筑工作队为 20 人,则该施工过程的施工时间为()天

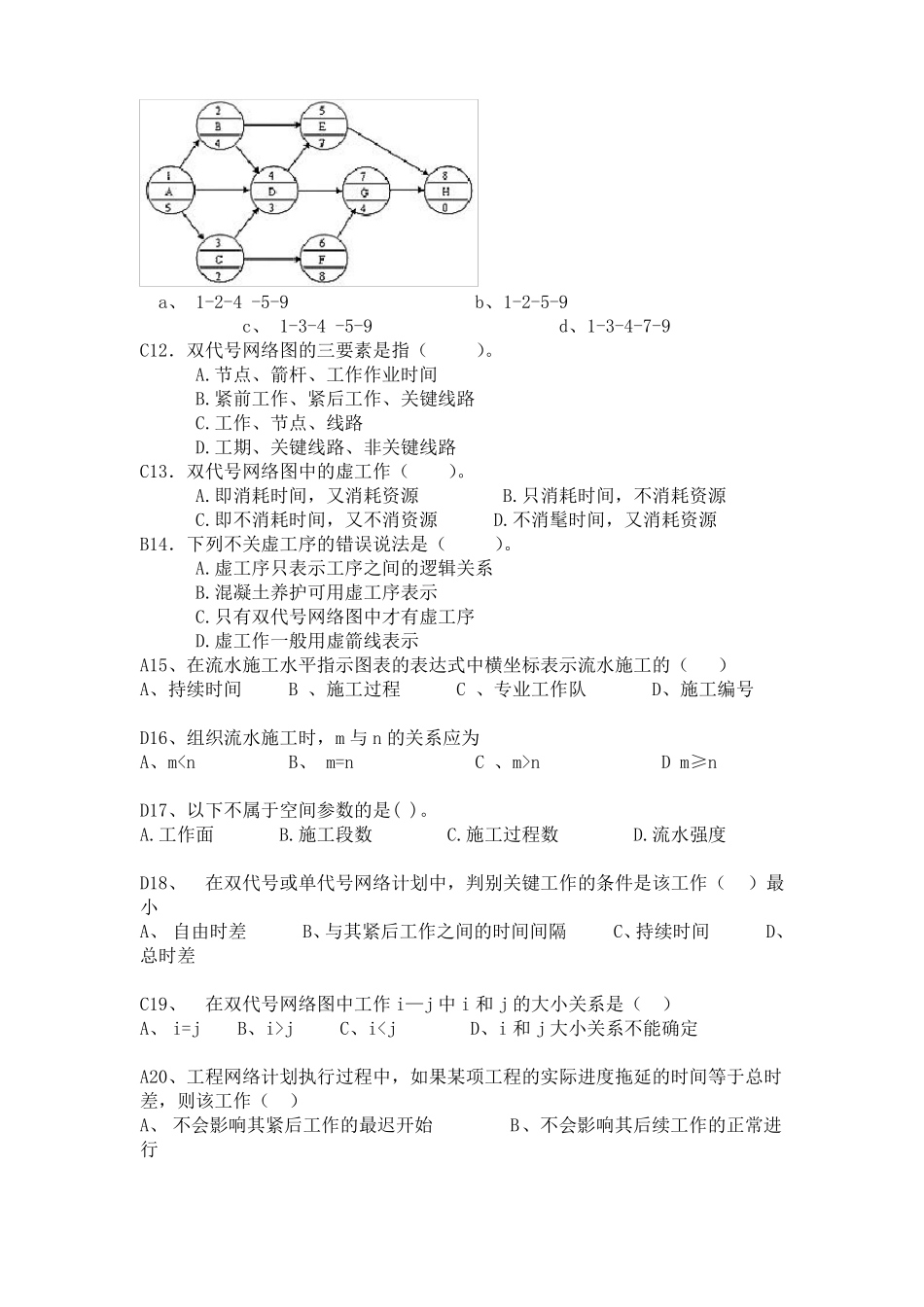

a、3 b、 5 c 、8 d、10B5.某土方工程二类土,挖基槽的工程量为 450m3,现分为两个施工段,采用两班制施工,每天有 24 名工人负责施工,时间定额为 0
205 工日/m3,则该分项工程的施工天数为( )
a、2 b、 4 c 、23 d、46D6.在没有技术间歇和插入时间的情况下,等节奏流水的( )与流水节拍相等
a、工期 b、施工段 c、施工过程数 d、流水步距D7.施工段划分时,不应考虑()等因素
a、 工程量大小 b、 工作面 c、 结构整体性 d、施工过程数C8、已知某工程有五个施工过程,分成三段组织固定节拍流水施工,工期为 55天,工艺间歇和组织间歇的总和为 6 天,则各施工过程之间的流水步距为( )

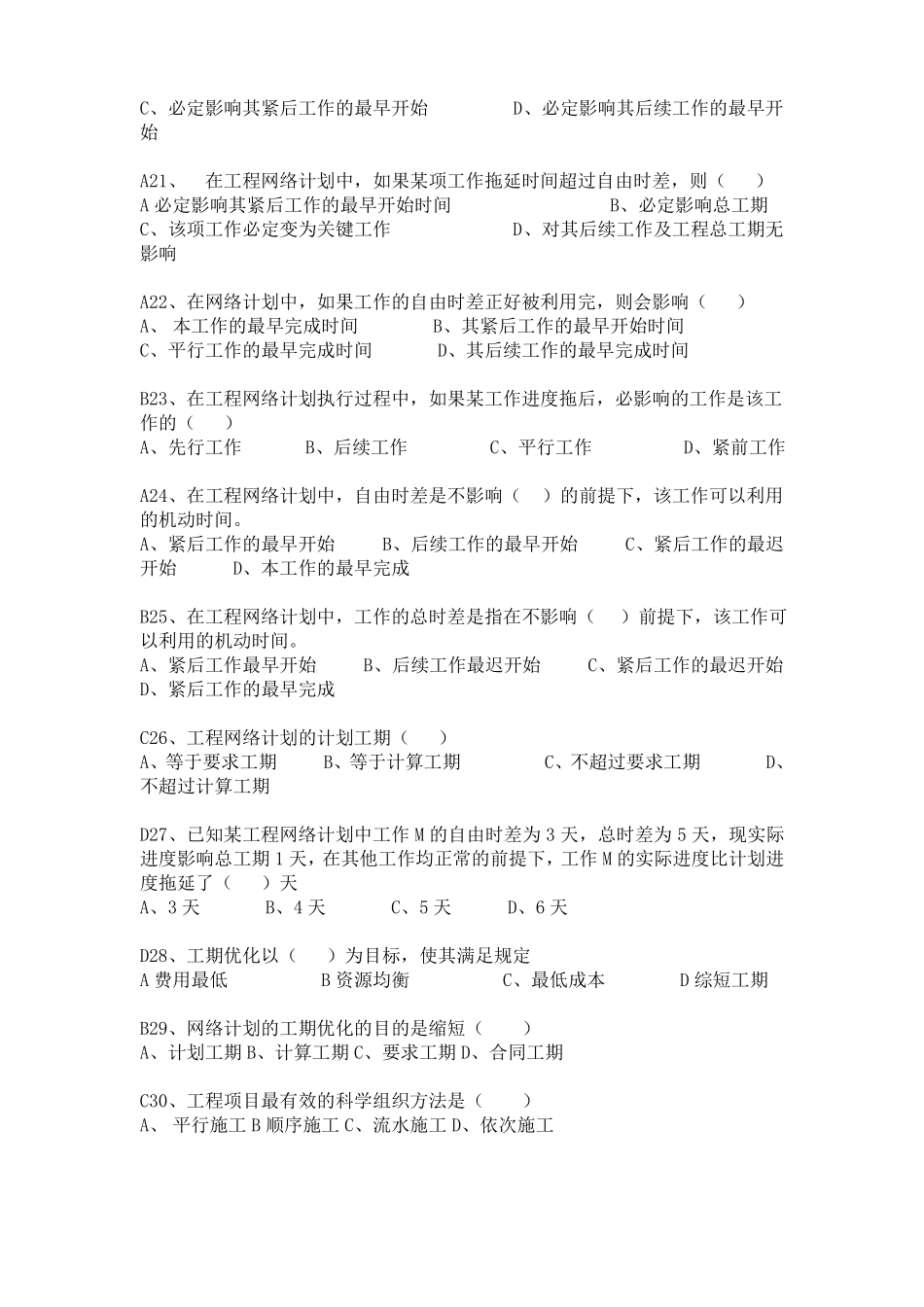

A、3 B、5 C、7 D、8D9
