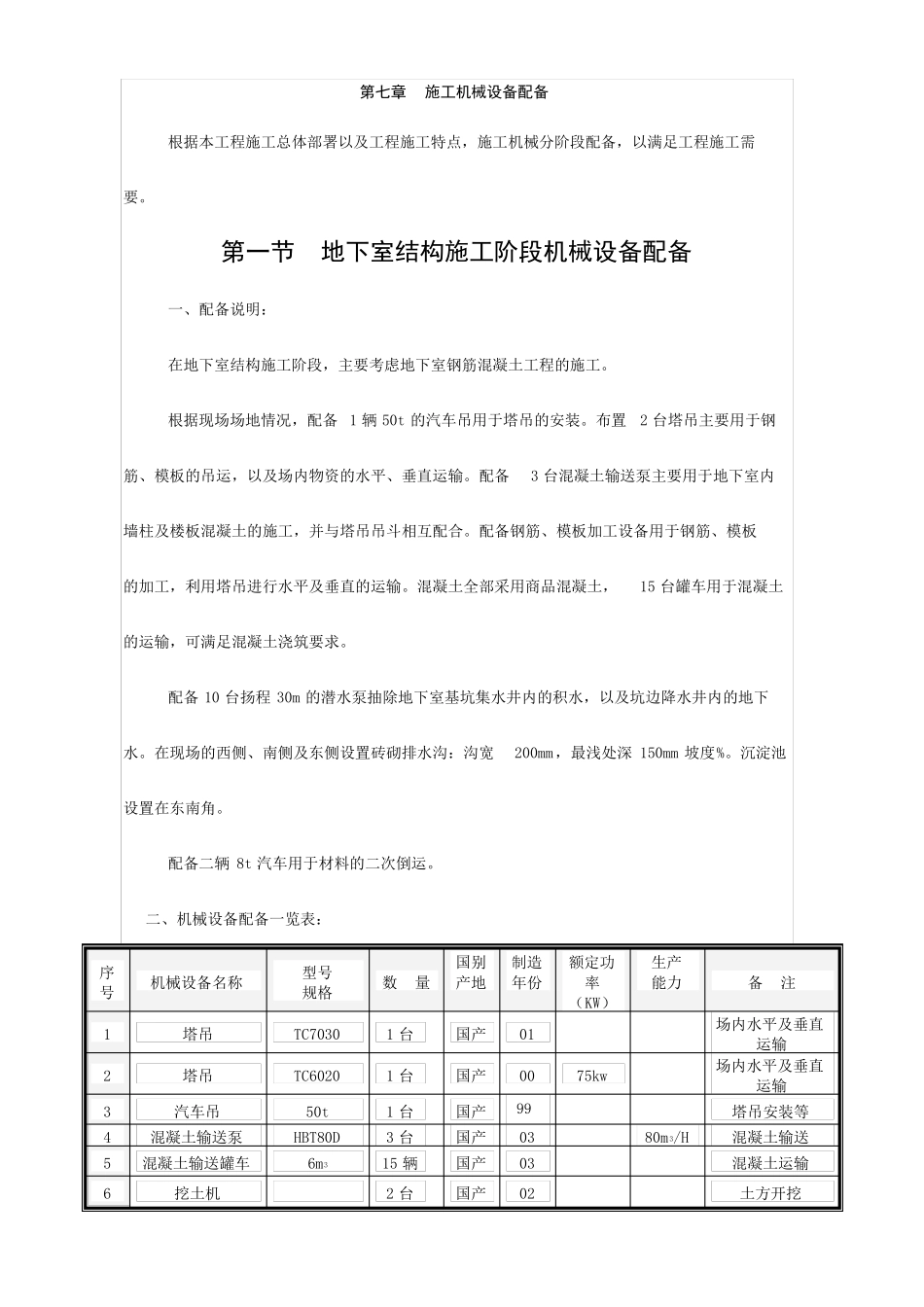

第七章施工机械设备配备根据本工程施工总体部署以及工程施工特点,施工机械分阶段配备,以满足工程施工需要。第一节地下室结构施工阶段机械设备配备一、配备说明:在地下室结构施工阶段,主要考虑地下室钢筋混凝土工程的施工。根据现场场地情况,配备 1 辆 50t 的汽车吊用于塔吊的安装。布置2 台塔吊主要用于钢筋、模板的吊运,以及场内物资的水平、垂直运输。配备3 台混凝土输送泵主要用于地下室内墙柱及楼板混凝土的施工,并与塔吊吊斗相互配合。配备钢筋、模板加工设备用于钢筋、模板的加工,利用塔吊进行水平及垂直的运输。混凝土全部采用商品混凝土,15 台罐车用于混凝土的运输,可满足混凝土浇筑要求。配备 10 台扬程 30m 的潜水泵抽除地下室基坑集水井内的积水,以及坑边降水井内的地下水。在现场的西侧、南侧及东侧设置砖砌排水沟:沟宽200mm,最浅处深 150mm 坡度%。沉淀池设置在东南角。配备二辆 8t 汽车用于材料的二次倒运。二、机械设备配备一览表:序号123456型号规格TC7030TC602050tHBT80D6m3机械设备名称塔吊塔吊汽车吊混凝土输送泵混凝土输送罐车挖土机数量1 台1 台1 台3 台15 辆2 台国别产地国产国产国产国产国产国产制造年份0100额定功率(KW)75kw生产能力备注场内水平及垂直运输场内水平及垂直运输塔吊安装等9903030280m /H3混凝土输送混凝土运输土方开挖789101112131415161718192021钢筋切断机钢筋弯曲机钢筋调直机电焊机汽车电渣压力焊机木工加工机具钢筋直螺纹加工机具插入式振捣器平板振捣器全站仪激光经纬仪经纬仪水准仪潜水泵BX -5008 tΦ50PZ-50GTS-3112"N2自动安平扬程 30m33 台3 台2 台16 台20 辆6 台2 套4 台15 台5 台1 台2 台2 台4 台20 台国产国产国产国产国产国产国产国产国产国产国产国产国产国产国产030303030103020304040303040404 kw4 kw3 kw37 kw钢筋加工钢筋加工钢筋加工钢筋焊接材料二次倒运竖向钢筋连接模板加工钢筋连接混凝土振捣混凝土振捣测量放线测量放线测量放线标高测量降排水 kw4 kw kw kw第二节主体结构施工阶段机械设备配备一、配备说明:主体结构施工阶段的机械设备大部分与地下室结构施工阶段相同,如塔吊、混凝土输送泵、钢筋模板加工机械、测量设备等。考虑到主体结构施工期间的砌筑工程等施工需要,另配备1 台双笼高速人货电梯及 1 台普通双笼人货电梯,以方便人员、砌体、砂浆等的垂直运输。砌筑工程及抹灰工程施工时另安装3 台 75...
