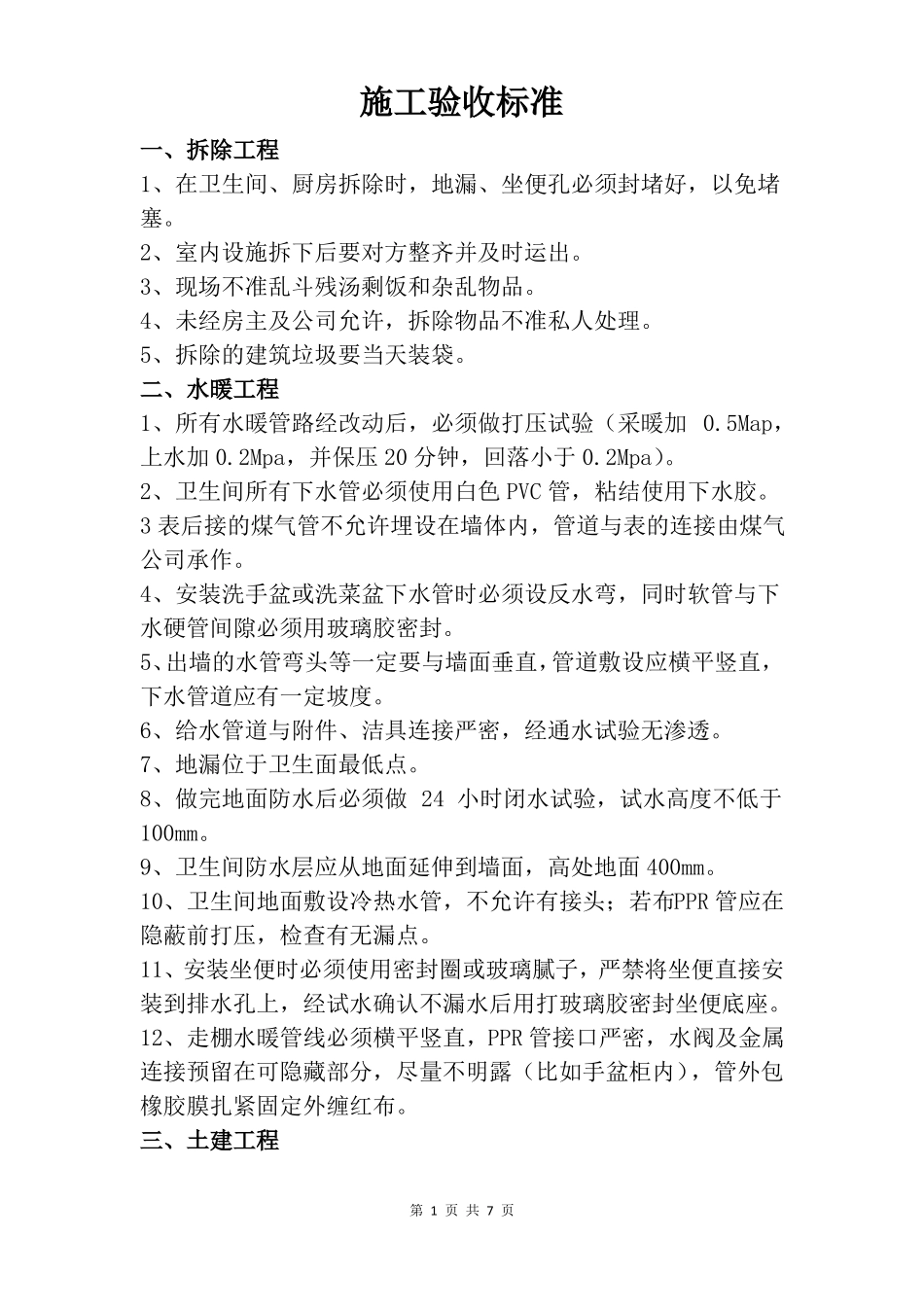

施工验收标准一、拆除工程1、在卫生间、厨房拆除时,地漏、坐便孔必须封堵好,以免堵塞
2、室内设施拆下后要对方整齐并及时运出
3、现场不准乱斗残汤剩饭和杂乱物品
4、未经房主及公司允许,拆除物品不准私人处理
5、拆除的建筑垃圾要当天装袋

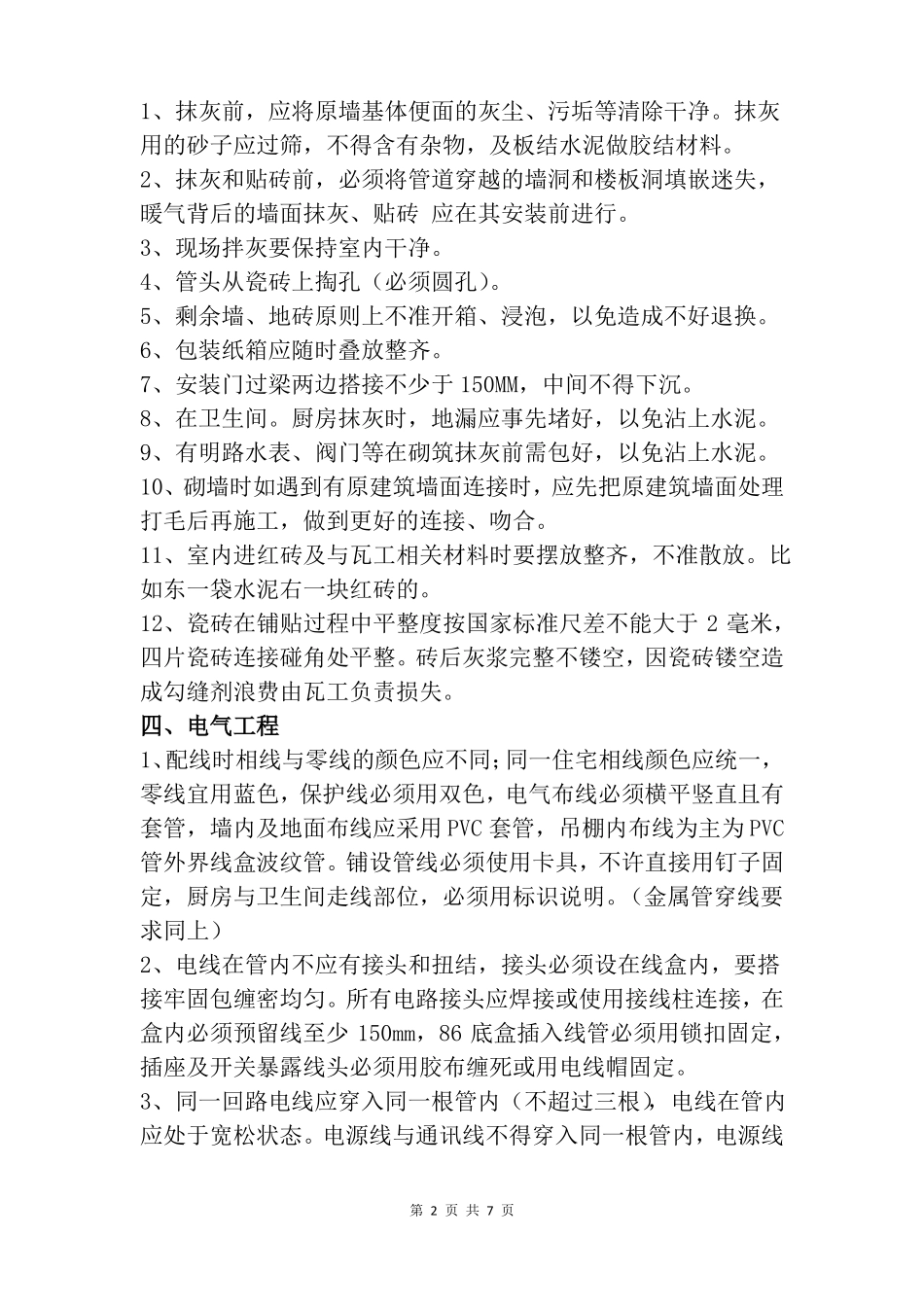

二、水暖工程1、所有水暖管路经改动后,必须做打压试验(采暖加 0
5Map,上水加 0
2Mpa,并保压 20 分钟,回落小于 0
2、卫生间所有下水管必须使用白色 PVC 管,粘结使用下水胶
3 表后接的煤气管不允许埋设在墙体内,管道与表的连接由煤气公司承作
4、安装洗手盆或洗菜盆下水管时必须设反水弯,同时软管与下水硬管间隙必须用玻璃胶密封
5、出墙的水管弯头等一定要与墙面垂直,管道敷设应横平竖直,下水管道应有一定坡度
6、给水管道与附件、洁具连接严密,经通水试验无渗透
7、地漏位于卫生面最低点
8、做完地面防水后必须做 24 小时闭水试验,试水高度不低于100mm
9、卫生间防水层应从地面延伸到墙面,高处地面 400mm
10、卫生间地面敷设冷热水管,不允许有接头;若布PPR 管应在隐蔽前打压,检查有无漏点
11、安装坐便时必须使用密封圈或玻璃腻子,严禁将坐便直接安装到排水孔上,经试水确认不漏水后用打玻璃胶密封坐便底座
12、走棚水暖管线必须横平竖直,PPR 管接口严密,水阀及金属连接预留在可隐藏部分,尽量不明露(比如手盆柜内),管外包橡胶膜扎紧固定外缠红布

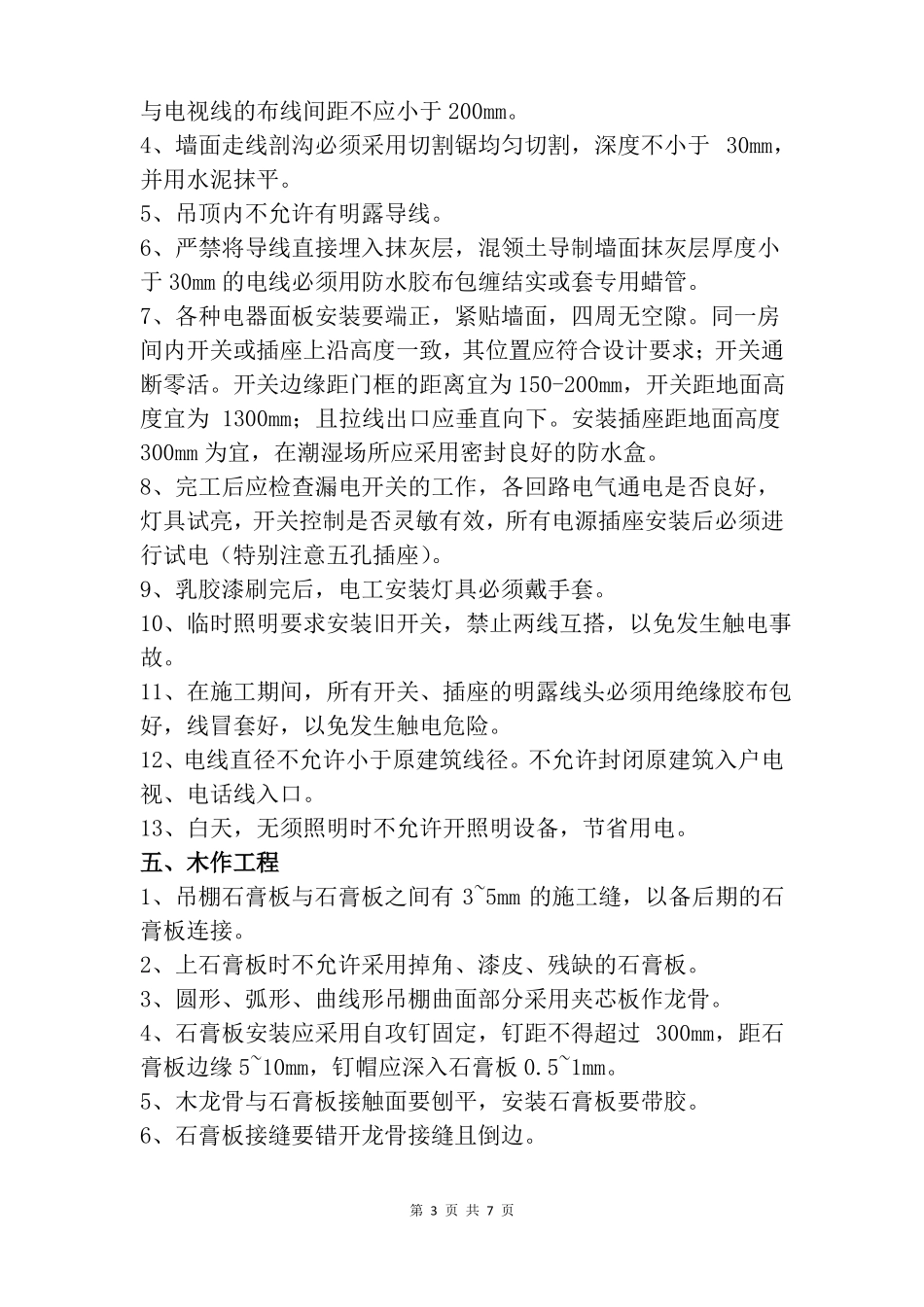

三、土建工程第 1 页 共 7 页1、抹灰前,应将原墙基体便面的灰尘、污垢等清除干净
抹灰用的砂子应过筛,不得含有杂物,及板结水泥做胶结材料
2、抹灰和贴砖前,必须将管道穿越的墙洞和楼板洞填嵌迷失,暖气背后的墙面抹灰、贴砖 应在其安装前进行
3、现场拌灰要保持室内干净
4、管头从瓷砖上掏孔(必须圆孔)
5、剩余墙、地砖原则上不准开箱、浸泡,以免造成不好退换
6、包装纸箱应
