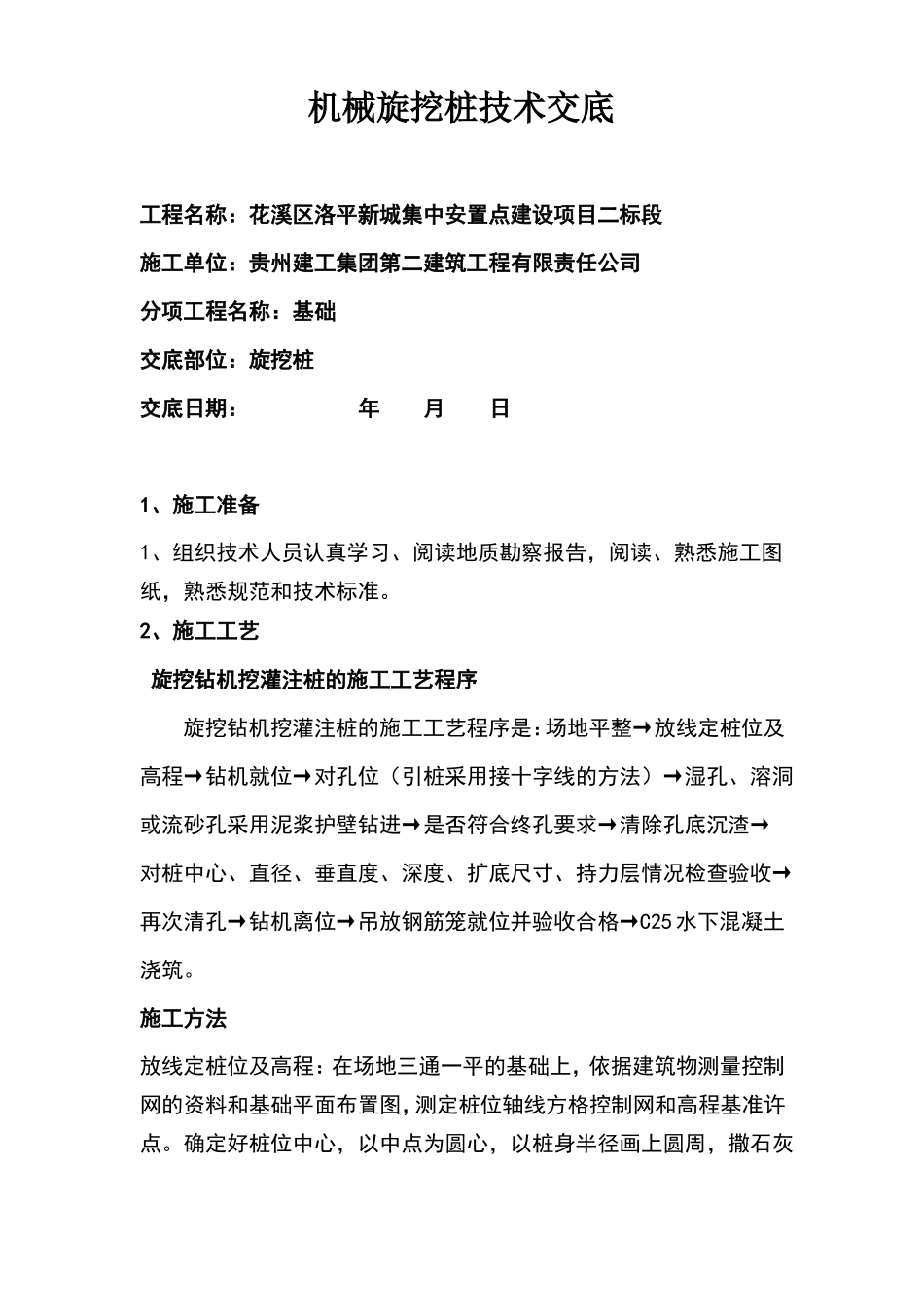

机械旋挖桩技术交底工程名称:花溪区洛平新城集中安置点建设项目二标段施工单位:贵州建工集团第二建筑工程有限责任公司分项工程名称:基础交底部位:旋挖桩交底日期:年月日1、施工准备1、组织技术人员认真学习、阅读地质勘察报告,阅读、熟悉施工图纸,熟悉规范和技术标准
2、施工工艺旋挖钻机挖灌注桩的施工工艺程序旋挖钻机挖灌注桩的施工工艺程序是:场地平整→放线定桩位及高程→钻机就位→对孔位(引桩采用接十字线的方法)→湿孔、溶洞或流砂孔采用泥浆护壁钻进→是否符合终孔要求→清除孔底沉渣→对桩中心、直径、垂直度、深度、扩底尺寸、持力层情况检查验收→再次清孔→钻机离位→吊放钢筋笼就位并验收合格→C25 水下混凝土浇筑
施工方法放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点
确定好桩位中心,以中点为圆心,以桩身半径画上圆周,撒石灰线作为桩孔开挖尺寸线
孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖

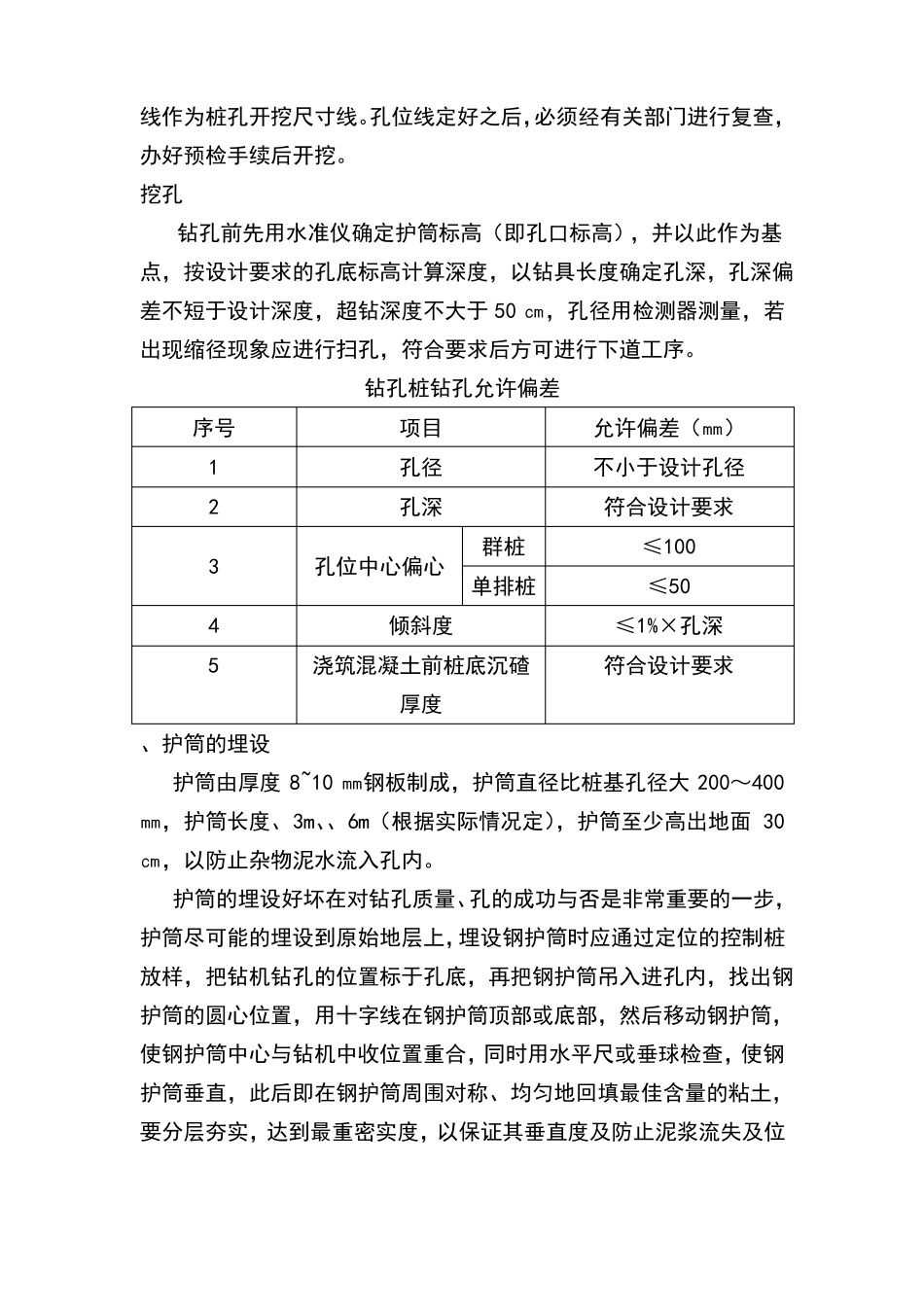

挖孔钻孔前先用水准仪确定护筒标高(即孔口标高),并以此作为基点,按设计要求的孔底标高计算深度,以钻具长度确定孔深,孔深偏差不短于设计深度,超钻深度不大于 50 ㎝,孔径用检测器测量,若出现缩径现象应进行扫孔,符合要求后方可进行下道工序
钻孔桩钻孔允许偏差序号12345项目孔径孔深孔位中心偏心倾斜度浇筑混凝土前桩底沉碴厚度、护筒的埋设护筒由厚度 8~10 ㎜钢板制成,护筒直径比桩基孔径大 200~400㎜,护筒长度、3m、、6m(根据实际情况定),护筒至少高出地面 30㎝,以防止杂物泥水流入孔内
护筒的埋设好坏在对钻孔质量、孔的成功与否是非常重要的一步,护筒尽可能的埋设到原始地层上,埋设钢护筒时应通过定位的控制桩放样,把钻机钻孔的位置标于孔底,再把钢护筒吊入进孔内,找出钢护筒的圆心位置,用十字线在钢护筒顶部或底部,然后
