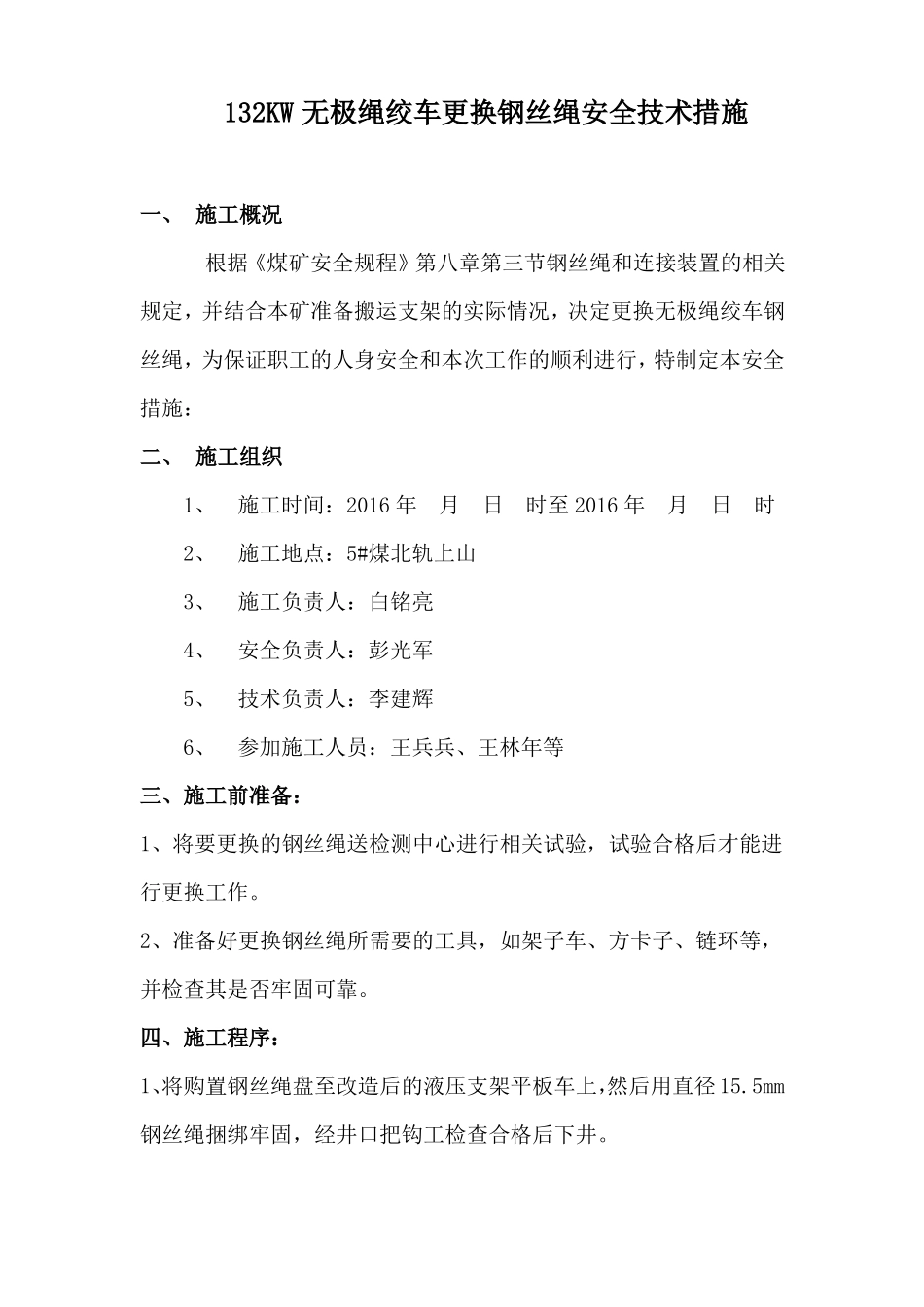

编号:ZYGY-JYED-2016-04-26山西吕梁中阳梗阳煤业有限公司132KW无极绳绞车更换钢丝绳安全技术措施措 施 名 称:编制人:李建辉区队长:白铭亮施 工 单 位:机运二队编 制 日 期: 2016KW 无极绳绞车更钢丝绳安全技术措施年 4 月 26 日132132KW 无极绳绞车更换钢丝绳安全技术措施审批记录审批意见:总/副总工程师(签字):审 批 人 员 签 字部门(职务)机 电 矿 长机电副总工程师安监处调度室机运管理科施工队负责人施工队技术员姓名时间年月日年月日年月日年月日年月日年月日年月日132KW 无极绳绞车更换钢丝绳安全技术措施一、 施工概况根据《煤矿安全规程》第八章第三节钢丝绳和连接装置的相关规定,并结合本矿准备搬运支架的实际情况,决定更换无极绳绞车钢丝绳,为保证职工的人身安全和本次工作的顺利进行,特制定本安全措施:二、 施工组织1、施工时间:2016 年月日时至 2016 年月日时2、施工地点:5#煤北轨上山3、施工负责人:白铭亮4、安全负责人:彭光军5、技术负责人:李建辉6、参加施工人员:王兵兵、王林年等三、施工前准备:1、将要更换的钢丝绳送检测中心进行相关试验,试验合格后才能进行更换工作
2、准备好更换钢丝绳所需要的工具,如架子车、方卡子、链环等,并检查其是否牢固可靠
四、施工程序:1、将购置钢丝绳盘至改造后的液压支架平板车上,然后用直径 15
5mm钢丝绳捆绑牢固,经井口把钩工检查合格后下井
2、将捆绑钢丝绳车的钢丝绳拆除,找出绳头,把钢丝绳取出 50m,3、将钢丝绳车与梭车相连,施工负责人和绞车司机各执一台对讲机,安排两人站在梭车上,由施工负责人打点、绞车司机根据信号开车
4、在梭车上的施工人员根据无极绳绞车的运行速度,取出钢丝绳,先敷设轨道北侧、到机尾后把钢丝绳放到回头轮内后再敷设南侧,始终在梭车运行方向后的施工人员必须站在轨道 5、
