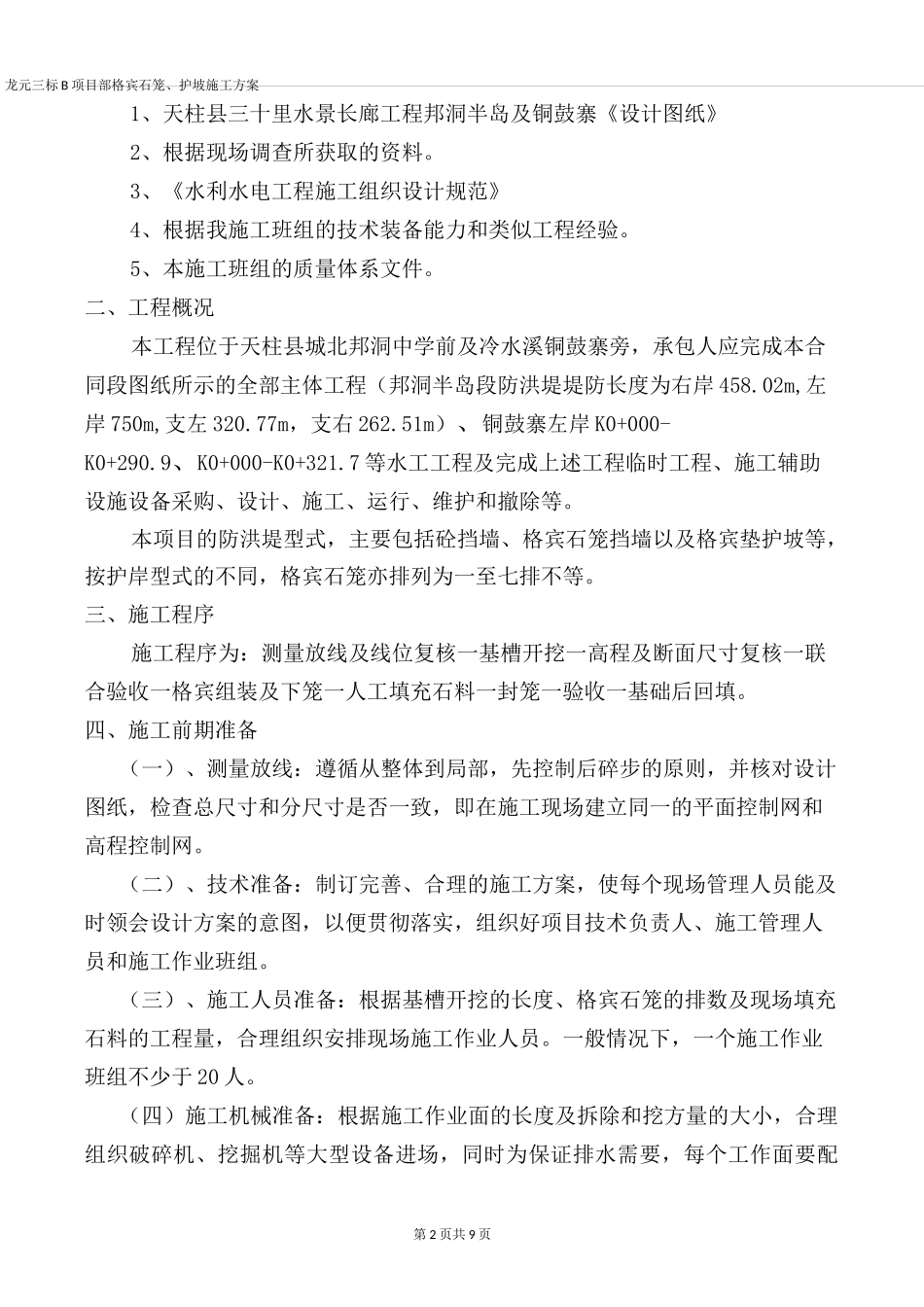

贵州省天柱县三十里水景长廊防洪工程格宾石笼、护坡施工方案编制:夏再波审核:审批:贵州省天柱县三十里水景长廊防洪工程项目部二 0 一七年十一月龙元三标 B 项目部格宾石笼、护坡施工方案第 3 页共 9 页目录龙元三标 B 项目部格宾石笼、护坡施工方案第 2 页共 9 页1、天柱县三十里水景长廊工程邦洞半岛及铜鼓寨《设计图纸》2、根据现场调查所获取的资料。3、《水利水电工程施工组织设计规范》4、根据我施工班组的技术装备能力和类似工程经验。5、本施工班组的质量体系文件。二、工程概况本工程位于天柱县城北邦洞中学前及冷水溪铜鼓寨旁,承包人应完成本合同段图纸所示的全部主体工程(邦洞半岛段防洪堤堤防长度为右岸 458.02m,左岸 750m,支左 320.77m,支右 262.51m)、铜鼓寨左岸 K0+000-K0+290.9、K0+000-K0+321.7 等水工工程及完成上述工程临时工程、施工辅助设施设备采购、设计、施工、运行、维护和撤除等。本项目的防洪堤型式,主要包括砼挡墙、格宾石笼挡墙以及格宾垫护坡等,按护岸型式的不同,格宾石笼亦排列为一至七排不等。三、施工程序施工程序为:测量放线及线位复核一基槽开挖一高程及断面尺寸复核一联合验收一格宾组装及下笼一人工填充石料一封笼一验收一基础后回填。四、施工前期准备(一)、测量放线:遵循从整体到局部,先控制后碎步的原则,并核对设计图纸,检查总尺寸和分尺寸是否一致,即在施工现场建立同一的平面控制网和高程控制网。(二)、技术准备:制订完善、合理的施工方案,使每个现场管理人员能及时领会设计方案的意图,以便贯彻落实,组织好项目技术负责人、施工管理人员和施工作业班组。(三)、施工人员准备:根据基槽开挖的长度、格宾石笼的排数及现场填充石料的工程量,合理组织安排现场施工作业人员。一般情况下,一个施工作业班组不少于 20 人。(四)施工机械准备:根据施工作业面的长度及拆除和挖方量的大小,合理组织破碎机、挖掘机等大型设备进场,同时为保证排水需要,每个工作面要配龙元三标 B 项目部格宾石笼、护坡施工方案第 3 页共 9 页备水泵若干台,大功率发电机一至两台,各工区配置变压器一台。(五)材料准备:进场材料由专人负责检查接收,并收集质量证明文件,严格执行先检后用制度。格宾施工时,考虑到施工围堰的设置,各工作面需防水雨布若干,编织袋若干条,电线若干米,配电箱若干台,基坑防护用钢管、扣件等若干延米,以及石料、簸箕等物料。五、施工进度...
