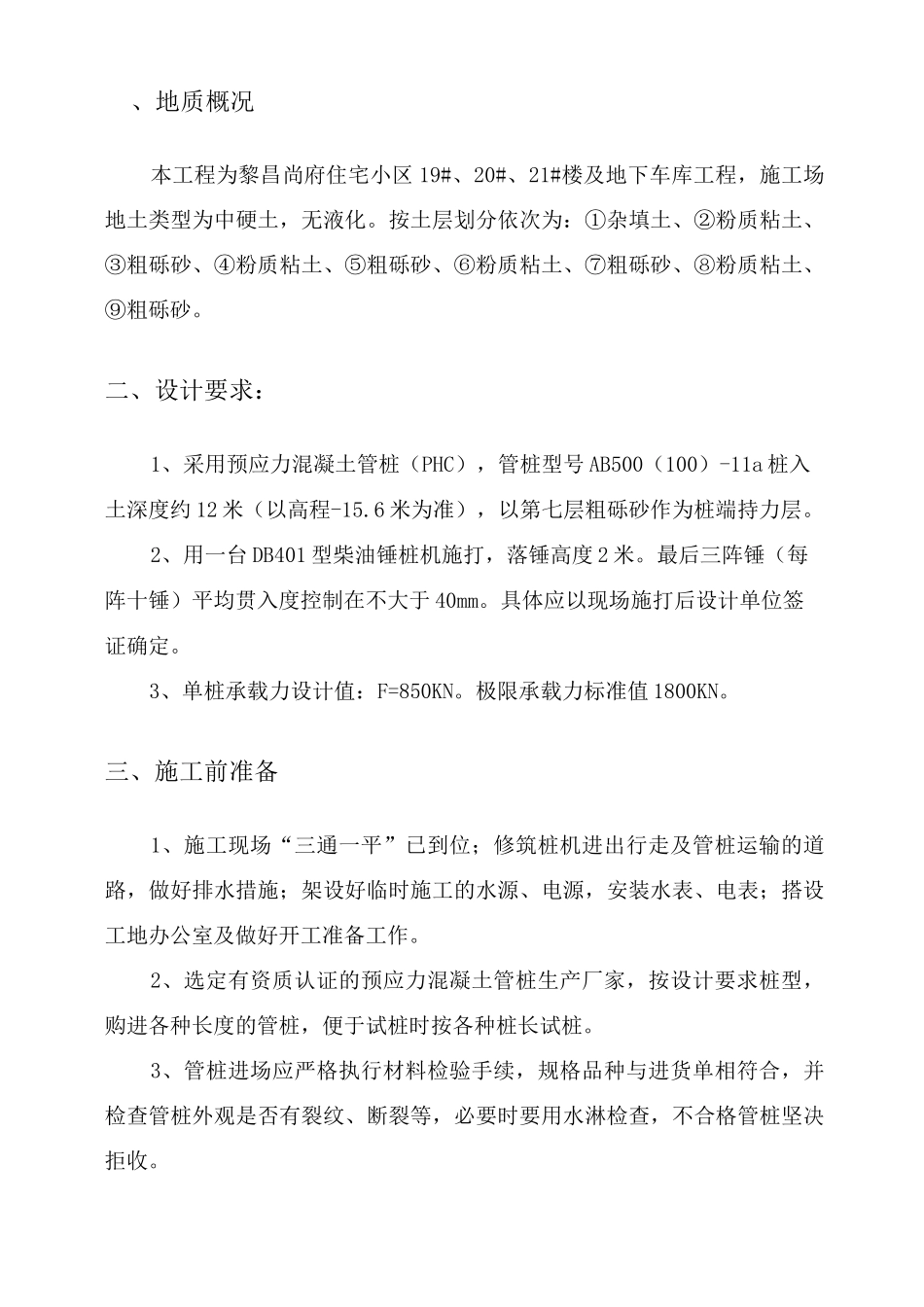

一、地质概况 2二、设计要求:2三、施工前准备 2四、施工机具及人员机构 3五、施工工期:4六、施工方法:4七、质量保证措施:5八、安全保证措施 6九、施工质量通病及其控制措施 8十、管桩施工工艺流程 10、地质概况本工程为黎昌尚府住宅小区 19#、20#、21#楼及地下车库工程,施工场地土类型为中硬土,无液化
按土层划分依次为:①杂填土、②粉质粘土、③粗砾砂、④粉质粘土、⑤粗砾砂、⑥粉质粘土、⑦粗砾砂、⑧粉质粘土、⑨粗砾砂
二、设计要求:1、采用预应力混凝土管桩(PHC),管桩型号 AB500(100)-11a 桩入土深度约 12 米(以高程-15
6 米为准),以第七层粗砾砂作为桩端持力层
2、用一台 DB401 型柴油锤桩机施打,落锤高度 2 米
最后三阵锤(每阵十锤)平均贯入度控制在不大于 40mm
具体应以现场施打后设计单位签证确定
3、单桩承载力设计值:F=850KN
极限承载力标准值 1800KN
三、施工前准备1、施工现场“三通一平”已到位;修筑桩机进出行走及管桩运输的道路,做好排水措施;架设好临时施工的水源、电源,安装水表、电表;搭设工地办公室及做好开工准备工作
2、选定有资质认证的预应力混凝土管桩生产厂家,按设计要求桩型,购进各种长度的管桩,便于试桩时按各种桩长试桩
3、管桩进场应严格执行材料检验手续,规格品种与进货单相符合,并检查管桩外观是否有裂纹、断裂等,必要时要用水淋检查,不合格管桩坚决拒收

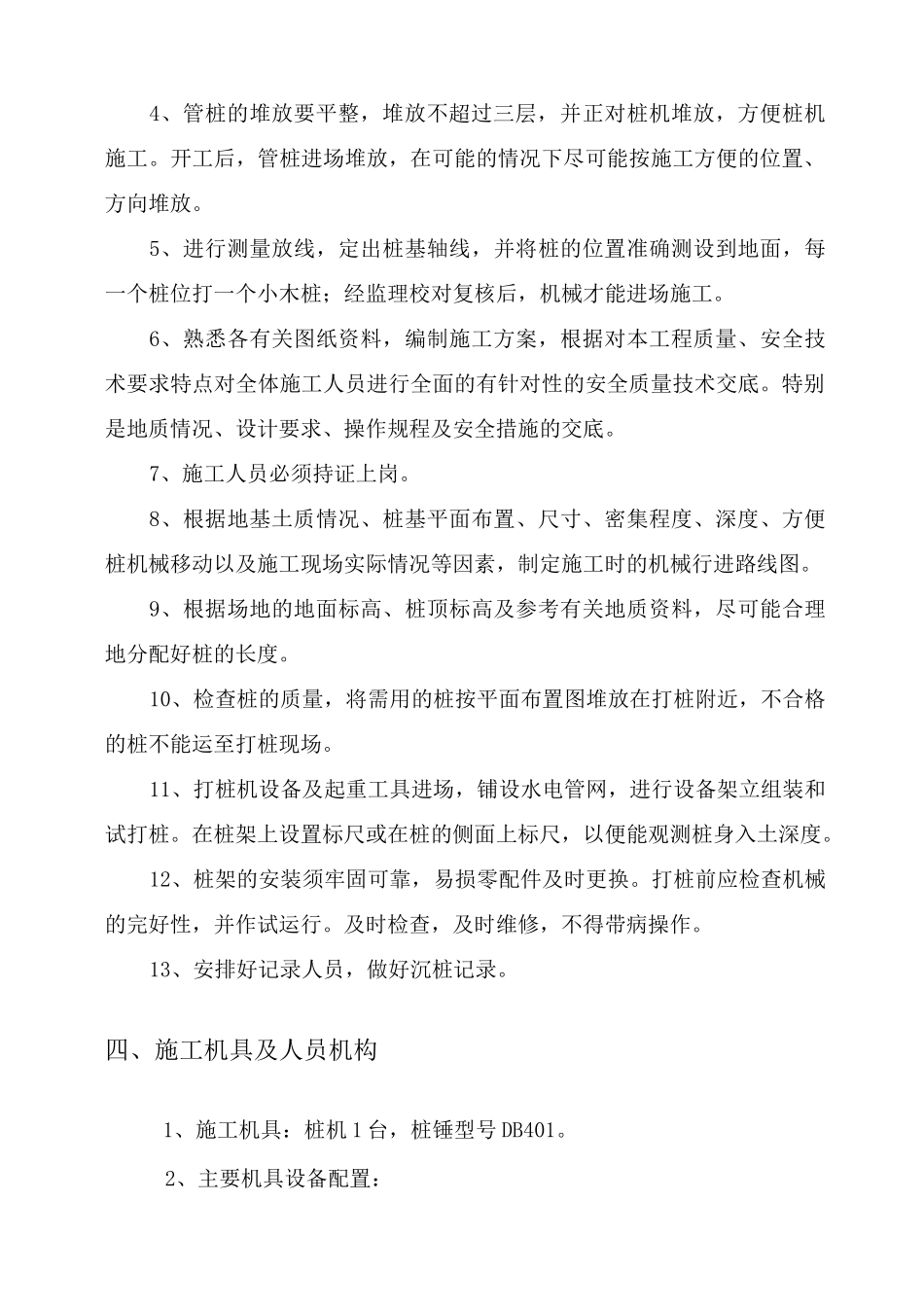

4、管桩的堆放要平整,堆放不超过三层,并正对桩机堆放,方便桩机施工
开工后,管桩进场堆放,在可能的情况下尽可能按施工方便的位置、方向堆放
5、进行测量放线,定出桩基轴线,并将桩的位置准确测设到地面,每一个桩位打一个小木桩;经监理校对复核后,机械才能进场施工
6、熟悉各有关图纸资料,编制施工方案,根据对本工程质量、安全技术要求特点对全体施工人员进行全面的有针对性
