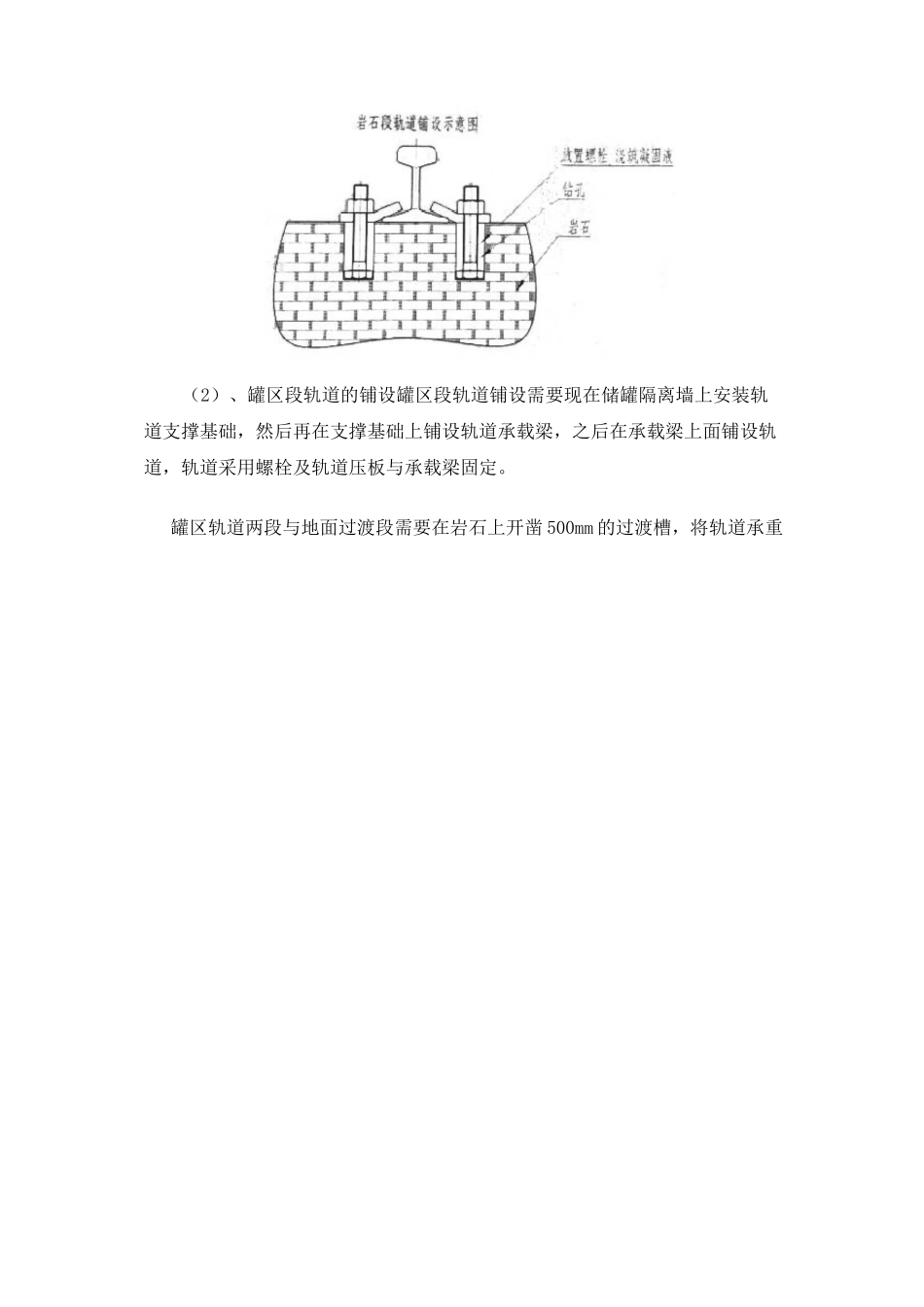

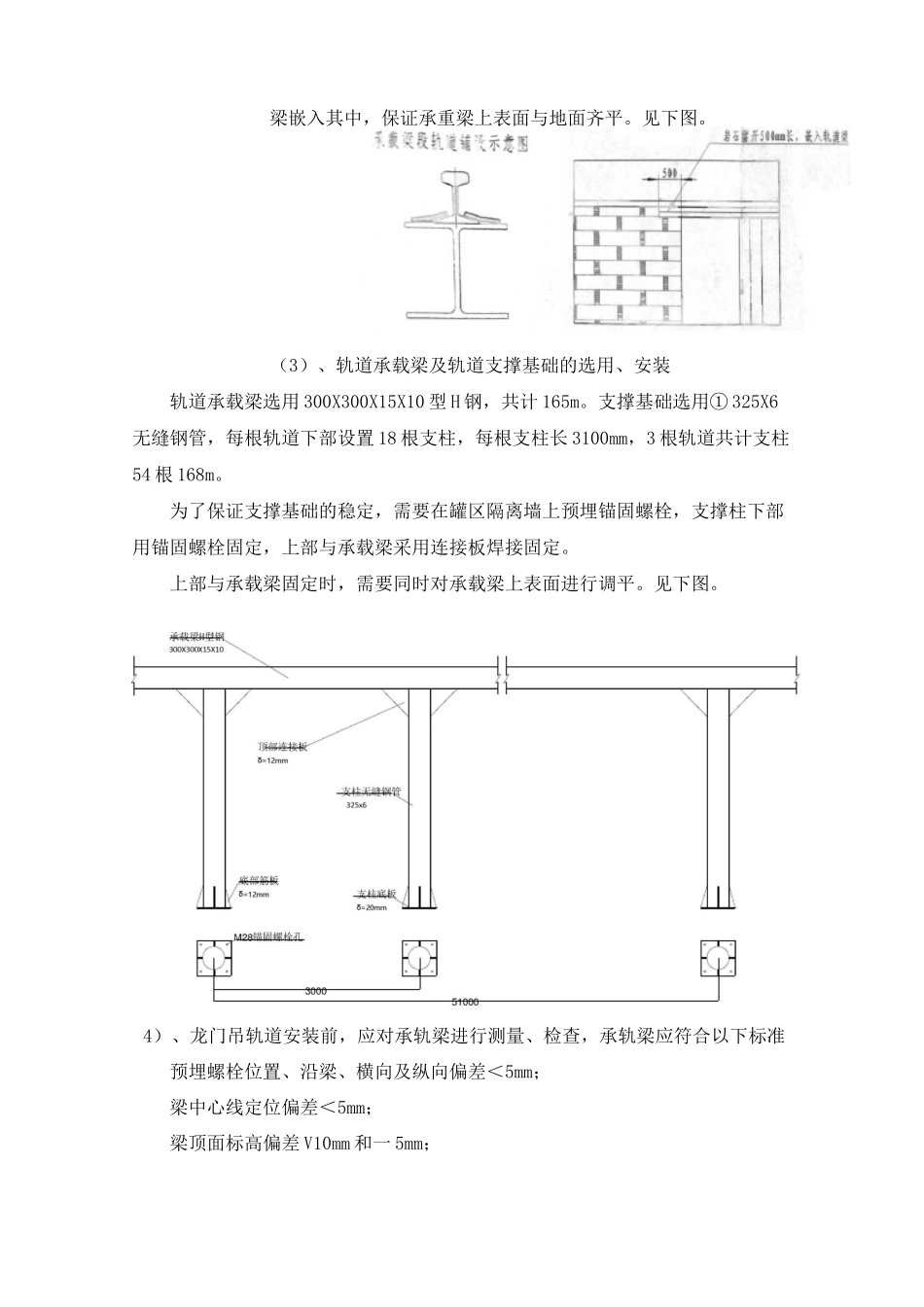

30t 龙门吊安装、拆除方案一、龙门吊安装1、核对龙门吊配件是否齐备,技术资料是否齐全。熟悉了解技术数据,各项标准,严格按照图纸要求进行施工,并且做好各项施工记录。2、龙门吊轨道安装按照甲方提供的轨道铺设方案进行龙门吊轨道的铺设,见下图。(1)、岩石段轨道铺设岩石段轨道直接铺设到岩石地面,岩石地面需要进行开凿平整,并按照图纸要求钻轨道固定螺栓孔。将轨道铺设到平整后的岩石地面,采用固定螺栓及轨道压板固定轨道,螺栓采用凝定液与岩石固定。见下图。V(2)、罐区段轨道的铺设罐区段轨道铺设需要现在储罐隔离墙上安装轨道支撑基础,然后再在支撑基础上铺设轨道承载梁,之后在承载梁上面铺设轨道,轨道采用螺栓及轨道压板与承载梁固定。罐区轨道两段与地面过渡段需要在岩石上开凿 500mm 的过渡槽,将轨道承重梁嵌入其中,保证承重梁上表面与地面齐平。见下图。(3)、轨道承载梁及轨道支撑基础的选用、安装轨道承载梁选用 300X300X15X10 型 H 钢,共计 165m。支撑基础选用① 325X6无缝钢管,每根轨道下部设置 18 根支柱,每根支柱长 3100mm,3 根轨道共计支柱54 根 168m。为了保证支撑基础的稳定,需要在罐区隔离墙上预埋锚固螺栓,支撑柱下部用锚固螺栓固定,上部与承载梁采用连接板焊接固定。上部与承载梁固定时,需要同时对承载梁上表面进行调平。见下图。4)、龙门吊轨道安装前,应对承轨梁进行测量、检查,承轨梁应符合以下标准预埋螺栓位置、沿梁、横向及纵向偏差<5mm;梁中心线定位偏差<5mm;梁顶面标高偏差 V10mm 和一 5mm;当承轨梁符合以上标准后,方可进行轨道安装,测量找平,防线、上轨、校正、定位连接、固定、安装大车止档,轨道接头处焊接跨接线。3、地梁和支腿的安装:先把两地梁和支腿进行组装,用吊车立起后,放在已安装好的轨道上,测量对角线跨度,符合标准后,固定牢固,每一个支腿要用缆风绳、手拉葫芦或撑架支撑牢固,测量跨度、垂直度和两只腿的倾斜是否符合规定,测量合格后进行搭手脚架,手脚架要牢固可靠后方可上人工作。在地面将台车和下横梁组合,把下横梁台车组件放置到轨道的基准线上,台车两侧用道木背实,防止台车侧翻;然后用 8#槽钢焊接在两侧,同时用 8#槽钢做一个横拉连接两侧槽钢,形成稳定的三角形结构进行固定,测量台车对角线,调整距离使其对角线偏差不大于 4mm,固定下横梁台车组件,夹好夹轨器;将两侧的支腿分别先在平地拼装起来,用 2 根① 30(型号 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

龙门吊安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
