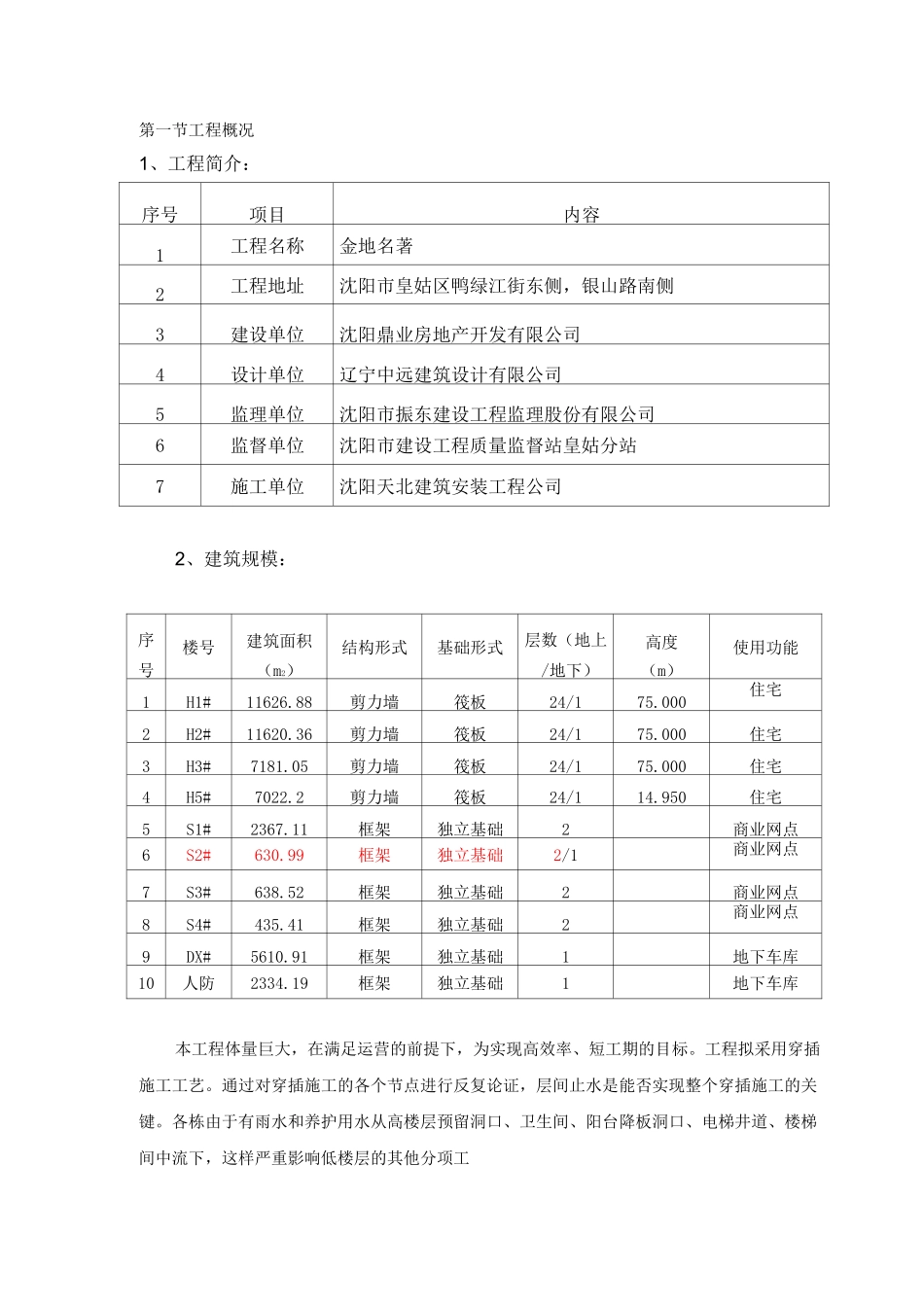

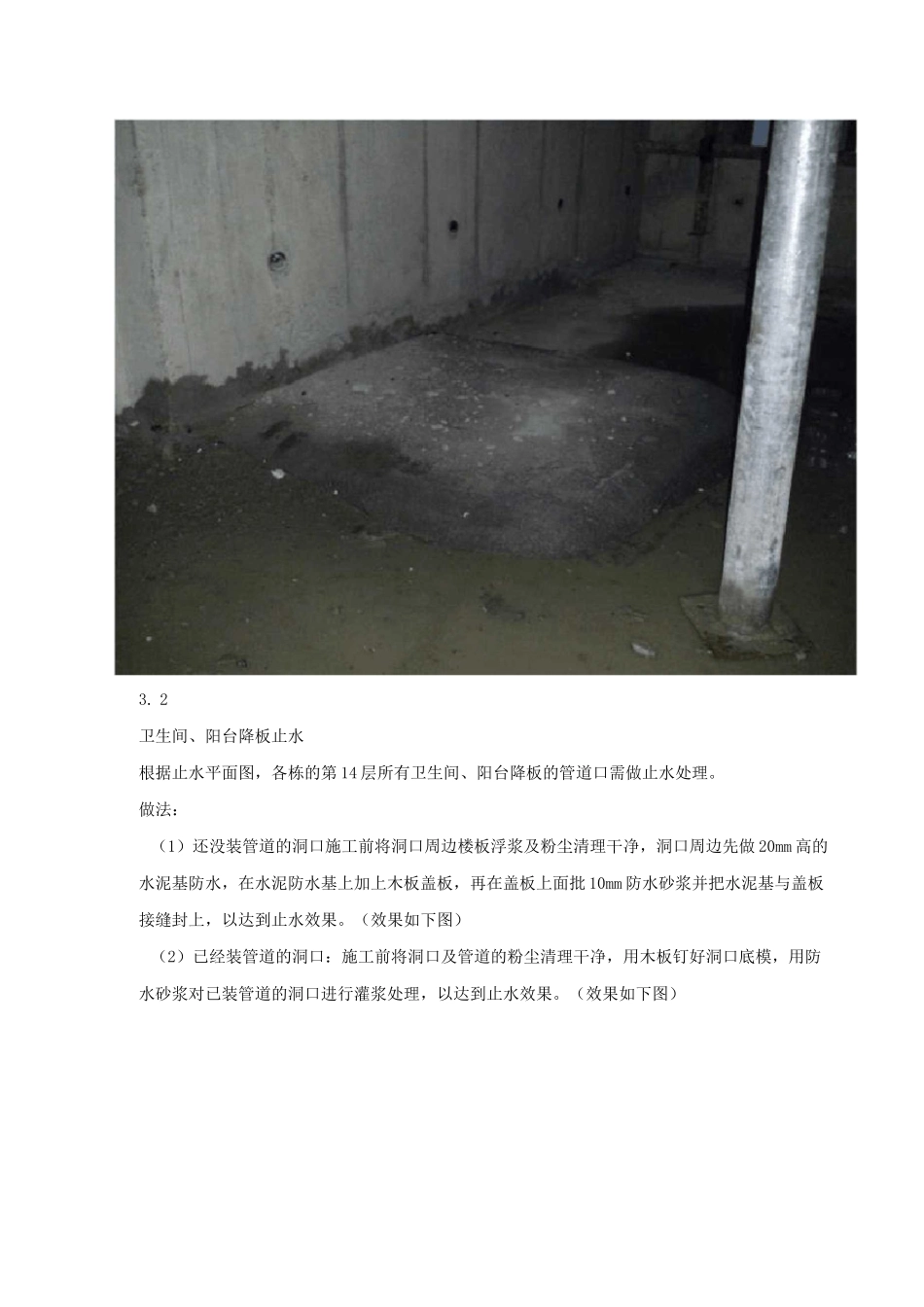

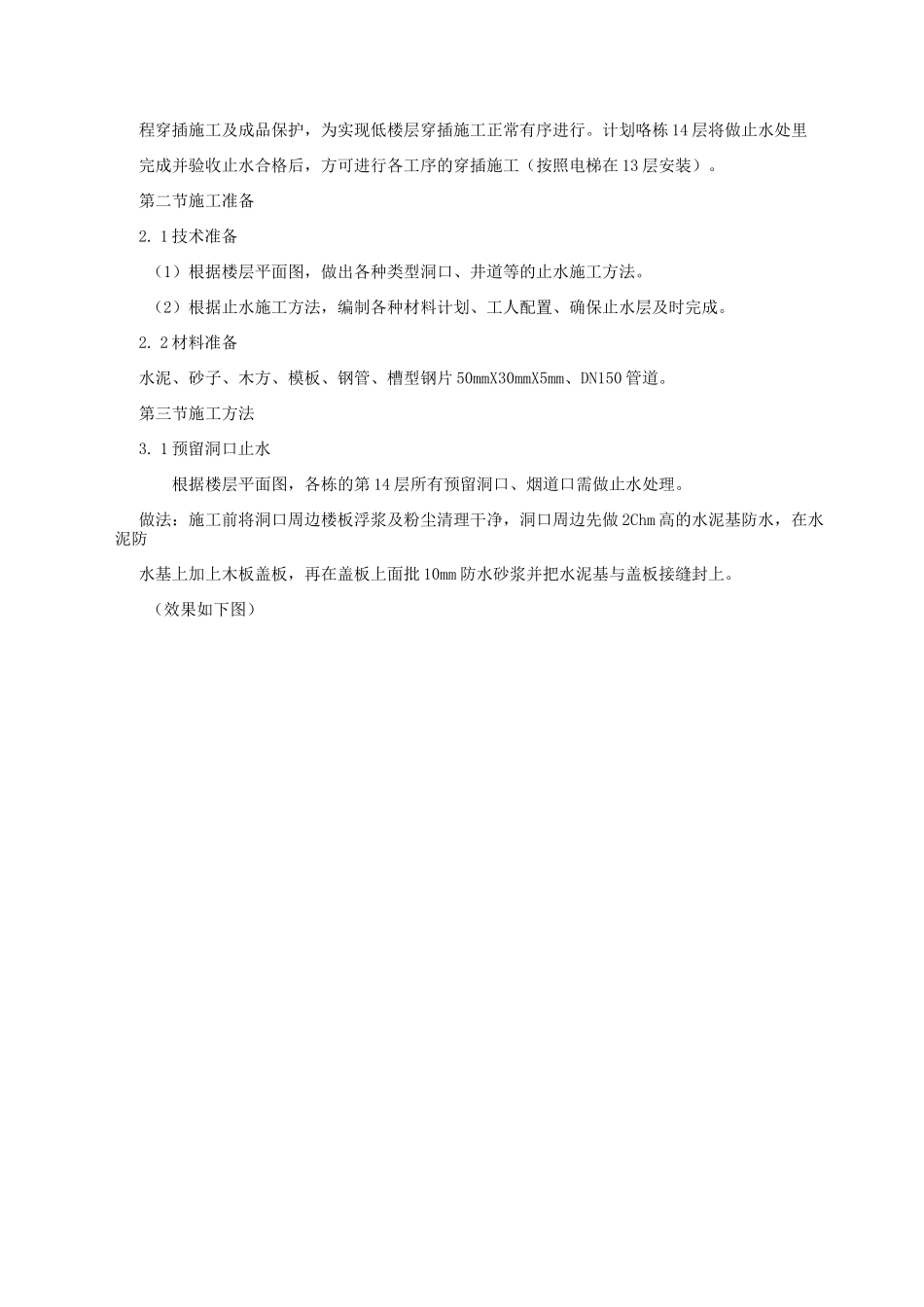

第一节工程概况1、工程简介:序号项目内容1工程名称金地名著2工程地址沈阳市皇姑区鸭绿江街东侧,银山路南侧3建设单位沈阳鼎业房地产开发有限公司4设计单位辽宁中远建筑设计有限公司5监理单位沈阳市振东建设工程监理股份有限公司6监督单位沈阳市建设工程质量监督站皇姑分站7施工单位沈阳天北建筑安装工程公司2、建筑规模:序号楼号建筑面积(m2)结构形式基础形式层数(地上/地下)高度(m)使用功能1H1#11626.88剪力墙筏板24/175.000住宅2H2#11620.36剪力墙筏板24/175.000住宅3H3#7181.05剪力墙筏板24/175.000住宅4H5#7022.2剪力墙筏板24/114.950住宅5S1#2367.11框架独立基础2商业网点6S2#630.99框架独立基础2/1商业网点7S3#638.52框架独立基础2商业网点8S4#435.41框架独立基础2商业网点9DX#5610.91框架独立基础1地下车库10人防2334.19框架独立基础1地下车库本工程体量巨大,在满足运营的前提下,为实现高效率、短工期的目标。工程拟采用穿插施工工艺。通过对穿插施工的各个节点进行反复论证,层间止水是能否实现整个穿插施工的关键。各栋由于有雨水和养护用水从高楼层预留洞口、卫生间、阳台降板洞口、电梯井道、楼梯间中流下,这样严重影响低楼层的其他分项工程穿插施工及成品保护,为实现低楼层穿插施工正常有序进行。计划咯栋 14 层将做止水处里完成并验收止水合格后,方可进行各工序的穿插施工(按照电梯在 13 层安装)。第二节施工准备2. 1 技术准备(1)根据楼层平面图,做出各种类型洞口、井道等的止水施工方法。(2)根据止水施工方法,编制各种材料计划、工人配置、确保止水层及时完成。2. 2 材料准备水泥、砂子、木方、模板、钢管、槽型钢片 50mmX30mmX5mm、DN150 管道。第三节施工方法3. 1 预留洞口止水根据楼层平面图,各栋的第 14 层所有预留洞口、烟道口需做止水处理。做法:施工前将洞口周边楼板浮浆及粉尘清理干净,洞口周边先做 2Chm 高的水泥基防水,在水泥防水基上加上木板盖板,再在盖板上面批 10mm 防水砂浆并把水泥基与盖板接缝封上。(效果如下图)3. 2卫生间、阳台降板止水根据止水平面图,各栋的第 14 层所有卫生间、阳台降板的管道口需做止水处理。做法:(1)还没装管道的洞口施工前将洞口周边楼板浮浆及粉尘清理干净,洞口周边先做 20mm 高的水泥基防水,在水泥防水基上加上木板盖板,再在盖板上面批 10mm 防水砂浆并把水泥基与盖板接缝封上,以达到止水效果。(效果如下图)(2)已经装管...
