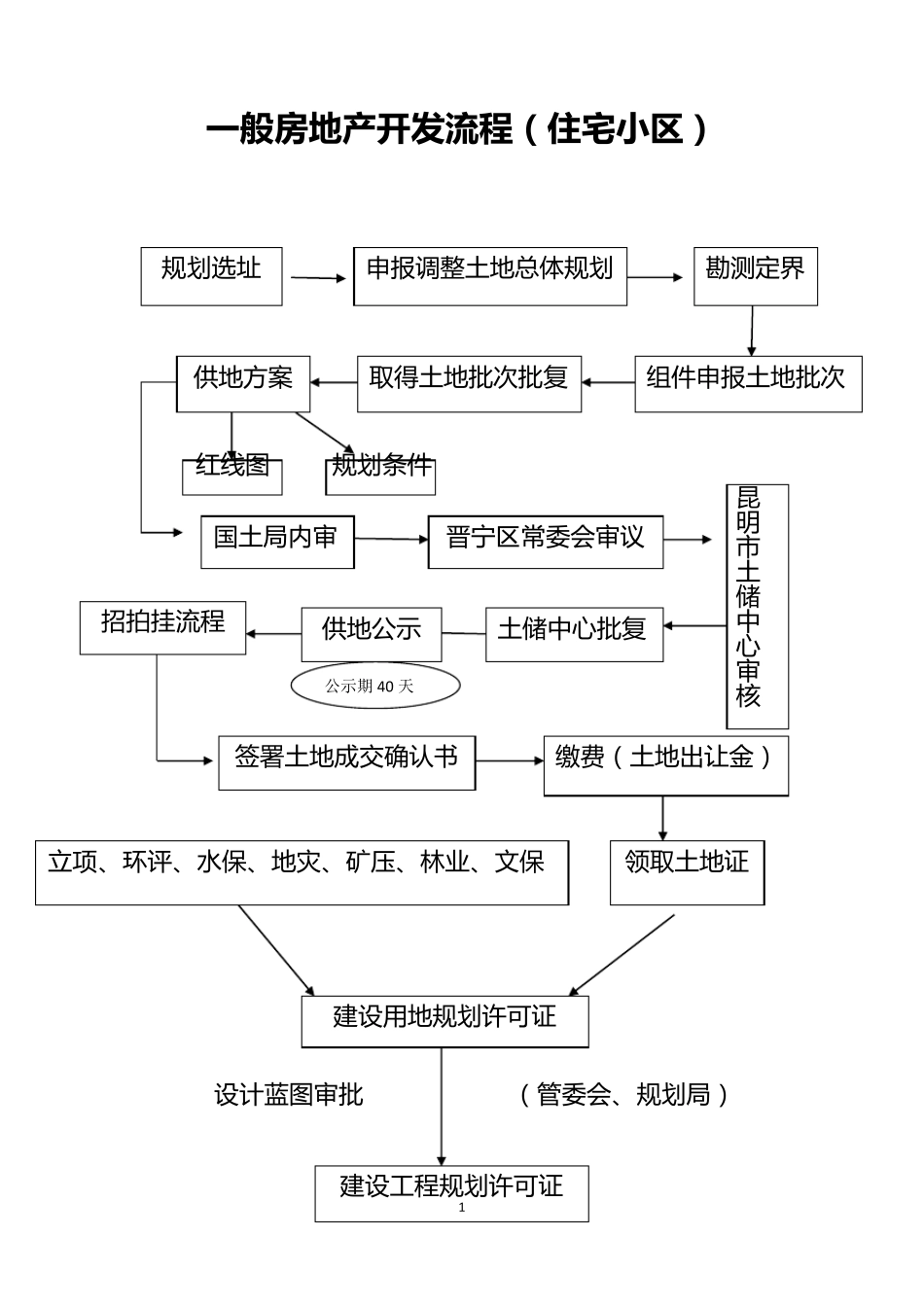

1 公示期 40 天 一般房地产开发流程(住宅小区) 红 线 图 规 划 条 件 设 计 蓝 图 审 批 ( 管 委 会 、规 划 局) 规 划 选址 申报调整土地总体规 划 勘测定界 组件 申报土地批 次 取得土地批 次批 复 供地方案 国土局内审 晋宁区常委 会 审 议 昆明市土储中心审核 土储中心批 复 供地公示招拍挂流程 签署土地成交确认书 缴费( 土地出让金) 领取土地证 立项、环评、水保、地灾、矿压、林业、文保 建设 用地规 划 许可证 建设 工程规 划 许可证 2 合同、安监、质监备案,人防审查,绿色图章,缴纳农民工工资保证金,新型墙体基金,安全文明措施费 初步设计审查 施工图审查 (规划设计部完成) 预售测绘 竣工测量 规划选址 房产测绘 房产测绘验收 房屋建筑工程施工许可证 商 品 房 预 售 许 可 证 明 五 个 专 项 验 收 ( 消 防 、绿化、规划、环评、人防 ),竣 工资料备案表及档案验 收 合格证 ( 工程管理部) 不动产权登记证 3 1 、《国有土地使用证》(住宅:7 0 年,工业:5 0 年,商业、旅游:4 0 年)办理 完 成 招 拍 挂 后 , 依 法 取 得 《 国 有 土 地 使 用 权 出 成 交 确 认 书 》 后 须 在6 0 天 内 办 理 提交资料: ( 1 )、 建设用 地 规划许可证( 复印件) ( 2 )、《 国 有 土 地 使 用 权 出 成 交 确 认 书 》( 原件) ( 3 )、经规划部门核定的红线图( 原件) ( 4 )、申请办 证单位营业执照( 复印件) ( 5 )、土 地 登记申请书 、法 人身份证明书 、法 人委托书 、法 人和委托代理 人身份证( 复印件) ( 6 )、土 地 款、出 让金及土 地 契税的付款凭证( 复印件) ( 7 )、土 地 权 籍调查资料( 宗地 图、界址坐标、权 籍调查表) 2 、完成土地招牌挂后,办理《建设用地规划许可证》 提交资料: ( 1 ) 书 面申请 ( 2 ) 建设用 地 规划许可证申请表 ( 3 ) 土 地 出 让合同 ( 4 ) 土 地 拍 卖成 交 确 认 书 ( 5 ) 用 地 红线地 形图 4 预 计 办 理 时 间 : 材 料 提 供 完 毕 后 7 天 内 取 得 《建设用地规划许可证》; 3 、对接市民政局进行项目名称核准(与《建设用地规划许可证》同时 办 理 )...
