万科住宅项目防渗漏绝招(含金量爆表) 管理制度:样板引路;专项验收;影响资料;淋水试验 技术措施:外墙、楼地面、屋面、铝合金窗等防渗漏要点及做法 根据万科一些项目的投诉热点问题汇总,万科项目的渗漏主要出现在窗框四周尤其是框下部的两个角、阳台卫生间的墙根、出墙线管管周、墙顶或者说是梁底或板底、铝合金框拼缝、屋顶、剪力墙拉杆洞、混凝土墙与砌体墙交接面、阳台天棚灯底盒等处
万科如何打防渗漏这场战役的呢
一、万科防治渗漏管理制度 1
样板引路制度 对工程易渗漏部位:外门窗堵塞防水、屋面防水、外墙螺杆洞堵塞、穿墙穿楼板管洞堵塞、外脚手架留置脚手眼堵塞、烟道预留洞口堵塞等实行工艺样板引路制度,进行验收确认,并签署工艺样板验收表
防渗漏专项验收制度 对工程易渗漏的关键部位,包括外门窗堵塞防水、屋面防水、外墙螺杆洞堵塞、穿墙穿楼板管洞堵塞、外脚手架留置脚手眼堵塞、烟道预留洞口堵塞等须 实施防渗漏专项隐 蔽 验收制度
隐 蔽 验收通 过 后 方 可 继 续 下一步 工序 的施工,并做好 防渗漏专项隐 蔽 记 录
影像 资料 监 理单 位负 责 对现场隐 蔽 验收的质 量情 况 进行拍 照 、存 档 :按 分 户 、编 号 进行存 档 ;外墙螺杆洞堵塞、穿墙穿楼板管洞堵塞、外脚手架留置脚手眼堵塞、烟道预留洞口堵塞须 按 100% 存 照 ,按 分 户 的要求 进行存 档
淋水试验 对于 屋面、卫生间、阳露 台、外墙等部位须 做淋水试验,并形 成 淋水试验报告
淋水试验须 做两次 ( 结 构 完 成 后 和 防水层 完 成 后 ),每 次 进行24小 时 淋水,外墙淋水宜 在外墙保 温 层 施工之 前 进行;除 上 述 试验外,上 述 部位必 须 做雨 后 检查 记 录 ,并做好 淋水检 查 记 录 和 雨 后 检 查 记 录

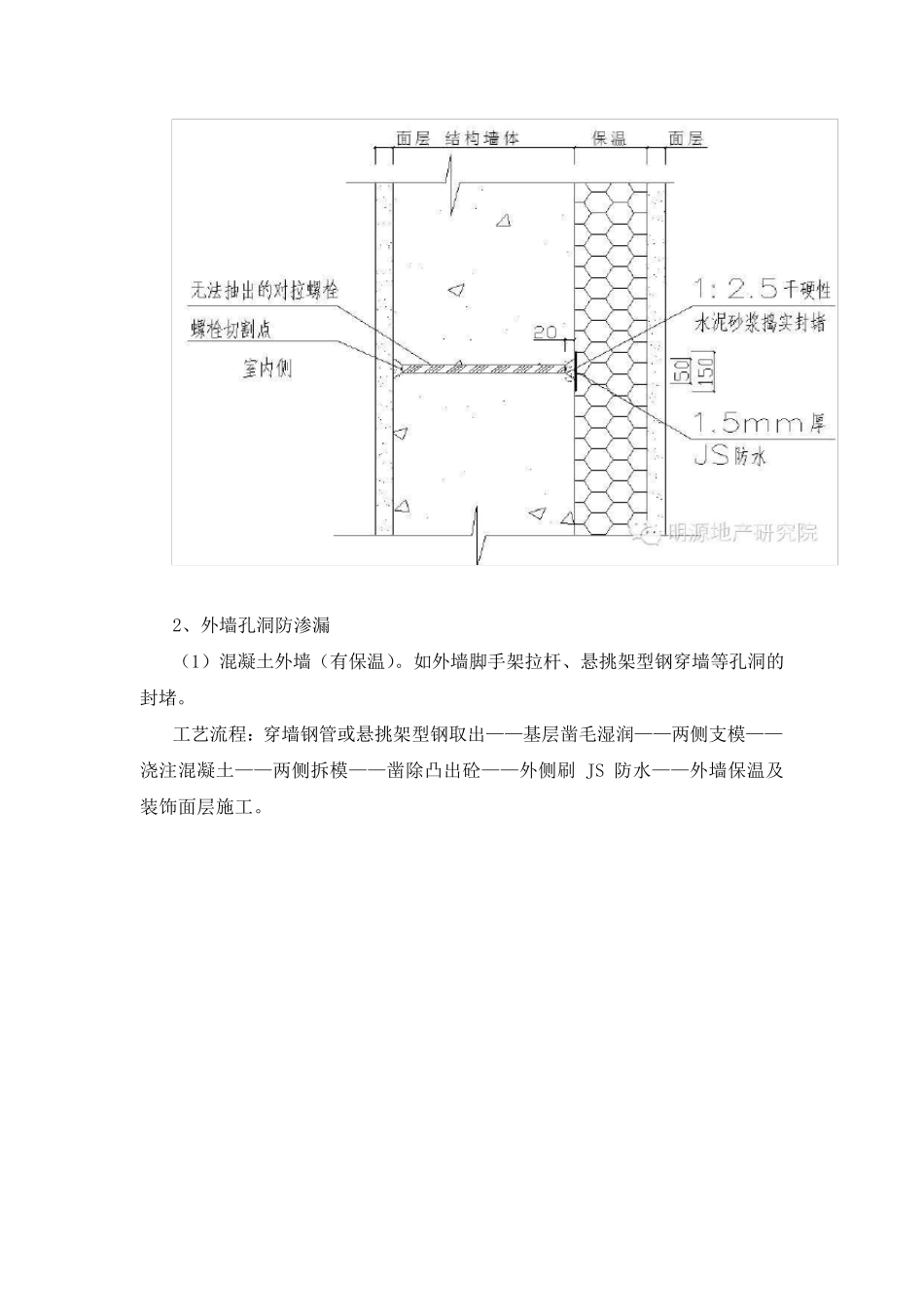

二 、防治渗漏施工技术措施 ( 一)
