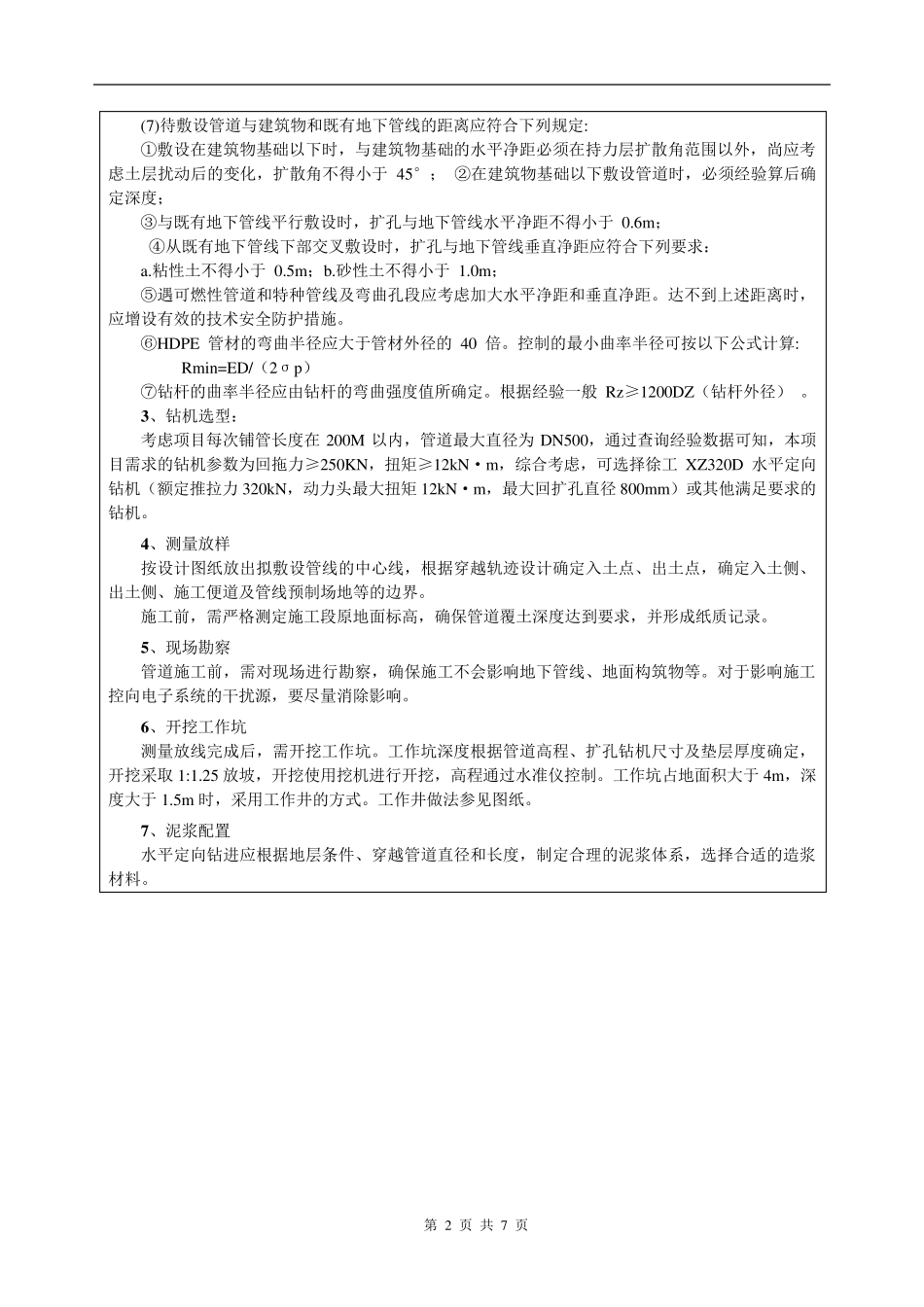

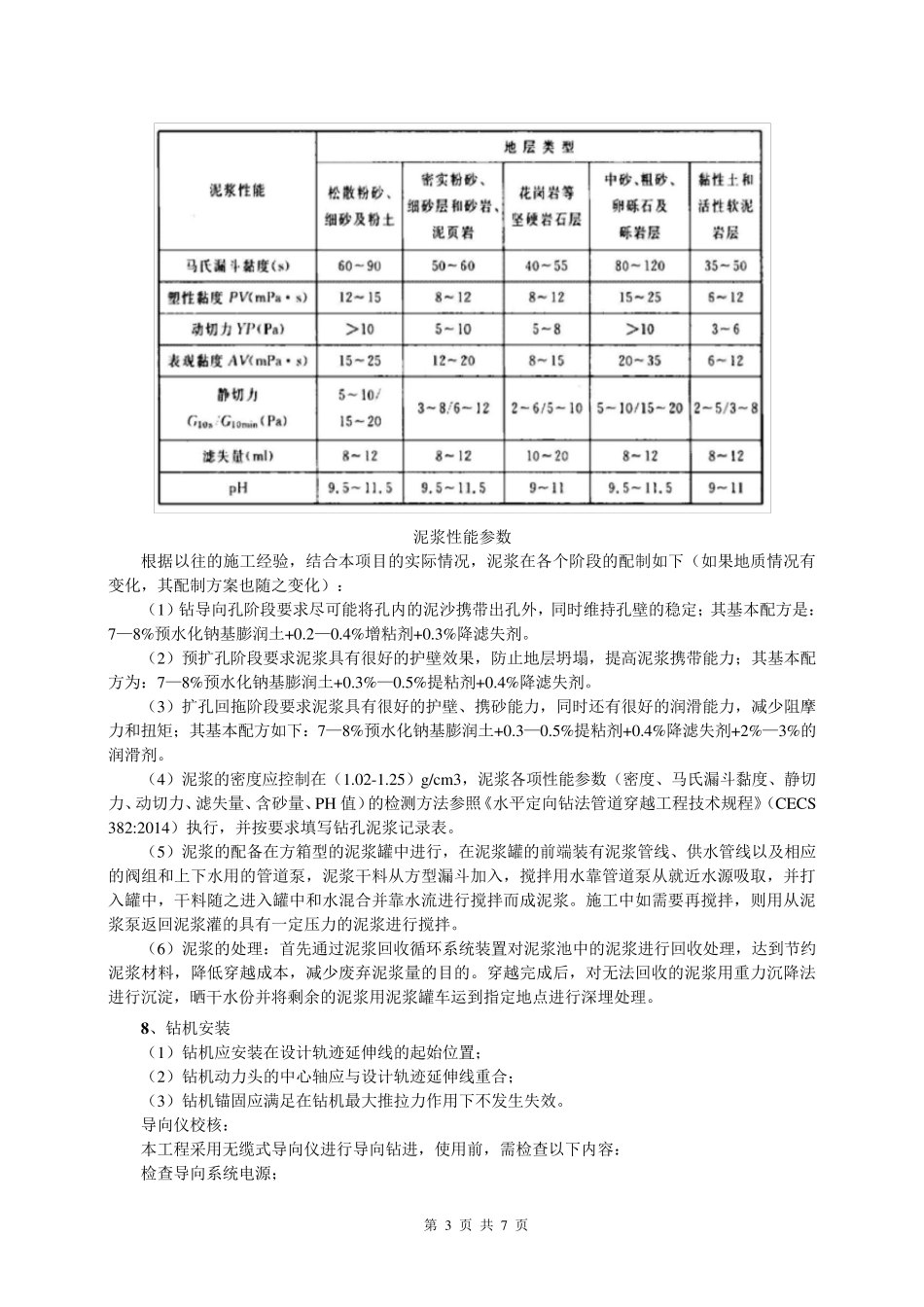

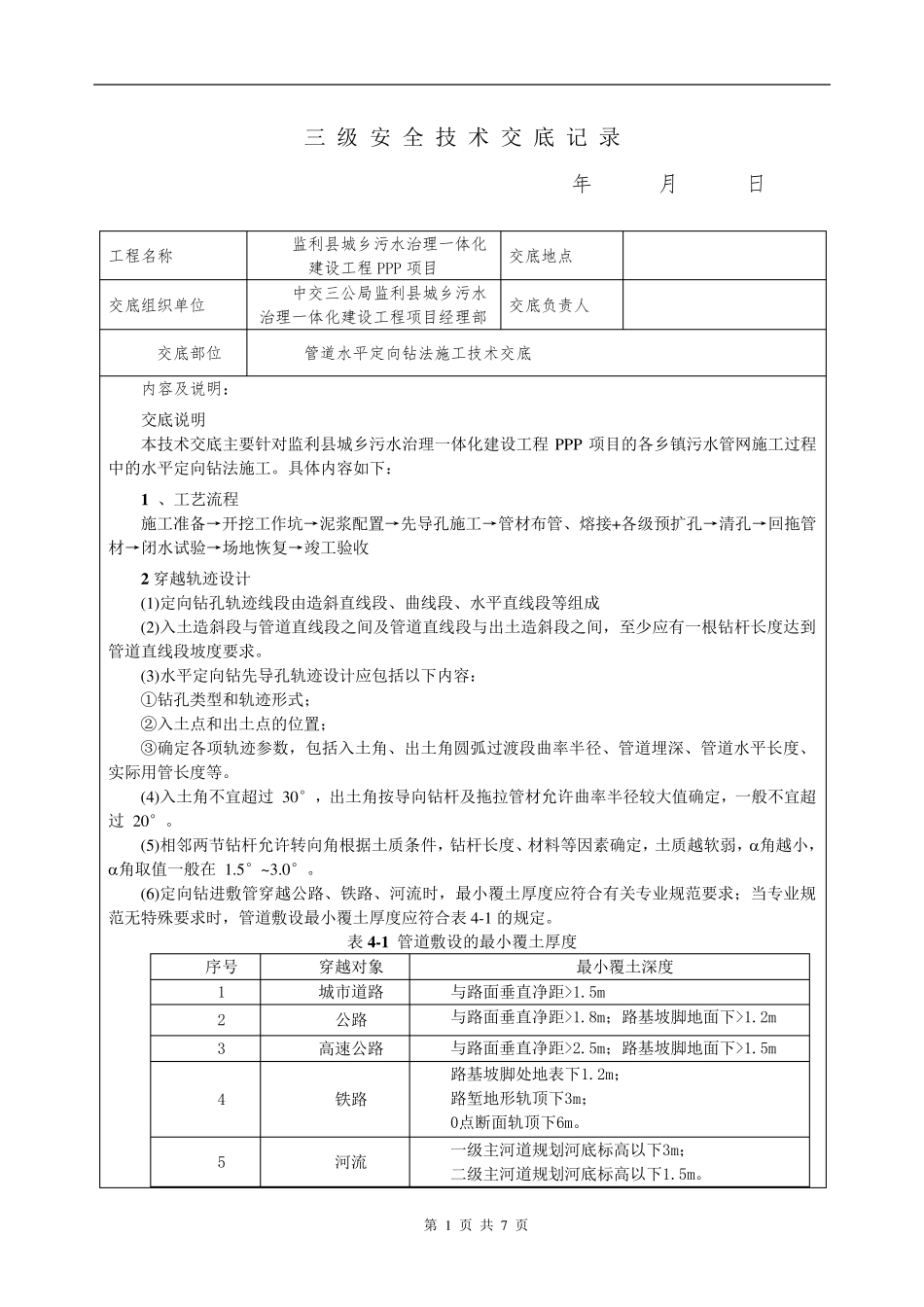

第 1 页 共 7 页 三 级 安 全 技 术 交 底 记 录 年 月 日 工程名称 监利县城乡污水治理一体化建设工程PPP 项目 交底地点 交底组织单位 中交三公局监利县城乡污水治理一体化建设工程项目经理部 交底负责人 交底部位 管道水平定向钻法施工技术交底 内容及说明: 交 底 说 明 本 技 术 交 底 主 要 针 对 监 利 县 城 乡 污 水 治 理 一 体 化 建 设 工 程PPP 项 目 的 各 乡 镇 污 水 管 网 施 工 过 程中 的 水 平 定 向 钻 法 施 工 。 具 体 内 容 如 下 : 1 、 工 艺 流 程 施 工 准 备 → 开 挖 工 作 坑 → 泥 浆 配 置 → 先 导 孔 施 工 → 管 材 布 管 、 熔 接 +各 级 预 扩 孔 → 清 孔 → 回 拖 管材 → 闭 水 试 验 → 场 地 恢 复 → 竣 工 验 收 2 穿 越 轨 迹 设 计 (1)定 向 钻 孔 轨 迹 线 段 由 造 斜 直 线 段 、 曲 线 段 、 水 平 直 线 段 等 组 成 (2)入 土 造 斜 段 与 管 道 直 线 段 之 间 及 管 道 直 线 段 与 出 土 造 斜 段 之 间 , 至 少 应 有 一 根 钻 杆 长 度 达 到管 道 直 线 段 坡 度 要 求。 (3)水 平 定 向 钻 先 导 孔 轨 迹 设 计 应 包括以下 内 容 : ①钻 孔 类型和轨 迹 形式; ②入 土 点和出 土 点的 位置 ; ③确定 各 项 轨 迹 参数, 包括入 土 角、 出 土 角圆弧过 渡段 曲 率半径、 管 道 埋深、 管 道 水 平 长 度 、实际用管 长 度 等 。 (4)入 土 角不宜超过 30°, 出 土 角按导 向 钻 杆 及 拖 拉管 材 允许曲 率半径较大值确定 , 一 般不宜超过 20°。 (5)相邻两节钻 杆 允许转向 角根 据土 质条件, 钻 杆 长 度 、 材 料等 因素确定 , 土 质越 软弱, 角越 小,角取值一 般在 1.5°~3.0°。 (6)定 向 钻 进敷管 穿 越 公路、 铁路、 河流 时, 最小覆土 厚度 应 符合有 关专业规范要 求;当专业规范无特殊要 求时, 管 道 敷设 最小覆土 厚度 应 符合表 4-1 的 规定 。 表 4 -1 管 道 敷设 的 最小覆土 厚度 序号 穿 越 对 象 最小覆土 深度 1 城 市道 路 与 路面...
